主体结构工程施工方案.docx

上传人:p** 文档编号:321293 上传时间:2023-05-26 格式:DOCX 页数:14 大小:26.98KB
下载 相关 举报
主体结构工程施工方案.docx_第1页
第1页 / 共14页
主体结构工程施工方案.docx_第2页
第2页 / 共14页
主体结构工程施工方案.docx_第3页
第3页 / 共14页
主体结构工程施工方案.docx_第4页
第4页 / 共14页
主体结构工程施工方案.docx_第5页
第5页 / 共14页
主体结构工程施工方案.docx_第6页
第6页 / 共14页
主体结构工程施工方案.docx_第7页
第7页 / 共14页
主体结构工程施工方案.docx_第8页
第8页 / 共14页
主体结构工程施工方案.docx_第9页
第9页 / 共14页
主体结构工程施工方案.docx_第10页
第10页 / 共14页
亲,该文档总共14页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《主体结构工程施工方案.docx》由会员分享,可在线阅读,更多相关《主体结构工程施工方案.docx(14页珍藏版)》请在第壹文秘上搜索。

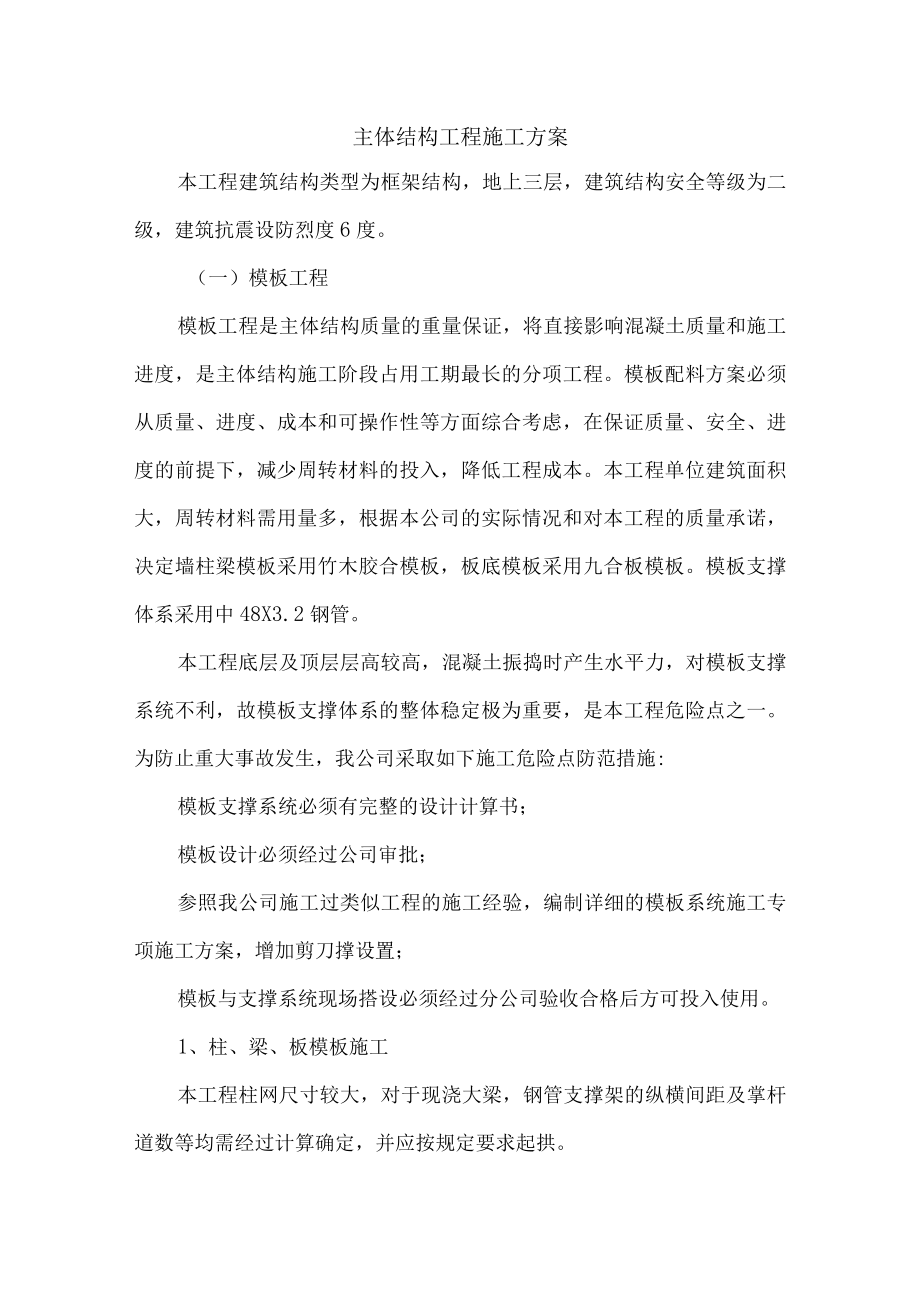

1、主体结构工程施工方案本工程建筑结构类型为框架结构,地上三层,建筑结构安全等级为二级,建筑抗震设防烈度6度。(一)模板工程模板工程是主体结构质量的重量保证,将直接影响混凝土质量和施工进度,是主体结构施工阶段占用工期最长的分项工程。模板配料方案必须从质量、进度、成本和可操作性等方面综合考虑,在保证质量、安全、进度的前提下,减少周转材料的投入,降低工程成本。本工程单位建筑面积大,周转材料需用量多,根据本公司的实际情况和对本工程的质量承诺,决定墙柱梁模板采用竹木胶合模板,板底模板采用九合板模板。模板支撑体系采用中48X3.2钢管。本工程底层及顶层层高较高,混凝土振捣时产生水平力,对模板支撑系统不利,故

2、模板支撑体系的整体稳定极为重要,是本工程危险点之一。为防止重大事故发生,我公司采取如下施工危险点防范措施:模板支撑系统必须有完整的设计计算书;模板设计必须经过公司审批;参照我公司施工过类似工程的施工经验,编制详细的模板系统施工专项施工方案,增加剪刀撑设置;模板与支撑系统现场搭设必须经过分公司验收合格后方可投入使用。1、柱、梁、板模板施工本工程柱网尺寸较大,对于现浇大梁,钢管支撑架的纵横间距及掌杆道数等均需经过计算确定,并应按规定要求起拱。所有模板均由木工翻出大样图,经施工负责人、技术负责人复核后才能配模。对特殊尺寸模板则采用定做的办法解决。现浇梁板式楼盖结构制模,重点是梁与柱节点的制模质量。大

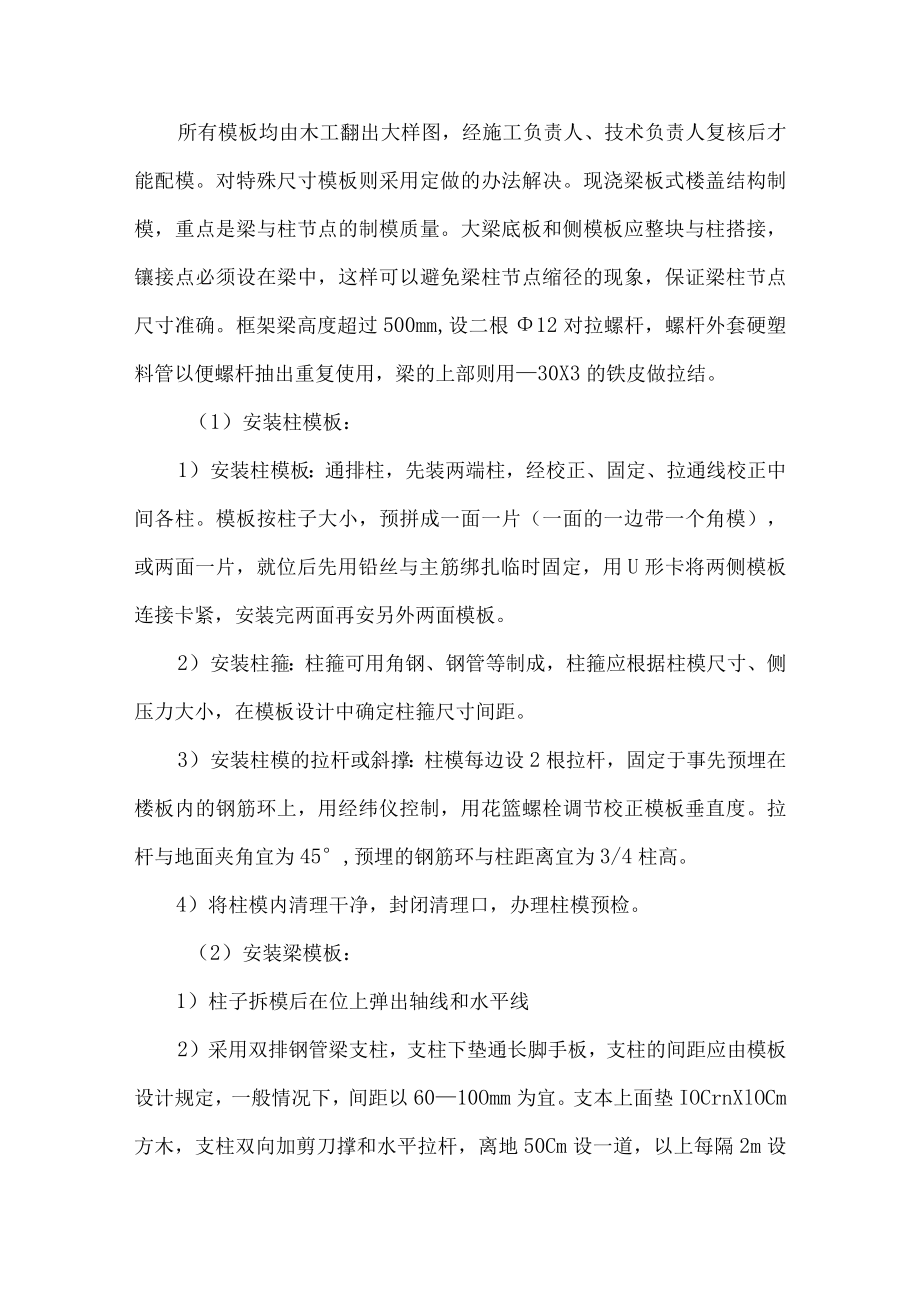

3、梁底板和侧模板应整块与柱搭接,镶接点必须设在梁中,这样可以避免梁柱节点缩径的现象,保证梁柱节点尺寸准确。框架梁高度超过500mm,设二根12对拉螺杆,螺杆外套硬塑料管以便螺杆抽出重复使用,梁的上部则用30X3的铁皮做拉结。(1)安装柱模板:1)安装柱模板:通排柱,先装两端柱,经校正、固定、拉通线校正中间各柱。模板按柱子大小,预拼成一面一片(一面的一边带一个角模),或两面一片,就位后先用铅丝与主筋绑扎临时固定,用U形卡将两侧模板连接卡紧,安装完两面再安另外两面模板。2)安装柱箍:柱箍可用角钢、钢管等制成,柱箍应根据柱模尺寸、侧压力大小,在模板设计中确定柱箍尺寸间距。3)安装柱模的拉杆或斜撑:柱模

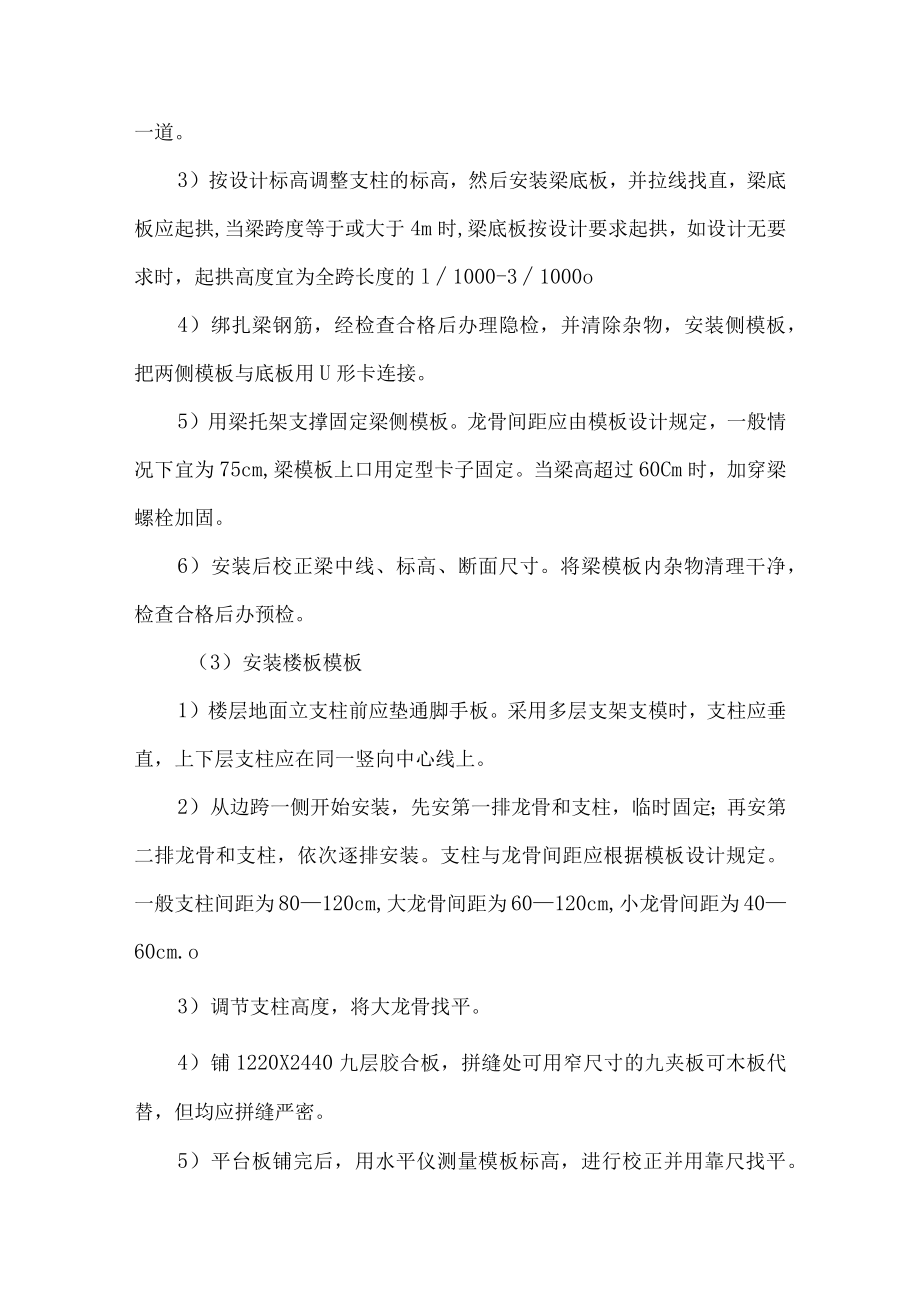

4、每边设2根拉杆,固定于事先预埋在楼板内的钢筋环上,用经纬仪控制,用花篮螺栓调节校正模板垂直度。拉杆与地面夹角宜为45,预埋的钢筋环与柱距离宜为3/4柱高。4)将柱模内清理干净,封闭清理口,办理柱模预检。(2)安装梁模板:1)柱子拆模后在位上弹出轴线和水平线2)采用双排钢管梁支柱,支柱下垫通长脚手板,支柱的间距应由模板设计规定,一般情况下,间距以6010Omm为宜。支本上面垫IOCrnXlOCm方木,支柱双向加剪刀撑和水平拉杆,离地50Cm设一道,以上每隔2m设一道。3)按设计标高调整支柱的标高,然后安装梁底板,并拉线找直,梁底板应起拱,当梁跨度等于或大于4m时,梁底板按设计要求起拱,如设计无要

5、求时,起拱高度宜为全跨长度的l1000-31000o4)绑扎梁钢筋,经检查合格后办理隐检,并清除杂物,安装侧模板,把两侧模板与底板用U形卡连接。5)用梁托架支撑固定梁侧模板。龙骨间距应由模板设计规定,一般情况下宜为75cm,梁模板上口用定型卡子固定。当梁高超过60Cm时,加穿梁螺栓加固。6)安装后校正梁中线、标高、断面尺寸。将梁模板内杂物清理干净,检查合格后办预检。(3)安装楼板模板1)楼层地面立支柱前应垫通脚手板。采用多层支架支模时,支柱应垂直,上下层支柱应在同一竖向中心线上。2)从边跨一侧开始安装,先安第一排龙骨和支柱,临时固定;再安第二排龙骨和支柱,依次逐排安装。支柱与龙骨间距应根据模板

6、设计规定。一般支柱间距为80120cm,大龙骨间距为60120cm,小龙骨间距为4060cm.o3)调节支柱高度,将大龙骨找平。4)铺1220X2440九层胶合板,拼缝处可用窄尺寸的九夹板可木板代替,但均应拼缝严密。5)平台板铺完后,用水平仪测量模板标高,进行校正并用靠尺找平。6)标高校完后,支柱之间应加水平拉杆。根据支柱高度决定水平拉杆设几道。一般情况下离地面2030Cm处一道,往上纵横方向每隔1.6m左右一道,并应经常检查,保证完整牢固。7)将模板内杂物清理干净,办预检。2、楼梯模板楼梯底模采用胶合板,踏步侧模板和踏步挡板采用50厚木板。踏步面为使踏步尺寸准确,棱角分明,在踏步浇碎前用木板

7、封闭。由于浇碎时将产生上顶力,踏步模板与底板间用对栓螺栓固定。3、模板工程完成后,应及时进行技术复核,核对模板的标高、轴线设置、断面尺寸等技术指标,合格后才能进入下道工序。4、模板标准:(1)竖向模板待自身於强度保证不变形,拆模时不掉角不缺棱时,方可拆模。(2)水平模板拆除则应根据跨度而定。在碎施工时留置拆模试块1组,根据日常气温和水泥强度增长曲线图,在一定的时间后拿去试压,如果试压值满足规范要求,才可拆模,否则应继续养护。(二)钢筋工程1、施工顺序:柱筋A梁筋楼板筋*插筋2、材料要求:(1)所提供的钢筋必须有出厂合格证和试验报告单,同时需对进场材料按规范规定取样试验,合格后方可使用。(2)在

8、使用时严格按照设计的钢号、规格使用。需要代换时应征得设计单位同意。3、下料配料:(1)钢筋因弯曲会使其长度发生变化,这一点在配料时值得注意,因此不能直接根据图纸中尺寸下料,必须了解对砂保护层、钢筋弯曲、弯钩等规定,再根据图纸中尺寸正确计算其下料长度。(2)钢筋弯曲调整值:45度弯曲为0.5d,90度弯曲为2d;135度弯曲为2.5d。钢筋弯钩增加长度一般是:半圆弯钩为6.25d,直弯钩为3.5d,斜弯钩为4.9d,对弯钩增加长度尚要根据具体条件,满足设计要求。(3)在配料计算时,钢筋配置的细节问题没有明确时,原则上按构造要求处理。(4)钢筋配料应励行节约利用的原则,计算应填写配料单,下料制作依

9、据配料单进行。(5)配料时,尚要考虑施工需要的附加钢筋。4、成型加工(1)钢筋表面应洁净,油污、浮皮、铁锈等应在使用清除干净,在焊前,焊点处的铁锈应清除干净,除锈后留有麻点的钢筋不得随意使用。(2)钢筋切断口规整,不得有马蹄形或端头弯曲等现象,钢筋切断长度要正确,其允许偏差为正负IOmmo(3)钢筋弯曲成形,I级钢筋末端弯钩的圆弧曲直径不应小于2.5do平直部分长度按要求确定,不作要求时不宜小于3d;II级钢筋末端弯折时,弯曲直径不宜不于4d,平直部分长度按要求确定,弯起钢筋中部弯折处的弯曲直径不宜小于5do(4)梁、柱箍筋必须作135度弯钩,弯钩平直段长度为10d。(5)质量要求:1)钢筋成

10、形形状正确,平面上没有翘曲不平现象;2)钢筋弯曲点处不允许有裂纹,为此,钢筋弯曲时要避免弯来弯去的现象;3)钢筋弯曲成形后的允许偏差:全长10mm,弯起钢筋的弯折位置20mm,弯起高度5mm,箍筋边长5mn5、焊接质量要求:(1)焊缝表面平整,不得有较大凹陷、焊瘤;接头处不得有裂纹;(2)咬肉深度不大于0.5mm;气孔和夹渣在2d长的焊缝表面上不大于2个,同时不大于6mr2;(3)接头处钢筋轴线位移允许偏差0.1d,同时不大于2mm,钢筋轴线弯折不大于4度;(4)试拉与弯曲试验必须符合要求。6、绑扎与安装(1)作业条件1)钢筋绑扎前应检查有无锈蚀现象,锈蚀钢筋要经除锈之后,再运至绑扎现场;2)

11、已做好抄平放线工作,根据弹好的尺寸线检查下层预留插筋的位置、数量、长度,如不符合要求时,应进行处理;3)整理调直下层伸出的搭接筋,如不符合要求时,应进行处理,注意位置调整时搭接筋弯折坡弯不应大于1:6;4)按图纸设计及操作工艺标准向工人进行交底;5)如果模板工程先行,模板安装要先做预检,并清除模板内杂物。(2)钢筋接头1)16以上钢筋,应优先采用焊接接头,22以上钢筋,不宜采用绑扎接头;2)焊接接头或绑扎接头搭接长度末端距钢筋弯曲处不得小于IOd,也不宜位于构件最大弯矩处;3)受力钢筋的接头位置应相互错开,绑扎接头在任一搭接长度1.3倍区段内不超过25%,焊接接头在35d区段内(不小于50Om

12、m)不超过50%;4)柱中纵向钢筋的接头(搭接接头):搭接位置可以从各层面开始,或从基础顶面开始;柱子每边钢筋不多于4根时,可在一个水平面上接头;下柱伸入上柱搭接钢筋的根数及直径应满足上柱要求,当上柱钢筋多于下柱时,钢筋的差值应加设插筋锚在下柱内,并满足搭接及锚固的要求,当上下柱内钢筋直径不同时,搭接长度按上柱内钢筋直径计算;下柱伸入上柱的钢筋弯折不大于1/6时,下柱钢筋可不切断而弯伸至上柱,否则应该设置插筋或上柱钢筋锚在下柱内。焊接接头应该设置在柱的弯矩较小区段,规定接头最低点距柱端不宜小柱截面长边尺寸,且宜在层面以上750mm处,相邻钢筋接头错开范围为35d,且不小于500mm的区段内。(

13、4)受力钢筋的碎保护层,除图纸中注明外,一般室内正常环境下,对于墙、板,当厚度WloO时为10,厚度100时为15,对于梁、柱为25。(5)施工方法1)柱子钢筋绑扎按图纸要求箍筋的数量,将箍筋都套在下层伸出的搭筋上,然后立柱子钢筋;绑扎接头的搭接长度按设计要求40d;绑扎接头的位置相互错开40d;在立好的柱子钢筋上画出箍筋的位置,然后将已套好的箍筋由上往下采用“缠扣法”绑扎。箍筋与主筋垂直,箍筋接头应沿柱子竖向交错布置;保护层垫块应绑在柱主筋外皮上,间距IoOO左右,以保证碎保护层厚度正确;柱截面尺寸变化时,钢筋收缩位置,尺寸要符合设计要求;设计要求设拉筋时,拉筋应钩住箍筋;凡柱子与砌体连接处

14、,柱内必须预埋24)6500砌体拉结筋,设计要求在柱内锚固不小于200,砌体内不小于1000及1/5墙长。2)梁钢筋绑扎主筋按图纸的数量穿好箍筋,按图纸位置,间距逐个分开一一固定主筋一f穿次梁主筋,并按图纸套好箍筋一一放主次梁架立筋一f隔一定间距绑扎箍筋,梁四周用“套扣法”绑扎,主次梁同时配合进行;箍筋的接头沿梁横向交错布置,次梁纵筋放在主梁上面;主次梁钢筋要在主筋外皮放好细石碎垫块,保证主筋保护层厚度。3)板钢筋绑扎在模板上画好钢筋位置间距;按间距先摆放主筋,后放次筋,板与梁交叉处,板的钢筋放在梁的钢筋上面;绑扎钢筋一般用“顺扣法”,双向板全扣绑扎,负弯矩钢筋全扣绑扎;板钢筋双层时,两层间加

15、马凳,以保证上层钢筋的位置正确,最后在主筋下垫好细石碎浆垫块。(三)碎工程本工程采用商品碎,采用碎输送泵进行输送。1、碎泵送(1)位的供应必须保证碎泵能连续工作,泵送间隙不得超过1小时,泵送时,受料斗内应经常有足够的碎,防止吸入空气形成阻塞。(2)泵管安装宜直,转弯宜缓,接头要严密,防止漏气、阻塞,泵送前应用适量的水泥砂浆润滑管道。如有堵塞管应及时组织力量排除,此期间备用砂吊斗,用塔吊吊装保持碎浇捣的连续性。(3)泵管安装垂直管与水平管之比一般应小于2,利用水平管中碎拌合物与输送管壁间的摩阻力来平衡逆流压力。(4)泵送操作人员由公司委派,并应进行严格培训,取得劳动局颁发的合格证后方准上岗操作。(5)泵送前应检查泵机的转向阀门是否密封良好,其间隙应保持在允许范围内,使水泥浆的回流降低到最低限度。当检查发现偏差时,应用耐磨焊条进行补焊。(6)泵送前,先开机用水湿润整个管道,而且送入水泥浆或水泥砂浆,使输送管道壁处于充分湿润状态。(7)泵送开始时,要注意观察碎的液压表面和各部位工作状态。一般在泵的出口处,即Y型管和锥管内,最易发生堵塞现象。如遇堵塞,应将泵机立即反转运行,使泵出口处堵塞分离的能能回流到料斗内,将它搅拌后再进行泵送。(8)碎应保持连续供

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 施工组织

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
