台风季节的应急预案.docx

上传人:p** 文档编号:321847 上传时间:2023-05-26 格式:DOCX 页数:8 大小:31.09KB
下载 相关 举报
台风季节的应急预案.docx_第1页
第1页 / 共8页
台风季节的应急预案.docx_第2页
第2页 / 共8页
台风季节的应急预案.docx_第3页
第3页 / 共8页
台风季节的应急预案.docx_第4页
第4页 / 共8页
台风季节的应急预案.docx_第5页
第5页 / 共8页
台风季节的应急预案.docx_第6页
第6页 / 共8页
台风季节的应急预案.docx_第7页
第7页 / 共8页
台风季节的应急预案.docx_第8页
第8页 / 共8页
亲,该文档总共8页,全部预览完了,如果喜欢就下载吧!
资源描述

《台风季节的应急预案.docx》由会员分享,可在线阅读,更多相关《台风季节的应急预案.docx(8页珍藏版)》请在第壹文秘上搜索。

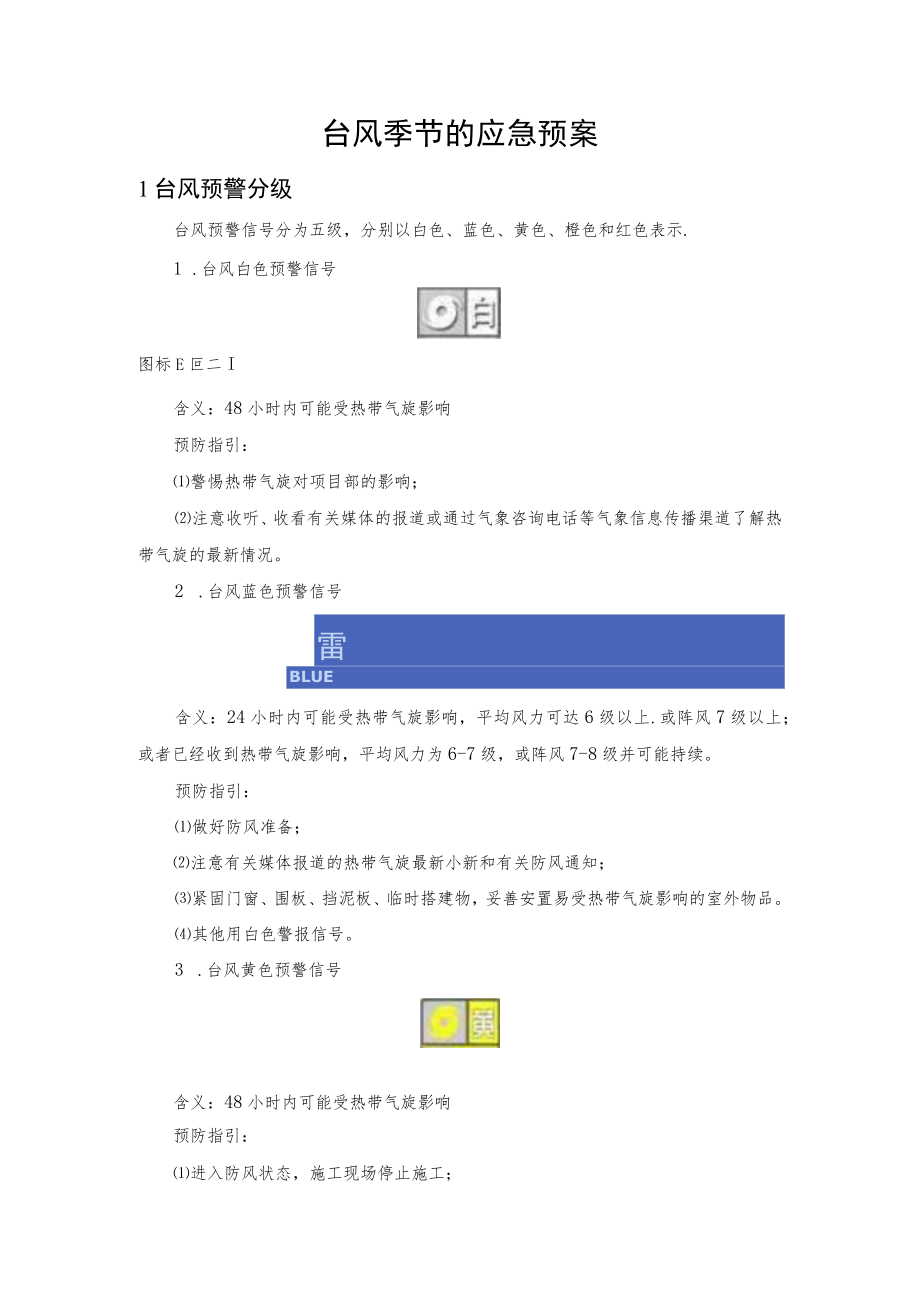

1、台风季节的应急预案1台风预警分级台风预警信号分为五级,分别以白色、蓝色、黄色、橙色和红色表示.1 .台风白色预警信号图标E叵二I含义:48小时内可能受热带气旋影响预防指引:警惕热带气旋对项目部的影响;注意收听、收看有关媒体的报道或通过气象咨询电话等气象信息传播渠道了解热带气旋的最新情况。2 .台风蓝色预警信号雷BLUE含义:24小时内可能受热带气旋影响,平均风力可达6级以上.或阵风7级以上;或者已经收到热带气旋影响,平均风力为6-7级,或阵风7-8级并可能持续。预防指引:做好防风准备;注意有关媒体报道的热带气旋最新小新和有关防风通知;紧固门窗、围板、挡泥板、临时搭建物,妥善安置易受热带气旋影响

2、的室外物品。其他用白色警报信号。3 .台风黄色预警信号含义:48小时内可能受热带气旋影响预防指引:进入防风状态,施工现场停止施工;关进门窗,高空作业的人员停止作业,危险地带工作人员需撤离;项目部抢险领导小组加强值班,密切监视灾情,落实应对措施;切断危险的室外电源;其他同台风蓝色预警信号。4 .台风橙色预警信号图标:含义:12小时内可能受到热带气旋影响,平均风力可达10级以上,或阵风11级以上;或者已经受到热带气旋影响,平均风力为IO-Il级,或阵风11-12级并可能持续。预防指引:进入紧急防风状态,确保呆在最安全的地方;切勿随意外出,确保呆在最安全的地方。其他同台风黄色警报5 .台风红色预警信

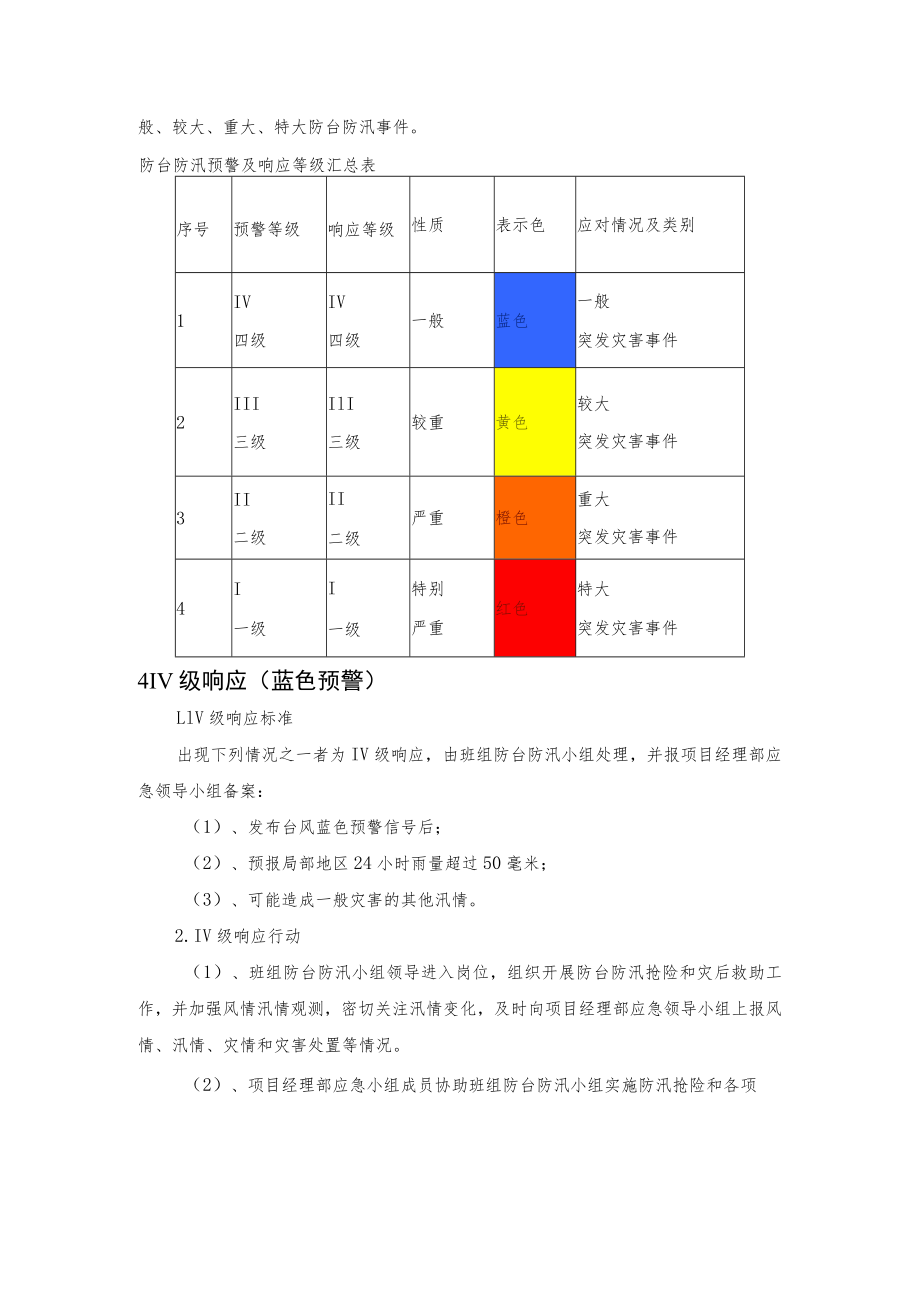

3、号含义:12小时内可能或已经受台风影响,平均风力可达12级以上,或者已达12级以上并可能持续预防指引:进入特别紧急防风状态,停止现场所有施工作业;人员尽可能呆在防风最安全的地方,抢险小组随时准备进行抢险工作;(3)当台风中心经过时风力减弱或静止一段时间,切记强风会突然吹袭,应继续留在避风处;其他同台风橙色预警信号。3分级响应防台防汛按照其性质、严重程度、可控性和影响范围等因素,分为四级:即IV级(一般)、III级(较重)、II级(严重)、I级(特别严重)四个响应等级,应对一般、较大、重大、特大防台防汛事件。防台防汛预警及响应等级汇总表序号预警等级响应等级性质表示色应对情况及类别1IV四级IV四

4、级一般蓝色一般突发灾害事件2III三级IlI三级较重黄色较大突发灾害事件3II二级II二级严重橙色重大突发灾害事件4I一级I一级特别严重红色特大突发灾害事件4IV级响应(蓝色预警)LlV级响应标准出现下列情况之一者为IV级响应,由班组防台防汛小组处理,并报项目经理部应急领导小组备案:(1)、发布台风蓝色预警信号后;(2)、预报局部地区24小时雨量超过50毫米;(3)、可能造成一般灾害的其他汛情。2.IV级响应行动(1)、班组防台防汛小组领导进入岗位,组织开展防台防汛抢险和灾后救助工作,并加强风情汛情观测,密切关注汛情变化,及时向项目经理部应急领导小组上报风情、汛情、灾情和灾害处置等情况。(2)

5、、项目经理部应急小组成员协助班组防台防汛小组实施防汛抢险和各项3.蓝色预警防御指引(1)、办公室、安质部注意收听、收看有关媒体报道,了解最新预警信息,通知各班组妥善安置易受风雨影响的室外物品;(2)、各班组发布有关预警信息和安全提示;(3)、各部门按照防汛防台预案,做好各项防御准备;(4)、低洼、易受涝地区做好排水防涝工作;(5)、各防汛排水泵房加强值守,适时进行预抽空;(6)、把门窗、围板、活动房屋、临时搭建物等易被风吹动的搭建物固紧,妥善安置易受热带低压影响的室外物品;(7)、水电等管线部门加强抢修力量的配备;(8)、防台防汛突击队检查加固大型设备;(9)、灾后,各工区机械、电力、供水等专

6、业抢险队伍要迅速组织巡检,在第一时间内完成抢排积水、道路清障、应急抢修等灾后恢复工作。5Ill级响应(黄色预警)Lln级响应标准出现下列情况之一者为HI级响应,由项目经理部应急领导小组处理,并报建设单位、监理单位。(1)、发布台风黄色预警信号后;(2)、发布暴雨黄色预警信号后,即预报部分地区24小时降雨量超过IOO毫米;(3)、可能造成较大灾害的其他风情、汛情。2 .I级响应行动(1)、项目经理部应急领导小组副组长主持会议,作出相应工作安排,加强对风情汛情的观测和防汛工作的指导,并将情况报工区项目经理部应急领导小组;(2)、班组防台防汛领导小组进入岗位,组织开展防汛抢险和灾后救助工作,并加强汛

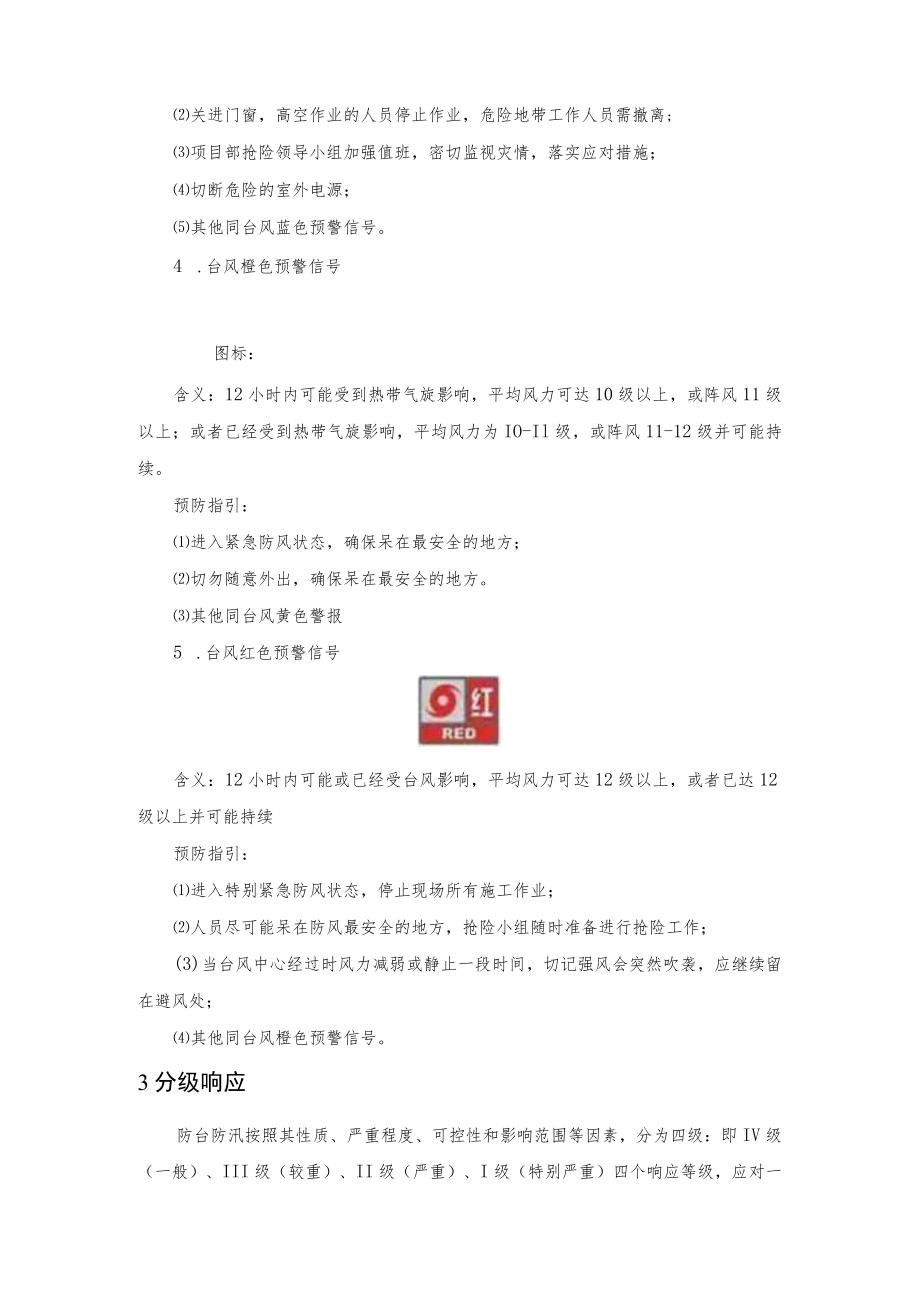

7、情监测,密切关注汛情变化,及时向项目经理部应急领导小组上报汛情、灾情和灾害处置等情况;(3)、项目经理部应急领导小组指挥班组防台防汛领导小组实施防汛抢险和各项应急处置工作。(4)、各级抢险队伍进入戒备状态,防台防汛抢险物资储运单位做好随时调运的准备;(5)、办公室及时发布有关预警信息,加强各种安全防范知识宣传。3 .黄色预警防御指引(1)、项目经理部防台防汛值班负责人立即通知各班组负责人做好检查和防范措施;(2)、办公室及各班组及时更新有关预警信息和安全提示;(3)、各级防台防汛机构和有关抢险突击队加强值班,密切监视灾情,落实应对措施;(4)、高空等户外作业需采取专门的保护措施,必要时可以暂停

8、作业;(5)、防汛排水泵站转入暴雨模式运行;(6)、做好大型机械的防风措施;(7)、水电作业队加强力量,做好抢排积水准备;(8)、加紧对活动房屋进行绑扎加固;(9)、灾后,机械、水电等各专业抢险队伍要迅速组织巡检,在第一时间内完成抢排积水、道路清障、应急抢修等灾后恢复工作。6Il级响应(橙色预警)出现下列情况之一者为II级响应,由项目经理部应急领导小组处理,并报建设单位、监理单位,项目经理部应急领导小组组长必须进入岗位或到现场;LH级响应标准(1)、发布台风橙色预警信号后;(2)、发布暴雨橙色预警信号,即预报部分地区24小时降雨量超过150毫米;(3)、施工现场发生险情,可能造成较大危害的;(

9、4)、可能造成重大灾害的其他风情汛情。2 .级响应行动(1)、项目经理部应急领导小组组长主持会议,作出相应工作安排,加强对风情汛情的监测和防汛防台工作的指导,并将情况上报建设单位及上级主管单位主要领导,提请召开紧急会议,作出应急部署,并适时下达人员撤离指令;(2)、班组防汛防台责任人和防台防汛领导小组必须进入岗位,组织开展防汛抢险、人员撤离和灾后救助工作,并加强汛情监测,密切关注汛情变化,及时向建设、监理单位上报汛情、灾情和灾害处置等情况;(3)、项目经理部应急领导小组指挥各班组防台防汛领导小组实施防汛抢险和各项应急处置工作。(4)、各级抢险队伍进入临战状态,在指定地点集结待命;防汛抢险物资储

10、运单位做好随时调运的准备;(5)、办公室及时发布有关预警信息和安全提示。3 .橙色预警防御指引(1)、项目经理部全体员工尽可能留在驻地,关门、关窗、收物,防止坠物伤人;一旦室内进水,立即切断电源,防止触电;(2)、办公室滚动发布有关预警信息和安全提示并保证至少1人24小时值班掌握并向项目经理部防台防汛指挥部通报天气预报;(3)、各部门、各单位按照项目经理部应急领导小组的统一部署,加紧检查落实各项防范措施;(4)、各工点停工,并对汽车吊机等设备进行锁定,对脚手架等进行加固或拆除,并安排每2小时对全项目部防台防汛重点部位巡查一次;(5)、各类作业人员和工地临房、危棚简屋内人员按预案撤离转移至指定安

11、全地带;(6)、抢险突击队全部上岗待命,物资部保证至少1人24小时值班以便取用抢险物资;(7)、卫生部门落实医疗救护力量和设备,各工区保证一辆工具车、一辆面包车在驻地或工点内听候调遣;(8)、灾后,机械、水电等各专业抢险队伍要迅速组织巡检,在第一时间内完成抢排积水、施工场地清障、应急抢修等灾后恢复工作。7I级响应(红色预警)1. I级响应标准出现下列情况之一者为I级响应,必须向建设单位、上级主管部门报告。(1)、发布台风红色预警信号后;(2)、发布暴雨红色预警信号后,即预报部分地区24小时降雨量超过200毫米;(3)、施工现场发生大型临时设施垮塌等重大险情;(4)、可能造成特大灾害的其他风情汛

12、情。2. I级响应行动(1)、项目经理部应急领导小组组长主持紧急会议,领导成员参加,作出防汛防台应急部署,加强工作指导,必要时到现场进行紧急动员,动员工区项目经理部全体员工全力抗灾抢险;(2)、项目经理部应急领导小组和防汛责任人进入防汛抢险指挥岗位,迅速落实各项防汛抢险措施,确保人民生命财产安全;(3)、各级抢险队伍进入战斗状态,根据项目部防台防汛应急领导小组的指令,执行抢险救灾任务;(4)、办公室及时播发和随时发布有关预警信息和安全提示。3. 红色预警防御指引(1)、项目部员工根据安全提示进一步检查落实自我防范措施;(2)、办公室及各班组随时发布有关预警信息、安全提示和紧急通知,并保证至少2

13、人24小时值班掌握并向公司防台防汛指挥部通报天气预报;(3)、各班组所有工点采取停工或其他专门的保护措施,并安排每1小时对防台防汛重点部位巡查一次;(4)、各班组保证一辆工具车、一辆面包车在驻地内听候调遣,物资机械部保证至少1人24小时值班以便取用抢险物资;(5)、灾后,机械、水电等专业抢险队伍要迅速组织巡检,在第一时间内完成抢排积水、道路清障、施工现场清理、应急抢修等灾后恢复工作。8等级调整变更突发灾害事件的实际级别与响应级别密切相关,但可能有所不同,根据实际情况确定,响应等级一般由低(IV级)向高(I级)逐级递进,出现应急情况和严重态势时也可直接跃进。工区项目经理部应急领导小组根据突发灾害

14、事件的事态、影响和处置需要,按照规定程序来决定变更响应级别,对于跨工点的重大突发灾害事件,可针对各种不同情况制定相应的分级响应程序和措施,情况特殊时,根据加强预防的需要,可提高响应等级。9保障措施1)密切与气象部门联系,随时监视天气动态,提前采取预防及避风、避雨、防洪措施,在台风、大风到来之前,做好安全防护措施和人员撤离工作。2)施工临时结构的安全保障有两个方面,一是在施工设计时必须考虑台风对其影响;二是台风到来前采取加固措施,三是台风过后的对其施工引起的破坏和损失。3)台风季节施工,关键在于做好安全防护措施,保护好用电设备和施工机械,以免影响工程进度。4)所有进入现场的大型机械,必须选好扑倒吊臂的通道。5)每天下班时,锁好吊机防风锁。6)龙门吊等轨道式机械,下班时必须锁好轨道制动铁鞋,拉好缆风绳。7)台风季节应做好安全技术交底。8)台风来临前,组织安排人员进行一次隐患排查,台风期间,主要领导值守工地,并安排专人巡查,发现问题及时处理。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 行业资料 > 公共安全/安全评价

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
