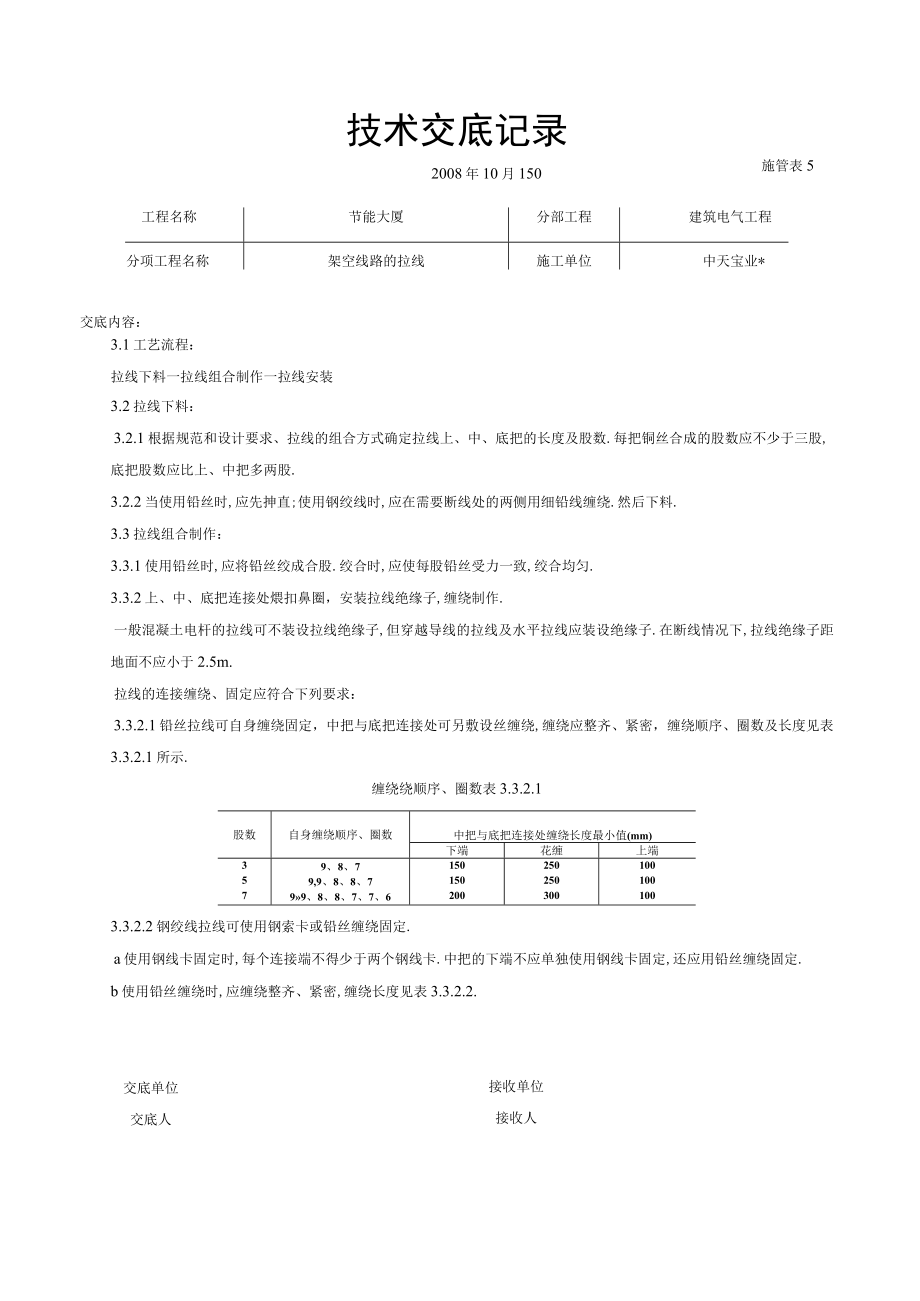

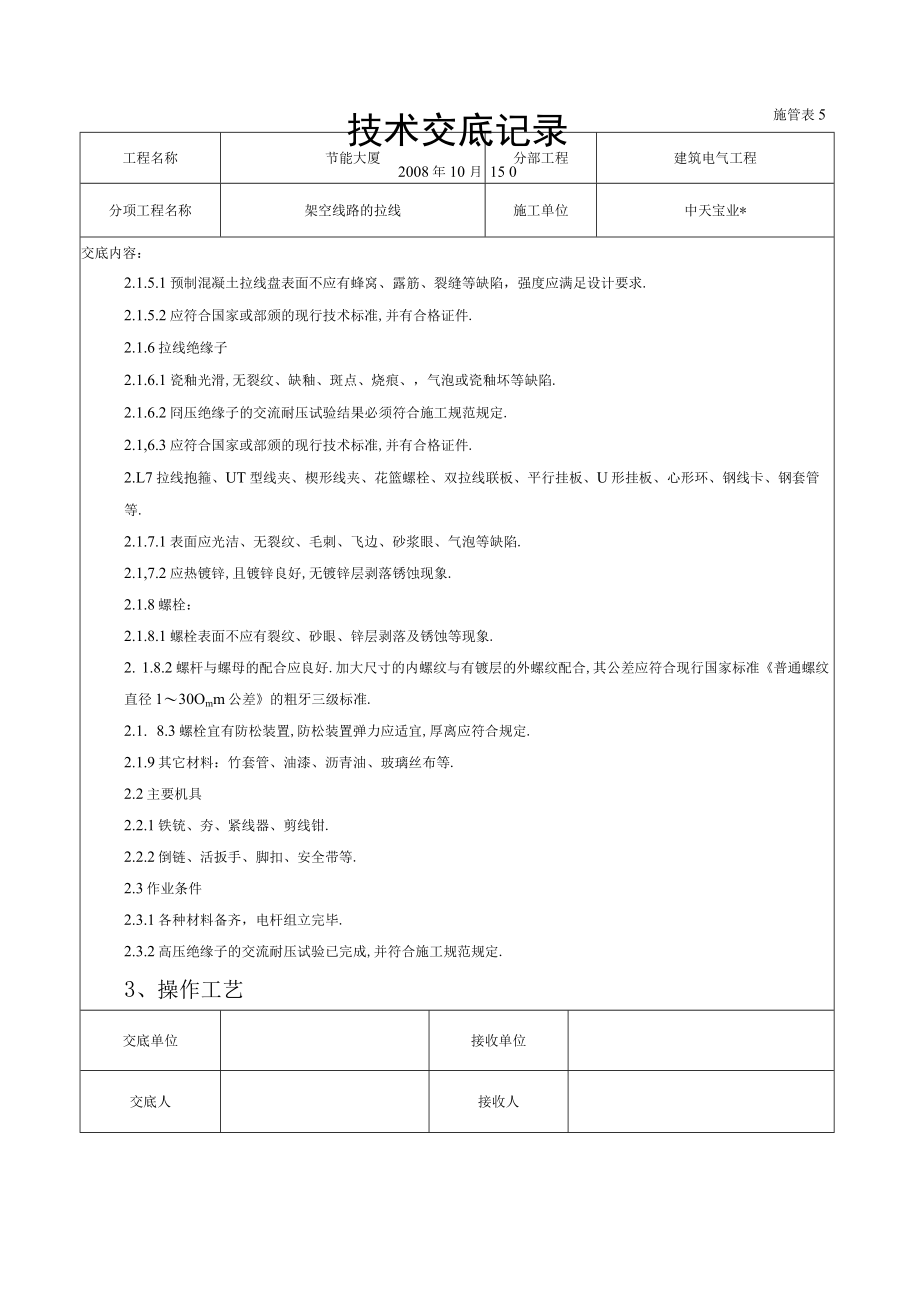

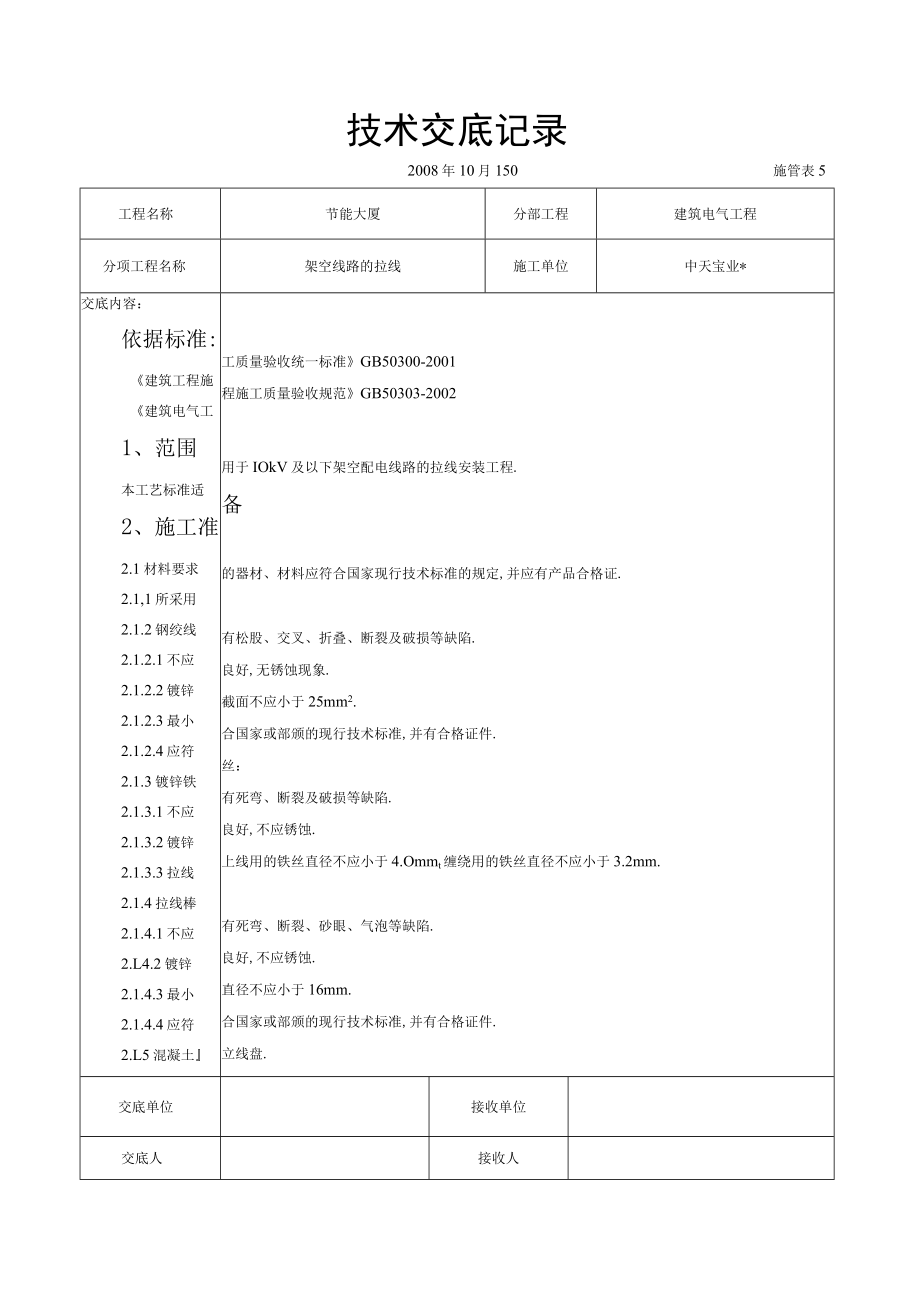

1、技术交底记录工程名称节能大厦分部工程建筑电气工程分项工程名称架空线路的拉线施工单位中天宝业*交底内容:依据标准:建筑工程施建筑电气工1、范围本工艺标准适2、施工准2.1材料要求2.1,1所采用2.1.2钢绞线2.1.2.1不应2.1.2.2镀锌2.1.2.3最小2.1.2.4应符2.1.3镀锌铁2.1.3.1不应2.1.3.2镀锌2.1.3.3拉线2.1.4拉线棒2.1.4.1不应2.L4.2镀锌2.1.4.3最小2.1.4.4应符2.L5混凝土工质量验收统一标准GB50300-2001程施工质量验收规范GB50303-2002用于IOkV及以下架空配电线路的拉线安装工程.备的器材、材料应符合

2、国家现行技术标准的规定,并应有产品合格证.有松股、交叉、折叠、断裂及破损等缺陷.良好,无锈蚀现象.截面不应小于25mm2.合国家或部颁的现行技术标准,并有合格证件.丝:有死弯、断裂及破损等缺陷.良好,不应锈蚀.上线用的铁丝直径不应小于4.Ommt缠绕用的铁丝直径不应小于3.2mm.有死弯、断裂、砂眼、气泡等缺陷.良好,不应锈蚀.直径不应小于16mm.合国家或部颁的现行技术标准,并有合格证件.立线盘.交底单位接收单位交底人接收人2008年10月150施管表5工程名称节能大厦分部工程建筑电气工程分项工程名称架空线路的拉线施工单位中天宝业*交底内容:2.1.5.1预制混凝土拉线盘表面不应有蜂窝、露筋

3、、裂缝等缺陷,强度应满足设计要求.2.1.5.2应符合国家或部颁的现行技术标准,并有合格证件.2.1.6拉线绝缘子2.1.6.1瓷釉光滑,无裂纹、缺釉、斑点、烧痕、,气泡或瓷釉坏等缺陷.2.1.6.2冏压绝缘子的交流耐压试验结果必须符合施工规范规定.2.1,6.3应符合国家或部颁的现行技术标准,并有合格证件.2.L7拉线抱箍、UT型线夹、楔形线夹、花篮螺栓、双拉线联板、平行挂板、U形挂板、心形环、钢线卡、钢套管等.2.1.7.1表面应光洁、无裂纹、毛刺、飞边、砂浆眼、气泡等缺陷.2.1,7.2应热镀锌,且镀锌良好,无镀锌层剥落锈蚀现象.2.1.8螺栓:2.1.8.1螺栓表面不应有裂纹、砂眼、锌

4、层剥落及锈蚀等现象.2. 1.8.2螺杆与螺母的配合应良好.加大尺寸的内螺纹与有镀层的外螺纹配合,其公差应符合现行国家标准普通螺纹直径130Omm公差的粗牙三级标准.2.1. 8.3螺栓宜有防松装置,防松装置弹力应适宜,厚离应符合规定.2.1.9其它材料:竹套管、油漆、沥青油、玻璃丝布等.2.2主要机具2.2.1铁铳、夯、紧线器、剪线钳.2.2.2倒链、活扳手、脚扣、安全带等.2.3作业条件2.3.1各种材料备齐,电杆组立完毕.2.3.2高压绝缘子的交流耐压试验已完成,并符合施工规范规定.3、操作工艺交底单位接收单位交底人接收人施管表5技术交底记录2008年10 月 15 0施管表5技术交底记

5、录工程名称节能大厦分部工程建筑电气工程分项工程名称架空线路的拉线施工单位中天宝业*2008年10月150交底内容:3.1工艺流程:拉线下料一拉线组合制作一拉线安装3.2拉线下料:3.2.1根据规范和设计要求、拉线的组合方式确定拉线上、中、底把的长度及股数.每把铜丝合成的股数应不少于三股,底把股数应比上、中把多两股.3.2.2当使用铅丝时,应先抻直;使用钢绞线时,应在需要断线处的两侧用细铅线缠绕.然后下料.3.3拉线组合制作:3.3.1使用铅丝时,应将铅丝绞成合股.绞合时,应使每股铅丝受力一致,绞合均匀.3.3.2上、中、底把连接处煨扣鼻圈,安装拉线绝缘子,缠绕制作.一般混凝土电杆的拉线可不装设

6、拉线绝缘子,但穿越导线的拉线及水平拉线应装设绝缘子.在断线情况下,拉线绝缘子距地面不应小于2.5m.拉线的连接缠绕、固定应符合下列要求:3.3.2.1铅丝拉线可自身缠绕固定,中把与底把连接处可另敷设丝缠绕,缠绕应整齐、紧密,缠绕顺序、圈数及长度见表3.3.2.1所示.缠绕绕顺序、圈数表3.3.2.1股数自身缠绕顺序、圈数中把与底把连接处缠绕长度最小值(mm)下端花缠上端39、8、715025010059,9、8、8、7150250100799、8、8、7、7、62003001003.3.2.2钢绞线拉线可使用钢索卡或铅丝缠绕固定.a使用钢线卡固定时,每个连接端不得少于两个钢线卡.中把的下端不应

7、单独使用钢线卡固定,还应用铅丝缠绕固定.b使用铅丝缠绕时,应缠绕整齐、紧密,缠绕长度见表3.3.2.2.交底单位交底人接收单位接收人技术交底记录2008年10月15日工程名称节能大厦分部工程分项工程名称架空线路的拉线建筑电气工程施工单位中天宝业*交底内容:缠绕长度最小值表3.3.2.2钢绞线截面(m,)缠绕长度(ran)上端中端有绝缘子的两端中把与底把连接处下端花缠上端2520020015025080352502502003008050300300250250803.3,2.3使用UT型线夹、楔形线夹时,线夹舌彳反与拉线接f触应紧密,受力后无滑动现象.拉线断头处与拉线主线应可靠固定(可使用铅丝

8、缠绕).3.3.2.4UT型线夹或花篮螺栓的螺杆应露扣,并应有不小于1/2螺杆丝扣长度可供调紧.调整后UT型线夹的双螺母应并紧,花篮螺栓应封固(可使用铅比缠绕).3.3.2.5拉线棒与接线盘连接后,其圆环开口处应用铅丝缠绕或焊接;当拉线棒与拉线盘的连接使用螺杆时,应垫方形垫圈,并用双螺母固定.接线棒露出地面长度为500700mm.3.3.2.6拉线两端的扣鼻圈内应垫好心形环.3.4拉线安装:3.4.1将已安装好底把的拉线盘滑入坑内,找正后,分层填土夯实.用拉线抱箍将拉线上端固定在电杆上.拉线安装应符合下列要求:3.4.1.1拉线与电杆的夹角不宜小于45,当受环境限制时,不应小于30.水平拉线的

9、拉桩坠线与拉桩杆夹角不应小于30.3.4.1.2终端杆及耐胀杆承力拉线与线路方向对正;分角拉线应与线路分角线方向对正;防风拉线应与线路方向垂直;3.4.1.3拉线盘的埋设深度最低不应低于1.3m,且应符合设计要求.3.4.1.4水平拉线的拦桩杆的埋设深度不应小于杆长的1/6,拉线距路面中心的垂直距离不应小于6m,拉桩坠线与拉桩杆夹角不应小于30,拉桩杆应向张力反方向倾斜1020,坠线上端距杆顶应为250mm;水平拉线对通车路面边缘的垂直距离不应小于5m.交底单位接收单位交底人接收人技术交底记录工程名称节能大厦分部工程建筑电气工程分项工程名称架空线路的拉线施工单位中天宝业*交底内容:3. 4.1

10、.5当拉线位于交通要道或入易接触的地方,须加装竹套管保护.竹套管上端垂直距地面不应小于L8%并应涂有明显标志(如红、白相间的油漆).4. 4.2撑杆的安装,撑杆埋深不宜小于0.5m,并没有防沉措施.撑杆与主杆之间夹角应为30,允许偏差为5。.3. 4.3进行拉线中、底把连接.可使用紧线器拉紧拉线,并使终端杆及转角杆向拉线侧倾斜,应保证使紧线后的终端杆及转角杆向拉线侧的倾斜不大于一个电杆梢径;水平拉线的拉桩杆向张力反方向倾斜1520.4、质量标准架空线路及杆上电气设备安装标准5. 1主控项目5.1. 1电杆坑、拉线坑的深度允许偏差,应不深于设计坑深100mm、不浅于设计坑深50mrn.5.2.

11、2架空导线的弧垂值,允许偏差为设计弧垂值的5%,水平排列的同档导线间弧垂值偏差为+-50mm.5.3. 3变压器中性点应与接地装置引出干线直接连接,接地装置的接地电阻值必须符合设计要求.5.4. 4杆上变压器和高压绝缘子、高压隔离开关、跌落式熔断器、避雷器等必须按本规范第3.L8条的规定交接试验合格.5.5. 5杆上低压配电箱的电气装置和馈电线路交接试验应符合下列规定:1每路配电开关及保护装置的规格、型号,应符合设计要求;2相间和相对地间的绝缘电阻值应大于0.5M;3电气装置的交流工频耐压试验电压为IkV,当绝缘电阻值大于IOMQ时,可采用2500V兆欧表摇测替代,试验持续时间1mm,无击穿闪

12、络现象.交底单位接收单位交底人接收人技术交底记录工程名称节能大厦分部工程建筑电气工程分项工程名称架空线路的拉线施工单位中天宝业*交底内容:一般项目4. 2.1拉线的绝缘子及金具应齐全,位置正确,承力拉线应与线路中心线方向一致,转角拉线应与线路分角线方向一致.拉线应收紧,收紧程度与杆上导线数量规格及弧垂值相适配.5. 2.2电杆组立应正直,直线杆横向位移不应大于50mm,杆梢偏移不应大于梢径的1/2,转角杆紧线后不向内角倾斜,向外角倾斜不应大于1个梢径.6. 2.3直线杆单横担应装于受电侧,终端杆、转角杆的单横担应装于拉线侧.横担的上下歪斜和左右扭斜,从横担端部测量不应大于20.横担等镀锌制品应

13、热浸镀锌.7. 2.4导线无断股、扭绞和死弯,与绝缘子固定可靠,金具规格应与导线规格适配.8. 2.5线路的跳线、过引线、接户线的线间和线对地间的安全距离,电压等级为610kV的,应大于30Omnl电压等级为IkV及以下的,应大于15OnInI.用绝缘导线架设的线路,绝缘破口处应修补完整.9. 2.6杆上电气设备安装应符合下列规定:1固定电气设备的支架、紧固件为热浸镀锌制品,紧固件及防松零件齐全;2变压器油位正常、附件齐全、无渗油现象、外壳涂层完整;3跌落式熔断器安装的相间距离不小于50Onln1;熔管试操动能自然打开旋下;4杆上隔离开关分、合操动灵活,操动机构机械锁定可靠,分合时三相同期性好

14、,分闸后,刀片与静触头间空气间隙距离不小于20Omm地面操作杆的接地(PE)可靠,且有标识:5杆上避雷器排列整齐,相间距离不小于350mm,电源侧引线铜线截面积不小于16mrn铝线截面积不小于25mm2,接地侧引线铜线截面积不小于25,铝线截面积不小于35m2.与接地装置引出线连接可靠.交底单位接收单位交底人接收人技术交底记录工程名称节能大厦分部工程建筑电气工程分项工程名称架空线路的拉线施工单位中天宝业*交底内容:5、成品保护1. 1拉线制作手应妥善保管,防止车压等变形.5. 2现场运输时,注意防止扭弯拉线及损坏拉线绝缘子.6. 3抻直铅丝时,不应损伤树木等物.6、应注意的质量问题6.1 铁丝拉线绞合不均匀或有抽筋现象.铁线未抻直或抻直后碰弯,绞合时每根铁丝应受力一致.6.2 拉线缠绕圈数不够、不紧密,扣鼻圈过大.缠绕铁丝应留有足够的长度;缠绕时要认真,并用力均匀,使铁丝不回弹;制作扣鼻圈要方法得当,手劲足、用力准.7. 3导线架设后,终端杆、转角杆的垂直超出规范规定.拉线安装时,拉线松紧调整要适度.7

展开阅读全文
