《预制构件的尺寸允许偏差和检验方法.docx》由会员分享,可在线阅读,更多相关《预制构件的尺寸允许偏差和检验方法.docx(1页珍藏版)》请在第壹文秘上搜索。

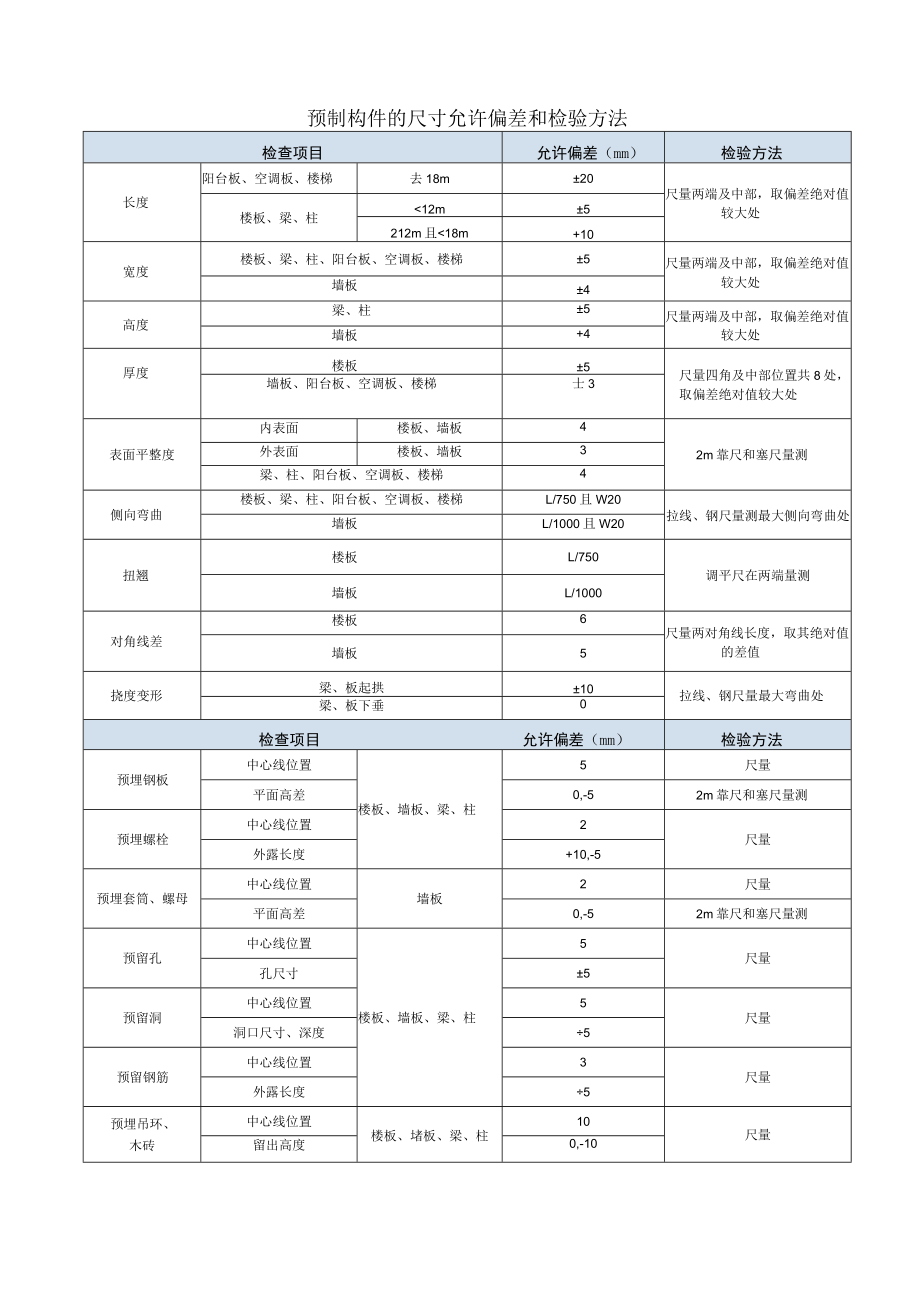

预制构件的尺寸允许偏差和检验方法检查项目允许偏差(mm)检验方法长度阳台板、空调板、楼梯去18m20尺量两端及中部,取偏差绝对值较大处楼板、梁、柱12m5212m且18m+10宽度楼板、梁、柱、阳台板、空调板、楼梯5尺量两端及中部,取偏差绝对值较大处墙板4高度梁、柱5尺量两端及中部,取偏差绝对值较大处墙板+4厚度楼板5尺量四角及中部位置共8处,取偏差绝对值较大处墙板、阳台板、空调板、楼梯士3表面平整度内表面楼板、墙板42m靠尺和塞尺量测外表面楼板、墙板3梁、柱、阳台板、空调板、楼梯4侧向弯曲楼板、梁、柱、阳台板、空调板、楼梯L/750且W20拉线、钢尺量测最大侧向弯曲处墙板L/1000且W20扭翘楼板L/750调平尺在两端量测墙板L/1000对角线差楼板6尺量两对角线长度,取其绝对值的差值墙板5挠度变形梁、板起拱10拉线、钢尺量最大弯曲处梁、板下垂0检查项目允许偏差(mm)检验方法预埋钢板中心线位置楼板、墙板、梁、柱5尺量平面高差0,-52m靠尺和塞尺量测预埋螺栓中心线位置2尺量外露长度+10,-5预埋套筒、螺母中心线位置墙板2尺量平面高差0,-52m靠尺和塞尺量测预留孔中心线位置楼板、墙板、梁、柱5尺量孔尺寸5预留洞中心线位置5尺量洞口尺寸、深度5预留钢筋中心线位置3尺量外露长度5预埋吊环、木砖中心线位置楼板、堵板、梁、柱10尺量留出高度0,-10
