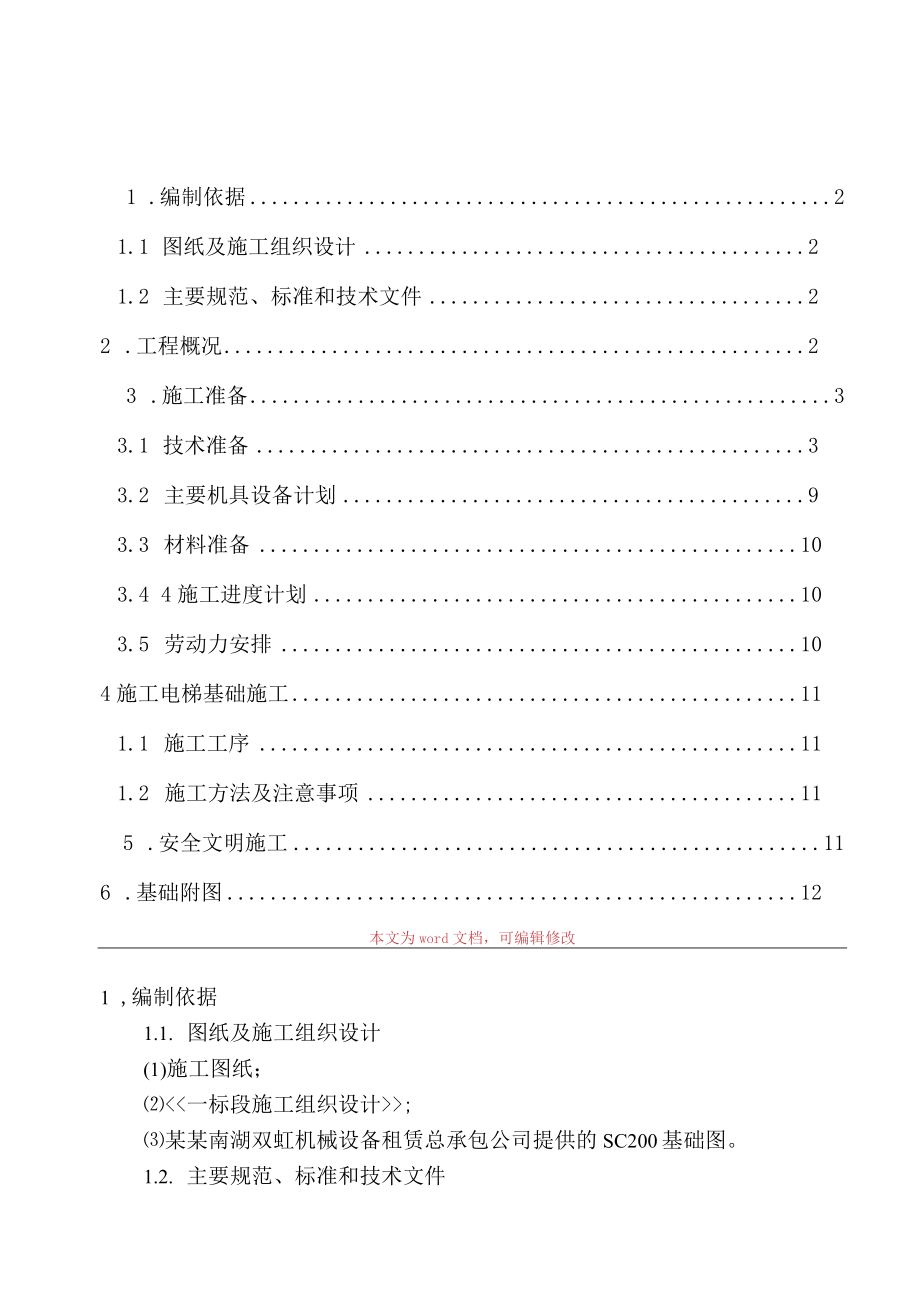

《室外电梯基础施工方案模板.docx》由会员分享,可在线阅读,更多相关《室外电梯基础施工方案模板.docx(12页珍藏版)》请在第壹文秘上搜索。

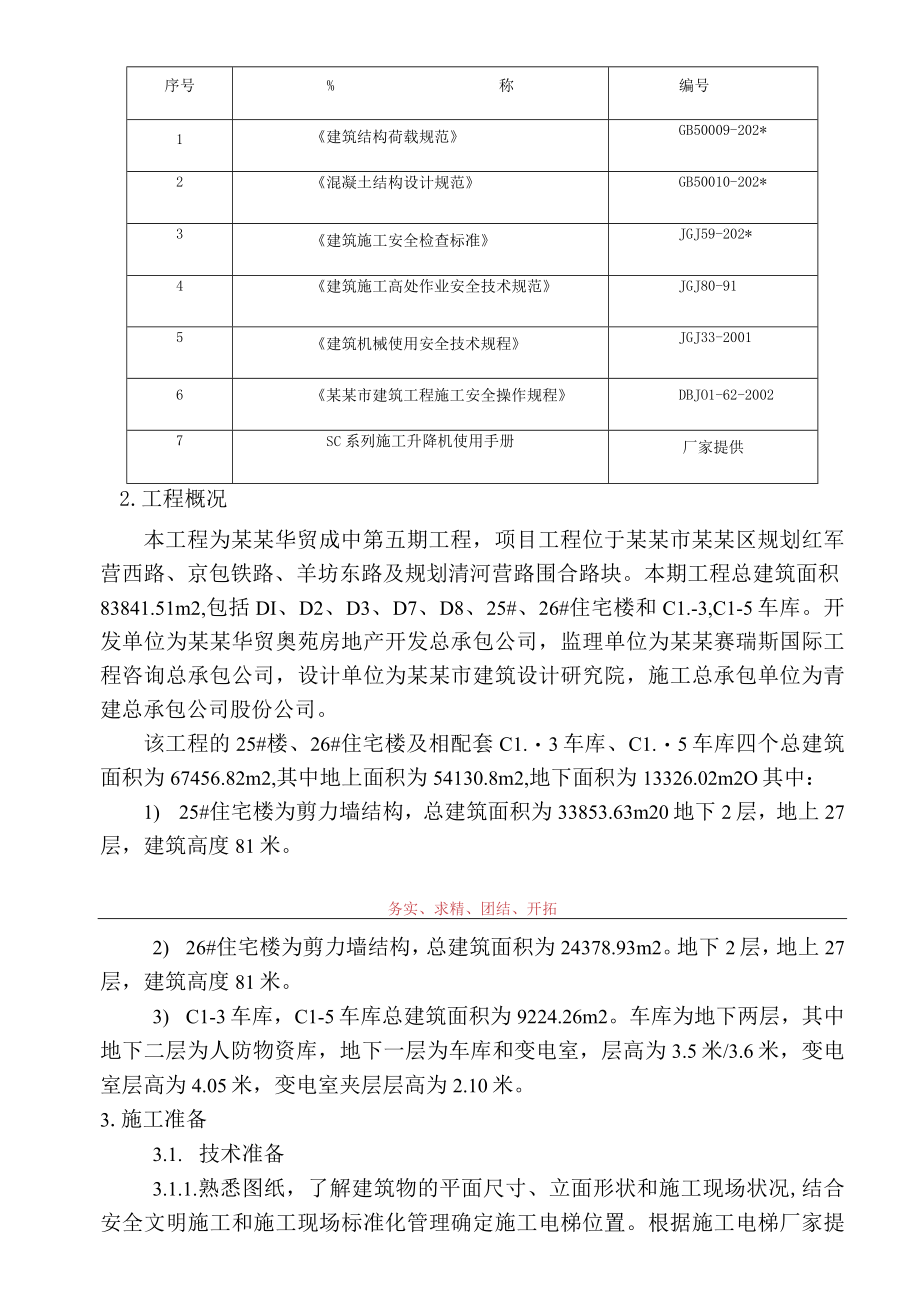

1、1 .编制依据21.1 图纸及施工组织设计21.2 主要规范、标准和技术文件22 .工程概况23 .施工准备33.1 技术准备33.2 主要机具设备计划93.3 材料准备103.4 4施工进度计划103.5 劳动力安排104施工电梯基础施工111.1 施工工序111.2 施工方法及注意事项115 .安全文明施工116 .基础附图12本文为word文档,可编辑修改1 ,编制依据1.1. 图纸及施工组织设计(1)施工图纸;;某某南湖双虹机械设备租赁总承包公司提供的SC200基础图。1.2. 主要规范、标准和技术文件序号%称编号1建筑结构荷载规范GB50009-202*2混凝土结构设计规范GB500
2、10-202*3建筑施工安全检查标准JGJ59-202*4建筑施工高处作业安全技术规范JGJ80-915建筑机械使用安全技术规程JGJ33-20016某某市建筑工程施工安全操作规程DBJO1-62-20027SC系列施工升降机使用手册厂家提供2.工程概况本工程为某某华贸成中第五期工程,项目工程位于某某市某某区规划红军营西路、京包铁路、羊坊东路及规划清河营路围合路块。本期工程总建筑面积83841.51m2,包括DI、D2、D3、D7、D8、25#、26#住宅楼和C1.-3,C1-5车库。开发单位为某某华贸奥苑房地产开发总承包公司,监理单位为某某赛瑞斯国际工程咨询总承包公司,设计单位为某某市建筑设
3、计研究院,施工总承包单位为青建总承包公司股份公司。该工程的25#楼、26#住宅楼及相配套C1.3车库、C1.5车库四个总建筑面积为67456.82m2,其中地上面积为54130.8m2,地下面积为13326.02m2O其中:1) 25#住宅楼为剪力墙结构,总建筑面积为33853.63m20地下2层,地上27层,建筑高度81米。务实、求精、团结、开拓2) 26#住宅楼为剪力墙结构,总建筑面积为24378.93m2。地下2层,地上27层,建筑高度81米。3) C1-3车库,C1-5车库总建筑面积为9224.26m2。车库为地下两层,其中地下二层为人防物资库,地下一层为车库和变电室,层高为3.5米/
4、3.6米,变电室层高为4.05米,变电室夹层层高为2.10米。3.施工准备3.1. 技术准备3.1.1.熟悉图纸,了解建筑物的平面尺寸、立面形状和施工现场状况,结合安全文明施工和施工现场标准化管理确定施工电梯位置。根据施工电梯厂家提供的技术参数编制详细的电梯基础施工措施。3.12技术部对基础施工重点部位对现场工长、质检员、安全员等进行书面交底,工程部在接到技术部的交底后,应对现场作业工人作好详细的书面和口头技术交底。3.13电梯基础施工时,必须有电梯厂家现场技术负责人组织其专业人员配合施工。3.1.4.根据基础设计和其他处理措施,计算出所需要的钢筋、混凝土、模板等材料的用量,以便安排机械设备和

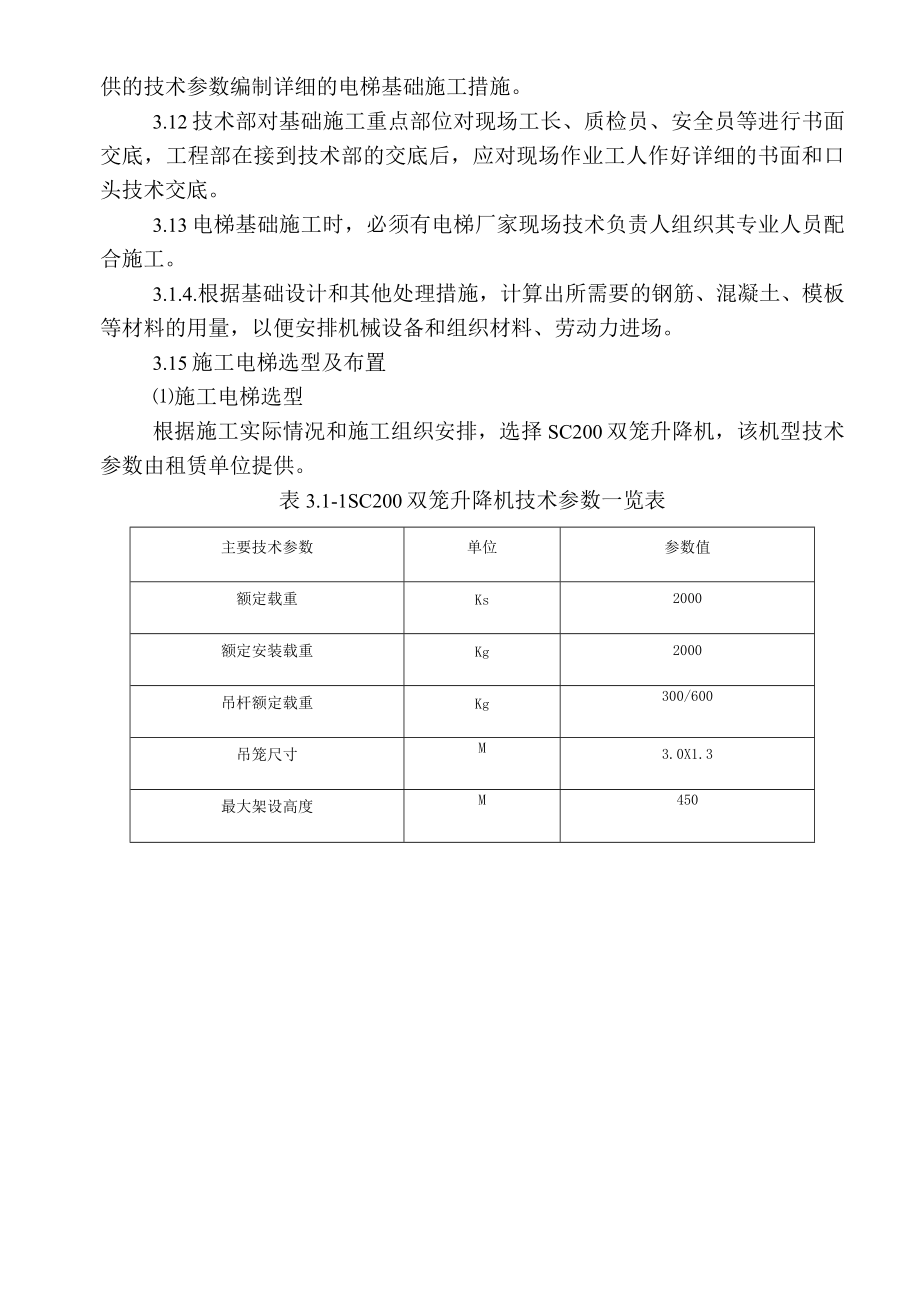

5、组织材料、劳动力进场。3.15施工电梯选型及布置施工电梯选型根据施工实际情况和施工组织安排,选择SC200双笼升降机,该机型技术参数由租赁单位提供。表3.1-1SC200双笼升降机技术参数一览表主要技术参数单位参数值额定载重Ks2000额定安装载重Kg2000吊杆额定载重Kg300/600吊笼尺寸M3.0X1.3最大架设高度M450提升速度M/min33额定功率Kw311额定电压V380/440额定频率Hz50/60额定电流A323.2供电熔断器电流A96防护等级/TP55施工电梯平面布置根据工程需要,拟定2部施工电梯,25#楼施工电梯位置在19-21轴/E轴南侧(1#施工电梯),26#楼施工
6、电梯位置在13-14轴/C轴南侧(2#施工电梯)。1#、2#施工电梯提升高度95m以完成垂直运送施工物料的任务,满足整个工程平面和高度要求。25#楼室外电梯位置图26#楼室外电梯位置图图3.1-1施工电梯布置平面图施工电梯基础定位施工电梯定位依据施工现场实际情况和方便后续施工而定,并经与工程部以及劳务队和施工电梯租赁单位共同协商。施工电梯租赁单位指定基础内不必预留埋件孔洞,后续由租赁单位进行定位钻孔打膨胀螺栓以固定基础节。1#室外电梯IOOO5003.1.6.施工电梯基础设计及计算书(1)施工电梯基础设计1#、2#施工电梯基础5.6m4.2m0.45mo本工程根据施工电梯租赁单位的提供的基础图
7、,将基础配筋适当加大,采用双层双向C12钢筋15Omm,内设拉钩8(g)450mm,梅花型设置。钢筋马镜采用C8工字型1.m布置。混凝土强度等级为C3O,要求基础表面平整度标准10mn基础下另设6m5m0.3m要求基础下回填土采用2:8灰土夯实回填,压实系数不应低于0.94,并按肥槽回填土施工方案相关技术标准执行,承受压力不小于0.15MPao2个电梯基础上表面比现场临时道路面高100mm,以防止基础周围存水造成基础下沉。根据施工电梯租赁单位的意见,施工电梯吊笼在安装时,吊笼内侧离结构边IOomm左右。计算书A基础受力计算1)基础受压计算基础为轴心受压,计算简图如下:Pn基础压力设计值设为P,
8、最高升降机架设高度约为95m,根据施工升降机使用手册-基础04-01页提供的计算公式,则:P=(吊笼重+外笼重+导轨架总重+对重重量+额定载荷重)2.19.8X10-3吊笼重:2X200Okg外笼重:980kg轨道架总重(共64节,每节重150kg):64150kg=9600kg对重重量:21200kg额定载荷重:22000kgP=(22000+980+9600+21200+2X2000)2.19.810-3=384.43KN计算时按P=385KN计算。对施工电梯基础进行受力分析,基础的破坏模型易为混凝土基础沿45度发生冲切破坏,因此首先应验算基础是否会发生冲切破坏,再验算基础顶面的局部受压承
9、载力,最后验算基础的抗弯承载力。计算公式参照混凝土结构设计规范GB50010-202*第73页、77页受冲切承载力计算和局部受压承载力计算公式进行验算。验算施工电梯与基础交接处的受冲切承载力在局部荷载或集中反力作用下不配置箍筋或弯起钢筋的板其受冲切承载力应符合下歹U计算规定:计算公式:F(0.7hft+0.15pcm)umho其中n取值为1=04+1.2s和r2=O.5+asho4um之间的最小值=0.4+1.2s=0.4+1.2/2=1.02=O.5+asho4m=O.5+4OO.444.2=1.452所以=10F一局部荷载设计值或集中反力设计值;Bh截面高度影响系数,当h800mm时,取B
10、h=1.0;h混凝土轴心抗拉强度设计值,C30碎ft=1.43N/mm2;OPCm临界截面周长上两个方向碎有效预压应力按长度的加权平均值,其值宜控制在1.0-3.5Nmm2,该基础没有预压应力所以CrPCEO;U1.计算截面的周长,取距离局部荷载作用面积周边h2处板垂直截面最不利的周氏,为4(0.65+0.4)=4.2米;s局部荷载作用面积为矩形时的长边与短边的比值,s不宜大于4,当sP=385KN说明施工电梯基础抗冲切承载力满足要求,确保在使用过程中不会发生冲切破坏。验算基础顶面的局部受压承载力=Phcbc=/(650650)=1.15Nmm2150,配筋面积As=(4200/150)3.1
11、436=3165mm2Aso基础板配筋满足抗弯承载力要求。b.沿基础短边方向,标准节边截面2-2处的弯矩阴影2面积的形心距2-2剖截面的距离:Y2=(he+21)h3(hc+1.),其中h=(b-be)/2=(0.65+25.6)(4.2-0.65)23(0.65+5.6)=1.122(m)M2=p(hc+1.)(b-be)4y2=31.87(0.65+5.6)(4.2-0.65)41.122=198.35KNm通过弯矩确定基础底部需要配的钢筋面积:As=M2fyho=198.351O627O4OO=1836.57mm2,施工电梯基础板中配筋912150,配筋面枳As=(5600/150)3.
12、1436=4220mm2Aso基础板配筋满足抗弯承载力要求。B.地基承载力计算Fk+GkPk=(485+264.6)/(5.64.2)=31.87KNm2=0.03187MPafa=0.15MPaA地基承载力满足要求。3.2.主要机具设备计划表3.2-1主要机械设备计划序号机械名称型号单位数量备注塔吊6515台1构配件吊装2塔吊7013台1构配件吊装3混凝土运输车12mj辆1混凝土运输4手推车辆3混凝土倒运5振动棒台2振捣混凝土6蛙式打夯机台2地基同填土夯实3. 3.材料准备表3.3-1主要材料及构配件需用量计划%称规格数量备注钢筋12610kg以现场所用实际量为准,此量仅供参考48190kg模板15mm厚覆膜多层板10m2混凝土C3010.58m3C159m33.4. 施工进度计划根据现场主体结构施工进度和场地利用情况,拟安排施工电梯基础施工进度如下:1#和2#施工电梯基础:202*年8月1日开始,202
