《城乡防洪防护工程施工总平面图布置说明.docx》由会员分享,可在线阅读,更多相关《城乡防洪防护工程施工总平面图布置说明.docx(5页珍藏版)》请在第壹文秘上搜索。

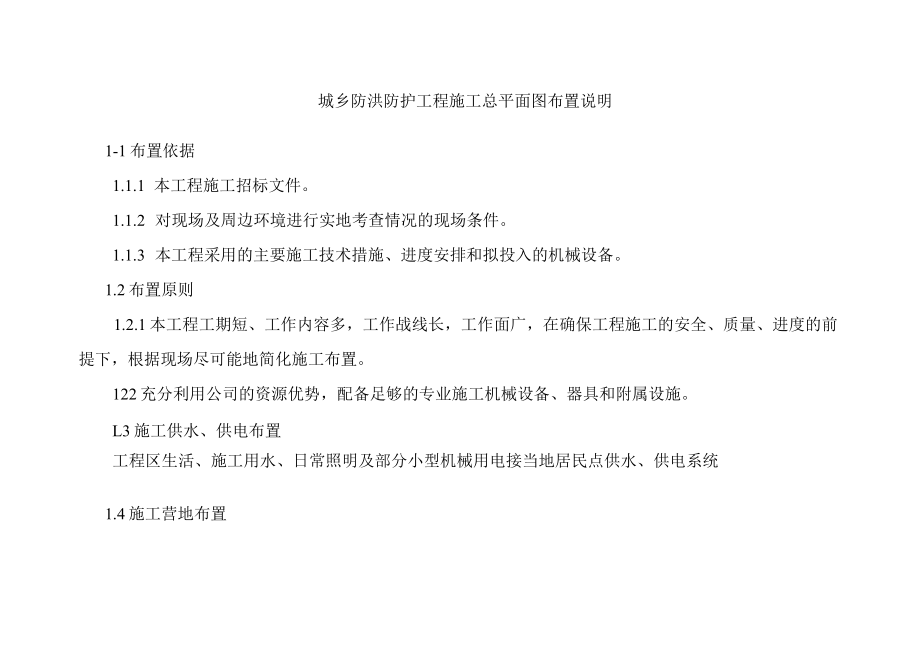

1、城乡防洪防护工程施工总平面图布置说明1-1布置依据1.1.1 本工程施工招标文件。1.1.2 对现场及周边环境进行实地考查情况的现场条件。1.1.3 本工程采用的主要施工技术措施、进度安排和拟投入的机械设备。1.2布置原则1.2.1本工程工期短、工作内容多,工作战线长,工作面广,在确保工程施工的安全、质量、进度的前提下,根据现场尽可能地简化施工布置。122充分利用公司的资源优势,配备足够的专业施工机械设备、器具和附属设施。L3施工供水、供电布置工程区生活、施工用水、日常照明及部分小型机械用电接当地居民点供水、供电系统1.4施工营地布置根据本工程施工实际情况,为了照顾全线施工,为了便于管理,考虑

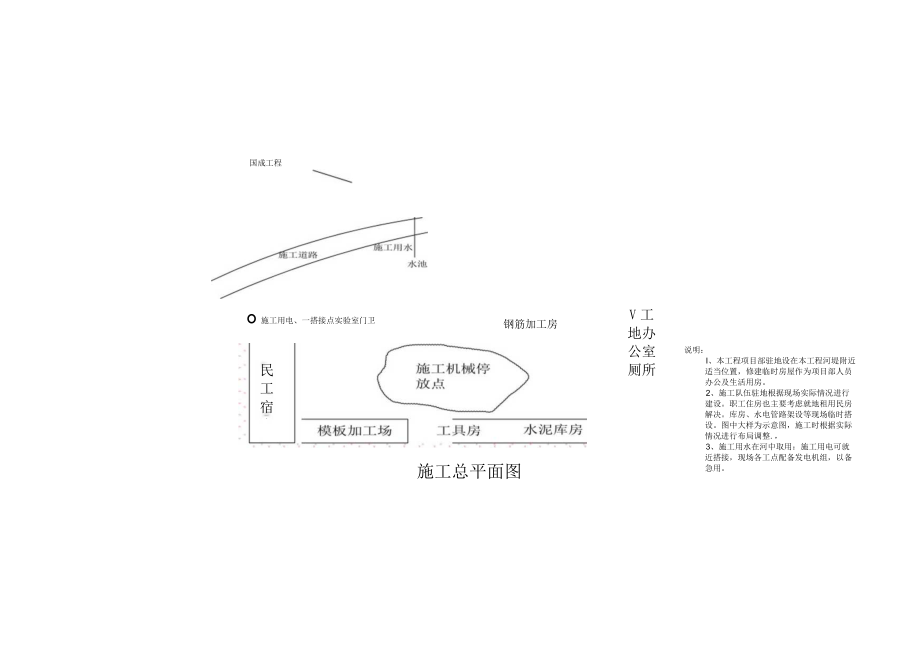

2、到施工交通,。在项目区内搭设一定面积的临时建筑,布置器材仓库、工棚、项目部、宿舍等作为本工程施工营地。1.5施工道路布置本项目区内交通条件方便,施工过程中利用现有道路和施工便道作为交通网来满足施工材料和设备的供应,确保工程按期完工。施工总平面布置图详见附表五,临时用地表详见附表六。附表五、施工总平面图国成工程O施工用电、一搭接点实验室门卫钢筋加工房民工宿舍施工总平面图V工地办公室厕所说明:I、本工程项目部驻地设在本工程河堤附近适当位置,修建临时房屋作为项目部人员办公及生活用房。2、施工队伍驻地根据现场实际情况进行建设。职工住房也主要考虑就地租用民房解决。库房、水电管路架设等现场临时搭设。图中大
3、样为示意图,施工时根据实际情况进行布局调整.,3、施工用水在河中取用:施工用电可就近搭接,现场各工点配备发电机组,以备急用。附表六、临时用地表序设施名称面积(Itf)位置需用时间号1项目办公室100施工工区内开工至竣工2施工仓库400施工工区内开工至竣工3食堂60施工工区内开工至竣工4宿舍70施工工区内开工至竣工5配电房20施工工区内开工至竣工6消防30施工工区内开工至竣工7厕所30施工工区内开工至竣工8门卫房30施工工区内开工至竣工9钢筋加工棚60施工工区内开工至竣工10木工加工棚60施工工区内开工至竣工11水泥棚30施工工区内开工至竣工12块石堆场50施工工区内开工至竣工13砂堆场40施工工区内开工至竣工14碎石堆场40施工工区内开工至竣工15搅拌场25施工工区内开工至竣工
