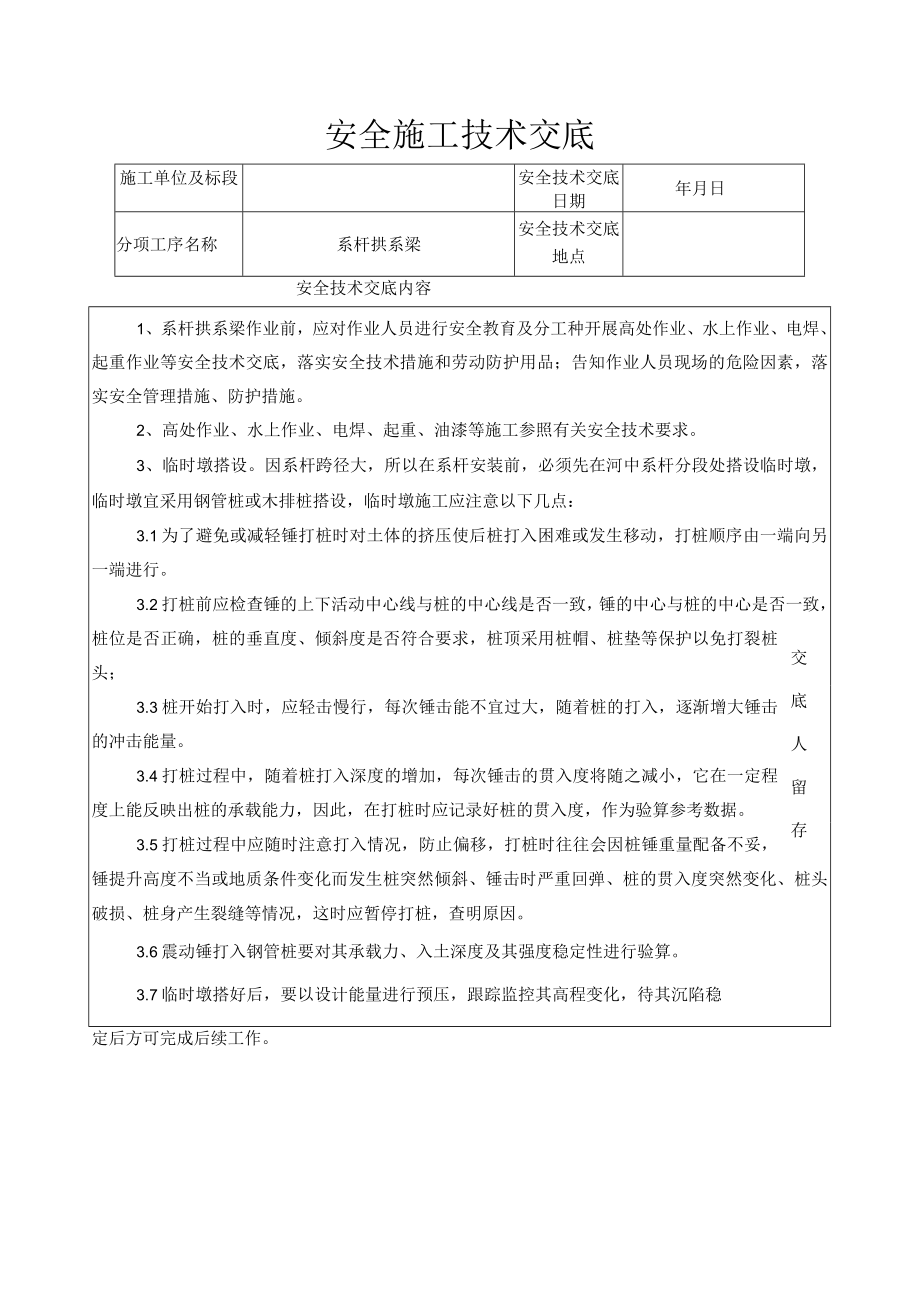

《安全施工技术交底(系杆拱系梁).docx》由会员分享,可在线阅读,更多相关《安全施工技术交底(系杆拱系梁).docx(2页珍藏版)》请在第壹文秘上搜索。

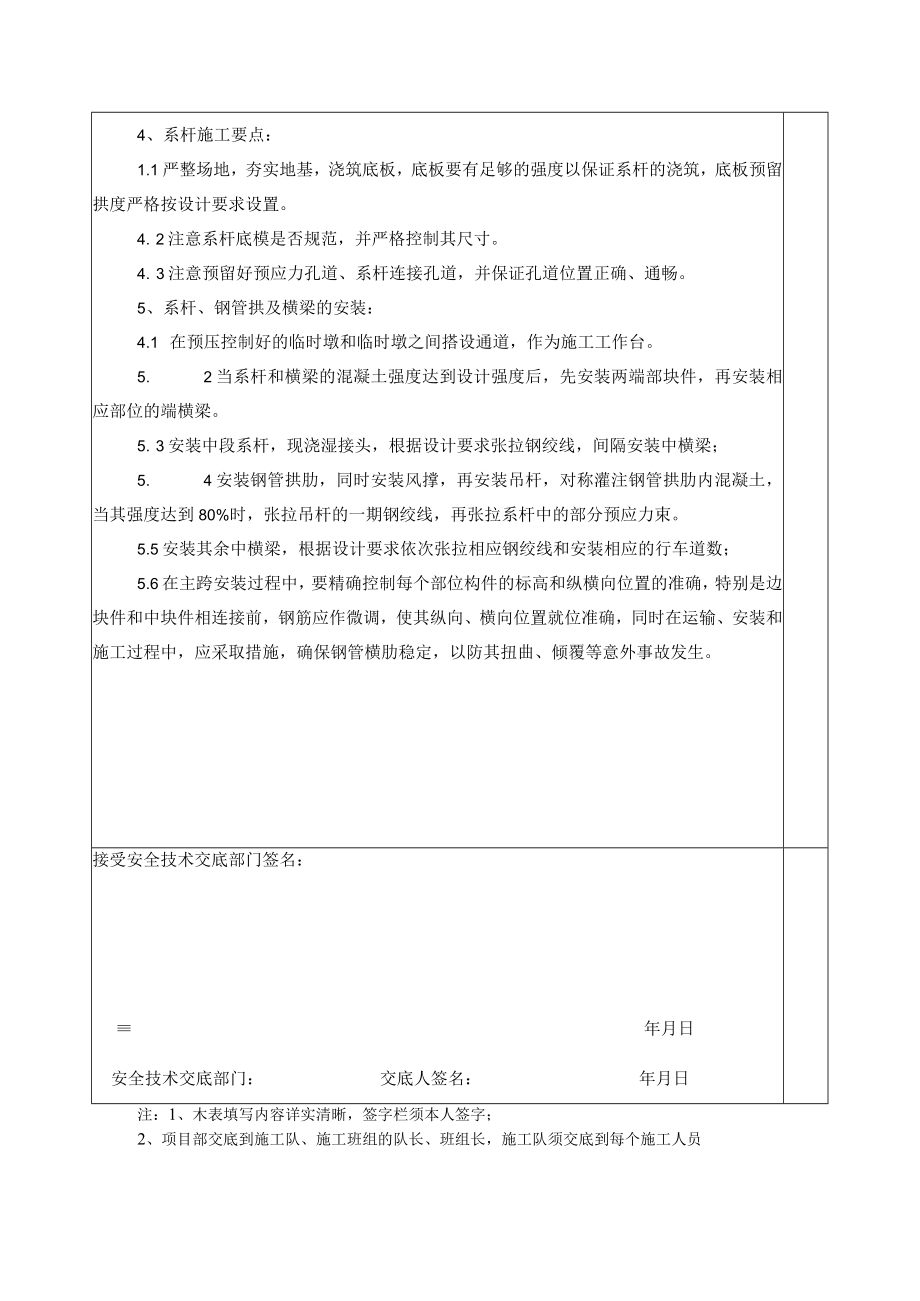

1、安全施工技术交底施工单位及标段安全技术交底日期年月日分项工序名称系杆拱系梁安全技术交底地点安全技术交底内容1、系杆拱系梁作业前,应对作业人员进行安全教育及分工种开展高处作业、水上作业、电焊、起重作业等安全技术交底,落实安全技术措施和劳动防护用品;告知作业人员现场的危险因素,落实安全管理措施、防护措施。2、高处作业、水上作业、电焊、起重、油漆等施工参照有关安全技术要求。3、临时墩搭设。因系杆跨径大,所以在系杆安装前,必须先在河中系杆分段处搭设临时墩,临时墩宜采用钢管桩或木排桩搭设,临时墩施工应注意以下几点:3.1为了避免或减轻锤打桩时对土体的挤压使后桩打入困难或发生移动,打桩顺序由一端向另一端进
2、行。交底 人 留 存3.2打桩前应检查锤的上下活动中心线与桩的中心线是否一致,锤的中心与桩的中心是否一致,桩位是否正确,桩的垂直度、倾斜度是否符合要求,桩顶采用桩帽、桩垫等保护以免打裂桩头;3.3桩开始打入时,应轻击慢行,每次锤击能不宜过大,随着桩的打入,逐渐增大锤击的冲击能量。3.4打桩过程中,随着桩打入深度的增加,每次锤击的贯入度将随之减小,它在一定程度上能反映出桩的承载能力,因此,在打桩时应记录好桩的贯入度,作为验算参考数据。3.5打桩过程中应随时注意打入情况,防止偏移,打桩时往往会因桩锤重量配备不妥,锤提升高度不当或地质条件变化而发生桩突然倾斜、锤击时严重回弹、桩的贯入度突然变化、桩头
3、破损、桩身产生裂缝等情况,这时应暂停打桩,查明原因。3.6震动锤打入钢管桩要对其承载力、入土深度及其强度稳定性进行验算。3.7临时墩搭好后,要以设计能量进行预压,跟踪监控其高程变化,待其沉陷稳定后方可完成后续工作。4、系杆施工要点:1.1 严整场地,夯实地基,浇筑底板,底板要有足够的强度以保证系杆的浇筑,底板预留拱度严格按设计要求设置。4. 2注意系杆底模是否规范,并严格控制其尺寸。4. 3注意预留好预应力孔道、系杆连接孔道,并保证孔道位置正确、通畅。5、系杆、钢管拱及横梁的安装:4.1 在预压控制好的临时墩和临时墩之间搭设通道,作为施工工作台。5. 2当系杆和横梁的混凝土强度达到设计强度后,
4、先安装两端部块件,再安装相应部位的端横梁。5. 3安装中段系杆,现浇湿接头,根据设计要求张拉钢绞线,间隔安装中横梁;5. 4安装钢管拱肋,同时安装风撑,再安装吊杆,对称灌注钢管拱肋内混凝土,当其强度达到80%时,张拉吊杆的一期钢绞线,再张拉系杆中的部分预应力束。5.5安装其余中横梁,根据设计要求依次张拉相应钢绞线和安装相应的行车道数;5.6在主跨安装过程中,要精确控制每个部位构件的标高和纵横向位置的准确,特别是边块件和中块件相连接前,钢筋应作微调,使其纵向、横向位置就位准确,同时在运输、安装和施工过程中,应采取措施,确保钢管横肋稳定,以防其扭曲、倾覆等意外事故发生。接受安全技术交底部门签名:年月日安全技术交底部门:交底人签名:年月日注:1、木表填写内容详实清晰,签字栏须本人签字;2、项目部交底到施工队、施工班组的队长、班组长,施工队须交底到每个施工人员
