《防洪闸工程现场施工人员机械设备配置.docx》由会员分享,可在线阅读,更多相关《防洪闸工程现场施工人员机械设备配置.docx(3页珍藏版)》请在第壹文秘上搜索。

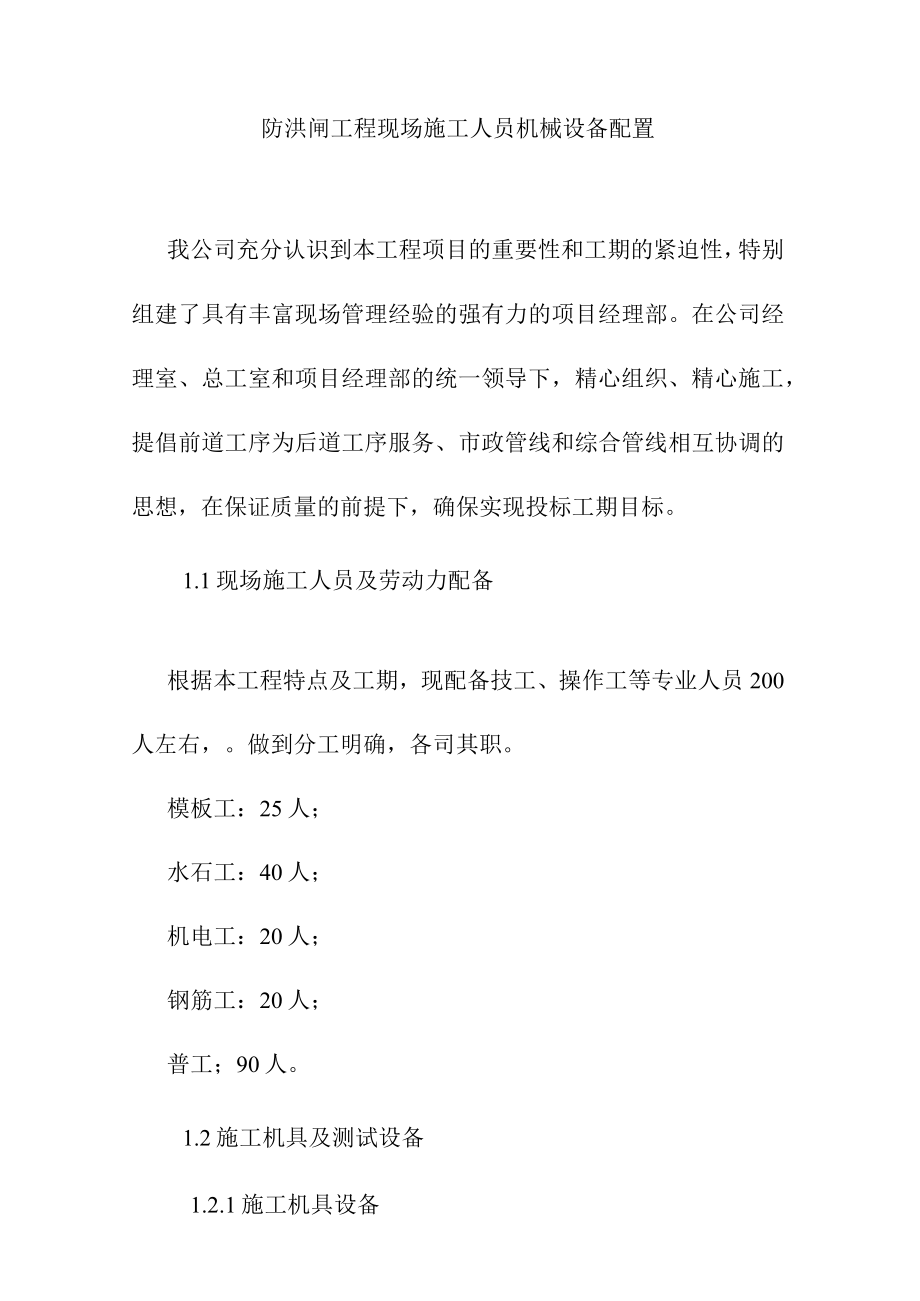

1、防洪闸工程现场施工人员机械设备配置我公司充分认识到本工程项目的重要性和工期的紧迫性,特别组建了具有丰富现场管理经验的强有力的项目经理部。在公司经理室、总工室和项目经理部的统一领导下,精心组织、精心施工,提倡前道工序为后道工序服务、市政管线和综合管线相互协调的思想,在保证质量的前提下,确保实现投标工期目标。1.1现场施工人员及劳动力配备根据本工程特点及工期,现配备技工、操作工等专业人员200人左右,。做到分工明确,各司其职。模板工:25人;水石工:40人;机电工:20人;钢筋工:20人;普工;90人。1.2施工机具及测试设备1.2.1施工机具设备根据本工程机械化流程作业程序的要求,排水工序、道路

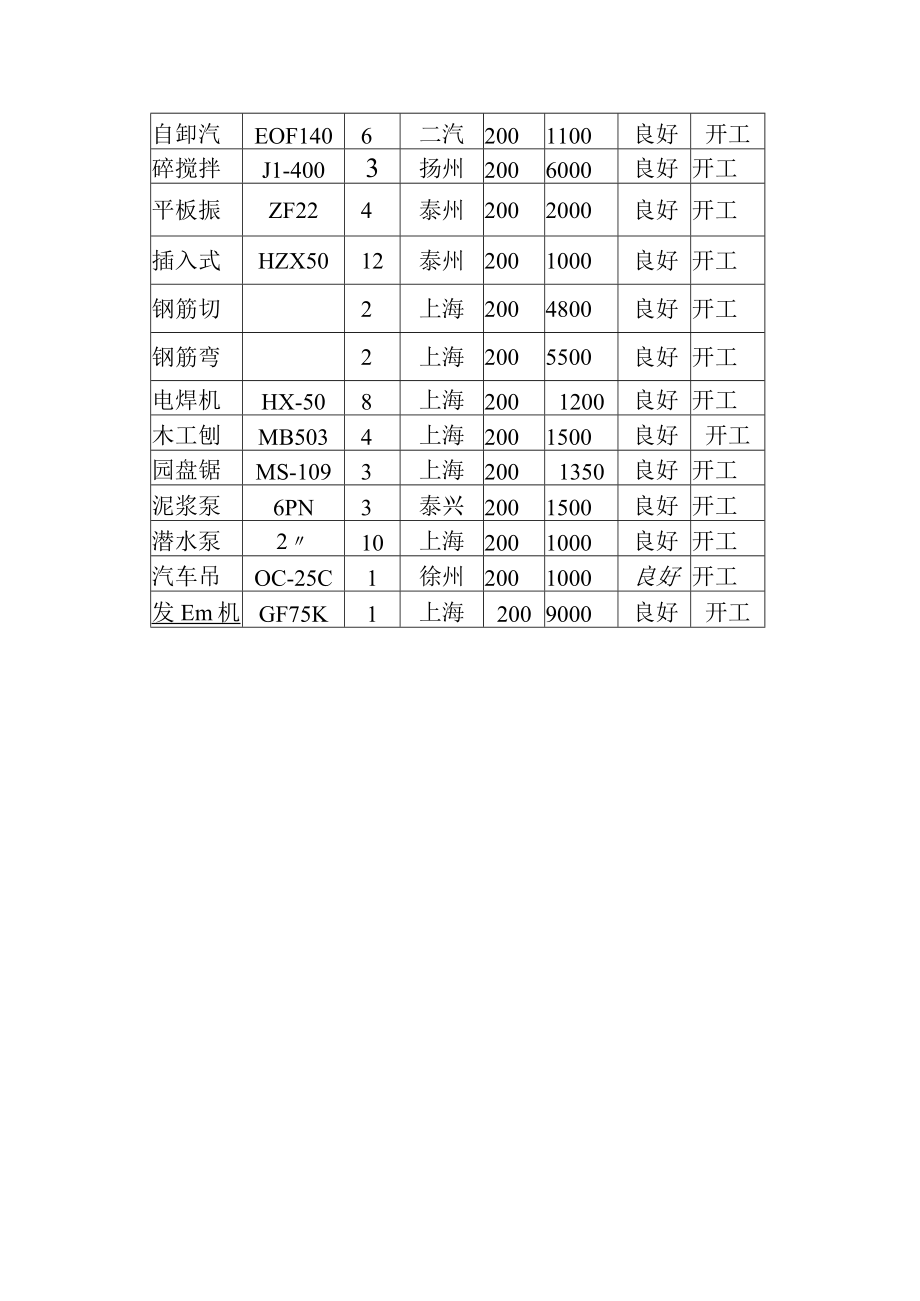

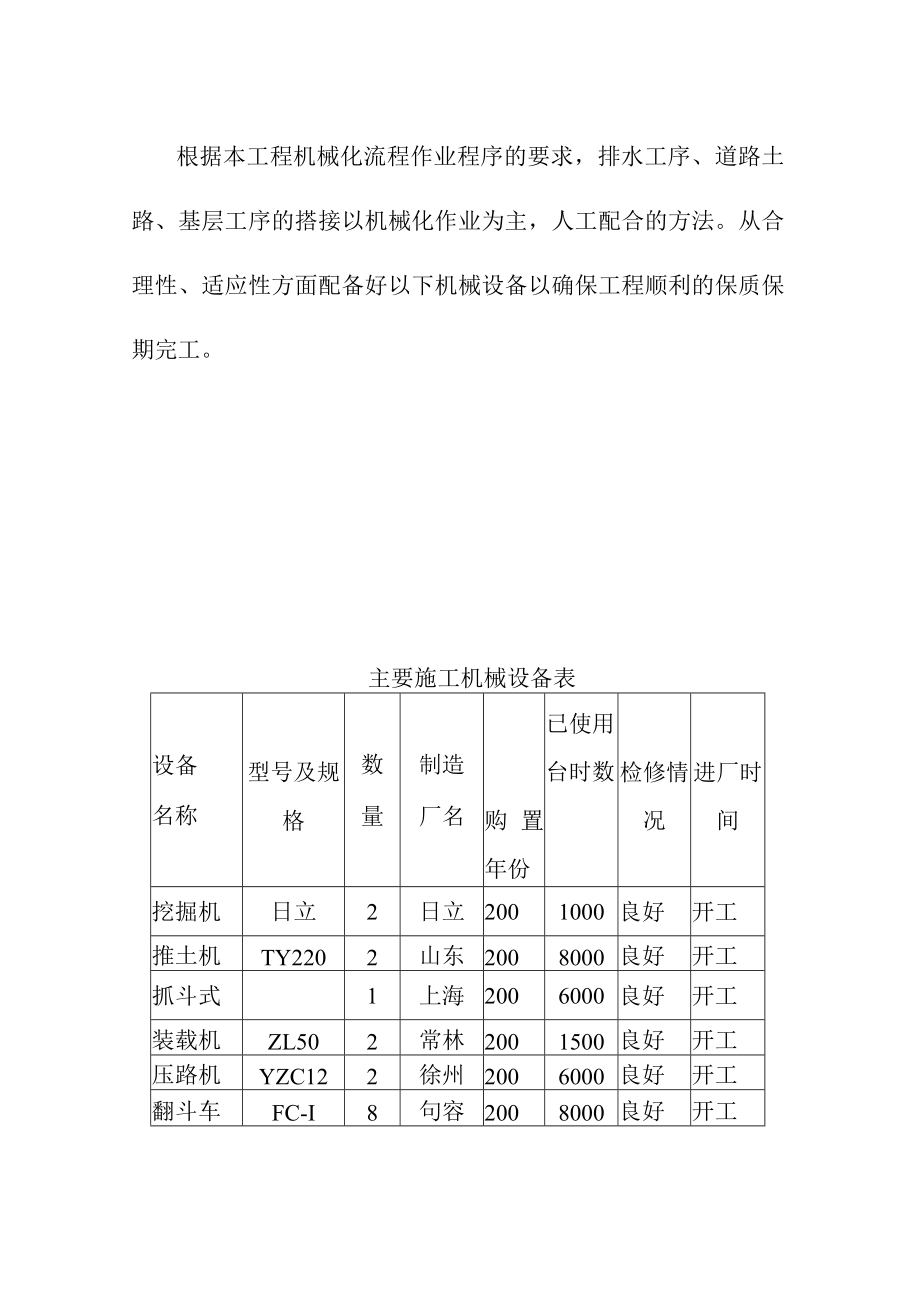

2、土路、基层工序的搭接以机械化作业为主,人工配合的方法。从合理性、适应性方面配备好以下机械设备以确保工程顺利的保质保期完工。主要施工机械设备表设备名称型号及规格数量制造厂名购置年份已使用台时数检修情况进厂时间挖掘机日立2日立2001000良好开工推土机TY2202山东2008000良好开工抓斗式1上海2006000良好开工装载机ZL502常林2001500良好开工压路机YZC122徐州2006000良好开工翻斗车FC-I8句容2008000良好开工自卸汽EOF1406二汽2001100良好开工碎搅拌J1-4003扬州2006000良好开工平板振ZF224泰州2002000良好开工插入式HZX5012泰州2001000良好开工钢筋切2上海2004800良好开工钢筋弯2上海2005500良好开工电焊机HX-508上海2001200良好开工木工刨MB5034上海2001500良好开工园盘锯MS-1093上海2001350良好开工泥浆泵6PN3泰兴2001500良好开工潜水泵210上海2001000良好开工汽车吊OC-25C1徐州2001000良好开工发Em机GF75K1上海2009000良好开工
