《盖梁抱箍法施工及计算(新).docx》由会员分享,可在线阅读,更多相关《盖梁抱箍法施工及计算(新).docx(10页珍藏版)》请在第壹文秘上搜索。
1、盖梁抱箍法施工及计算摘要:具体介绍了抱箍法盖梁施工的支撑体系构造设计,盖梁构造的内力计算和抱箍支撑体系的内力验算,以及本工艺的施工方法。关键词:盖梁抱籁构造计算施工广州西二环高速马路徐边高架桥为左、右幅别离式高架桥,全桥长1280m,全桥共有盖梁84片,下部构造为三立柱接盖梁,上部构造为先简支后连续20m空心板和30mT梁,另有15跨现浇预应力混凝土连续箱梁。全桥施工区鱼塘密布,河涌里常年流水,墩柱高度较高,给盖梁施工带来难度。为加快施工,削减地基处理,本桥盖梁拟采纳抱箍法施工。2.1盖梁构造m3,墩柱L2m,柱中心间距7m。盖梁模板为特制大钢模,侧模面板厚度t=5mmm,竖向用间距0.8m的

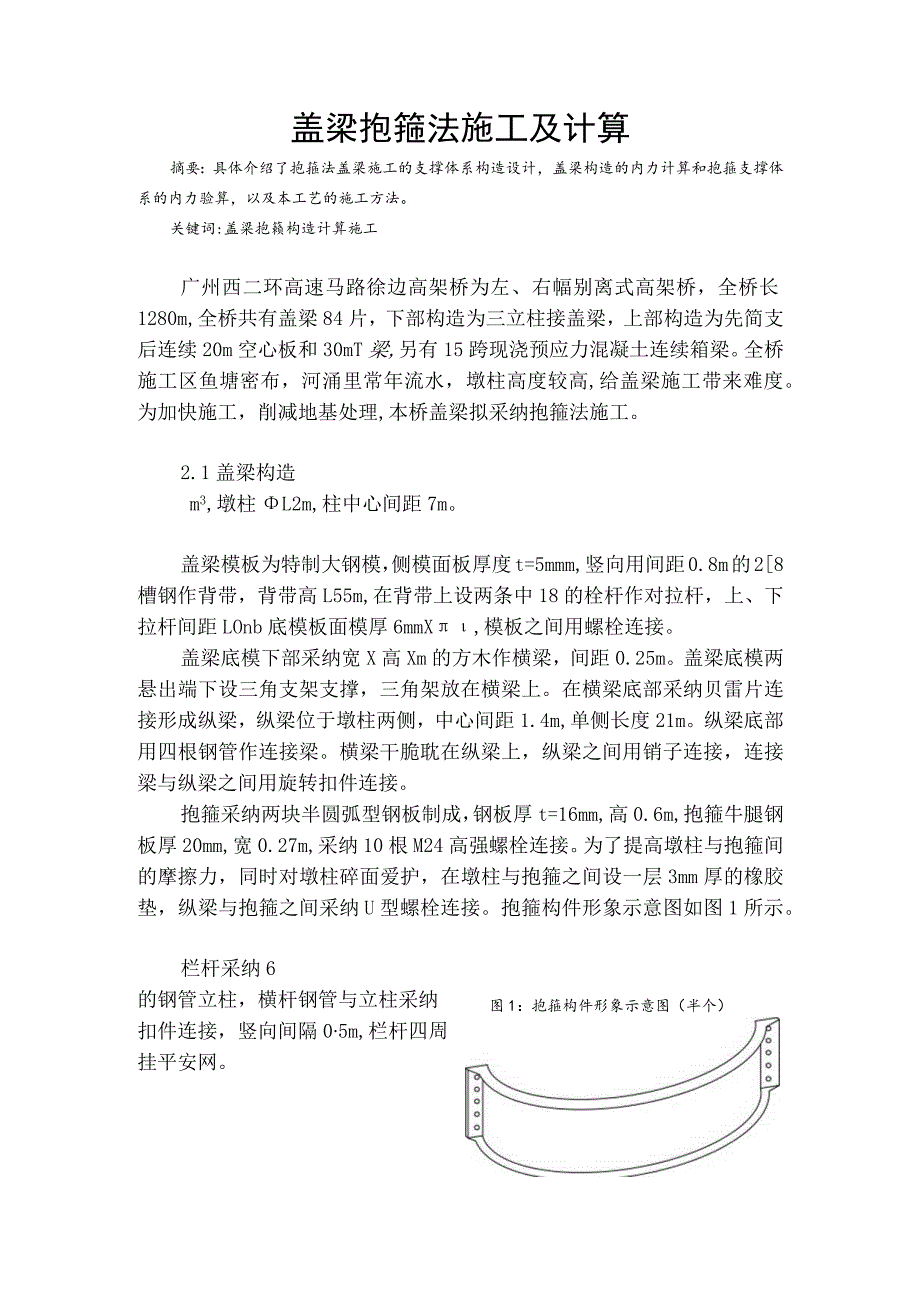

2、28槽钢作背带,背带高L55m,在背带上设两条中18的栓杆作对拉杆,上、下拉杆间距LOnb底模板面模厚6mmX,模板之间用螺栓连接。盖梁底模下部采纳宽X高Xm的方木作横梁,间距0.25m。盖梁底模两悬出端下设三角支架支撑,三角架放在横梁上。在横梁底部采纳贝雷片连接形成纵梁,纵梁位于墩柱两侧,中心间距1.4m,单侧长度21m。纵梁底部用四根钢管作连接梁。横梁干脆耽在纵梁上,纵梁之间用销子连接,连接梁与纵梁之间用旋转扣件连接。抱箍采纳两块半圆弧型钢板制成,钢板厚t=16mm,高0.6m,抱箍牛腿钢板厚20mm,宽0.27m,采纳10根M24高强螺栓连接。为了提高墩柱与抱箍间的摩擦力,同时对墩柱碎面

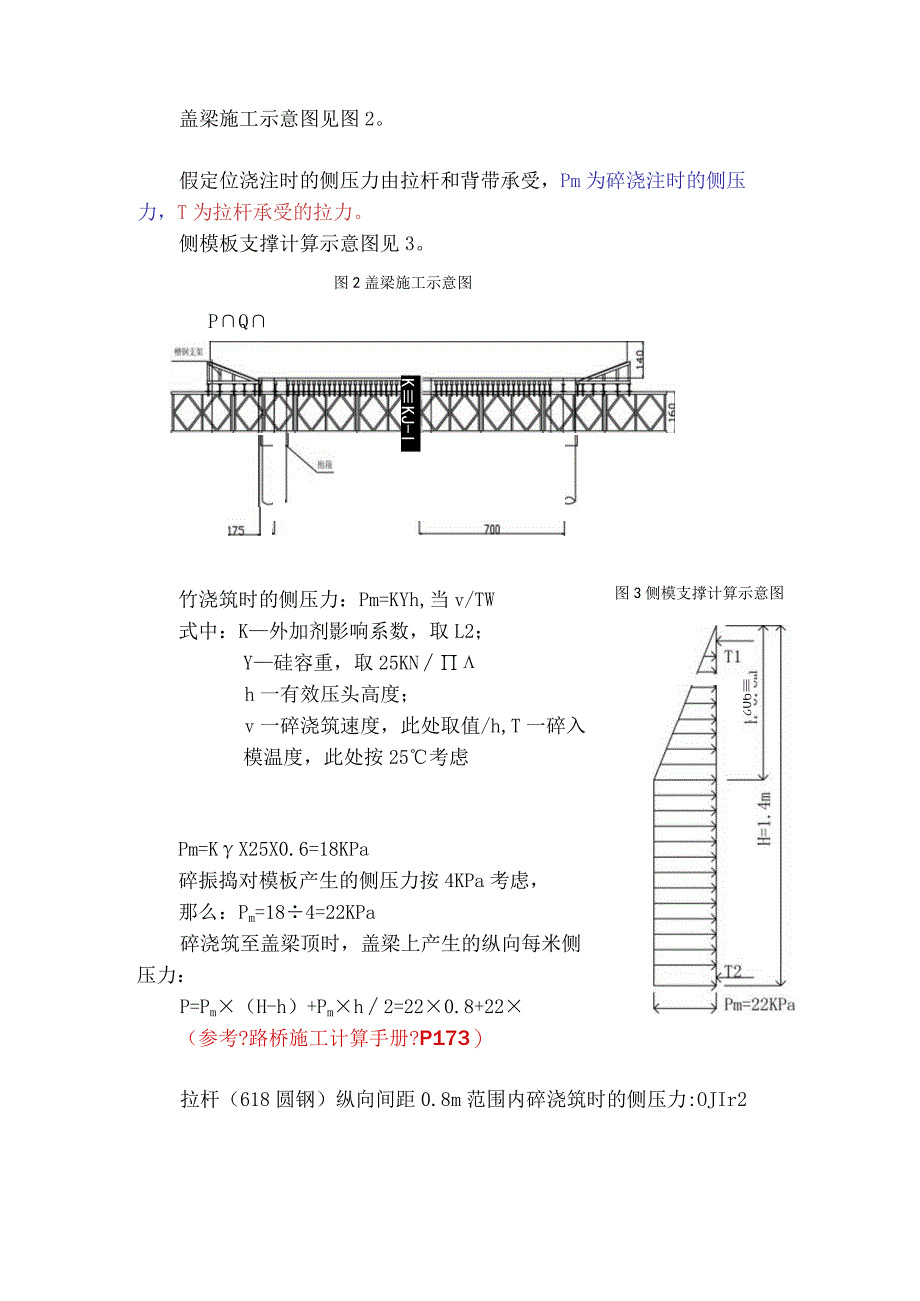

3、爱护,在墩柱与抱箍之间设一层3mm厚的橡胶垫,纵梁与抱箍之间采纳U型螺栓连接。抱箍构件形象示意图如图1所示。栏杆采纳6图1:抱箍构件形象示意图(半个)的钢管立柱,横杆钢管与立柱采纳扣件连接,竖向间隔05m,栏杆四周挂平安网。盖梁施工示意图见图2。假定位浇注时的侧压力由拉杆和背带承受,Pm为碎浇注时的侧压力,T为拉杆承受的拉力。侧模板支撑计算示意图见3。图2盖梁施工示意图PQKKJ-I图3侧模支撑计算示意图902竹浇筑时的侧压力:Pm=KYh,当v/TW式中:K外加剂影响系数,取L2;Y硅容重,取25KNh一有效压头高度;v一碎浇筑速度,此处取值/h,T一碎入模温度,此处按25考虑Pm=KX25
4、X0.6=18KPa碎振捣对模板产生的侧压力按4KPa考虑,那么:Pm=184=22KPa碎浇筑至盖梁顶时,盖梁上产生的纵向每米侧压力:P=Pm(H-h)+Pmh2=220.8+22(参考?路桥施工计算手册?P173)拉杆(618圆钢)纵向间距0.8m范围内碎浇筑时的侧压力:OJIr224.2KN/(2174mm2=55.63MPa=29600N174mm2=170MPa,满意抗拉要求。(参考?路桥施工计算手册?P182)设背带两端的拉杆为支点,背带为简支梁,梁长1。二Inb简支梁均布荷载q。=22X最大弯矩:MBaX=qolo2I2m二NL2Wx1072X10-M3.5MPaw=145MPa
5、跨中挠度:f*5qolo7(384X2XELfxf=lo4OO=O.0025m,背带槽钢满意刚度要求。XIO5MPa;cm1;cm3(参考?路桥施工计算手册?p787、p797)新浇税纵向线荷载:q=L4(高)25X1.6(宽)=56KNm模板纵向线荷载:q2=G220=(G底2L8+G端3.1+G39.9)/20=3.24KN/m施工人机纵向线荷载:q3=l倾倒於冲击纵向线荷载:q=2X振捣碎纵向线荷载:q5=2荷载组合:q=(q1+q2)X1.2(q3+q1q5)X横梁承受均布荷载q。=qo(参考?路桥施工计算手册?P172)横梁最大弯矩:Mmax=qolo2KNm弯曲应力:。二MmaWx
6、104)=9.6MPa5IO3V(3849IO9X10-5)=0.0029mf=l0横梁满意抗弯和刚度要求。式中:抗弯截面系数:Wx=bh22o射惯性矩Ix=bl3i(5m,弹性模量E=9XlO3MPa;(参考?路桥施工计算手册?P176)图4:横梁计算示意图横梁计算示意图如图4所示。支架纵向线荷载:q6=(G贝+G木+G他)/20(143KN/片+70根X0.045m3/根X6KN/m62纵梁纵向每侧线荷载:q=(q2q22+q62)1.2(q32+q42q52)Xc:盖梁体系为一次超静定构造,建立盖梁构造力学计算图如图5所示。采纳力法计算,解除C点约束,在C点添加向上的单位力XlL分别绘出
7、MP图、Ml图,其中MP图由伸臂梁和简支梁组成,如图6所示。依据C点竖向位移为0的条件,建立典型方程:6IiX+lp=0ll=fM12dsEI=(1/EI)*(1/2)*(21*1/2)*(2/3)*(1/2)=136EIlp=TM1MpdsEI=(1/EI)*L(1/2)*(21*12)*(qa22)-(23)*(q(21)78)*21*(5/8*1/2)=(1/EI)*(qa2l24-5q1724)将3”、lp代入公式,得Xi=(5ql2-6qa2()建立静力平衡方程:2Ra+Xf(2a21)得RA=RBIt)依据叠加原理,绘制均布荷载弯矩图如图7所示。依据以上力学计算得知,最大弯矩出现在
8、A、B支座,图5:盖梁结构力学计算图图6:超静定结构内力图Xl弯矩图q22图7:纵梁受力弯矩图q*(12-2a2)8a=3m,l=7mll=7m,a=3mI-头$Mux=qa2372=193.9KNmM*1193.9KNmM0=975kNm,满意抗弯要求。(参考?马路施工手册桥涵?下册p923)盖梁体系为一次超静定构造,求超静定构造的位移可用根本构造的位移来代替,因此在盖梁根本构造墩柱中间点F施加向下的单位力X2=I,求根本构造的内力和位移,建立盖梁墩柱跨中力学计算图如图8所示。图8:纵梁墩柱跨中力学计算图设匕、Rb方向向上,列平衡方程:Ra+Rb=X2=lX2*(112)-21*Ra=0得:
9、Ra(),RU),绘弯矩图如图9所示。求纵梁墩柱跨中的位移,将图7与图9的弯矩图图乘,得:2p=yf/EI=(1/ED*-0.5*14*2.625*193.9+(2/3)*1055.7*14*(2/3)*2.625-0.5*3.5*2.625*(2/3)*0.5*1028.7-0.5*(3/2)*7*2.625*1028.7=-0.004m(t)f,x=-0.004mf=a400=3400=0.0075m,刚度满意要求。式中XlOMPa惯性矩:I=250500cm4(参考?马路施工手册桥涵?下册P1047)在盖梁根本构造梁端点I)施加向下的单位力X3=I,求根本构造的内力和位移,建立盖梁悬臂端
10、力学计算图如图10所示。设R八Rb方向向上,列平衡方程:Ril+Rb=X3=lX3121+a)-21*Ra=0得:Ra=l+a21),Rb=a/21(I),绘弯矩图如图11所示。求纵梁端的位移,将图7与图的弯矩图图乘,得:3p=ydEI=(1/EI)*(1/3*X14)*1.5=(1/48EI)*(6qa4+6qa31-ql3a)=0.001m(I)fnm=0.001mf=a400=3/400=0.0075m,刚度满意要求。抱箍能否承受盖梁的重力取决于抱箍与柱子的磨擦力,验算时摩擦力取滑动磨擦力,此处最大滑动摩擦力N取值为Rt-293.92KN0高强螺栓的容许承载力公式:N,=PnK,式中:P
11、一高强螺栓的预拉力,取225KN;u摩擦系数,取0.3;n一传力接触面数目,取1;K平安系数,取L7。那么:Nl=225XX螺栓数目m计算:i=NNl=293.92/39.7=7.4个,本构件取In=Io个。6.2螺栓抗剪、抗拉应力验算每条高强螺栓承受的抗剪力:Nj=N10=293.92/10=29.4KNNl=39.7KN,满意抗剪要求。抱箍体对墩柱体的压力:NkK*NX293.92/0.3=1175.68KN每条螺栓拉力:Nl=Ny/10=117.6KNS=225KN,满意抗拉要求。式中:U-K-Nl一每个高强螺栓的容许承载力S一高强螺栓的预拉力,M24高强螺栓取值225KN每条螺栓拉力为
12、:N1=117.6KN,每个螺栓的终拧扭矩R=k*Nm式中:k一螺栓连接处的扭矩系数平均值,取0.13,1.i一(参考?根本作业?p609)抱箍体承受螺栓的拉力:P1=5N1=5117.6=588KN抱箍体钢板的纵向截面积:S1X2抱箍体拉应力:。二PJS尸61.25MPaVo=140MPa,满意抗拉要求。抱箍体剪应力:=(l2Rc)/rS1=(12293.92)KN/1.885m/0.0096m2=8.lMPa=85MPa,满意抗剪要求。抱箍钢板伸长量:L=(10,m抱箍体钢板长度(半个):L=r-L=1.884m,两半抱箍牛腿间距取20mm,那么L=1864m(半个)。在墩柱群四周搭设简易
13、支架,高度以不超过盖梁顶板为宜,并搭设人行爬梯,围好平安网;用水准仪在墩柱上作一水平标记,依据盖梁底板设计标高反算抱箍底沿位置并做标记;用吊车将抱箍底托安装在墩柱上,使底托顶面与抱箍底沿标记等高,再将抱箍安装就位,用带响扳手拧紧连接螺栓,施工时,可在扳手手柄上套一根50Cm长、中48的钢管,人踩钢管直到所需扭矩为止,再检查两抱箍接头处间隙小于或等于2cm即可;用吊车将连接好的贝雷梁放在抱箍上,并用U型螺栓和扣件将贝雷梁、抱箍、贝雷梁连接件连接起来;在贝雷梁上摆放方木横梁,安装盖梁底模,并检查标高,有必要时用钢板或木楔调整;首次运用本工法施工时,为确保抱箍所承受压力到达设计值,需进展荷载预压试验
14、。由前面计算知盖梁纵向每侧线荷载:q=43.088KNm,那么在盖梁底模上堆放重物175.9吨,且堆放形式尽量接近施工实际状况。24小时后,用水准仪复测底模标高,假设下沉过大,那么应接着紧固连接螺栓,直究竟模下沉小于5mm那么认为可行,记录下螺栓进距作为参考值;卸下预压重物,安装盖梁钢筋和模板,在侧模四周按要求做好平安防护装置,浇注碎;撤除模板时,先拆侧模、端模,再拆底模,最终拆下横、纵梁、抱箍,至此,抱箍法盖梁施工完成一个循环。墩柱碎强度到达设计强度的75%以上前方可施工盖梁;在抱箍钢板内侧附一层3mm橡胶垫,可增加钢板与税之间的摩擦系数,也起到爱护墩柱的作用;抱箍体钢板、牛腿厚度应不小于设计值,螺栓孔应可能紧凑,在竖直方向上,每隔23排螺栓孔应在牛腿与钢板之间设置加劲肋;螺栓施拧前,应依据带响扳手进展螺栓扭矩系数的试验,为克制扭矩系数离散偏大,可在初拧时重复施拧,即先初拧,再拧松,再初拧;螺栓紧固时应按先内排后外排的依次,并使螺栓匀称受力;浇注盖梁位时,应有专人检查抱箍、螺栓有无松动状况,每浇注一层税均应复紧一次螺栓,确保施工平安和质量。广州西二环徐边高架桥盖梁工程量大(共84片),施工场
