弄个围垦施工组织设计.docx

上传人:p** 文档编号:341241 上传时间:2023-08-03 格式:DOCX 页数:17 大小:55.30KB
下载 相关 举报
弄个围垦施工组织设计.docx_第1页
第1页 / 共17页
弄个围垦施工组织设计.docx_第2页
第2页 / 共17页
弄个围垦施工组织设计.docx_第3页
第3页 / 共17页
弄个围垦施工组织设计.docx_第4页
第4页 / 共17页
弄个围垦施工组织设计.docx_第5页
第5页 / 共17页
弄个围垦施工组织设计.docx_第6页
第6页 / 共17页
弄个围垦施工组织设计.docx_第7页
第7页 / 共17页
弄个围垦施工组织设计.docx_第8页
第8页 / 共17页
弄个围垦施工组织设计.docx_第9页
第9页 / 共17页
弄个围垦施工组织设计.docx_第10页
第10页 / 共17页
亲,该文档总共17页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《弄个围垦施工组织设计.docx》由会员分享,可在线阅读,更多相关《弄个围垦施工组织设计.docx(17页珍藏版)》请在第壹文秘上搜索。

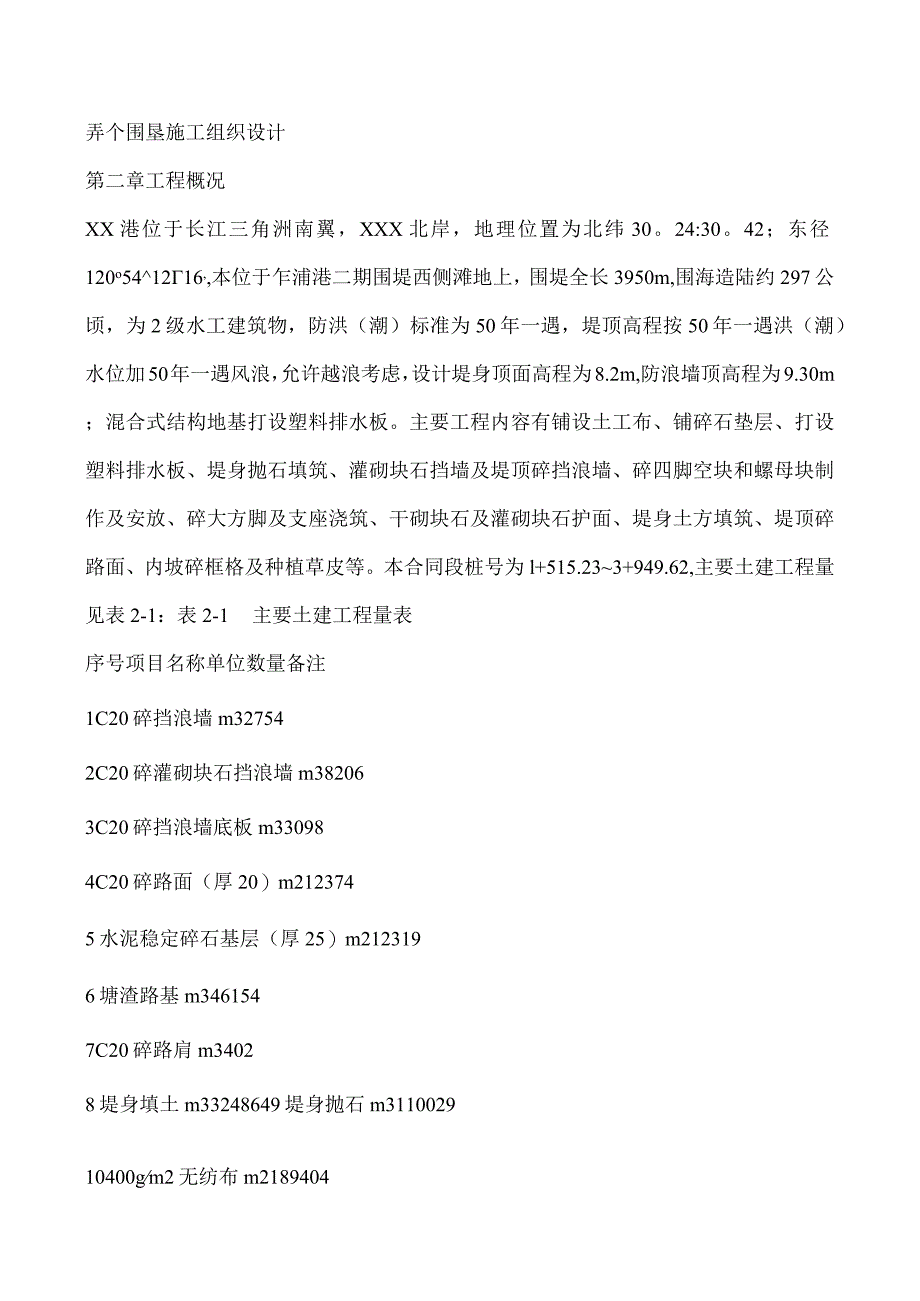

1、弄个围垦施工组织设计第二章工程概况XX港位于长江三角洲南翼,XXX北岸,地理位置为北纬30。24:30。42;东径120o541216,本位于乍浦港二期围堤西侧滩地上,围堤全长3950m,围海造陆约297公顷,为2级水工建筑物,防洪(潮)标准为50年一遇,堤顶高程按50年一遇洪(潮)水位加50年一遇风浪,允许越浪考虑,设计堤身顶面高程为8.2m,防浪墙顶高程为9.30m;混合式结构地基打设塑料排水板。主要工程内容有铺设土工布、铺碎石垫层、打设塑料排水板、堤身抛石填筑、灌砌块石挡墙及堤顶碎挡浪墙、碎四脚空块和螺母块制作及安放、碎大方脚及支座浇筑、干砌块石及灌砌块石护面、堤身土方填筑、堤顶碎路面、

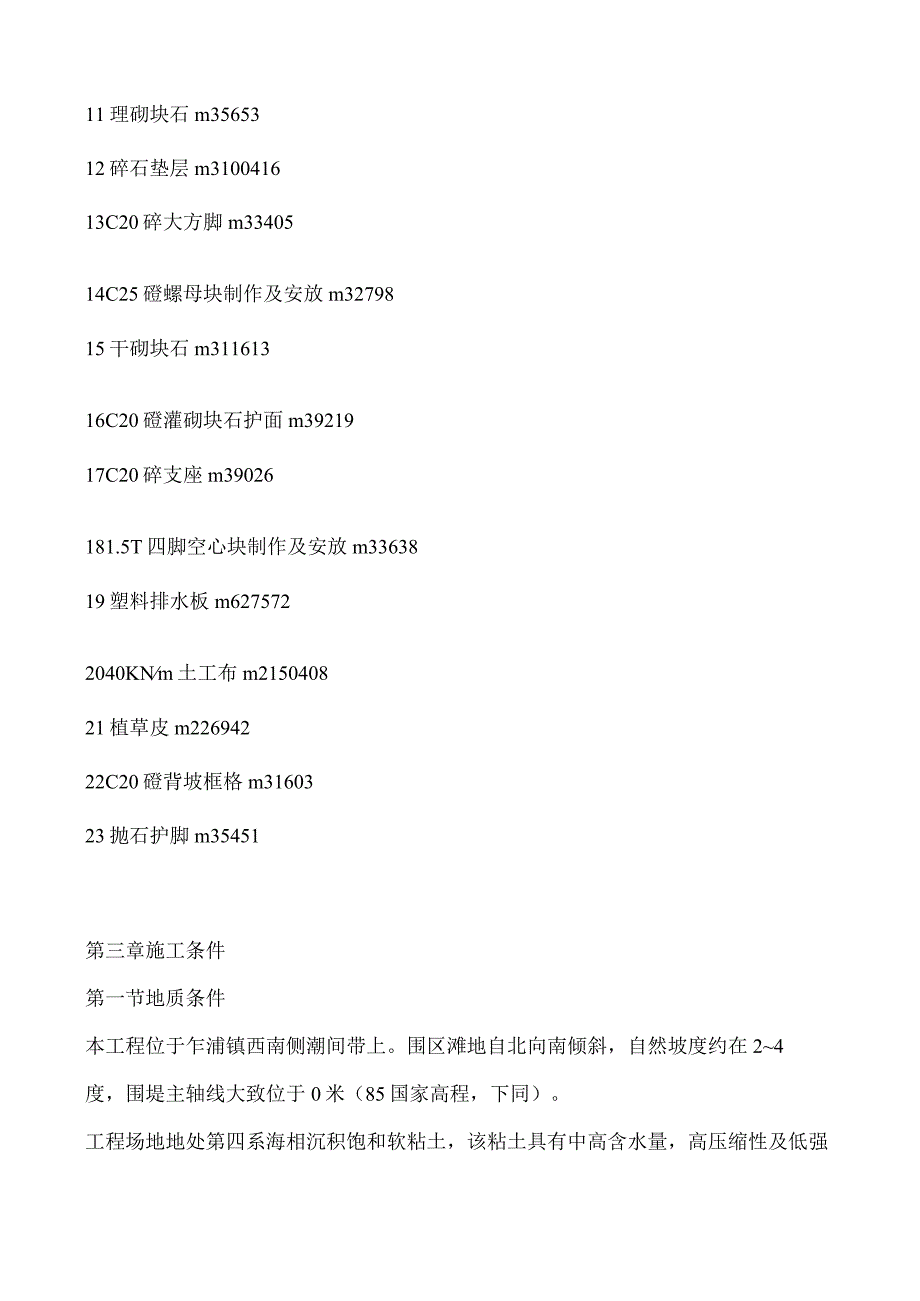

2、内坡碎框格及种植草皮等。本合同段桩号为l+515.233+949.62,主要土建工程量见表2-1:表2-1主要土建工程量表序号项目名称单位数量备注1C20碎挡浪墙m327542C20碎灌砌块石挡浪墙m382063C20碎挡浪墙底板m330984C20碎路面(厚20)m2123745水泥稳定碎石基层(厚25)m2123196塘渣路基m3461547C20碎路肩m34028堤身填土m33248649堤身抛石m311002910400gm2无纺布m218940411理砌块石m3565312碎石垫层m310041613C20碎大方脚m3340514C25磴螺母块制作及安放m3279815干砌块石m31

3、161316C20磴灌砌块石护面m3921917C20碎支座m39026181.5T四脚空心块制作及安放m3363819塑料排水板m6275722040KNm土工布m215040821植草皮m22694222C20磴背坡框格m3160323抛石护脚m35451第三章施工条件第一节地质条件本工程位于乍浦镇西南侧潮间带上。围区滩地自北向南倾斜,自然坡度约在24度,围堤主轴线大致位于0米(85国家高程,下同)。工程场地地处第四系海相沉积饱和软粘土,该粘土具有中高含水量,高压缩性及低强度特征,厚度约为30m。其下为硬土层,物理力学性质指标较好。经地质钻探,区域地质稳定性良好。该区域土层分布均匀,层次清

4、楚。1一1层粘质粉土强度一般,性质尚可。2T层淤泥质粘土和2-2层淤泥质粉质粘土强度低,性质差,是影响海塘整体稳定性的主要土层。工程场地内地震基本烈度为VI度。第二节水文气象本工程位于中亚热带地区,其气候特点是季风交替明显,四季分明,气温适中,雨量充沛,是典型的亚热带季风气候,据平湖气象站1971至2000年实测资料统计,其主要气象要素分述如下:多年平均降水量:1250.4mm;历年最大降水量:1566.9mm(1999年);历年最小降水量:879.9mm(1978年);历年过程最大降水量:383.6mm(1999年6月24日至7月2日);历年过程日最大降水量:276.4mm(1977年8月2

5、2日);历年过程1小时最大降水量:98.9mm(1986年9月5日11时50分至12时50分);多年平均降雨日数:140.6天;多年平均日降水量25mm降雨日数:61.9天;多年平均自降水量21Omm降雨日数:38.5天;多年平均日降水量215mm降雨日数:12.9天;多年平均日降水量22Omm降雨日数:3.2天;多年平均气温:15.8;历年最高气温:38.41988年7月17日;历年最低气温:T0.61977年1月31日;多年平均日最高气温注35日数:4.7天;多年平均日最低气温运-5C日数:3.8天。工程所在区域为季风区,夏季盛行东南风,冬季盛行西北风。710月为台风季节。区域风况特点为:

6、(1)具有明显的季风气候;2常风向为东至东南风,强风向与常风向基本一致,为东北东到东南东;(3)实测最大风速均发生在台风过程中;(4)西北至北风发生的频率仅次于东至东南风。根据乍浦气象站19551985年31年定时风速资料和19681994年27年自记风资料统计的风特征值见下表。乍浦气象站风速、风向统计(定时)表风向 NNNE NEENE E ESE SE SSE S频率(%)64559101255平均风速(ms)3. 1 3.3 3. 1 3.5 4. 14.8 4.5 3.4 2.9最大风速(ms)141316201720151110风向SWSSWWSWWWNWNWNNWC频率(%)322

7、249711平均风速(ms)2.92.62.42.63.84.23.9最大风速(ms)9131210161614乍浦气象站各月常风向频率(定时)表月份123456常风向WNWrNNWNWNESEESEESEESE频率(%)373231414849月份789101112常风向ESESESE风向多变风向多变NWNNWN频率(%)5445乍浦气象站各风向最大风速(自记)表风向N NNE NEENE E ESE SE SSE风速(ms)14.713.7 14.7 16.7 20.3 19.3 18.3 14.0风向SSSWSWWSWWWNWNWNNW风速(ms)14.710.0 13.0 20.0 1

8、2.0 18.3 18.0 17.7历年内河水位最高水位2.84m(1977.3.22)历年内河水位最低水位0.06m(1968.3.10)多年内河水位平均(常)水位0.78m本工程位于乍浦水文站上游附近,根据乍浦站19521997年46年实测外海潮汐资料统计特征值如下表:外海潮汐资料统计特征值表平均高潮位2.48m平均低潮位-2.12m平均潮位4.62m平均涨潮历时5时28分平均落潮历时6时58分最高高潮位554m(1997年8月19日)最低低潮位-4.01m(1930年9月24日)最大潮差7.57m(1962年8月2日)最小潮差1.06m(1988年8月8日)第三节交通条件乍浦港交通条件便

9、利,港区现临时道路接通沪杭公路(01省道),经开发区道路接通杭金公路(01省道复线)、乍王公路(07省道),距乍嘉苏高速公路仅约3公里,通过上述公路可与上海、杭州、苏州等地便捷连接。水路内河可通过乍嘉苏航道与京杭大运河等水系联通,海上航道距宁波74海里,距上海122海里。场区施工道路为中通道和西通道,西通道下部为24石渣填筑层,上部泥结石路面;平坡段路面高程为4.2m(85国家高程,下同),宽度为12m。中通道结构同东通道,为1标和2标合用。第四节建筑材料本工程所需建筑材料主要有水泥、块石、碎石、黄砂、混合料、土工布和土料等。块石、抛石混合料、碎石等可从海盐秦山石料厂或海盐牛山石厂购买,土工布

10、从绍兴购买,黄砂从桐庐采购。土源由业主提供。第五节供水、供电乍浦地处能源电力基地,近有嘉兴电厂、秦山核电厂等大型电力基地,电力充足。业主在临设场地边设100KWA变压器一台,进线IOKV,输出为三相四线制(220V/380V),各配一个低压配电屏。供水水源由乍浦自来水厂提供,供水管网将接至现场。管径IOomn1。第六节通讯条件乍浦通讯发展较迅速,是国内最早开通程控电话的区域之一,移动通讯发展迅速,中国移动、中国联通(包括CDMA)基站完备,对外通讯系统畅通。第七节合同工期、质量要求本工程质量要求为优良。本工程要求工期为700天。第四章工程特点第一节潮汐影响本工程位于杭州湾北岸,部份项目施工受潮

11、汐影响,施工时拟合理组织施工,尽量减少窝工现象,以使工程顺利进行,并降低工程成本。第二节地质条件差工程场地地处第四系海相沉积饱和软粘土,该粘土具有中高含水量,高压缩性及低强度特征,厚度约为30m。故工程施工时,要按设计要求进行分级加荷,并严格控制加荷速率,防止地基出现滑动;同时,要与设计等有关单位取的联系,确定预留超高。第三节可安排多个工作面同时施工本工程堤线全长2434.41m,可从中通道向西、西通道向东、向西施工安排多个工作面同时施工,在本工程施工时,可利此优势,投入足够的施工和管理力量,以缓减工期紧张现象。第四节交通便利本工程位于沪杭公路旁,交通比较便利,为施工创造有利条件。第五章施工总

12、平面布置本工程根据所处的地理位置及地形、地质条件,结合本工程的项目特点与施工条件布置施工道路、施工用风、施工用电、用水、生产管理及生活设施、仓库、堆贮材料、生产辅助设施、工地试验室、给排水等临时施工设施。施工总体布置的原则为:一、科学合理安排施工场地和各种设施,满足各项目、各工序的衔接及施工方便。二、在业主提供的用地范围内进行合理规划,本着合理、必须的原则,尽可能减少占地。三、油料库、氧气、乙快等危险材料仓库的布置及结构遵守国家安全防爆、防火等规范要求。四、临时卫生设施要认真规划,污水、污物的处理要符合相应的规定与要求。第一节施工道路乍浦港交通条件便利,港区现临时道路接通沪杭公路(01省道),

13、经开发区道路接通杭金公路(01省道复线)、乍王公路(07省道),距乍嘉苏高速公路仅约3公里,通过上述公路可与上海、杭州、苏州等地便捷连接。水路内河可通过乍嘉苏航道与京杭大运河等水系联通,海上航道距宁波74海里,距上海122海里。场区施工道路为东通道和中通道,西通道下部为24m石渣填筑层,上部为泥结石路面;平坡段路面高程为4.2m(85国家高程,下同),宽度为12m。中通道结构同东通道,为1标和2标合用。第二节施工辅助厂(场)区、仓库生产辅助系统设有木材加工厂150m2、仓库200m2、其他用房200m2等,共计550m2o第三节办公、生活用房本工程的生产管理及生活设施包括:办公室、宿舍、食堂等

14、,其中办公室200m2,食堂150m2,民工宿舍采用现场搭设,本工程高峰时劳动力为480人,共需搭设民工宿舍1200m2o第四节预制场地、混凝土生产系统本工程共需平整预制场地12000m2,浇筑碎地坪5500m2,预制场采用IoCm厚C20碎浇筑,主要用于螺母块浇筑,四脚空心块浇筑只需铺石粉整平即可。混凝土生产系统在预制场位置设置,安装13台0.4m3混凝土拌合机,建造水泥仓库320m2,骨料堆场960m2。第五节电路系统乍浦地处能源电力基地,近有嘉兴电厂、秦山核电厂等大型电力基地,电力充足。业主在临设场地边设100KWA变压器一台,进线IOKV,输出为三相四线制(220V/380V),各配一

15、个低压配电屏。我公司将在变压器下设一级配电柜,并分别在拌和系统、施工区、生产辅助车间、生活区等设置二级配电柜,根据各区用电量大小配置电缆线把一级配电柜的电源接到二级配电柜,各施工用电设备的电源都从附近的二级配电柜接出,并设置三级配电柜。根据安全用电要求,每级配电柜都必须安装漏电保护器,做到一机一闸一保护。施工照明系统采用在施工范围沿施工面布设照明灯等以满足夜间施工的需要。低压线路总长约为3.5km。由于变电站至施工现场路线较远,且施工前期围堤尚未形成,施工线路架设困难。为确保安全用电,工地配备50kw柴油发电机组3台。第六节水路系统供水水源由乍浦自来水厂提供,供水管网将接至现场。管径100rnm。本工程施工及生活用水采用自来水。围堤合龙后,围堤沿线铺设供水管道,并每隔100m设轩供水阀门,以供碎拌合和养护用水。第七节通讯系统在现场办公室安装一部国内程控直拨电话,主要施工管理人员均配备手机,以方便联系。第八

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 给排水/暖通与智能化

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
