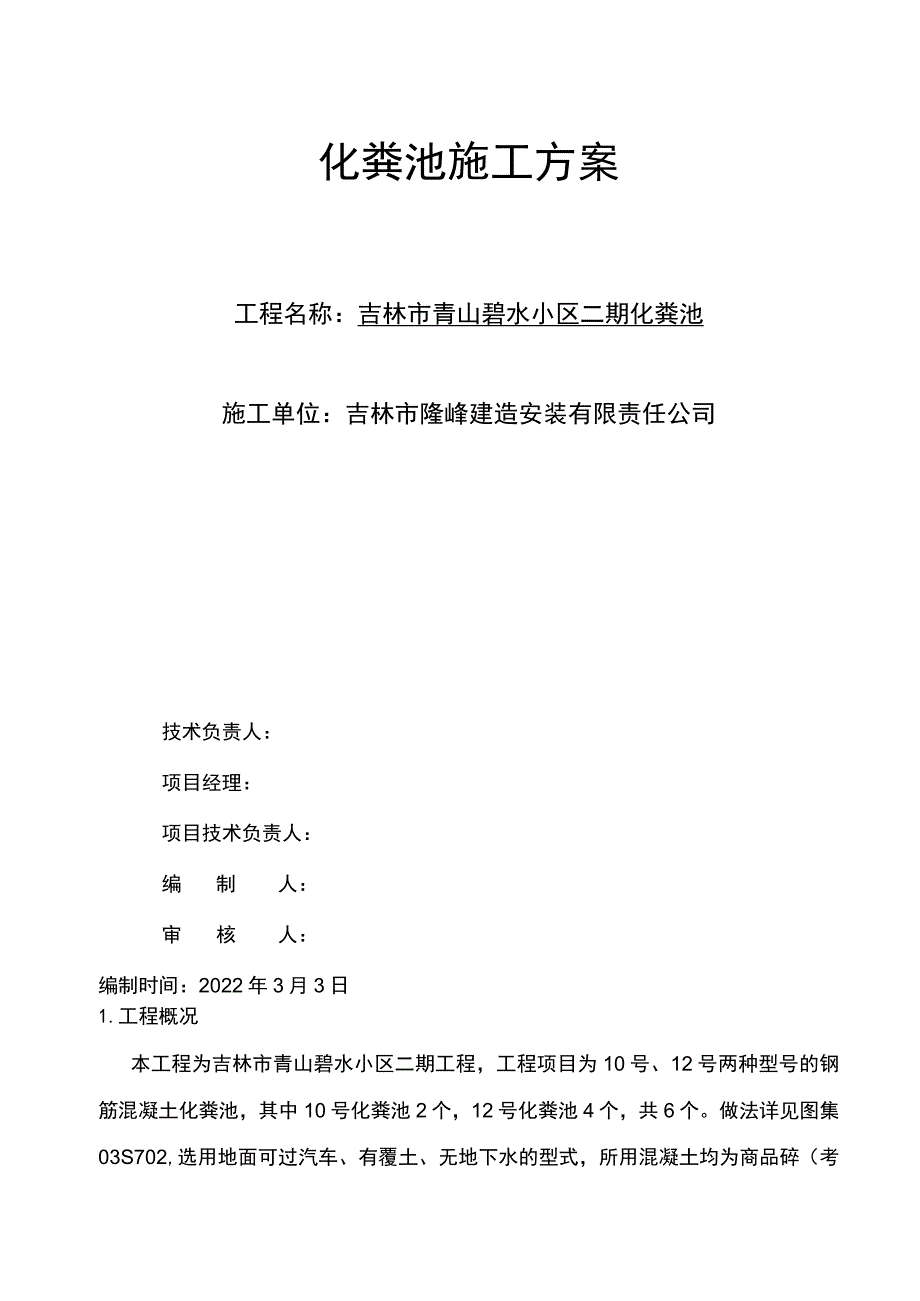

《钢筋混凝土化粪池施工组织设计方案.docx》由会员分享,可在线阅读,更多相关《钢筋混凝土化粪池施工组织设计方案.docx(14页珍藏版)》请在第壹文秘上搜索。

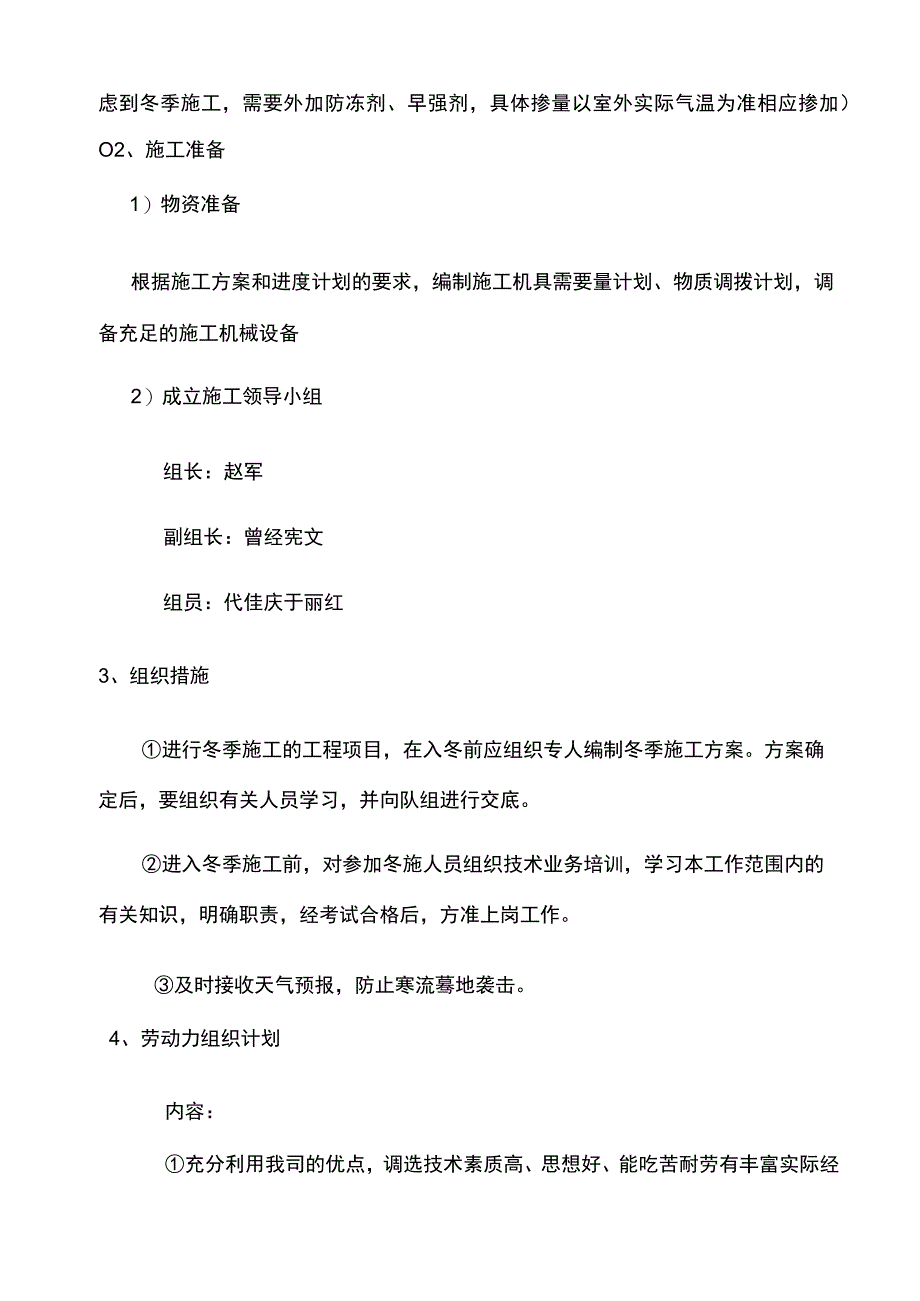

1、化粪池施工方案工程名称:吉林市青山碧水小区二期化粪池施工单位:吉林市隆峰建造安装有限责任公司技术负责人:项目经理:项目技术负责人:编制人:审核人:编制时间:2022年3月3日1.工程概况本工程为吉林市青山碧水小区二期工程,工程项目为10号、12号两种型号的钢筋混凝土化粪池,其中10号化粪池2个,12号化粪池4个,共6个。做法详见图集03S702,选用地面可过汽车、有覆土、无地下水的型式,所用混凝土均为商品碎(考虑到冬季施工,需要外加防冻剂、早强剂,具体掺量以室外实际气温为准相应掺加)O2、施工准备1)物资准备根据施工方案和进度计划的要求,编制施工机具需要量计划、物质调拨计划,调备充足的施工机械
2、设备2)成立施工领导小组组长:赵军副组长:曾经宪文组员:代佳庆于丽红3、组织措施进行冬季施工的工程项目,在入冬前应组织专人编制冬季施工方案。方案确定后,要组织有关人员学习,并向队组进行交底。进入冬季施工前,对参加冬施人员组织技术业务培训,学习本工作范围内的有关知识,明确职责,经考试合格后,方准上岗工作。及时接收天气预报,防止寒流蓦地袭击。4、劳动力组织计划内容:充分利用我司的优点,调选技术素质高、思想好、能吃苦耐劳有丰富实际经验的管理人员组成该工程的项目管理班子。所有人员由项部统一管理,协调指挥,按照施工进度和劳动力用量计划,组织各个工种的人员及时进场,并做好入场教育,对作业班组进行进度计划、

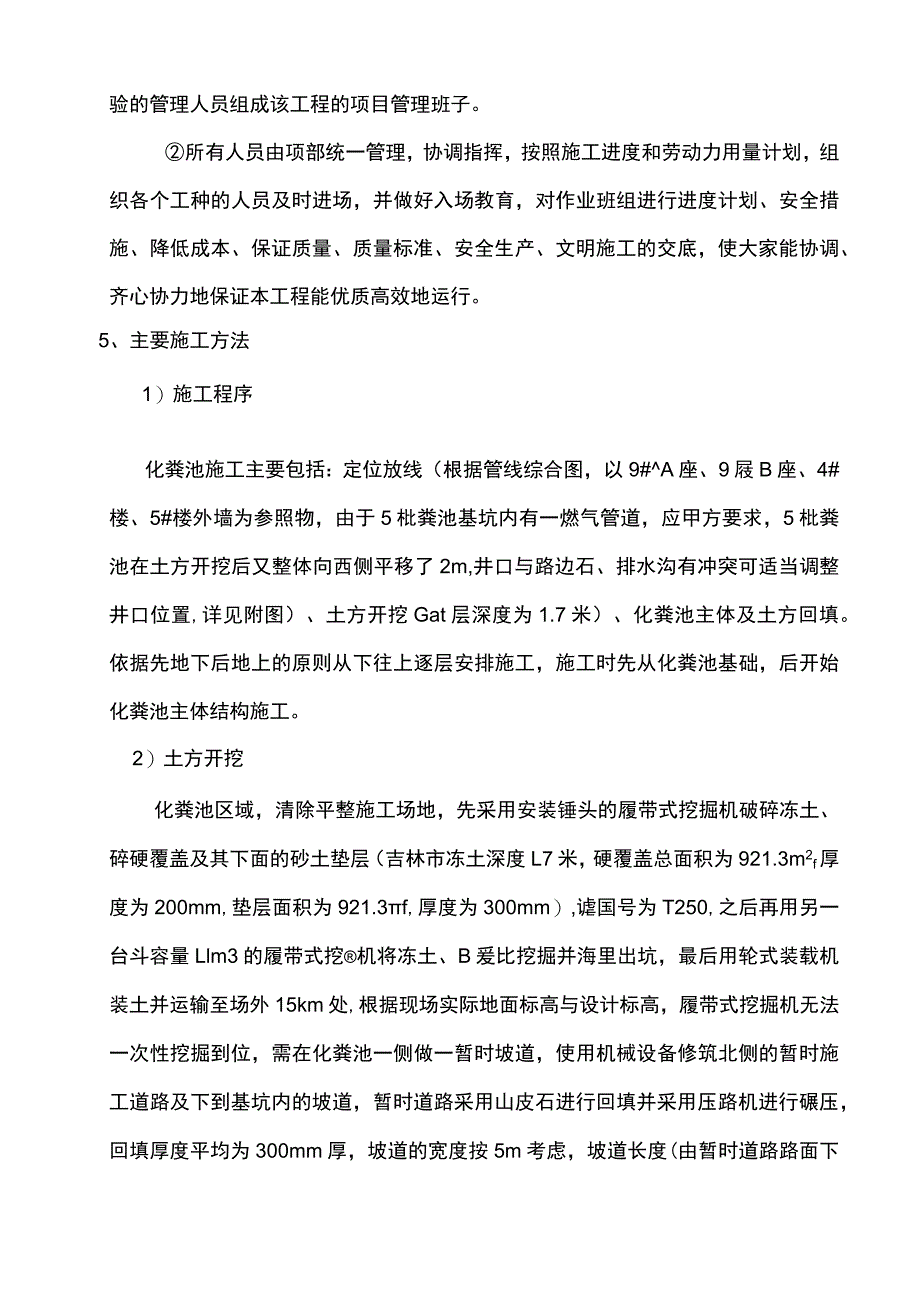

3、安全措施、降低成本、保证质量、质量标准、安全生产、文明施工的交底,使大家能协调、齐心协力地保证本工程能优质高效地运行。5、主要施工方法1)施工程序化粪池施工主要包括:定位放线(根据管线综合图,以9#A座、9屐B座、4#楼、5#楼外墙为参照物,由于5枇粪池基坑内有一燃气管道,应甲方要求,5枇粪池在土方开挖后又整体向西侧平移了2m,井口与路边石、排水沟有冲突可适当调整井口位置,详见附图)、土方开挖Gat层深度为1.7米)、化粪池主体及土方回填。依据先地下后地上的原则从下往上逐层安排施工,施工时先从化粪池基础,后开始化粪池主体结构施工。2)土方开挖化粪池区域,清除平整施工场地,先采用安装锤头的履带式
4、挖掘机破碎冻土、碎硬覆盖及其下面的砂土垫层(吉林市冻土深度L7米,硬覆盖总面积为921.3m2f厚度为200mm,垫层面积为921.3f,厚度为300mm),谑国号为T250,之后再用另一台斗容量Llm3的履带式挖机将冻土、B爰比挖掘并海里出坑,最后用轮式装载机装土并运输至场外15km处,根据现场实际地面标高与设计标高,履带式挖掘机无法一次性挖掘到位,需在化粪池一侧做一暂时坡道,使用机械设备修筑北侧的暂时施工道路及下到基坑内的坡道,暂时道路采用山皮石进行回填并采用压路机进行碾压,回填厚度平均为300mm厚,坡道的宽度按5m考虑,坡道长度(由暂时道路路面下至基坑底直线长度)为IOm,平均厚度为2
5、m,采用混江砂进行底部回填,上部300mm采用山皮石进行回填,回填及压实厚度按土方回填标准执行。士方开挖放坡:品所仝外边线每边留出Im做为施工作业面,放坡系数为1:0.乃,设计标高以上500mm开始用人工挖至设计标高,挖至设计高程后,用夯实机夯实土方。如发现有地下水,用自吸泵将地下水抽干,待基坑无水干燥时再继续施工。必要时做基坑支护以防止塌方造成人员伤亡,喷锚网支护士钉采用直径为48的钢管,梅花型布置,锚杆可用L=7米入土深度钢管或者钢筋。土钉倾角均为150。,喷射混凝土厚度80110mm,强度等级C20o中间夹钢筋网6.5()200200双向钢筋网,压加强筋14100Omm。6#化粪池基坑边
6、缘距售楼处南侧围挡20Cm摆布,考虑现场施工安全性,经甲方允许,将此处围挡及其基础拆除破碎并运走,再将此处围挡恢复,围挡的具体型式见围挡图纸。6、钢筋工程钢筋是建造工程的骨架,对建造工程内在质量有举足轻重的影响,必须严格钢筋进场的验收制度,按照规定对进场钢筋做原材料试验,以确保工程质量。具体施工如下:1)钢筋配筋钢筋的配筋除按图规格和长度及有关规范要求制作外,为方便加工及流水施工,尚应按如下要求进行。按图进行分段配制,分类堆放并注明型号根数。具体配制时,配制顺序应与施工顺序大致相同。2)钢筋加工钢筋加工采用集中的方式,全部在施工现场的钢筋加工厂内进行,按照设计图上钢筋的规格和长度,在加工厂内进
7、行下料加工。按施工流水的需要分段运至操作面进行绑扎,注意事项如下:A、原材料进场必须有产品出厂合格证及原材料质量保证书,并按规范要求取样进行检查,符合要求后方可进行加工。B、在接头区段内受拉钢筋接头面积的允许百分率,当绑扎时为25%,其它为50%oC、纵向受拉钢筋的最小锚固长度和搭接长度按图规定施工。D、筋成型时,其弯钩和弯折的偏差符合图纸和规范要求。3)钢筋的绑扎A、应注意按图错开接头位置,钢筋搭接的接头应相互错开,同一截面处钢筋接头数量不大于总数量的25%oB、钢筋的接头(钩叠合处)应错开布置在四周竖向钢筋上,箍筋转角与竖向钢筋的交叉点应绑牢,与模板成45。角,钢筋遇到空洞时应尽量绕过,不
8、得截断,如必须截断时,应在空洞设置加固环筋焊坚固。C、板筋绑扎时,注意上层钢筋位置,采取必要的保护措施,以防住施工时被人踩塌。D、钢筋表面必须认真除锈,防止机油污染,以保证已和钢筋之间的良好粘结。7、模板工程(1) .施工准备本工程的化粪池为钢筋硅结构,在保证质量前提下,根据本工程特点及企业的周转材料情况,采取以下模板方案。蹴:墙:18mm厚木胶合板50100方木钢筋背楞,l6螺栓加固。梁18mm厚木胶合板50x100方木龙骨支承体系,采用钢管作支撑系统,水平拉杆钢管150OmmT8,梁底设水平拉杆,钢管支撑系统。水平拉杆150Omm。(2) .模板制作模板模型统一按配模图,在加工房统一加工制
9、作,制作好后标记模板位置、型号尺寸和数量,经验收合格刷脱模剂后按规定顺序堆放。材料要求模板龙骨及支模架等材料均应符合有关验收标准,选用材料较好的模型料。模板制作要求:A、面模平整光滑,拼缝密切,刚度好。B、围橡和支撑具有足够的刚度和强度。C、特殊部位的模板要与构件形状尺寸相互位置准确。D、构造简单,装拆方便,并便于钢筋的绑才L安装。转角、造型特殊部位及梁、柱模板,由加工厂运至现场安装,零星尺寸不足处现场采用散装木模拼装。(3) .模板的安装安装柱模、墙模放出墙边线T校正绑扎柱筋及垫块T墙模侧墙板采用10螺栓对拉固定,螺栓中间加焊止水环,两侧挨近模板处设置锥形杯,拆模后混凝土壁面上留有23cm的
10、锥形凹槽,便于螺栓头的处理,所有墙模分两次成活,第一次施工至底板上300mm处且墙内加橡胶止水带。梁、板模安装施工顺序侬T搭设支模架T安装梁底模一安装板底模T绑才睬及垫块T安装梁节点模T校正梁侧模一校正板底模。放线模板安装前,根据测量标记墙或者柱上弹出梁的标高、中心线和模板安装控制内边线,并按满堂设计要求定出模架立柱位置线。搭设支模架模板支撑采用钢管支撑,竖直支撑间用水平撑和斜撑互相连接面为整体,以保护支撑系统稳定可靠。地面搭设,当支模架支承在地面上时,应先将地基土平整夯实,安放垫板,以防止支模架在浇碎后不发生下沉变位为准。模板拆除模板拆除除应在结构同条件养护的方式块试件达到规范规定的拆模强度
11、后,方准拆模,悬臂构件的支撑模板等混凝土达到100%的设计强度后方可拆模,梁、柱侧模拆除由工长掌握拆模时间,数值板底模,由技术主管根据强度试压报告,通知拆模时间。质量要达到国家质量验收的合格标准。8、混凝土工程本工程混凝土采用商品混凝土,由商品混凝土搅拌站拌制,碎的密实性应满足抗渗要求,所有硅采用抗渗碎,抗渗等级为S6o10号化粪池垫层为ClO碎,底板、墙、顶板及井圈为C25碎,12号化粪池垫层为ClO硅,井圈为C25碎,底板、墙、顶板为C30碎,考虑冬季施工因素,首先施工的5#、6#化粪池需采用早强防冻商品混凝土,泵送距离为36m摆布。1)硅的运输泵送碎的管道采取保温材料包裹,保证硅在运输中
12、,不得有表层冻结、碎离析、水泥砂浆流失、坍落度损失等现象。保证运输中已降温度速度不得超过5oCh,保证硅的入模温度不得低于5oCo严禁使用有冻结现象的碎。2)硅的浇注遇下雪天气绑JL钢筋,绑好钢筋的部份加盖塑料布,减少集雪海凝度。浇筑硅前及时将模板上的冰、雪清理干净。做好准备工作,提高硅的浇筑速度。在硅泵体料斗、泵管上包裹阻燃草帘被。3)碎的养护养护措施十分关键,正确的养护能避免硅产生不必要的温度收缩裂缝和受冻。在新浇筑的硅表面先覆盖塑料布,再覆盖二层毡帘被。对于边角等薄弱部位或者迎风面,应加盖毡帘被并做好塔接,防止受冻并控制硅表面和内部4)已入仓磴从商品已搅拌站用搅拌车运至浇筑现场,根据不同
13、部位采用混凝土输送泵送混凝土方式进行入仓。碎入仓时应对称均衡下料,防止不均匀下料而产生侧向位移。5)已振捣底板采取插入式振捣与平板振动器相结合进行振捣,墙体、梁采用插入式振捣器振捣。走道板采用插入式振捣与平板振动器相结合振捣。硅振捣应按顺序有条不紊地挨次进行,以防止漏振。振捣先后插入点间距控制在振捣器有效作用半径的1.5倍以内,振捣器距离模板不宜大于有效作用半径的0.5倍。并避免碰撞钢筋、模板、预埋件街等。振捣时间以已表面不显著下沉、气泡冒出并开始泛浆为准。碎梁的碎应分层振捣,用振动器振实,平板振动器挪移速度每分钟不大于1m。碎浇筑现场派专人跟班检查修整模板和钢筋。9、防水水泥砂浆抹面施工1)
14、池抹面前先做充水试验,充水分三次,每次冲水三分之一深,每次充水结束稳定二天,观察和测定渗漏情况,扣除管道的渗漏因素,24小时渗漏率应小于1/1000,根据观察到的渗漏,视具体情况修补。2)井圈内外壁用1:2防水水泥砂浆抹面,应分层密切连接连续涂抹,每层的接缝应上下摆布错开,并与施工缝错开。10、土方回填施工应在填方前清除基底上的冰雪和保温材料,用8吨自卸汽车将回填土运至现场,填方完成后机械夯实,至地面施工前,应采取防冻措施,用保温材料将面层覆盖。1)土在冬季由于遭受冻结,会变得坚硬,使得挖掘艰难,施工费用比常温时要高不少,同时要保证机械设备的保养和维修,尽量不影响正常施工。2)准备用于回填的土
15、方应大堆堆放,上覆盖二层草垫,以防冻结。3)土方回填每层铺土厚度应比常温施工减少20-25%,预留沉降量比常温施工时适当增加。用人工夯实时,每层铺土厚度不得超过20Cm,夯实厚度为10-15cmo4)当用含有冻土块的土料用作填方时,室内的基坑(槽)或者管沟不得用含有冻土块的土回填;室外的基坑(槽)或者管沟可用含有冻土块的土回填,但冻块体积不得超过填土总体积的15%,管沟底至管顶0.5m范围内不得用含有冻土块的土回填,冻土块的粒径不得大于15Cm,铺填时,冻土块应分散开,并逐层压实。5)土方施工应遵循现行规范有关冬期施工的规定。11、周边维护在距离坑边l5m周围及暂时坡道两侧用48钢管设置两道护身栏杆,立杆间距2m,高出自然地坪L5m,埋深0.8m。上横杆离地1.01.2m,下横杆离地0.50.6m;栏杆柱的固定以及与横杆的连接,其整体构造应使防护栏杆在上(横)杆任何处能经受任何方100kN的外力。防护栏杆用密目式安全网封闭。基坑上口边Im范围内不许堆土、堆料和停放机具。在支护上口5m范围内不许重车停留。施工人员严禁翻越护身栏杆。基坑施工期间设警示牌,夜间加设红色灯标示。12、质副1)基底处理,必须符合设计要求或者施工规范的规定。2)回填的土料,必须符合设计或者施工规范的规
