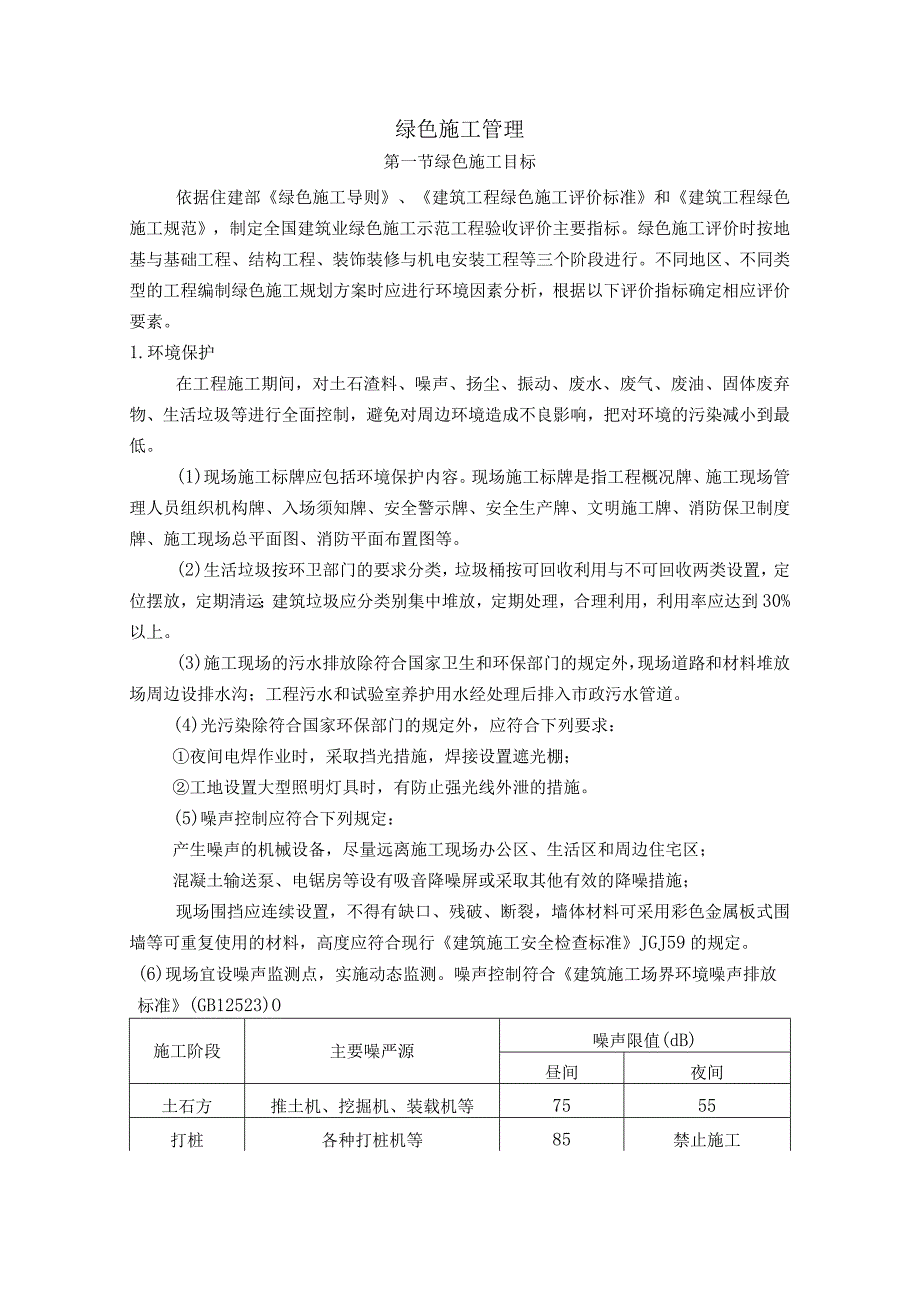

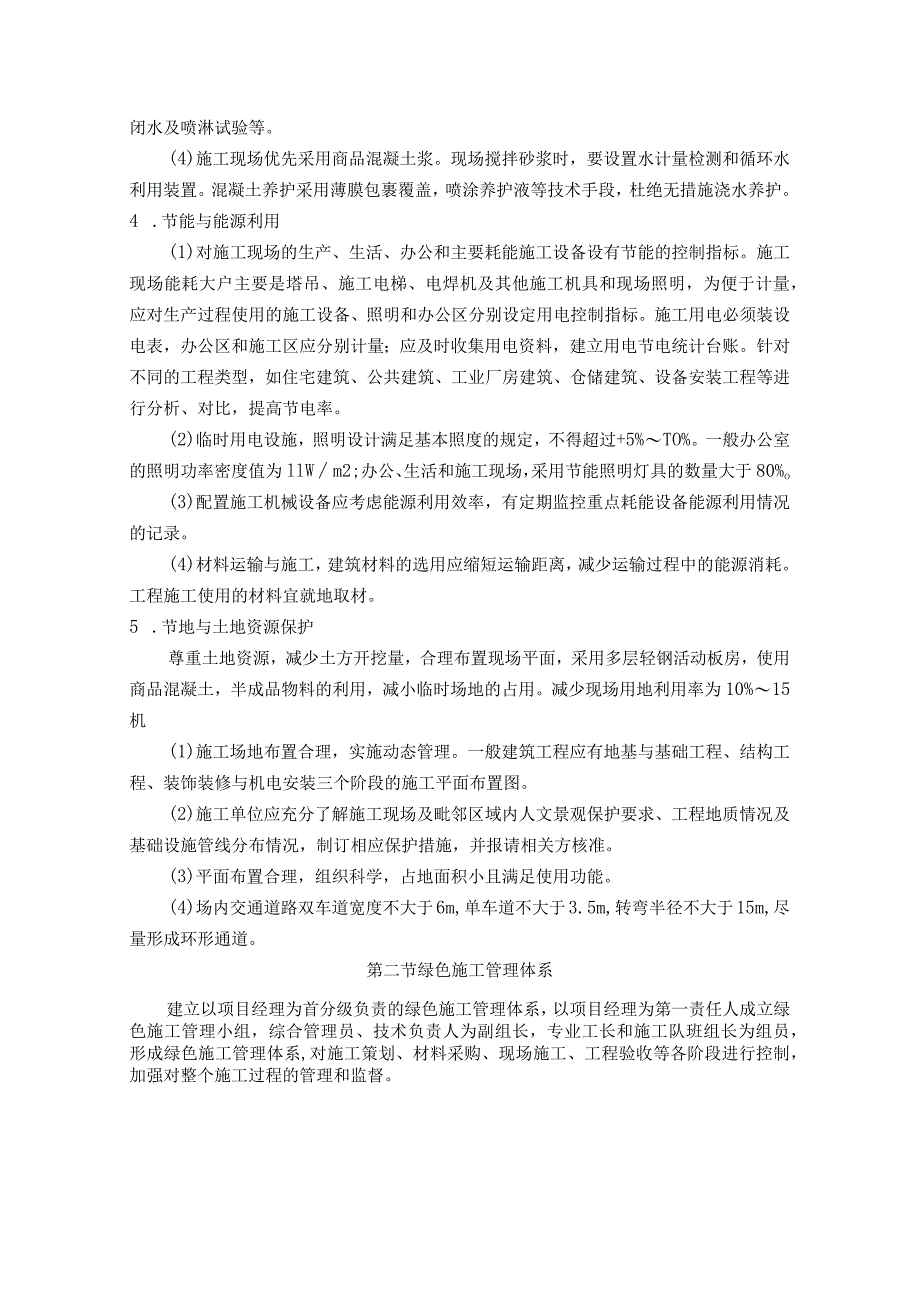

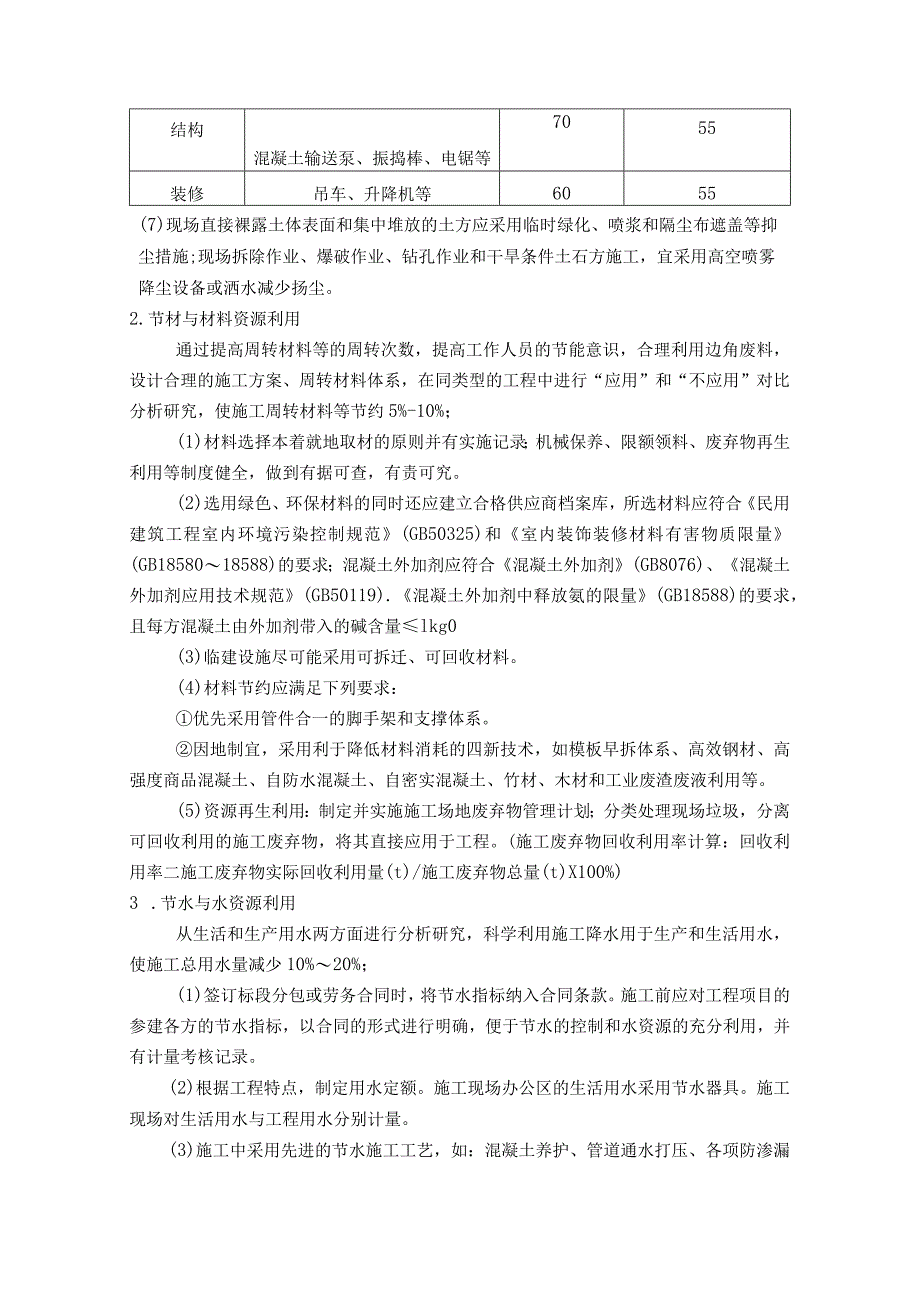

《绿色施工管理.docx》由会员分享,可在线阅读,更多相关《绿色施工管理.docx(7页珍藏版)》请在第壹文秘上搜索。
1、绿色施工管理第一节绿色施工目标依据住建部绿色施工导则、建筑工程绿色施工评价标准和建筑工程绿色施工规范,制定全国建筑业绿色施工示范工程验收评价主要指标。绿色施工评价时按地基与基础工程、结构工程、装饰装修与机电安装工程等三个阶段进行。不同地区、不同类型的工程编制绿色施工规划方案时应进行环境因素分析,根据以下评价指标确定相应评价要素。1.环境保护在工程施工期间,对土石渣料、噪声、扬尘、振动、废水、废气、废油、固体废弃物、生活垃圾等进行全面控制,避免对周边环境造成不良影响,把对环境的污染减小到最低。(1)现场施工标牌应包括环境保护内容。现场施工标牌是指工程概况牌、施工现场管理人员组织机构牌、入场须知牌
2、、安全警示牌、安全生产牌、文明施工牌、消防保卫制度牌、施工现场总平面图、消防平面布置图等。(2)生活垃圾按环卫部门的要求分类,垃圾桶按可回收利用与不可回收两类设置,定位摆放,定期清运;建筑垃圾应分类别集中堆放,定期处理,合理利用,利用率应达到30%以上。(3)施工现场的污水排放除符合国家卫生和环保部门的规定外,现场道路和材料堆放场周边设排水沟;工程污水和试验室养护用水经处理后排入市政污水管道。(4)光污染除符合国家环保部门的规定外,应符合下列要求:夜间电焊作业时,采取挡光措施,焊接设置遮光棚;工地设置大型照明灯具时,有防止强光线外泄的措施。(5)噪声控制应符合下列规定:产生噪声的机械设备,尽量
3、远离施工现场办公区、生活区和周边住宅区;混凝土输送泵、电锯房等设有吸音降噪屏或采取其他有效的降噪措施;现场围挡应连续设置,不得有缺口、残破、断裂,墙体材料可采用彩色金属板式围墙等可重复使用的材料,高度应符合现行建筑施工安全检查标准JGJ59的规定。(6)现场宜设噪声监测点,实施动态监测。噪声控制符合建筑施工场界环境噪声排放标准(GB12523)O施工阶段主要噪严源噪声限值(dB)昼间夜间土石方推土机、挖掘机、装载机等7555打桩各种打桩机等85禁止施工结构混凝土输送泵、振捣棒、电锯等7055装修吊车、升降机等6055(7)现场直接裸露土体表面和集中堆放的土方应采用临时绿化、喷浆和隔尘布遮盖等抑
4、尘措施;现场拆除作业、爆破作业、钻孔作业和干旱条件土石方施工,宜采用高空喷雾降尘设备或洒水减少扬尘。2.节材与材料资源利用通过提高周转材料等的周转次数,提高工作人员的节能意识,合理利用边角废料,设计合理的施工方案、周转材料体系,在同类型的工程中进行“应用”和“不应用”对比分析研究,使施工周转材料等节约5%-10%;(1)材料选择本着就地取材的原则并有实施记录;机械保养、限额领料、废弃物再生利用等制度健全,做到有据可查,有责可究。(2)选用绿色、环保材料的同时还应建立合格供应商档案库,所选材料应符合民用建筑工程室内环境污染控制规范(GB50325)和室内装饰装修材料有害物质限量(GB185801
5、8588)的要求;混凝土外加剂应符合混凝土外加剂(GB8076)、混凝土外加剂应用技术规范(GB50119).混凝土外加剂中释放氨的限量(GB18588)的要求,且每方混凝土由外加剂带入的碱含量lkg0(3)临建设施尽可能采用可拆迁、可回收材料。(4)材料节约应满足下列要求:优先采用管件合一的脚手架和支撑体系。因地制宜,采用利于降低材料消耗的四新技术,如模板早拆体系、高效钢材、高强度商品混凝土、自防水混凝土、自密实混凝土、竹材、木材和工业废渣废液利用等。(5)资源再生利用:制定并实施施工场地废弃物管理计划;分类处理现场垃圾,分离可回收利用的施工废弃物,将其直接应用于工程。(施工废弃物回收利用率
6、计算:回收利用率二施工废弃物实际回收利用量(t)/施工废弃物总量(t)X100%)3 .节水与水资源利用从生活和生产用水两方面进行分析研究,科学利用施工降水用于生产和生活用水,使施工总用水量减少10%20%;(1)签订标段分包或劳务合同时,将节水指标纳入合同条款。施工前应对工程项目的参建各方的节水指标,以合同的形式进行明确,便于节水的控制和水资源的充分利用,并有计量考核记录。(2)根据工程特点,制定用水定额。施工现场办公区的生活用水采用节水器具。施工现场对生活用水与工程用水分别计量。(3)施工中采用先进的节水施工工艺,如:混凝土养护、管道通水打压、各项防渗漏闭水及喷淋试验等。(4)施工现场优先
7、采用商品混凝土浆。现场搅拌砂浆时,要设置水计量检测和循环水利用装置。混凝土养护采用薄膜包裹覆盖,喷涂养护液等技术手段,杜绝无措施浇水养护。4 .节能与能源利用(1)对施工现场的生产、生活、办公和主要耗能施工设备设有节能的控制指标。施工现场能耗大户主要是塔吊、施工电梯、电焊机及其他施工机具和现场照明,为便于计量,应对生产过程使用的施工设备、照明和办公区分别设定用电控制指标。施工用电必须装设电表,办公区和施工区应分别计量;应及时收集用电资料,建立用电节电统计台账。针对不同的工程类型,如住宅建筑、公共建筑、工业厂房建筑、仓储建筑、设备安装工程等进行分析、对比,提高节电率。(2)临时用电设施,照明设计
8、满足基本照度的规定,不得超过+5%TO%。一般办公室的照明功率密度值为llWm2;办公、生活和施工现场,采用节能照明灯具的数量大于80%o(3)配置施工机械设备应考虑能源利用效率,有定期监控重点耗能设备能源利用情况的记录。(4)材料运输与施工,建筑材料的选用应缩短运输距离,减少运输过程中的能源消耗。工程施工使用的材料宜就地取材。5 .节地与土地资源保护尊重土地资源,减少土方开挖量,合理布置现场平面,采用多层轻钢活动板房,使用商品混凝土,半成品物料的利用,减小临时场地的占用。减少现场用地利用率为10%15机(1)施工场地布置合理,实施动态管理。一般建筑工程应有地基与基础工程、结构工程、装饰装修与
9、机电安装三个阶段的施工平面布置图。(2)施工单位应充分了解施工现场及毗邻区域内人文景观保护要求、工程地质情况及基础设施管线分布情况,制订相应保护措施,并报请相关方核准。(3)平面布置合理,组织科学,占地面积小且满足使用功能。(4)场内交通道路双车道宽度不大于6m,单车道不大于3.5m,转弯半径不大于15m,尽量形成环形通道。第二节绿色施工管理体系建立以项目经理为首分级负责的绿色施工管理体系,以项目经理为第一责任人成立绿色施工管理小组,综合管理员、技术负责人为副组长,专业工长和施工队班组长为组员,形成绿色施工管理体系,对施工策划、材料采购、现场施工、工程验收等各阶段进行控制,加强对整个施工过程的
10、管理和监督。绿色施工总体框架第三节绿色施工措施1.平面管理(1)本工程针对不同施工阶段分别进行了施工现场的总平面布置,进场后按照各阶段平面图的布置进行机械设备、材料、道路等的布置。(2)根据各个施工阶段分别制定相应的平面管理措施。(3)进场后用混凝土对现场道路进行硬化,办公区局部区域进行绿化。现场道路、办公区安排专人定期打扫。(4)根据给排水平面布置图,布置施工现场的排水系统,确保现场排水通畅。(5)在现场设置2个封闭式垃圾房,垃圾房派人定期清理。(6)在大门口设置洗车槽和三级沉淀池,配备洗车机以及高压水枪用于轮胎清洗。2 .现场及生活区管理(1)严禁在生活区内聚众赌博、打架斗殴和其他违法乱纪
11、活动。(2)执行用电用水制度。室内不准随意牵拉电线,接灯头、插座。早上7点钟以后要关灯,用完水以后要关闭水龙头。(3)工人入住生活区,必须由劳务公司负责人提出申请,经项目部领导签字同意。非本工地工作人员,一律不准住在本生活区。(4)工人进场应按登记房号、床号就位,未经同意,不得更改。退场时,必须到登记处注销床号。(5)爱护环境卫生,生活垃圾、剩饭、剩菜必须扔到指定地点。每周进行一次环境卫生大清理,各班组必须派人负责本责任区的清洁工作。(6)爱护公共财物,如有意损坏者,除照价赔偿损失,并将视情节给予罚款。3 .“四节一环保”专项技术措施3.1 节地措施3.1.1临时用地(1)项目部合理确定临时设
12、施,如临时加工场、现场作业棚及材料堆场、办公生活设施等的占地指标。临时设施的占地面积应按用地指标所需的最低面积设计。(2)现场总平面布置做到合理、紧凑,在满足安全文明施工要求的前提下尽可能减少废弃地和死角,临时设施占地面积有效利用率大于90%O(3)施工总平面布置应做到科学、合理,充分利用原有建筑物、构筑物、道路、管线为施工服务。(4)施工现场仓库、加工场、作业棚、材料堆场等布置靠近现场己有的道路,缩短运输距离。3.1. 2施工总平面布置规划(1)进场后,根据各项技术资料,包括地形、地质、水文、气象、地下障碍物、现场周围环境、材料供应及交通运输条件等,编制临时用地节地方案。(2)生活区与生产区
13、分开设置,并保持一定距离。施工区域与非施工区域见设置标准的分隔设施,做到连续、稳定、整洁、美观。(3)施工现场仓库和加工厂、现场作业棚、材料堆场等选址应尽量靠近已有交通线路或即修建的正式或临时交通线路,考虑最大限度的缩短运输距离。(4)施工现场道路的修筑应按照永久道路和临时道路相结合的原则布置。3. (5)施工平面布置图规划要考虑阶段性的施工平面调整,实现总平面图动态管理的要求。4. 1.3临时用地措施(1)临时办公和生活用房采用经济美观,对周边地貌环境影响较小,适合施工平面布置图动态调整的多层轻钢活动板房的标准化装配式结构。(2)采用商品混凝土、砂浆,减少搅拌站临时占地和对环境的污染,合理组
14、织建筑材料、设备即半成品的供应,减少现场仓储及占地。提高机械化施工程度,建筑构件、钢筋加工场地外加工,现场装配,减少临时场地的占用。(3)砌筑临时用的砌筑材料应选用新型材料,减少对土地资源的占用和消耗。3.2节水措施3. 2.1基本要求(1)编制节水施工方案,注明工程所在地可利用的水资源情况,包括自来水、中水、地下水、降水等可利用状况。(2)施工现场对生活用水与工程用水确定用水定额,并分别计量管理。(3)根据不同单项工程、不同分包生活区,凡是具备条件的应分别计量用水量。在和分包签订合同时,将节水定额指标作为合同条款之一,进行计量考核。(4)对非传统水源和现场循环再利用水的使用过程中,采取有效的
15、水质检测与卫生保障措施,不对人体健康、工程质量以及周围环境产生不良影响。3.2.2水资源利用(1)施工现场分别对生活用水与工程用水安装水表,实行用水计量管理,并分别计量管理,对工作人员进行节水教育,在施工生活中提高节水意识,节约每一滴水。(2)生产、生活使用节水型水龙头和使用变频率泵节水器具。(3)在底板混凝土养护过程中使用降水井地下水作为养护用水,降水井地下水作为现场机具、设备、车辆冲洗、喷洒路面、绿化浇灌等用水,尽量不使用市政自来水。3.3节材措施(1)工程实施前,应审核节材与材料资源利用的相关内容,达到材料损耗率比定额损耗率降低30%o(2)根据施工进度、库存情况等合理安排材料的采购、进场时间和批次,减少库存。(3)现场材料堆放有序。储存环境适宜,措施得当。保管制度健全,责任落实。(4)材料运输工具适宜,装卸方法得当,防止损坏和遗洒。根据现场平面布置情况就近卸载,避免和减少二次搬运。(5)采取技术和管理措施提高模板、脚手架等的周转次数。(6)优化安装工程的预留、预埋、管线路径等方案。(7)应就地取材,建筑材料用量尽量采用哈尔滨市材料,减少从其他城市采购材料。(8)优化钢筋配料和钢构件下料方案。钢筋制作前应对下料单及样品进行复核,无误后方可批量下料
