设备检修方案.docx

上传人:p** 文档编号:349696 上传时间:2023-08-05 格式:DOCX 页数:4 大小:19.97KB
下载 相关 举报
设备检修方案.docx_第1页
第1页 / 共4页
设备检修方案.docx_第2页
第2页 / 共4页
设备检修方案.docx_第3页
第3页 / 共4页
设备检修方案.docx_第4页
第4页 / 共4页
亲,该文档总共4页,全部预览完了,如果喜欢就下载吧!
资源描述

《设备检修方案.docx》由会员分享,可在线阅读,更多相关《设备检修方案.docx(4页珍藏版)》请在第壹文秘上搜索。

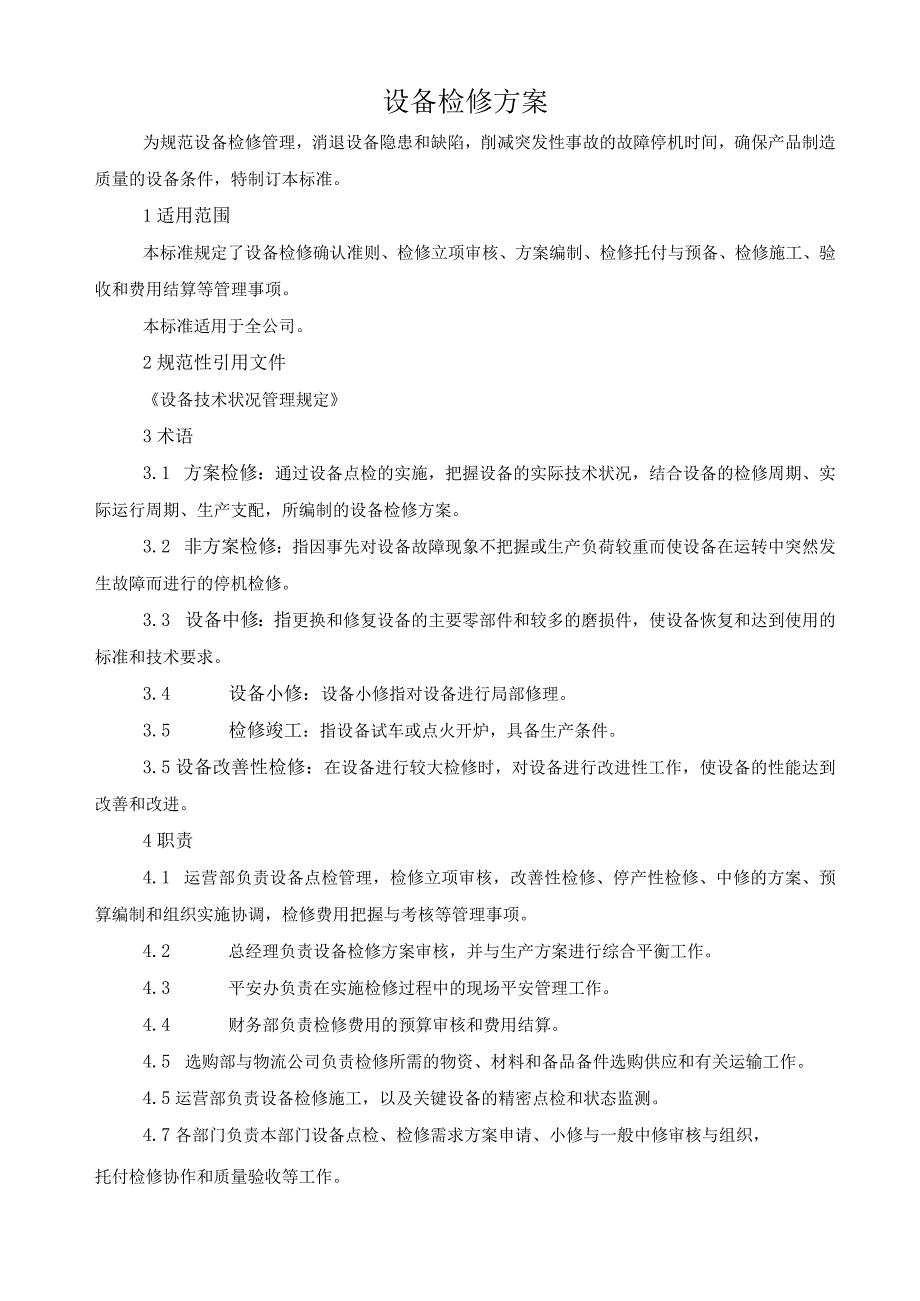

1、设备检修方案为规范设备检修管理,消退设备隐患和缺陷,削减突发性事故的故障停机时间,确保产品制造质量的设备条件,特制订本标准。1适用范围本标准规定了设备检修确认准则、检修立项审核、方案编制、检修托付与预备、检修施工、验收和费用结算等管理事项。本标准适用于全公司。2规范性引用文件设备技术状况管理规定3术语3.1 方案检修:通过设备点检的实施,把握设备的实际技术状况,结合设备的检修周期、实际运行周期、生产支配,所编制的设备检修方案。3.2 非方案检修:指因事先对设备故障现象不把握或生产负荷较重而使设备在运转中突然发生故障而进行的停机检修。3.3 设备中修:指更换和修复设备的主要零部件和较多的磨损件,

2、使设备恢复和达到使用的标准和技术要求。3.4 设备小修:设备小修指对设备进行局部修理。3.5 检修竣工:指设备试车或点火开炉,具备生产条件。3.5设备改善性检修:在设备进行较大检修时,对设备进行改进性工作,使设备的性能达到改善和改进。4职责4.1 运营部负责设备点检管理,检修立项审核,改善性检修、停产性检修、中修的方案、预算编制和组织实施协调,检修费用把握与考核等管理事项。4.2 总经理负责设备检修方案审核,并与生产方案进行综合平衡工作。4.3 平安办负责在实施检修过程中的现场平安管理工作。4.4 财务部负责检修费用的预算审核和费用结算。4.5 选购部与物流公司负责检修所需的物资、材料和备品备

3、件选购供应和有关运输工作。4.5运营部负责设备检修施工,以及关键设备的精密点检和状态监测。4.7各部门负责本部门设备点检、检修需求方案申请、小修与一般中修审核与组织,托付检修协作和质量验收等工作。5管理内容与要求5.1 检修项目确认准则5.1.1 依据设备点检确认的设备技术状况,未达到设备技术标准要求的。5.1.2 2未达到工艺对设备的加工精度、性能和产品质量的要求的。5.1.3 使用中的设备已基本达到全面修理周期要求应列为设备改善性修理项目;使用设备主要部位已严峻损坏,而中修又不能恢复的,同时还必需满足以下要求。a)设备发生部分更新或改善性修理;b)修理费用较大,且占该固定资产价值的比例较高

4、;c)经过修理后该设备能延长二年以上或确保该设备能再使用三年以上。5.1.4不能作为改善性修理立项设备。a)国家明文规定的淘汰产品或役龄长,设备老化,技术性能落后,能耗高,效率低,经济效益差的;b)经过改善性修理,虽能恢复技术性能,但不如更新的经济;c)由于设备制造或施工不当,造成投产后不能正常使用而被迫返修的;d)新增固定资产和整机更新的;e)基建或技措工程施工临时设施,工程竣工后仍连续使用的。5.1.5确立设备检修的依据a)设备点检记录及状态监测和诊断技术的记录及分析资料;b)生产和产品质量对设备的加工精度、性能的要求;c)历次设备故障排解修复记录,设备事故报告单及处理记录,设备存在隐患记

5、录;d)设备改善记录,设备预防性试验记录;e)设备使用周期及修理间隔期。5.2检修方案的编制与申报5 .2.1各部门应依据设备点检信息、设备技术状况、故障记录、劣化倾向分析等检修确认依据编制设备检修方案。年度方案在实施前一年的一季度提出;季度方案在实施前45天提出。6 .2.2设备检修方案的编制应依据设备技术状况及生产支配综合平衡。设备检修方案应列入公司的生产经营方案,并严格组织实施。7 .2.3凡属分厂停产性检修在七天以上的项目或主要生产设备的改善性修理项目,各部门必需于上一年的六月五日前提出方案,对检修时间的支配、检修费用的预算等。8 .2.4列入设备检修方案的停产性中修项目在实施前,分厂

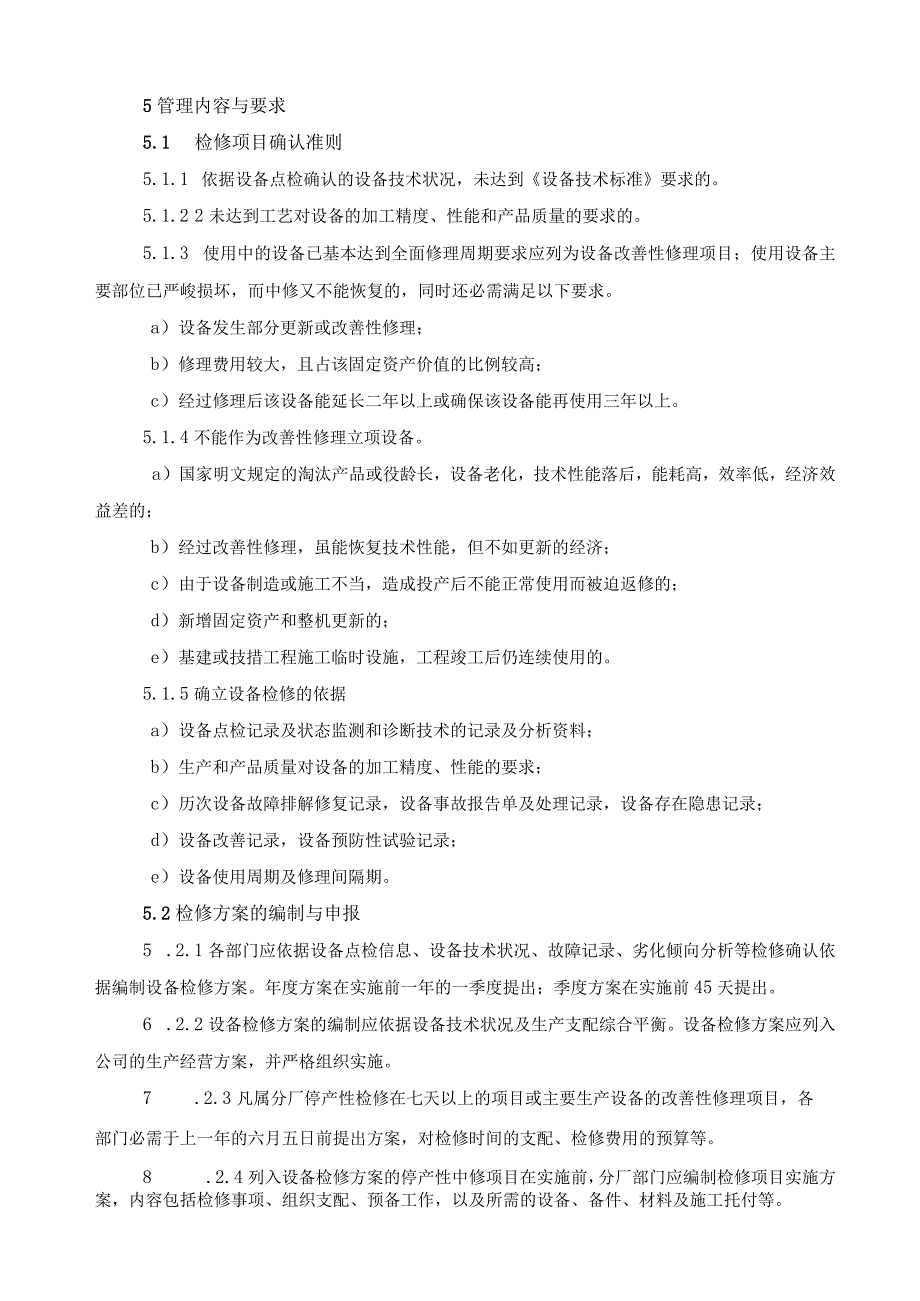

6、部门应编制检修项目实施方案,内容包括检修事项、组织支配、预备工作,以及所需的设备、备件、材料及施工托付等。5.3检修方案的审核5.3.1运营部对各部门设备检修方案,依据设备技术状况、检修力气、生产支配、措施项目实施过程需涉及到停产等因素进行审核与综合平衡,以确保主要生产设备在适当时间得到恰当的修理。5.3.2运营部对审核确认的设备检修方案进行汇总,报送公司主管副总经理组织审核,主管副总经理将会同副总经理等部门依据销售合同及生产支配全面平衡和审核批准,由运营部通知有关部门组织实施。1.1.1 3.3已列入设备检修方案的项目必需严格执行。如因特殊状况不能按批准方案执行时,应填写“季度检修方案调整申

7、请表”,经运营部签证同意后,方可延期。5.3.4 分厂停产性中修项目实施方案,必需提前报运营部审核后,由分厂部门进行施工预备和检修托付。检修所需的物资与备件方案,经运营部审核后,向采供部提出选购与供应需求。5.3.5 小修与一般中修方案由各部门依据5.1检修项目确认准则自行编制,经分厂主管领导审批后执行。5.4检修施工预备与托付5.4.1 部门停产性中修项目,应成立检修指挥部,由主要领导任总指挥,对施工力气、设备、材料、备件供应、工程进度、质量、平安、生活、保卫等工作实行统一领导和平衡协调。5.4.2 检修开工前应落实下列工作:a)设备施工的方案及施工图纸;b)设备、备件及材料;c)施工力气(

8、包括施工及机具的预备);d)开、竣工日期及施工网络方案;e)施工组织设计;f)施工预算费用;g)检修质量标准;h)平安保卫防护措施。5.5检修施工管理5.5.1检修施工中必需严格执行冶金部颁发的冶金设备检修质量标准和其它有关质量标准,实行“三级”验收,主要生产设备停产性中修必需推行创全优检修工程管理。5.5.2各部门加强施工人员的现场平安教育,制订严格的平安保卫防护措施,设立专职平安和治保员进行现场检查监督。5.5.3检修施工单位应按公司现场管理标准,坚持文明施工、做到工完、料尽、场地清。5.5.4各部门每季度要对方案检修的执行状况进行统计,并在下季度的第一个月的5日前上报运营部。5.5.5

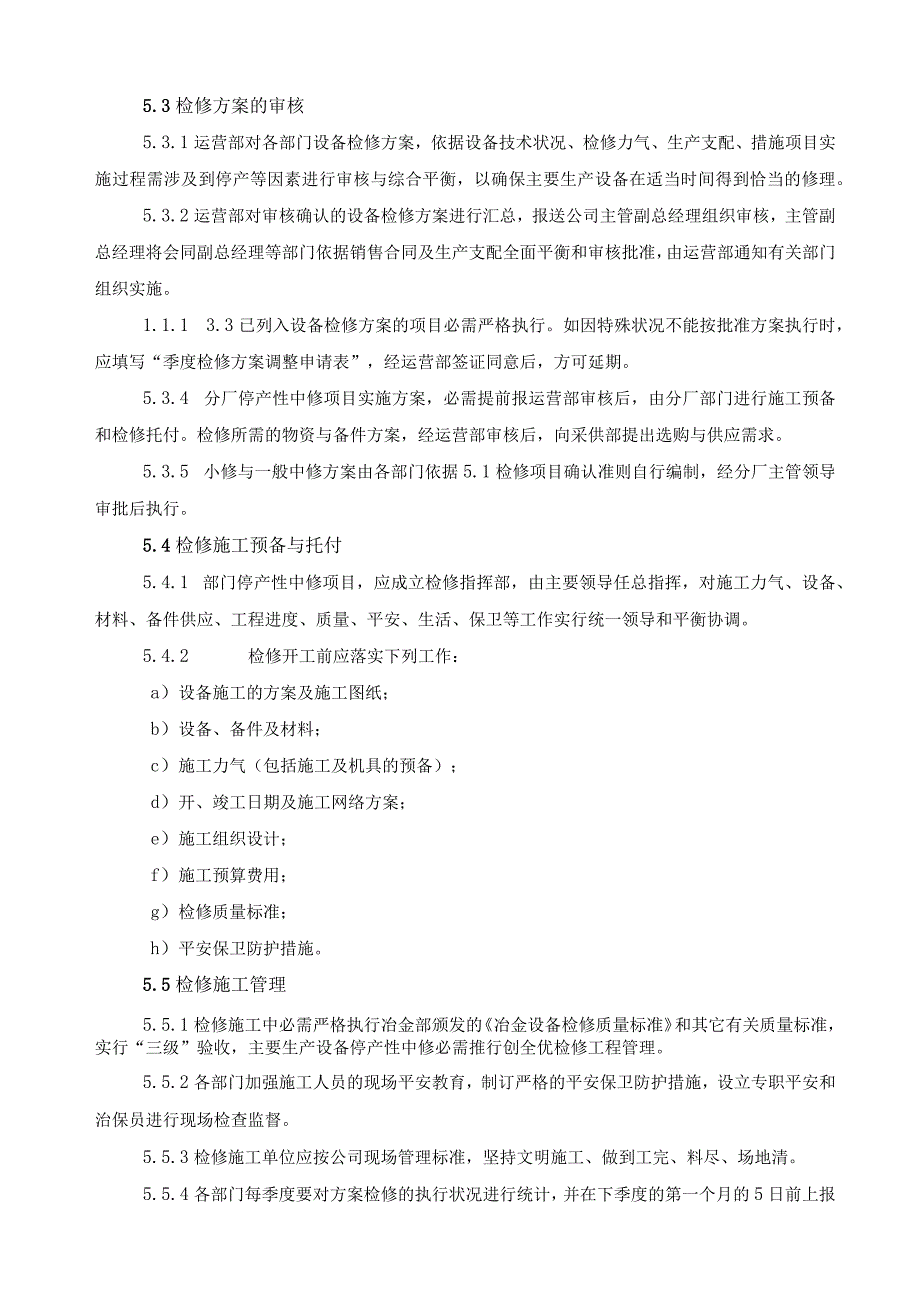

9、检修施工部门必需做好设备检修的竣工资料总结工作,并报部门设备部门归档。凡属分厂停产性中修项目,竣工后三个月内必需做好书面总结,总结内容包括:a)修理方案执行状况;b)开、竣工日期,参与检修人员工种、消耗工时、材料和备品配件等状况;c)工程施工及质量验收状况;d)检修中解决的重大问题和遗留的问题;e)费用结算状况分析;f)对实际检修内容和检修后的设备技术状况进行评价;5.5.6 检修中的各种技术资料,包括施工记录、接受新技术、工程竣工总结、检修中改动部分和图纸资料修改等,都应归入设备档案。5.5修理费用结算5.5.1 凡单体设备检修,费用在5万元及以上的项目,必需经运营部审核同意后,方可实施,项

10、目不得拆另进行。5.5.2 设备的修理支出,应计入产品成本。大型成套设备修理费用发生不均衡,数额又较大时,可接受预提或待摊的方法,但不论接受何种方法,均须计财部批准,运营部备案后执行。一般状况下,均不跨年度,的确因数额大、周期长的,应报计财部办理跨年结算手续。5.5.3 施工部门必需协同部门做好检修项目的预(决)算工作。5.5.4 5.4工程项目竣工率计算开工率二实际开工总项目/方案开工总项目100%工程开工指设备从停机(或停炉)待修,检修人员进入现场即为正式开工。5.5.5停产性中修项目或主要生产设备检修项目开竣工率按批准下达的季度检修方案为依据,实行季度考核,发生非方案检修则按“设备专业考核方法”执行。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
