《质量保证措施.docx》由会员分享,可在线阅读,更多相关《质量保证措施.docx(6页珍藏版)》请在第壹文秘上搜索。

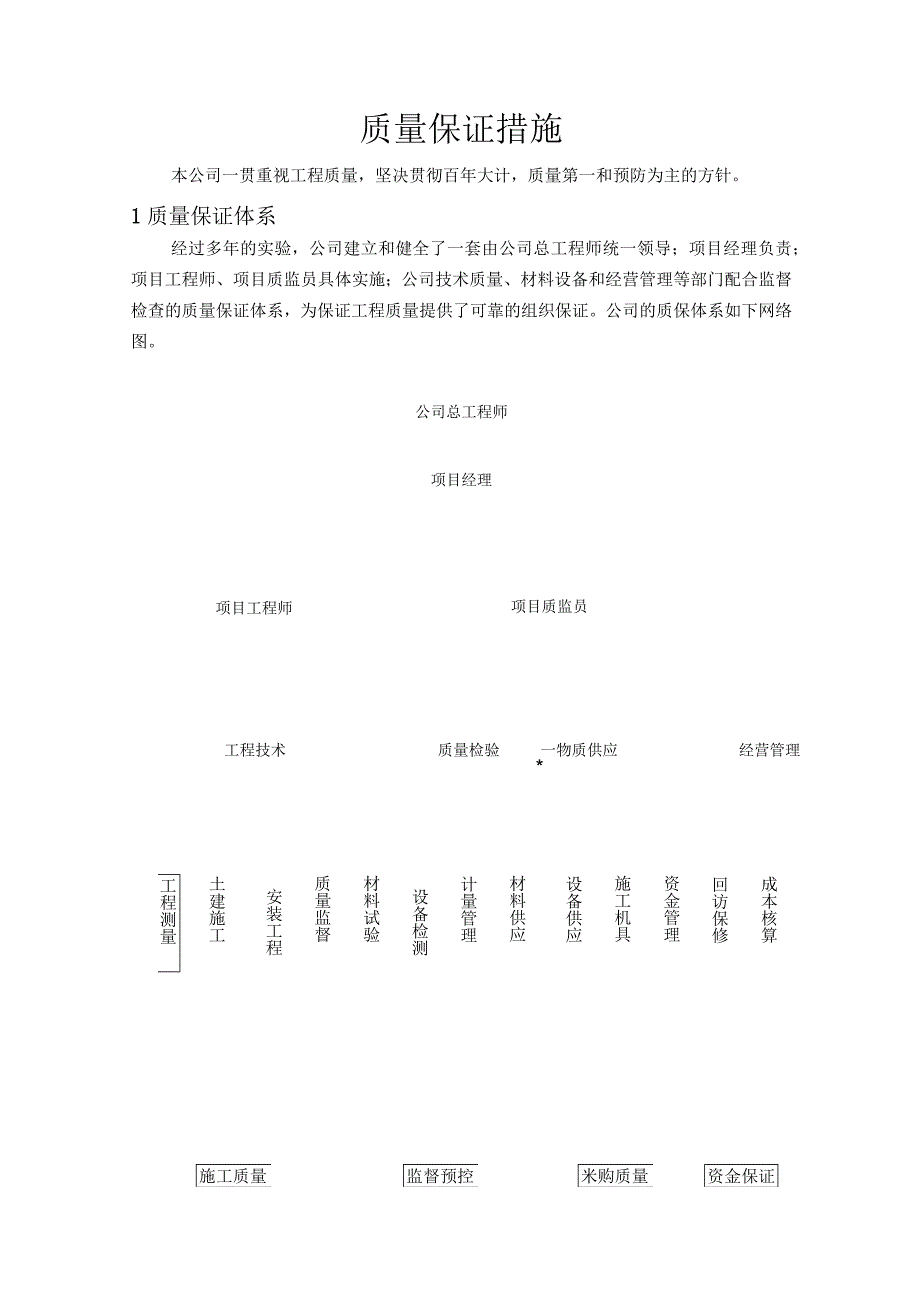

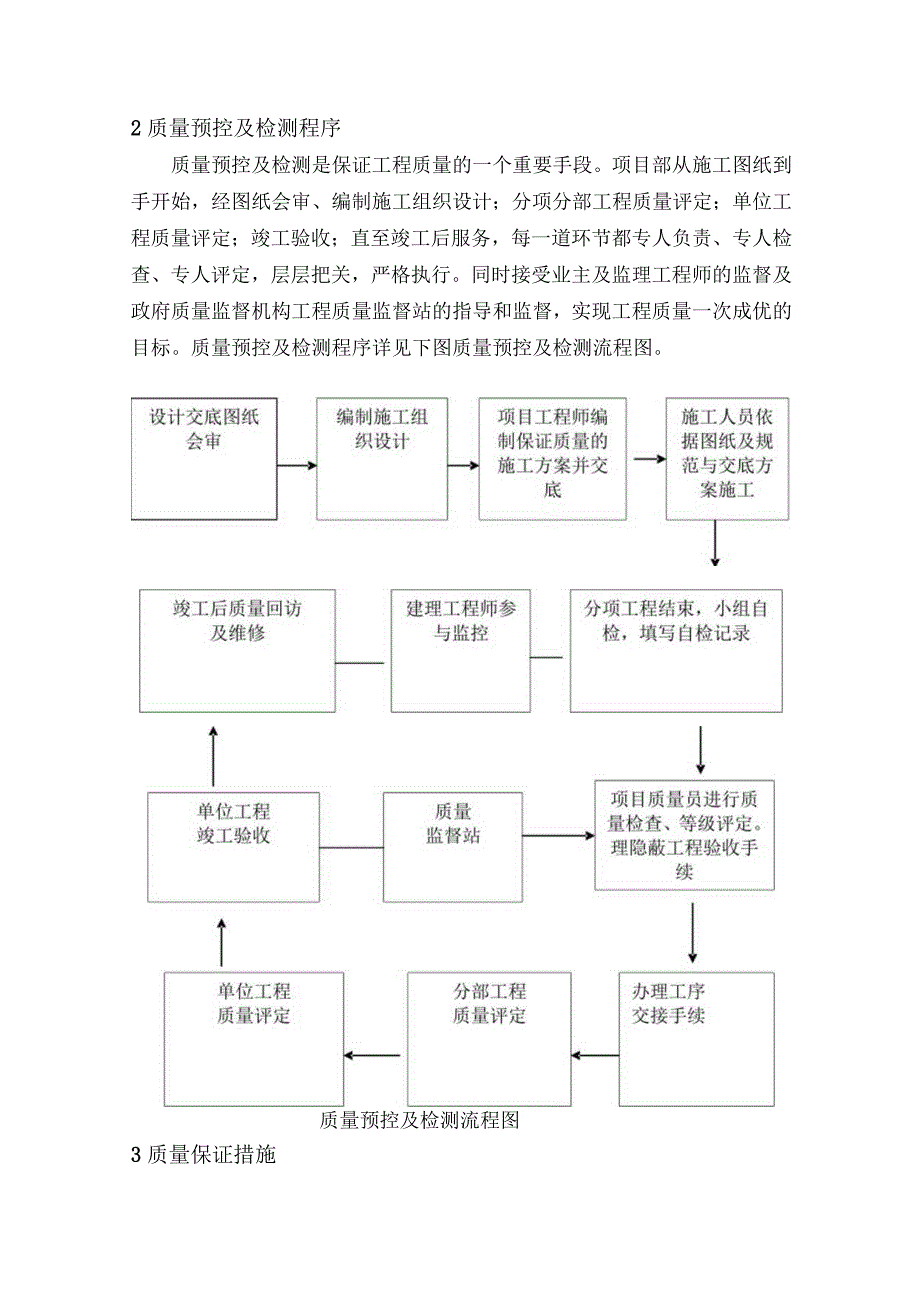

1、质量保证措施本公司一贯重视工程质量,坚决贯彻百年大计,质量第一和预防为主的方针。1质量保证体系经过多年的实验,公司建立和健全了一套由公司总工程师统一领导;项目经理负责;项目工程师、项目质监员具体实施;公司技术质量、材料设备和经营管理等部门配合监督检查的质量保证体系,为保证工程质量提供了可靠的组织保证。公司的质保体系如下网络图。公司总工程师项目经理项目工程师项目质监员工程技术质量检验一物质供应*经营管理工程测量土建施工安装工程质量监督材料试验设备检测计量管理材料供应设备供应施工机具资金管理回访保修成本核算施工质量监督预控米购质量资金保证2质量预控及检测程序质量预控及检测是保证工程质量的一个重要手

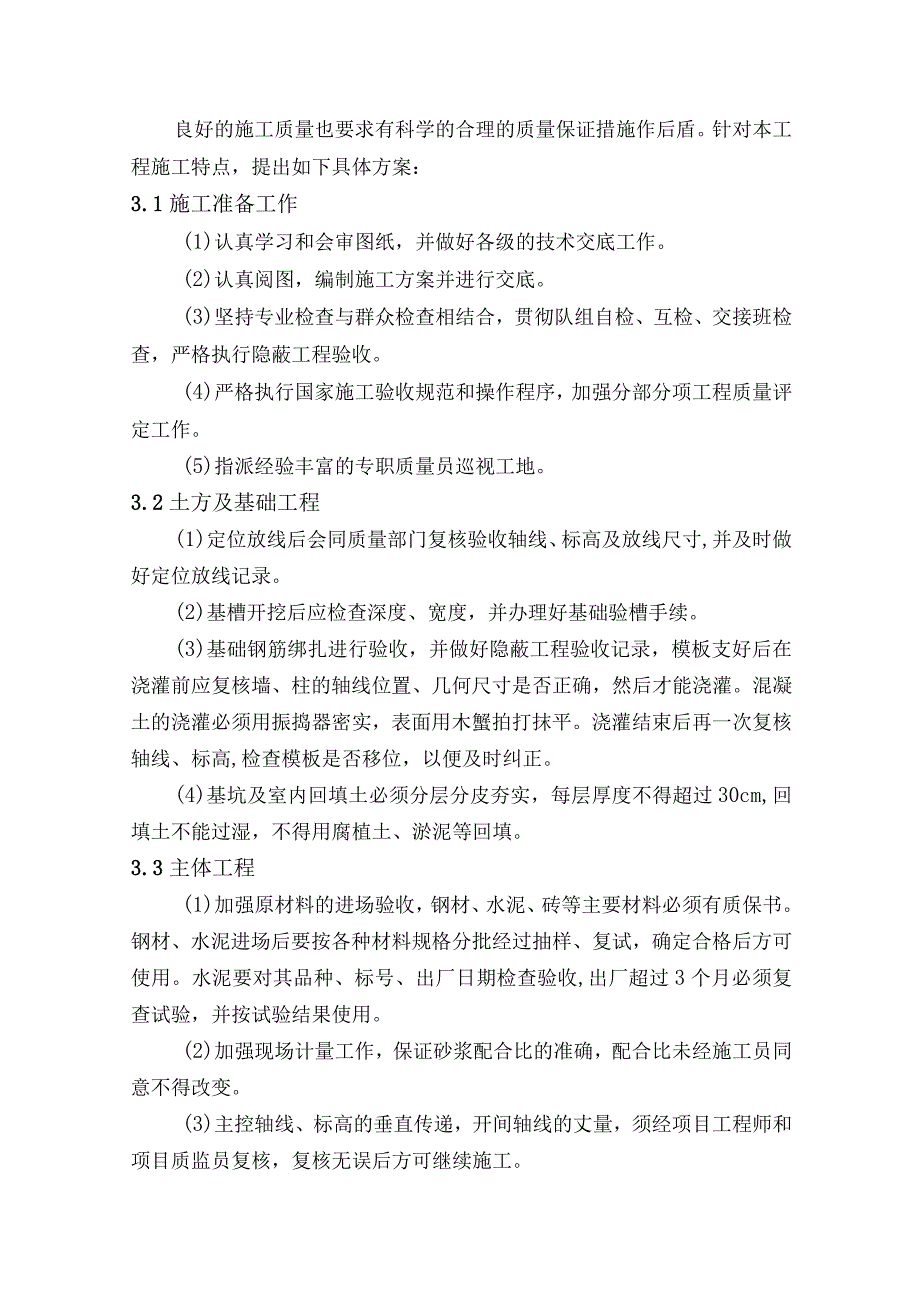

2、段。项目部从施工图纸到手开始,经图纸会审、编制施工组织设计;分项分部工程质量评定;单位工程质量评定;竣工验收;直至竣工后服务,每一道环节都专人负责、专人检查、专人评定,层层把关,严格执行。同时接受业主及监理工程师的监督及政府质量监督机构工程质量监督站的指导和监督,实现工程质量一次成优的目标。质量预控及检测程序详见下图质量预控及检测流程图。质量预控及检测流程图3质量保证措施良好的施工质量也要求有科学的合理的质量保证措施作后盾。针对本工程施工特点,提出如下具体方案:3.1施工准备工作(1)认真学习和会审图纸,并做好各级的技术交底工作。(2)认真阅图,编制施工方案并进行交底。(3)坚持专业检查与群众
3、检查相结合,贯彻队组自检、互检、交接班检查,严格执行隐蔽工程验收。(4)严格执行国家施工验收规范和操作程序,加强分部分项工程质量评定工作。(5)指派经验丰富的专职质量员巡视工地。3.2土方及基础工程(1)定位放线后会同质量部门复核验收轴线、标高及放线尺寸,并及时做好定位放线记录。(2)基槽开挖后应检查深度、宽度,并办理好基础验槽手续。(3)基础钢筋绑扎进行验收,并做好隐蔽工程验收记录,模板支好后在浇灌前应复核墙、柱的轴线位置、几何尺寸是否正确,然后才能浇灌。混凝土的浇灌必须用振捣器密实,表面用木蟹拍打抹平。浇灌结束后再一次复核轴线、标高,检查模板是否移位,以便及时纠正。(4)基坑及室内回填土必
4、须分层分皮夯实,每层厚度不得超过30cm,回填土不能过湿,不得用腐植土、淤泥等回填。3.3主体工程(1)加强原材料的进场验收,钢材、水泥、砖等主要材料必须有质保书。钢材、水泥进场后要按各种材料规格分批经过抽样、复试,确定合格后方可使用。水泥要对其品种、标号、出厂日期检查验收,出厂超过3个月必须复查试验,并按试验结果使用。(2)加强现场计量工作,保证砂浆配合比的准确,配合比未经施工员同意不得改变。(3)主控轴线、标高的垂直传递,开间轴线的丈量,须经项目工程师和项目质监员复核,复核无误后方可继续施工。(4)普通钢模板的应用,保证模板接缝严密,以及混凝土质量。(5)模板安装完毕后,必须设专人检查扣件
5、是否紧固,模板拼缝及下口是否严密,经检查无误后才能进行下道工序。模板的拆除必须经项目工程师出具拆模通知书,其它人不得自行决定。(6)钢筋加工时,数量、规格、长度、环筋形状和尺寸,必须严格按翻样料单,分批、分类、分层编号堆放,由钢筋车间队长检查负责,并按指定地方,绑扎顺序,堆放整齐。(7)钢筋绑扎要重点检查柱、板配筋的规格、数量、位置及绑扎方式,搭接方法是否符合规范及图纸要求。(8)混凝土浇灌时,必须保证混凝土浇筑的连续性,严格控制浇灌速度,使混凝土间隔时间不超过混凝土初凝时间,振捣由专人负责。(9)JS型混凝土养护剂的应用,确保混凝土中游离水份不致流失,确保混凝土的自我养护,保证混凝土强度的增
6、长。(10)砌体砌筑应设置皮数杆,砌筑时严格按照皮数杆拉线操作,随时检查质量,做到“三线一吊、五皮一靠二砌体灰缝厚度应控制在0.8-L2cm之间。(11)每250立方米的砌体,对各种标号的砂浆,至少应检查一次,每次至少应制作一组(6块)砂浆试块。(12)按施工规范要求,砂浆饱满度不得低于80%,竖缝砂浆饱满,防止出现空缝、透度通缝而造成砌体透风,漏水等弊病的发生。3.4楼地、屋面及装饰工程(1)地坪施工前要先做好上下水管道、地下设施等,与水电设备安装专业密切配合施工。(2)抹灰工程施工由上而下的施工顺序进行。(3)抹灰前,将砖砌体、混凝土基面杂质灰尘清除干净,并在混凝土基面上涂刷JCTA-40
7、0界面剂。还应检查门窗框位置是否正确,与墙面连接是否牢固,连接处的缝隙应用水泥砂浆或水泥混合砂浆等分层嵌填密实。(4)墙面粉刷应做灰饼,然后冲筋,保证墙面的平整度和垂直度。室内墙面、柱面和门洞口阳角,宜用1:2水泥砂浆做护角,其高度不低于2米,每侧宽度不小于50毫米。(5)集中全公司的优秀操作技术力量,组织和开展以质量为中心的内外粉刷劳动竞赛,提高施工质量。具体技术复核和隐蔽工程验收的计划详见下表所示技术复核项目及分工计划表:部位及项目名称组织者参加复核人员建筑物定位放线质量工程师施工员、监理0.00绝对标高质量工程师施工员、监理基槽尺寸及柱顶标高质量工程师施工员、监理基础轴线、标高、尺寸质量
8、工程师施工员、监理基础模板质量工程师施工员、监理结构模板质量工程师施工员、监理结构碎、轴线、标高质量工程师施工员、监理皮数杆位置、标高质量工程师施工员门窗洞口位置、尺寸质量工程师施工员隐蔽工程验受项目及分工计划表:部位及项目名称组织者参加复核人员地基验收质量工程师设计人员、监理基础钢筋隐蔽验收质量工程师质量员、施工员、监理回填土前基础工程验收质量工程师质量员、监理、质监站、施工经理结构钢筋隐蔽验收质量工程师质量员、施工员、监理装饰施工前主体结构验收质量经理质量员、监理、质监站、墙、顶、板、屋面验收质量工程师质量员钢筋焊接验收质量工程师质量员屋面找平、坡度、泛水验收质量工程师质量员屋面防水验收质
9、量工程师质量员、监理、质监站4竣工后的服务工作我公司本着一切为用户服务的思想,处处要为用户着想,工程虽然已经竣工验收,但是竣工后的服务工作尚未完结。为使用户满意、施心,工程竣工后,我们将继续为用户提供方便,并做好下列工作。(1)向用户提供所有的工程技术档案、有关说明及各种原始资料。(2)执行工程竣工后回访保修制度:竣工后随即向用户发放回访保修卡,认真履行合同及有关规定。保修期内(本工程保修期为一年)每隔半年回访一次。凡属施工原因造成的质量问题,我公司将及时全面负责修复,做好修复记录,并经业主签字认可。(3)保修期内对由于种种原因,造成了用户在使用中所碰到的质量问题而投诉于我公司的意见,我公司将认真对待,立即派人了解、调查并分析原因。凡属施工原因造成的质量问题,我公司负责立即派人修复。凡属其它原因造成的质量问题,我公司将向用户解释,并积极参与配合修复。(4)适时邀时用户座谈,请用户对我公司的质量情况多提出宝贵意见,以便今后不断改进。
