《路基土石方施工方案.docx》由会员分享,可在线阅读,更多相关《路基土石方施工方案.docx(6页珍藏版)》请在第壹文秘上搜索。

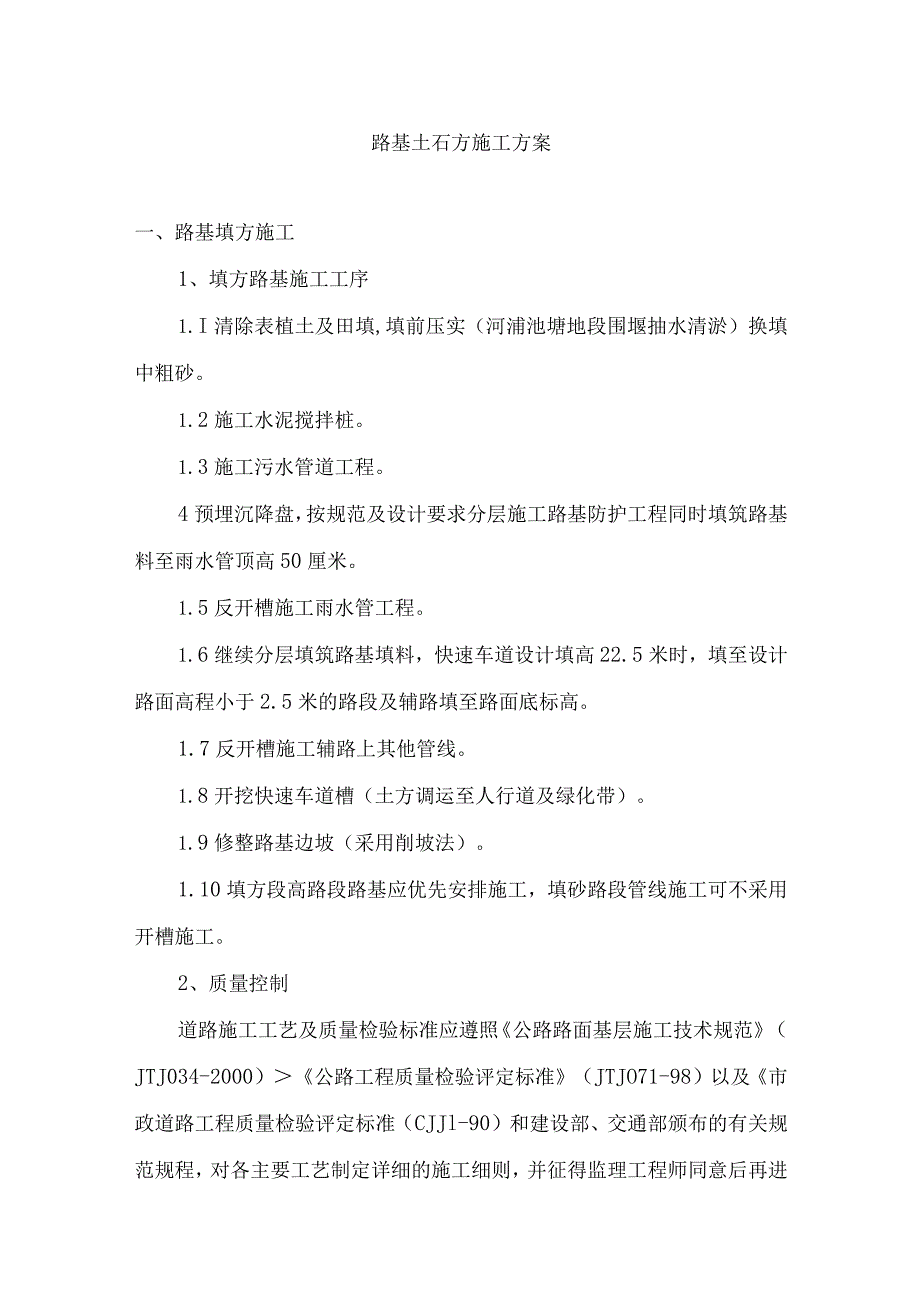

1、路基土石方施工方案一、路基填方施工1、填方路基施工工序1.I清除表植土及田填,填前压实(河浦池塘地段围堰抽水清淤)换填中粗砂。1.2施工水泥搅拌桩。1.3施工污水管道工程。4预埋沉降盘,按规范及设计要求分层施工路基防护工程同时填筑路基料至雨水管顶高50厘米。1.5反开槽施工雨水管工程。1.6继续分层填筑路基填料,快速车道设计填高22.5米时,填至设计路面高程小于2.5米的路段及辅路填至路面底标高。1.7反开槽施工辅路上其他管线。1.8开挖快速车道槽(土方调运至人行道及绿化带)。1.9修整路基边坡(采用削坡法)。1.10填方段高路段路基应优先安排施工,填砂路段管线施工可不采用开槽施工。2、质量控

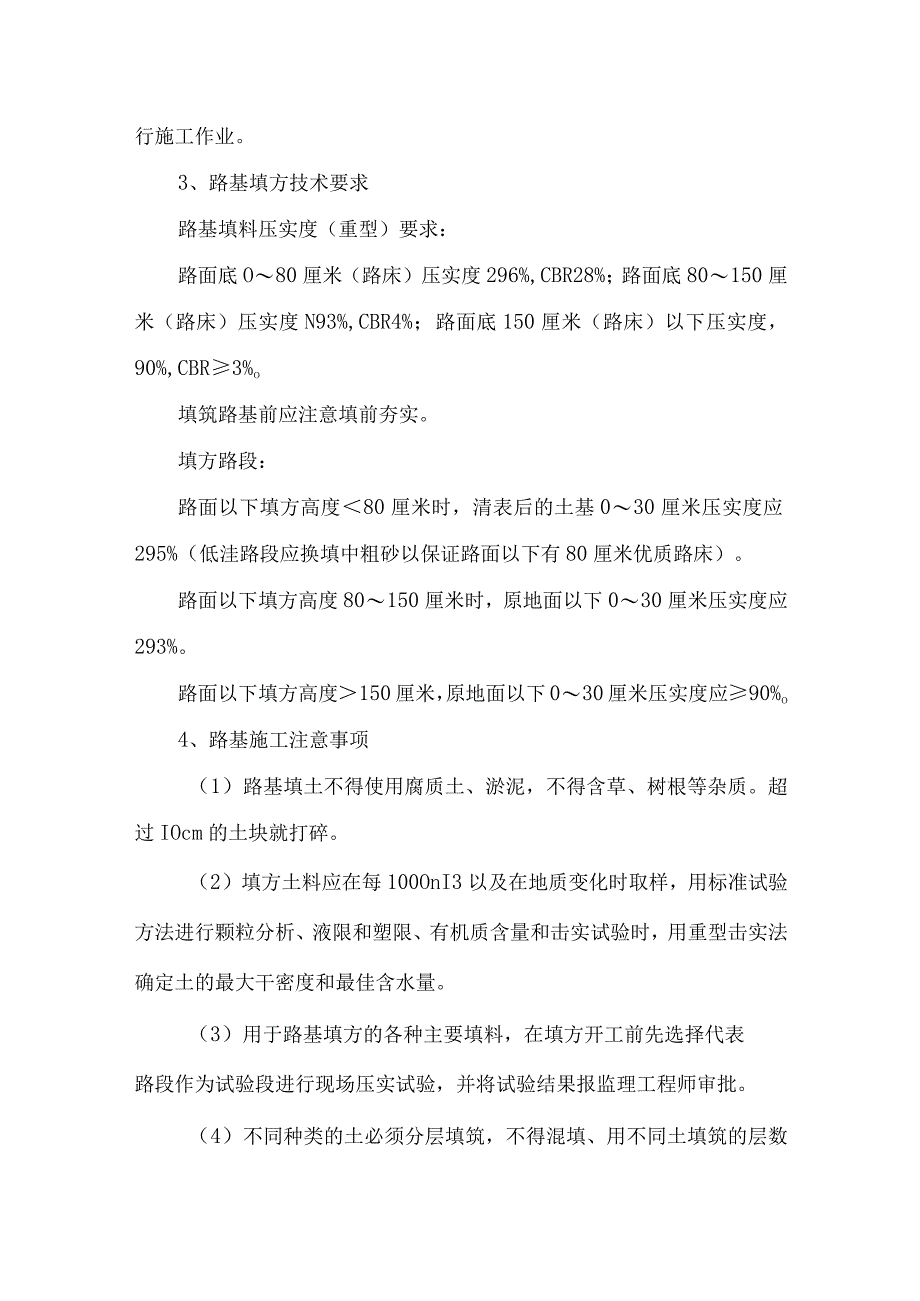

2、制道路施工工艺及质量检验标准应遵照公路路面基层施工技术规范(JTJ034-2000)公路工程质量检验评定标准(JTJO71-98)以及市政道路工程质量检验评定标准(CJJl-90)和建设部、交通部颁布的有关规范规程,对各主要工艺制定详细的施工细则,并征得监理工程师同意后再进行施工作业。3、路基填方技术要求路基填料压实度(重型)要求:路面底O80厘米(路床)压实度296%,CBR28%;路面底80150厘米(路床)压实度N93%,CBR4%;路面底150厘米(路床)以下压实度,90%,CBR3%o填筑路基前应注意填前夯实。填方路段:路面以下填方高度80厘米时,清表后的土基030厘米压实度应295
3、%(低洼路段应换填中粗砂以保证路面以下有80厘米优质路床)。路面以下填方高度80150厘米时,原地面以下030厘米压实度应293%。路面以下填方高度150厘米,原地面以下030厘米压实度应90%o4、路基施工注意事项(1)路基填土不得使用腐质土、淤泥,不得含草、树根等杂质。超过IOcm的土块就打碎。(2)填方土料应在每100OnI3以及在地质变化时取样,用标准试验方法进行颗粒分析、液限和塑限、有机质含量和击实试验时,用重型击实法确定土的最大干密度和最佳含水量。(3)用于路基填方的各种主要填料,在填方开工前先选择代表路段作为试验段进行现场压实试验,并将试验结果报监理工程师审批。(4)不同种类的土

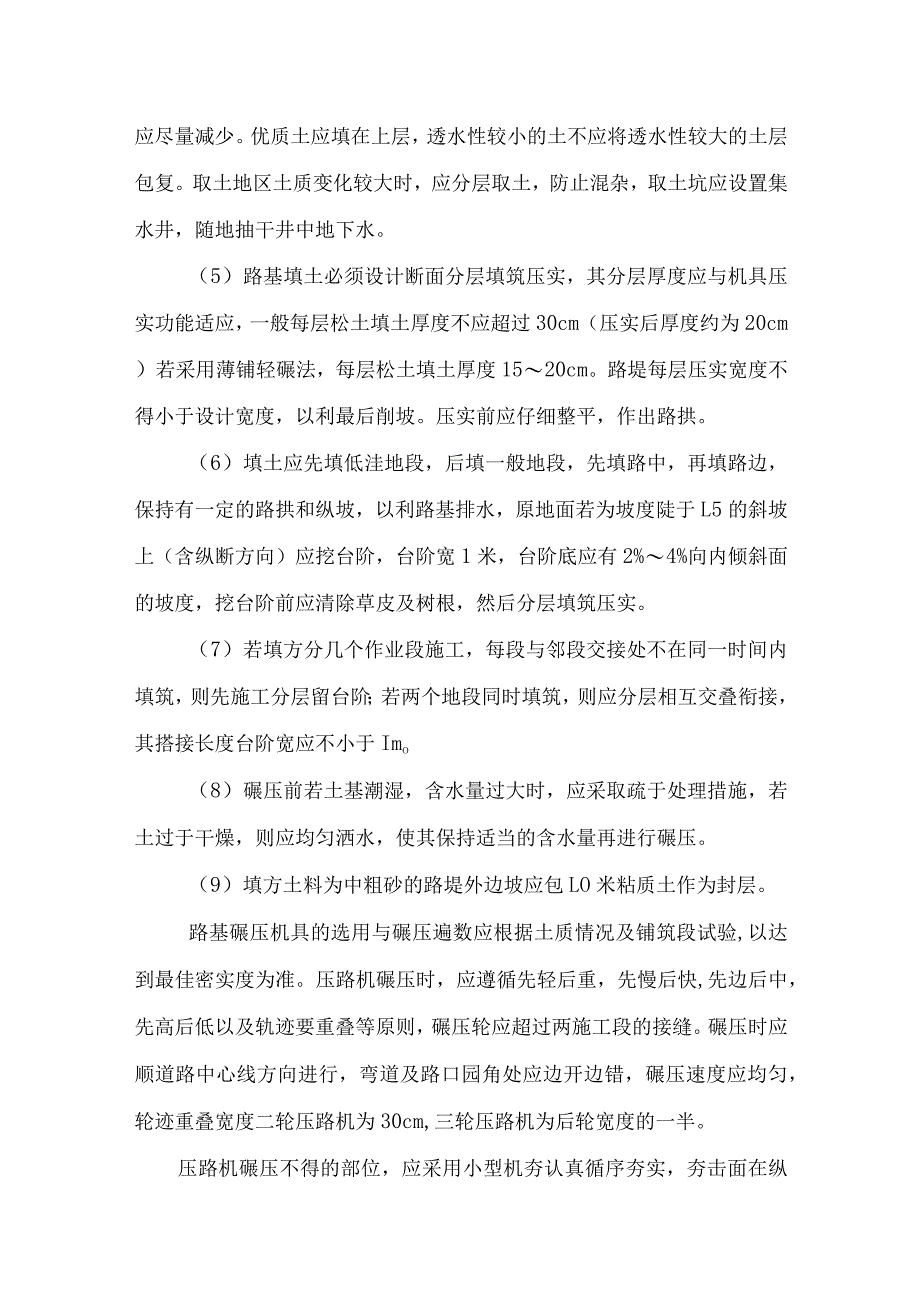

4、必须分层填筑,不得混填、用不同土填筑的层数应尽量减少。优质土应填在上层,透水性较小的土不应将透水性较大的土层包复。取土地区土质变化较大时,应分层取土,防止混杂,取土坑应设置集水井,随地抽干井中地下水。(5)路基填土必须设计断面分层填筑压实,其分层厚度应与机具压实功能适应,一般每层松土填土厚度不应超过30cm(压实后厚度约为20cm)若采用薄铺轻碾法,每层松土填土厚度1520cm。路堤每层压实宽度不得小于设计宽度,以利最后削坡。压实前应仔细整平,作出路拱。(6)填土应先填低洼地段,后填一般地段,先填路中,再填路边,保持有一定的路拱和纵坡,以利路基排水,原地面若为坡度陡于L5的斜坡上(含纵断方向)
5、应挖台阶,台阶宽1米,台阶底应有2%4%向内倾斜面的坡度,挖台阶前应清除草皮及树根,然后分层填筑压实。(7)若填方分几个作业段施工,每段与邻段交接处不在同一时间内填筑,则先施工分层留台阶;若两个地段同时填筑,则应分层相互交叠衔接,其搭接长度台阶宽应不小于Imo(8)碾压前若土基潮湿,含水量过大时,应采取疏于处理措施,若土过于干燥,则应均匀洒水,使其保持适当的含水量再进行碾压。(9)填方土料为中粗砂的路堤外边坡应包LO米粘质土作为封层。路基碾压机具的选用与碾压遍数应根据土质情况及铺筑段试验,以达到最佳密实度为准。压路机碾压时,应遵循先轻后重,先慢后快,先边后中,先高后低以及轨迹要重叠等原则,碾压
6、轮应超过两施工段的接缝。碾压时应顺道路中心线方向进行,弯道及路口园角处应边开边错,碾压速度应均匀,轮迹重叠宽度二轮压路机为30cm,三轮压路机为后轮宽度的一半。压路机碾压不得的部位,应采用小型机夯认真循序夯实,夯击面在纵横方向均匀相互重叠一半,以防漏夯。土路基压实后不得有松散、弹簧、翻浆及表面不平整现象,若下层密实度测定未达到密实度要求,不得铺筑上层。二、路基土方开挖1、挖土前先作好地面临时排水设施,使路堑不积水,在整个施工期间,保证施工路段的排水畅通。2、开挖时按设计断面有次序地分段分层自上而下地进行。3、开挖后的土石方尽量应用于路基填筑,不适用于回填的土方运至弃土场。4、开挖中发现土层性质
7、有变化时,应报请项目监理进行施工方案及边坡方案的修改。5、土方地段的挖方路基施工标高,应考虑因压实而产生的下沉量,其值由试验确定,路面底以下30cm的压实度,要达到93%,并作相应的路基土工试验。三、特殊路基施工根据地质勘探资料,本标有软基路段,设计采用换填法进行软基处理。把不能满足设计承载力和变形要求的软土挖除,然后分层换填强度较大砂性土(碎石、素土、灰土、粉煤灰)或其它性能稳定、无侵蚀材料,并压(夯、振)实至要求的密实度为止。1、碎石垫层的施工方法、碎石垫层处治的碎石由岩石或砾石轧制而成,碎石垫层所用的石料应洁净、干燥,并具有足够的强度和耐磨耗性,其颗粒形状应具有棱角,不掺有软质石和其它杂
8、质,粒径宜为2050m11b小于0.075mm的颗粒含量不应大于3%,含泥量不应大于5%。、在碎石垫层施工地段,承包人先按规定和监理工程师要求清除耕植土,然后填符合设计要求的碎石垫层。、碎石垫层顶部8厘米厚度内的碎石用细砂置换,碎石垫层分层整平压实后在其上依次铺设防渗土工布、土工格栅,以防土工布、土工格栅受损。、土工格栅沿路基横向铺设,土工格栅(土工布)拉直平顺,紧贴下承层。接缝搭接宽度和包裹的施工应符合图纸和监理工程师的要求施工。、位于碎石垫层施工地段内的人工构造物的施工在碎石垫层施工完毕后再进行;施工时必须保证构造物上的泄水孔畅通。2、砂砾垫层的施工方法、用作垫层的砂砾料,应具有良好的透水
9、性,不含有机质、粘土块和其它有害物质。砂砾的最大粒径不得大于50mm,小于0.075mm的颗粒含量不应大于3%,有机质不大于1%,含泥量不得大于5%,当砂砾被压实到按重型击实测定的最大干密度的100%,渗透系数不大于5102cmso、摊铺后适当洒水,分层压实,压实厚度宜为15Cnb无粗细粒料分离现象。、砂垫层宽度应宽出路基边脚O.5m-1.0m,两侧端以片石护砌或采用其他方式防护,以免砂料流失。3、片石垫层的施工方法、在换填地段,先进行开沟排水。在设计指定范围内按纵、横向间距小于15m,上口宽0.6m,底宽0.3m,深0.6m的标准开挖网格排水沟,以降低地下水,之后进行换填。、按图纸和监理工程
10、师的要求,将原路基设计规定的深度和范围内的淤泥挖除,换填符合设计要求的片石。、换填时从路堤中心成等腰三角形向前换填,渐次向两侧对称地换填至全宽,使泥沼或软土向两侧挤出。当软土地层横坡陡于1:10时自高侧向低侧换填,并在低侧边部多换填,使低侧边部约有2m的平台顶面,待片石填出软土面或填出水面后,应用较小石块填塞垫平,用重型压路机压实。在其上依次铺设防渗土工布、土工格栅;距土工织物8厘米范围内的填料其最大粒径不大于6cm,以防土工布、土工格栅受损。、土工格栅沿路基横向铺设,工格栅(土工布)应拉直平顺,紧贴下承层。接缝搭接宽度和包裹的施工应符合图纸的要求。土工格栅铺设后即时填筑填料。、位于换填片石施工地段内的人工构造物的施工在换填片石施工完毕后再进行;施工时必须保证构造物上的泄水孔畅通。
