1、防沙治沙二期工程实施性施工组织有限公司2022年2月18日XXX分:目录一工程概况二施工方法错误!未指定书签。错误!未指定书签。错误!未指定书签 错误!未指定书签 错误!未指定书签 错误!未指定书签 错误!未指定书签 错误!未指定书签 错误!未指定书签三质量保证体系及措施错误!未指定书签。第1步清沙第2步草方格沙障.第3步高立式条笆沙障第4步平铺式条笆沙障第5步平铺式砾石沙障第6步播种及栽植第7步围栏错误!未指定书签。 错误!未指定书签。 错误!未指定书签。 错误!未指定书签。1工程技术标准2工程特点、重点及难点3质量目标4质量管理机构四工程施工进度错误!未指定书签。1工期目标及开、竣工时间.

2、2总体施工进度安排3分项工程施工进度安排4劳动力组织计划5主要材料供应计划6工程进度横道图7保证工期措施五安全生产管理.错误!未指定书签,错误!未指定书签,错误!未指定书签,错误!未指定书签,错误!未指定书签错误!未指定书签错误!未指定书签错误!未指定书签。错误!未指定书签。 错误!未指定书签。 错误!未指定书签。 错误!未指定书签。六施工环保、水土保持措施错误!未指定书签。1施工环境保护措施2施工水土保持措施错误!未指定书签。错误!未指定书签。1安全目标2安全方针3安全管理机构和安全职责4安全管理组织机构一工程概况*防沙治沙二期工程共分四段:*,设计段共长15.55km内防沙治沙造林绿化工程

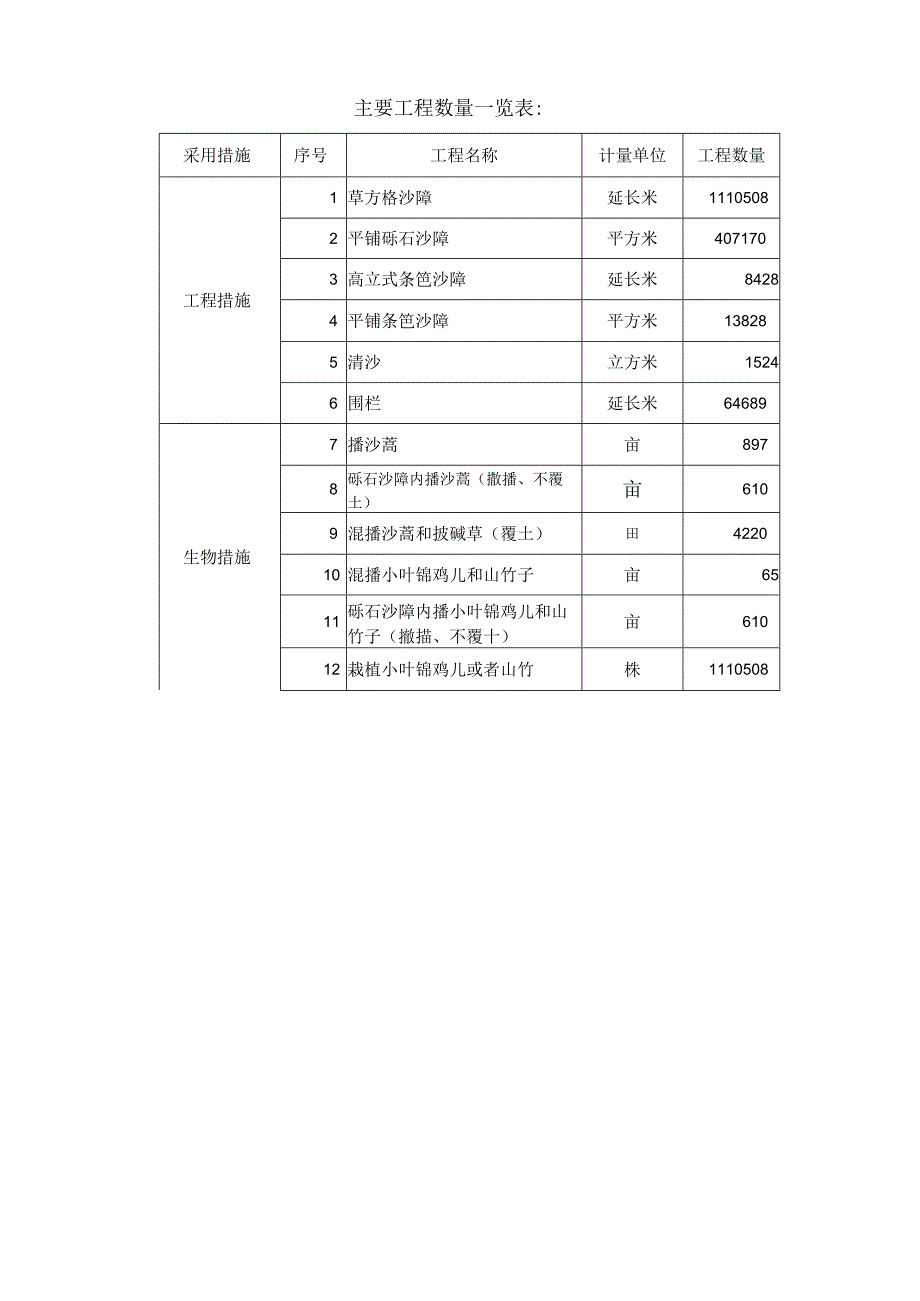

3、项目,以生物措施为主,机械措施为辅。通过对周围沙害的管理,经过2022-2022年的防沙治沙工程建设,使项目区内流动沙地转化为固定沙地,彻底杜绝流沙埋没铁路现象,最终达到改变生态环境目的。项目建设面积8861亩。设计段共长15.55km范围内防沙治沙造林绿化工程项目,主要包括:清沙、围栏工程、扎制草方格沙障、平铺砾石沙障、埋设高立式条笆沙障、平铺条笆沙障、播种和栽植固沙植物及后期维护等工程项目。主要工程数量一览表:采用措施序号工程名称计量单位工程数量工程措施1草方格沙障延长米11105082平铺砾石沙障平方米4071703高立式条笆沙障延长米84284平铺条笆沙障平方米138285清沙立方米1

4、5246围栏延长米64689生物措施7播沙蒿亩8978砾石沙障内播沙蒿(撒播、不覆土)亩6109混播沙蒿和披碱草(覆土)田422010混播小叶锦鸡儿和山竹子亩6511砾石沙障内播小叶锦鸡儿和山竹子(撤描、不覆十)亩61012栽植小叶锦鸡儿或者山竹株1110508采用措施序号工程名称计量单位工程数量13栽植白柠条沙障株130029414浇水株2410802后续管理15围栏维护延长米323516补修草方格沙障延长米11105117补修高立式条笆沙障延长米84318补修平铺条笆沙障平方米138319补栽柠条沙障株26005920补播沙蒿亩17921补播小叶锦鸡儿和山竹子亩1322补播沙蒿和披碱草亩8

5、4423补栽小叶锦鸡儿或者山竹株222102二施工方法第1沙DK148和DK242+100两处流沙已经影响了铁路的正常运行,我们准备用4台挖掘机配合8辆装卸车打通整个工程段的施工便道,保证施工机械进入现场。道路打通后,接着进行清沙作业,我们已经准备好6台大型自卸车(40吨/台),配合3台挖掘机每天清沙量在IOoO立方米,争取在2天内全部按设计方量清除积沙。沙丘与路基距离小于8米处需要清沙。沙丘附近有低洼地的直接将沙子填到低洼地;附近没有低洼地的将沙子搬运至路基右侧30米处;清沙量较小(100i3)的,直接将沙子回推,平整。同时根据现场实际变化,增加相应机械设备,以尽快完成各段清沙工作。清沙路段

6、、清沙量及运距一览表班号位置清沙量(M3)置放点运距(M)FDK148500路东侧30m,搬运38CDK242+1001024路西侧50m,搬运50合计1524以上沙量为设计方设计方量。第2步草方格沙障施工便道修通后沙埋铁路段需边清沙边做草方格施工,以防清沙过程中沙丘的大规模挪移。实施时间:2022年3月20日至5月1日。作为低立式沙障。草方格施工方便,见效快。根据实地调查,西拉木伦河水稻种植区可以收购到大量稻草,能够满足本工程2776t稻草用量。因此草方格沙障是本防护工程的主要工程措施。主要材料:稻草。设置方法:草方格沙障在沙丘上总体呈网格状分布,单个草方格的一个行带与主风向垂直(图1)。采

7、用ImXInl草方格以达到最佳固沙效果。草方格施工方法:在沙丘上画出沙障位置线,将一薄层稻草按与位置线垂直方向整齐排放,用平头锹沿位置线用力将稻草压入沙层,两边拢沙,踩实(图2)。稻草埋入地下深度15-20cm,地上出露1520cmo丘行列式沙障配置示意图麦草沙障扎设示意图图1图2第3步高立式条笆沙障草方格开始施工后,跟正在施工的草方格相连的高立式条笆沙障应同时开始施工。实施时间:2022年4月1日至5月1日。高立式条笆沙障强度大、寿命长。在需重点防护但又不必非要采用高立式活体沙障的条件下采用条笆高立式沙障。沙障由条笆、木杆、钢丝等构成。调查表明,当地条编业发达,可以在当地的条笆加工厂购买到足

8、够的条笆用于构建高立式阻沙沙障。材料:条笆、木杆、8#钢丝、细铁丝设置方法:在沙障位置每隔2m挖1个40cm40cm80cm坑,)覆标2m、直径7-8cm的木杆埋卖;在沙障位置挖深3-40cm沟楂/将长2.2m、再工2皿冲条型直塔放在沟时中,覆土理普海小铁潘第4步平铺式条笆沙障草方格开始施工后,跟正在施工的草方格相连的平铺式条笆沙障应同时开始施工。实施时间:2022年3月15日至4月16日平铺条笆沙障设在坡度较陡的沙坡上。材料:条笆、木杆、沙蒿籽、小叶锦鸡儿籽和山竹子籽。设置方法:先播沙蒿,再混播小叶锦鸡儿和山竹子,然后平铺条笆。将2.2m1.2的条笆在沙坡上从上到下连续的铺设,在每片条笆的4

9、角用长1叫直径6-10cm的木杆固定。第5步平铺式砾石沙障施工便道修通后,可运料标段的砾石措施同时开始。相对于草方格沙障,平铺式砾石沙障造价略高,但固沙更加长久。砾石沙障多用于低洼和平缓地段,因这些地段多为风蚀区,能提供源源不断的沙物质。由于地表坚硬,这些地段难于扎设草方格。考虑施工的操作性,设计砾石沙障。我们已经购买到施工所需的35CnI粒径石渣。实施时间:2022年3月1日至6月15日。主要材料:直径3-5Cnl砾石和小叶锦鸡、山竹子种子。砾石沙障铺设方法:撒播小叶锦鸡儿和山竹子种子后,将厚度35Y砾石均匀摊铺在沙面上(见下图第.播种及栽植播种栽植及造林开始施工。播种固沙植物是实现沙丘长期

10、固定的最有效方法。直播施工方便,但见效慢,受降雨限制。植苗见效快,可人工浇水,但施工复杂,造价相对高。沙蒿生长快,适于直播,但在沙面固定后衰退快。小叶锦鸡儿和山竹子生长慢,适于栽植,但种群维持时间长。混用沙蒿和小叶锦鸡儿或者山竹子可以实现缓速结合、长短结合,能快速、长久地固定流沙。草方格扎设区适合栽植固沙植物,砾石铺设和条笆沙障区适合播种固沙植物。由于固沙植物的适播深度不同,在砾石压沙段不同植物应在不同时间播种以保证出苗,小叶锦鸡儿和山竹子适合于铺压砾石前播种,沙蒿适合于铺压砾石后播种。为保证成效,所设计的播种量和栽植量较大。A.播种沙蒿播种时间:2022年3月1日至6月150材料:沙蒿种子播

11、种方法:用钉耙划沙表深12cm,将种子和细沙混匀(沙蒿:细沙体积比=1:100)后均匀撒播,塌实。草方格中先栽植小叶锦鸡儿后播沙蒿;平铺砾石区采用撒播方式。B.混播小叶锦鸡儿和山竹子播种时间2022年3月1日至6月15H材料小叶锦鸡儿和山竹子种子播种方法按株行距ImXlm穴播,穴深3-5cm,小叶锦鸡儿和山竹子种子分量比二2:Io平铺砾石区采用撒播方式。C.混播沙蒿和披碱草播种时间2022年5月1日至6月1日材料沙蒿和披碱草种子9 Q 9V.? ?条 J? lVfVjV e? WOer%b%v; 管:出;位: 43。八? W; 工W;?,?35米灯柠条口披碱草R沙蒿中栽植小叶锦鸡儿D.草方格栽

12、植时间2022年4月1日至4月30日材料小叶锦鸡儿一年生幼苗栽植方法倒坑栽植,即在草方格内挖栽植坑,将后一坑的土野崩乙坑栽植苗仍丧确定,觎见土至苗木颈部壮上为、闵k个每草方格内;净网,九代视苗*Q-WZ ,播种方法披碱草采用穴播,穴距为3-5cm,每穴放入种子5-8粒,覆土厚度为2-4cm,行距为30cmo播完披碱草后,将沙蒿种子(沙蒿:细沙体积比=LIoO)在其上均匀撒播。下图中披碱草夹于两白柠条活体沙障之间,此种模式适于DK125+570DK134+800,和DK241+750DK242+820两路段中植物固沙方式。而DK249+790DK251+670路段适于彻底采用沙蒿和披碱草混播模式

13、,中间无白柠条旬作。Y了,.中,YY*-l*-*Qax1.。.rr-QQQSSj”99*j三.*.j,?QQQ3J三J,v.uueu.epuu-9qbJAXXLA-u.Cikj1XYdo3ru.=H.lua1!)?W/FrU“注qL”H:”?7V79MJti-1A-U-U9Q9379*J)0kba12L.1J!A.U9JLl?),3-*-GA_iJLe.Ixlf*-Pt-A?Eu,7,4-lM%沙披i.LIllxiL1LX.,-Vlfl*jXUV与草B4U-11.11yrJ-Lfll睁,?附:也匕:VrW-?“工I.C7_7*O7J.IXaUawlf-IJUWIy.)Uju1L4J4UkJ三-auuuTiw12dLi.IS.UL1U.tf.X.AxaIxalx七,3F?4,。u131M1111%;。?;qQQQq?F113H.4AL9,QQqWqgLIx4JPMt.LJT-3?Q?。,?止*XL7j.”“,,V,qQatIUU.u心上4QQ3o?QQ7;)?.laVa.*-.Lij,o7700_A;工巳QQ、L-?一L-7QQAA图例实施时间2022年4月1日至4月30日材料白柠条一年生苗木设置方法每隔35m设置一个宽12m的6行白柠条活体沙障。活体沙障35m

展开阅读全文
