防汛防洪方案及应急预案.docx

上传人:p** 文档编号:351082 上传时间:2023-08-05 格式:DOCX 页数:18 大小:83.67KB
下载 相关 举报
防汛防洪方案及应急预案.docx_第1页
第1页 / 共18页

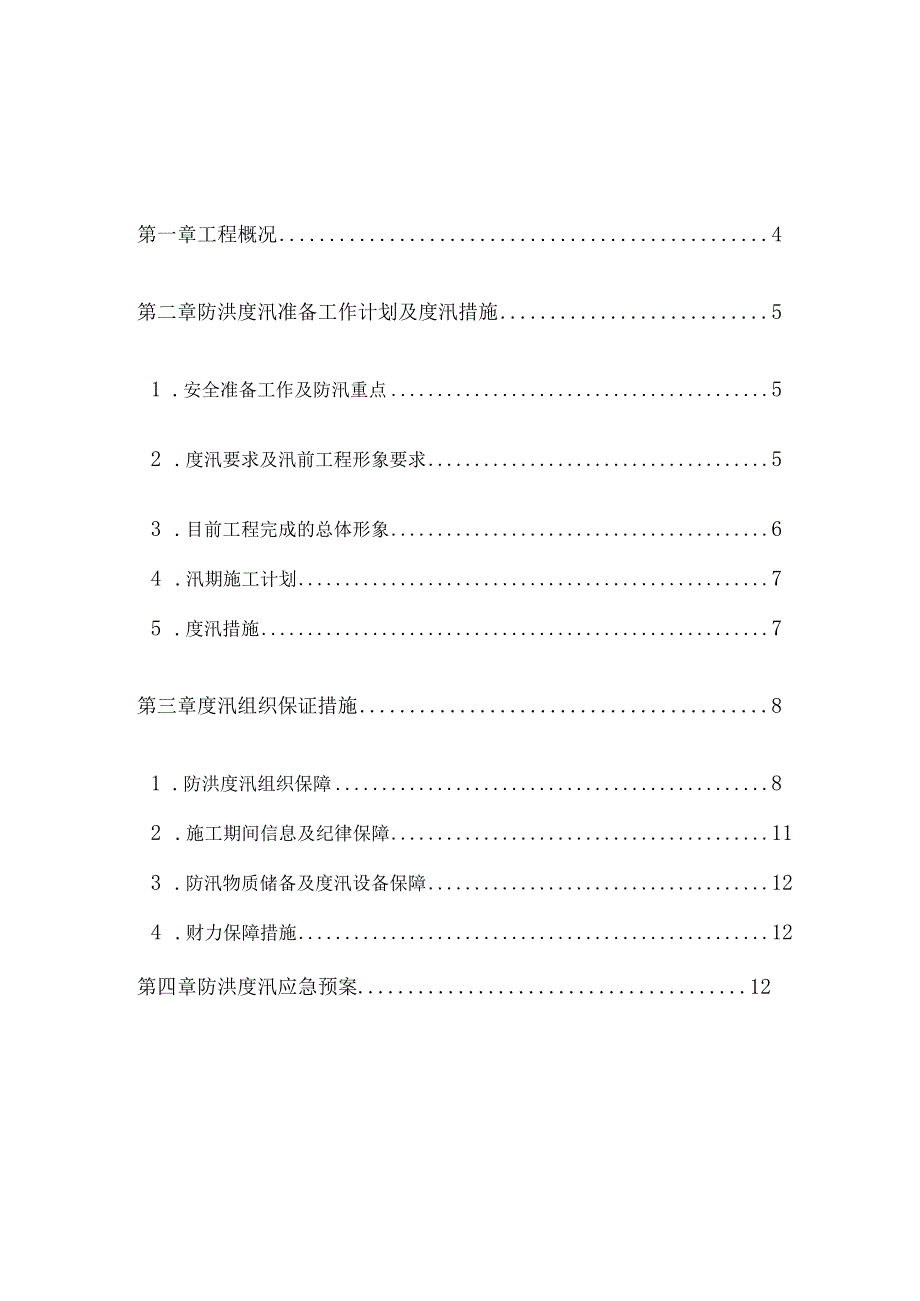

防汛防洪方案及应急预案.docx_第2页
第2页 / 共18页

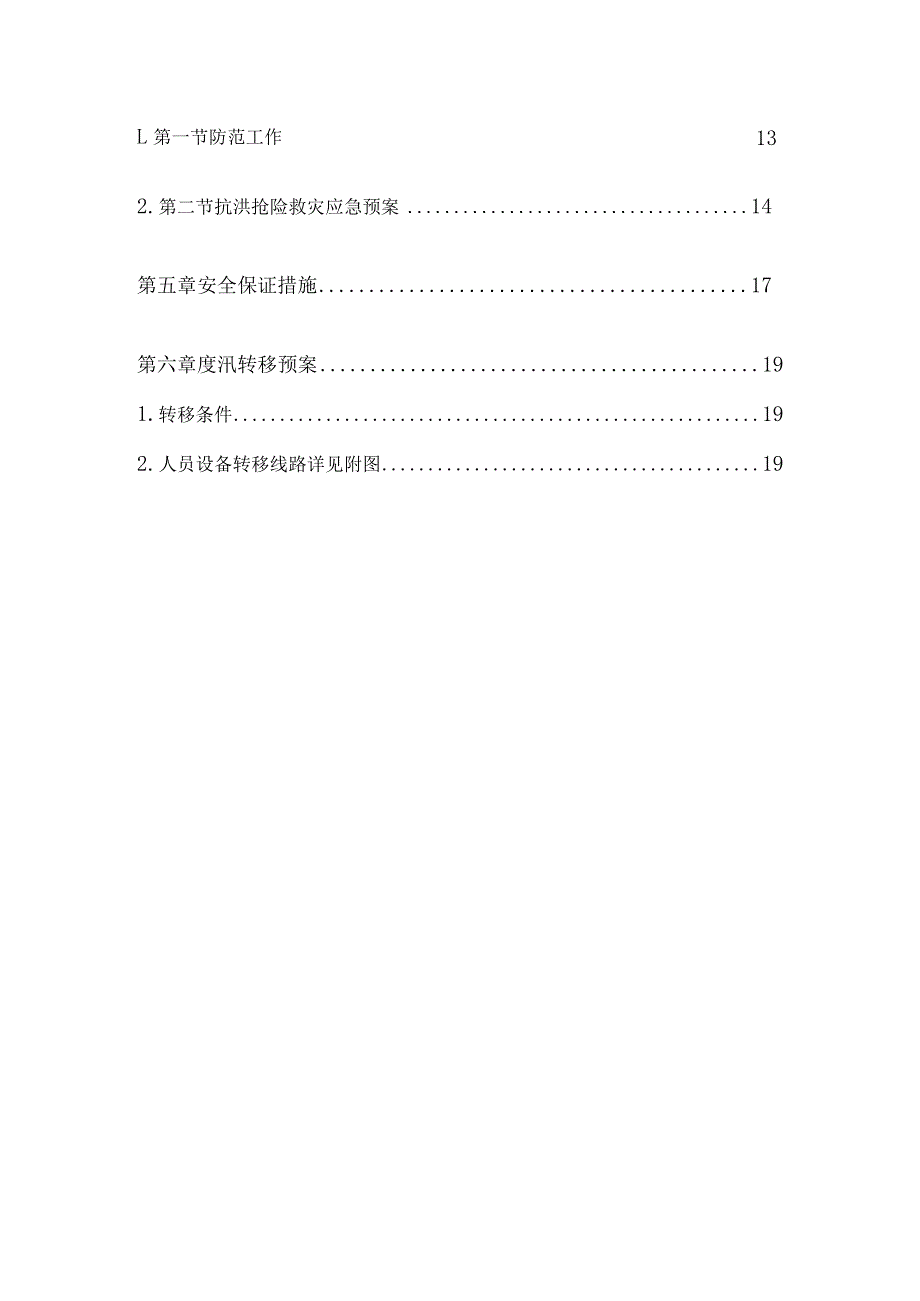

防汛防洪方案及应急预案.docx_第3页
第3页 / 共18页
防汛防洪方案及应急预案.docx_第4页
第4页 / 共18页
防汛防洪方案及应急预案.docx_第5页
第5页 / 共18页
防汛防洪方案及应急预案.docx_第6页
第6页 / 共18页
防汛防洪方案及应急预案.docx_第7页
第7页 / 共18页
防汛防洪方案及应急预案.docx_第8页
第8页 / 共18页
防汛防洪方案及应急预案.docx_第9页
第9页 / 共18页
防汛防洪方案及应急预案.docx_第10页
第10页 / 共18页
亲,该文档总共18页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《防汛防洪方案及应急预案.docx》由会员分享,可在线阅读,更多相关《防汛防洪方案及应急预案.docx(18页珍藏版)》请在第壹文秘上搜索。

1、合同编号:(城区绿水工程防洪防汛方案及应急预案 I:制核批编审审编制日期:二。一八年七月第一章工程概况4第二章防洪度汛准备工作计划及度汛措施51 .安全准备工作及防汛重点52 .度汛要求及汛前工程形象要求53 .目前工程完成的总体形象64 .汛期施工计划75 .度汛措施7第三章度汛组织保证措施81 .防洪度汛组织保障82 .施工期间信息及纪律保障113 .防汛物质储备及度汛设备保障124 .财力保障措施12第四章防洪度汛应急预案1213L第一节防范工作2.第二节抗洪抢险救灾应急预案14第五章安全保证措施17第六章度汛转移预案191.转移条件192.人员设备转移线路详见附图19第一章工程概况1工

2、程概况城区绿水工程1#坝位于城西乡政府门口玉溪河段,坝轴线长280.72m,根据结构形式分为四段,从左到右分别为:左岸溢流坝段长101.8m,位新建C20埋石混凝土溢流坝,堰顶高程1907m,堰高2.7m,上游面垂直,堰顶宽1.5m,下游接5级半圆形跌水坎。溢流堰顶设人行汀步,汀步平行于水流方向布置,长LOnb间距0.35m,为大块卵石砌筑而成。坝下游接长为10Om的C20埋石混凝土护坦,护坦下游接原河床。该坝段设1孔左岸冲砂闸,净宽L8m。中段溢流坝段长64.4Inb为新建C20埋石混凝土溢流坝,堰顶高程190.7n,堰高2.7m,上游面垂直,堰顶宽L5m,下游接20级台阶式跌水坎。溢流堰顶

3、设人行汀步,汀步平行于水流方向布置,长LOnb间距0.35m,为大块卵石砌筑而成。坝下游接长为10.Om的C20埋石混凝土护坦,护坦下游接原河床。中段连拱坝段长76.00m,共分3拱,每拱净宽20.00m,两边闸墩厚5.0m,中间两个闸墩厚3.Omo坝体为C20埋石混凝土连拱坝,堰顶高程190.7m,堰高3.2b上、下游面垂直,连拱坝厚L5m。坝顶设人行汀步,汀步平行于水流方向布置,长1.0%间距0.35m,为大块卵石砌筑而成,坝下游接长为10.Om的C20埋石混凝土护坦,护坦下游接原河床。右岸重力坝段长38.51m,为新建C20埋石混凝土重力坝,坝顶高程19L8m,与右岸景观步道连接。坝高5

4、.8m,上游面垂直,坝顶宽3.0m,下游坡比1:0.75。坝下游接长为6.43m的C20埋石混凝土护坦,护坦下游接原河床。该坝段设孔右岸冲砂闸,净宽1.8m。根据现场实际情况,围堰施工分为一期围堰施工和二期围堰施工。一期围堰为左岸坝段,二期围堰为右岸坝段,施工围堰采用土石围堰。一期围堰概况围堰起点W0+000为左岸上游已完成的挡墙边,环绕左岸溢流坝和中段溢流坝,分别在W0+109.866.W0+185.715.W0+224.519处设置转点,于W0+353.44左岸已完成挡墙边结束,全长353.44m。W0+000-W0+185.715段设计围堰顶高程为190.5,设计枯水期水位为190.00

5、m,W0+185.715-W+353.44段设计围堰顶高程为190.0,设计枯水期水位为189.5mo二期围堰概况围堰起点W0+000为右岸上游观景台边,环绕右岸溢流坝,分别在WO+133.036W0+188.061处设置转点,于W0+282.748右岸岸边结束,全长282.748moW0+000-W0+133.036段设计围堰顶高程为191.5,设计枯水期水位为191.00m,W0+133.036-W+282.748段设计围堰顶高程为190.0,设计枯水期水位为189.5m。2工程地质条件围堰区除左岸堰内部分基岩裸露外,河床部位均为松散堆积层覆盖。其中:左岸覆盖层主要由崩坡积粘土夹块石、碎石

6、组成,厚0.51叱河床覆盖层为漂石、块石夹砂砾石及少量细粒土组成,厚0.51m。覆盖层透水性较强,河床裸露基岩面高程为188189m2、防洪度汛目标:无施工人员伤亡,无施工机械设备损坏;不影响本工程施工总进度计划;本工程安全度汛要求:施工单位应在每年汛前根据批准的安全度汛措施,备足防汛所需的材料和设备,并在紧急情况下,作好防汛劳动力安排;施工单位应负责收集当地的水文气象资料,建立必要的观测站,做好工程区域的水情预测预报工作。第二章防洪度汛准备工作计划及度汛措施一、安全准备工作及防汛重点1、健全安全生产管理机构,成立抗洪抢险救灾领导小组,组建一支安全觉悟高,责任感强的安全应急分队协助项目部处理紧

7、急情况,应急分队成员,全部到总公司安管部进行培训,统一管理。2、在雨季到来之前,切实提高抢险救灾的思想认识,加强每个员工的安全教育,坚持预防第一的工作方针,扎扎实实做好各种灾害发生的预防工作,增强“防台风”,“抗大灾”的警惕性,克服侥幸麻痹的心理,切实做到思想重视、组织健全、措施得力,努力避免和减少各种灾害损失。3、进入雨季后,项目部安排专人值班,负责了解灾情,确保该项工程在施工过程中出现紧急情况时,抗洪抢险救灾工作应能迅速有效展开,将事故对人、财产和环境的损失减少到最低限度。4、防汛重点:对目前施工段存在行洪安全隐患重点排查一期围堰起点W0+000为左岸上游已完成的挡墙边,环绕左岸溢流坝和中

8、溢流坝,分别在W0+109.866、W0+185.715、W0+224.519处设置转点,W0+353.44左岸已完成挡墙边结束,全长353.44m。W0+000T0+185.715段设计围堰顶高程为190.5,设计枯水期水位为190.0m,W0+185,715-W+353.44段设计围堰顶高程为190.0,设计枯水期水位为189.5mo二期围堰起点W0000为右岸上游观景台边,环绕右岸溢流坝,分别在W0+133.036、W0+188.061处设置转点,于M)+282.748右岸岸边结束,全长282.748moWO+OOO-W0+133.036段设计围堰顶高程为191.5,设计枯水期水位为19

9、1.00m,W0+133.036-W+282.748段设计围堰顶高程为190.0,设计枯水期水位为189.5m。二、度汛要求及汛前工程形象要求1、根据本工程安全度汛要求2018年9月底要达到的工程形象完成左岸主体工程达到设计高程及护坡修坡处理完整。2对河道内影响行洪的堆积土方及时挖除。三、目前工程完成的总体形象目前本工程项目实际进展情况按原工程总施工进度计划进行实施,围堰工程已施工完成,四、汛期施工计划1. 2018年9月底在不影响防台度汛要求对左岸主体工程全部完成。2. 2018年11月前完成右岸主体工程。五、度汛措施根据2018年防汛防台重点,针对本工程目前施工段存在行洪安全隐患重点制定如

10、下措施:基础开挖不影响结构稳定,已采取防范措施落实施工班组加快主体工程施工安排,在汛期期间及时科学安排施工完成。第三章度汛组织保证措施一、防洪度汛组织保障人员、机械设备、材料、财力计划(一)、主要人员计划1、防汛防台组长:项目经理2、防汛防台副组长:项目副经理3、防汛防台副组长:安全员4、成员:所有管理人员及工程技术人员5、抗洪抢险救灾队人员:项目部全体员工(一)抗洪抢险救灾值班人员通讯录抗洪抢险救灾领导小组名单职务姓名单位联系电话名称职务(职称)组长建设工程有限公司项目经理副组k建设工程有限公司项目总工建设工程有限公司项目副经理建设工程有限公司安全员成员建设工程有限公司施工员建设工程有限公司

11、材料员建设工程有限公司现场负责人建设工程有限公司财务巡逻队人员名单职务姓名单位联系电话队长副队长成员项目防汛防台组织机构框图()防汛防台组织机构框图二、施工期间信息及纪律保障1、在汛期期间,经常收听有关新闻信息,汛期来临之前,应将度汛要求、地点、危险程度、救助要求及联系方式等告诉全体参加抢险的人员。相关部门联络方式:松溪县防汛抗旱指挥部:电话:传真:松溪县水利局防汛抗旱指挥部:电话:传真:河东乡防汛抗旱指挥部:电话:传真:急救电话:1202、防汛纪律防汛期间,防汛人员除特殊原因不得请假外出。各防汛部位每天24小时必须有由防汛领导小组带队的巡逻队巡查。遇有险情,抢险过程中不得临阵逃脱,必须坚守岗

12、位所有职工、施工作业人员必须服从防汛领导小组及防汛办公室的统一指挥不得随意行事。汛期期间坚持每日开碰头会,检查和总结每天防汛情况,及时调整、安排下一天的防汛内容,明确防汛重点,做到反应及时、突出有力、确保安全度汛三、防汛物资储备及度汛设备保障序号设备(材料)名称型号规格数量国别产地制造年份额定功率(kw)生产能力备注1挖掘机PC20O2台应急救援用2装载机ZL502台应急救援用3汽车4台应急救援用4工具车2辆交通拯救车辆用5小车2辆交通拯救车辆用6对讲机10台应急救援用7手电筒20支应急救援用8雨衣20套应急救援用9编织袋2500只应急救援用1O砂(或土)4003m应急救援用四、财力保障措施根

13、据本工程的特点,在开工初期由公司提供足够的资金保障,做到专款专用,保证抗洪抢险救灾紧急情况发生有足够的资金。第四章防洪度汛应急预案防洪度汛的基本原则与方针是:制定安全第一,安全责任重于泰山;预防为主、自救为主、统一指挥、分工负责;优先保护人,优先保护贵重财产,尽最大努力保护设备和工程安全,维护道路畅通,疏解车辆人群等原则和方针。施工过程中,要高度提高警惕,准备随时应付台风、暴雨、雷击和山洪爆发等紧急情况的发生,及时进行防汛防台应急与救援。现将其内容、措施及程序做一简述。第一节防范工作一、建立健全防汛工作责任制项目部将防洪防汛工作列入重要议事日程,设立防洪防汛指挥机构,建立健全防洪防汛工作责任制

14、。认真吸取历年来防洪防汛工作的经验和教训,加强领导,统一指挥,分级负责,广泛宣传。防洪防汛工作要做到思想到位、指挥到位,责任到位,措施到位。二、切实做好防洪防汛工作(一)做好驻地建设安全在雨季之前,应切实做好办公、生活区等驻地建设安全、对搭建的工棚和临时设施要进行加固,在大于7级(7级)以上台风到来之前,要将人员、贵重物资、仪器、文件、资料转移到坚固的房屋避风,加强对驻地的排水工程的检查,确保排水畅通无阻,人员与财产安全。(二)切实加强施工现场安全防护项目部要切实加强汛期管理,合理安排施工计划,重点防范本工程重点部位。对堤基、路基工程,要尽快完善排水设施或设置临时排水设施;高填深挖路段的堤基、路基边坡应及时防护,在挖方边坡上方及时施工截水沟、临时急流槽,加强

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 人防工程

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
