防水卷材施工方案.docx

上传人:p** 文档编号:351161 上传时间:2023-08-05 格式:DOCX 页数:6 大小:148.79KB
下载 相关 举报
防水卷材施工方案.docx_第1页
第1页 / 共6页
防水卷材施工方案.docx_第2页
第2页 / 共6页
防水卷材施工方案.docx_第3页
第3页 / 共6页
防水卷材施工方案.docx_第4页
第4页 / 共6页
防水卷材施工方案.docx_第5页
第5页 / 共6页
防水卷材施工方案.docx_第6页
第6页 / 共6页
亲,该文档总共6页,全部预览完了,如果喜欢就下载吧!
资源描述

《防水卷材施工方案.docx》由会员分享,可在线阅读,更多相关《防水卷材施工方案.docx(6页珍藏版)》请在第壹文秘上搜索。

1、防水卷材施工方案1.卷材铺贴方向:卷材的铺贴方向应根据车库顶板坡度和车库顶板是否受振动来确定根据本工程设计,其平车库顶板排水坡度1%,卷材宜平行于分水线铺贴。2、铺贴顺序:先平面,后立面,平立面处交叉搭接,接缝留在底平面上距立面不小于60Omm处。将防水卷材按铺贴长度试铺,将试铺长度进行裁剪并卷好备用,操作时将已卷好的卷材,用圆木穿入卷芯,卷材端头与起点对齐然后进行铺贴。3、卷材搭接缝宽度:改性沥青卷材防水层一般采用热熔满粘法施工,故要求搭接缝宽均不小于100mm。为确保搭接缝的宽度,应先拉线控制卷材长边位置(或用扫平仪进行控制、,先进行卷材试铺,无问题后方可进行正式施工。防水卷材搭接示意图/

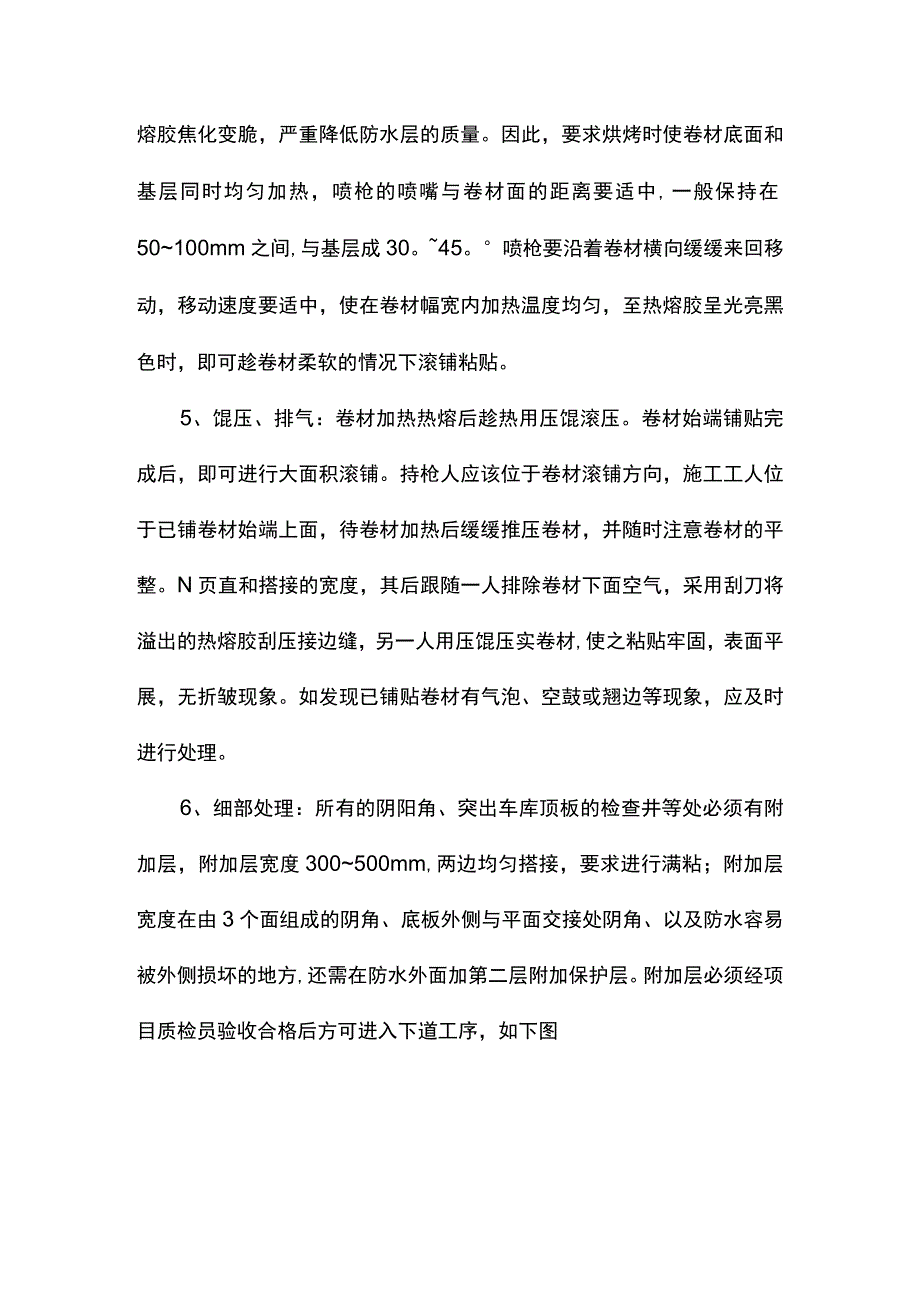

2、卷材由低处向高处铺贴4、掌握好卷材热熔胶加热程度:若卷材底部热熔胶加热不足,会造成卷材与基层粘结不牢;若过分加热,又容易使卷材烧穿,胎体老化,热熔胶焦化变脆,严重降低防水层的质量。因此,要求烘烤时使卷材底面和基层同时均匀加热,喷枪的喷嘴与卷材面的距离要适中,一般保持在50100mm之间,与基层成30。45。喷枪要沿着卷材横向缓缓来回移动,移动速度要适中,使在卷材幅宽内加热温度均匀,至热熔胶呈光亮黑色时,即可趁卷材柔软的情况下滚铺粘贴。5、馄压、排气:卷材加热热熔后趁热用压馄滚压。卷材始端铺贴完成后,即可进行大面积滚铺。持枪人应该位于卷材滚铺方向,施工工人位于已铺卷材始端上面,待卷材加热后缓缓推

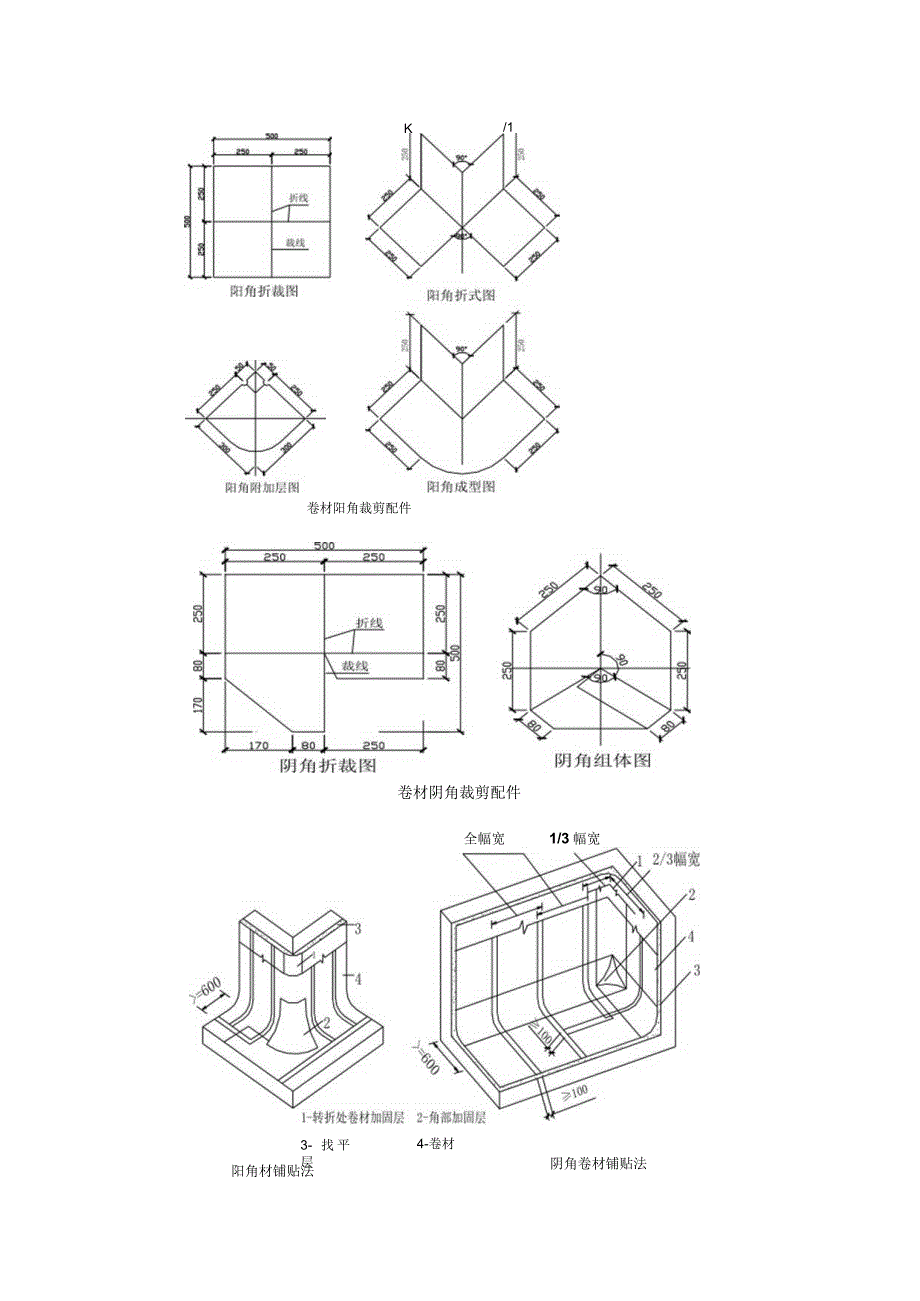

3、压卷材,并随时注意卷材的平整。N页直和搭接的宽度,其后跟随一人排除卷材下面空气,采用刮刀将溢出的热熔胶刮压接边缝,另一人用压馄压实卷材,使之粘贴牢固,表面平展,无折皱现象。如发现已铺贴卷材有气泡、空鼓或翘边等现象,应及时进行处理。6、细部处理:所有的阴阳角、突出车库顶板的检查井等处必须有附加层,附加层宽度300500mm,两边均匀搭接,要求进行满粘;附加层宽度在由3个面组成的阴角、底板外侧与平面交接处阴角、以及防水容易被外侧损坏的地方,还需在防水外面加第二层附加保护层。附加层必须经项目质检员验收合格后方可进入下道工序,如下图K/1卷材阳角裁剪配件卷材阴角裁剪配件全幅宽1/3幅宽3-找平层4-卷材阳角材铺贴法阴角卷材铺贴法封边:卷材接缝处用水泥胶封边,压合至边缘挤出水泥浆。卷材末端收头见覆土层变形缝防水大样:flu水卷材3厚APP改性沥青防新加同搬翻一层S-1.800、遇水褪张止水条解三,MMZ600ee凸窗部位防水收头

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 防水建筑

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
