《雨期防洪防汛施工方案.docx》由会员分享,可在线阅读,更多相关《雨期防洪防汛施工方案.docx(10页珍藏版)》请在第壹文秘上搜索。

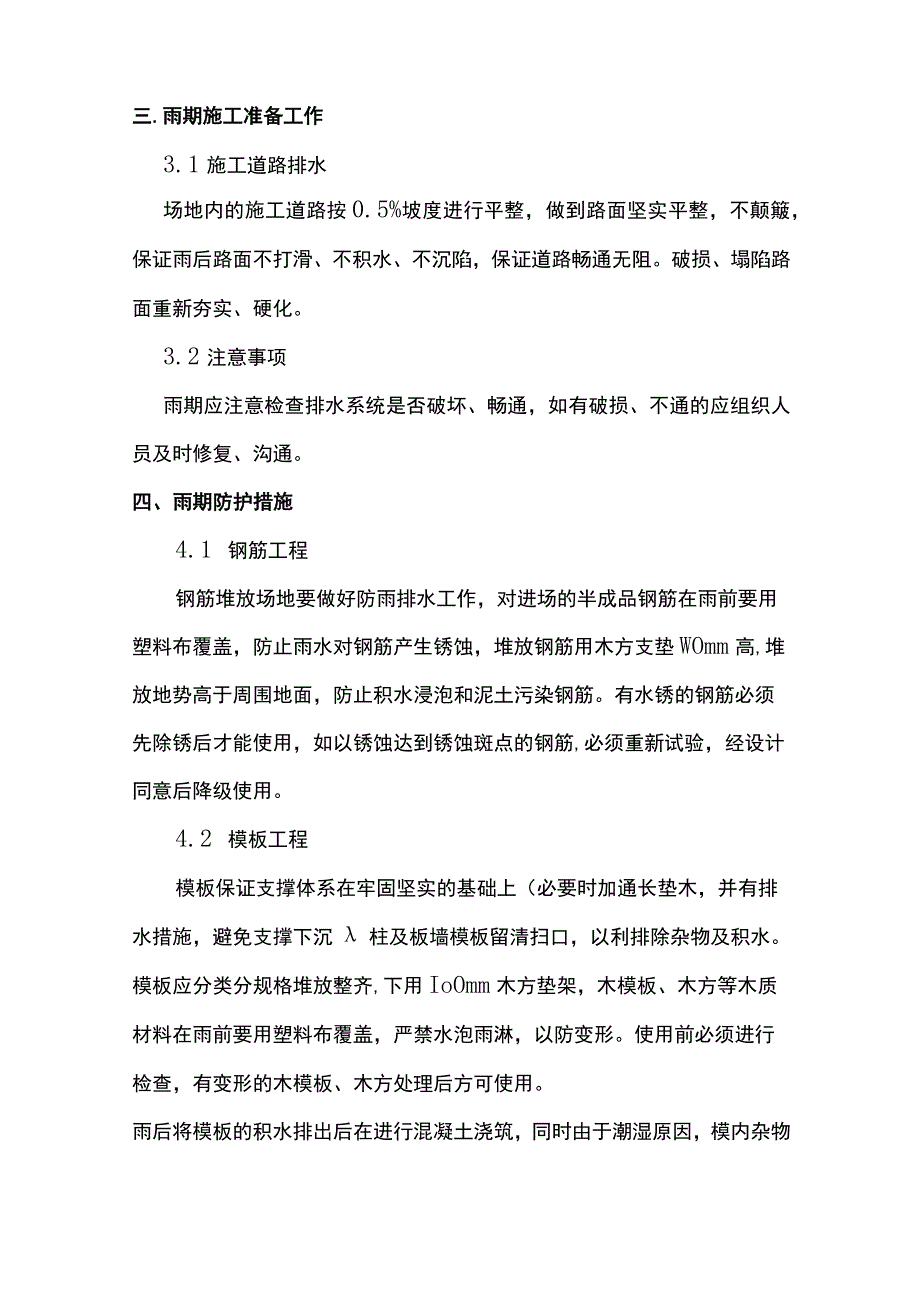

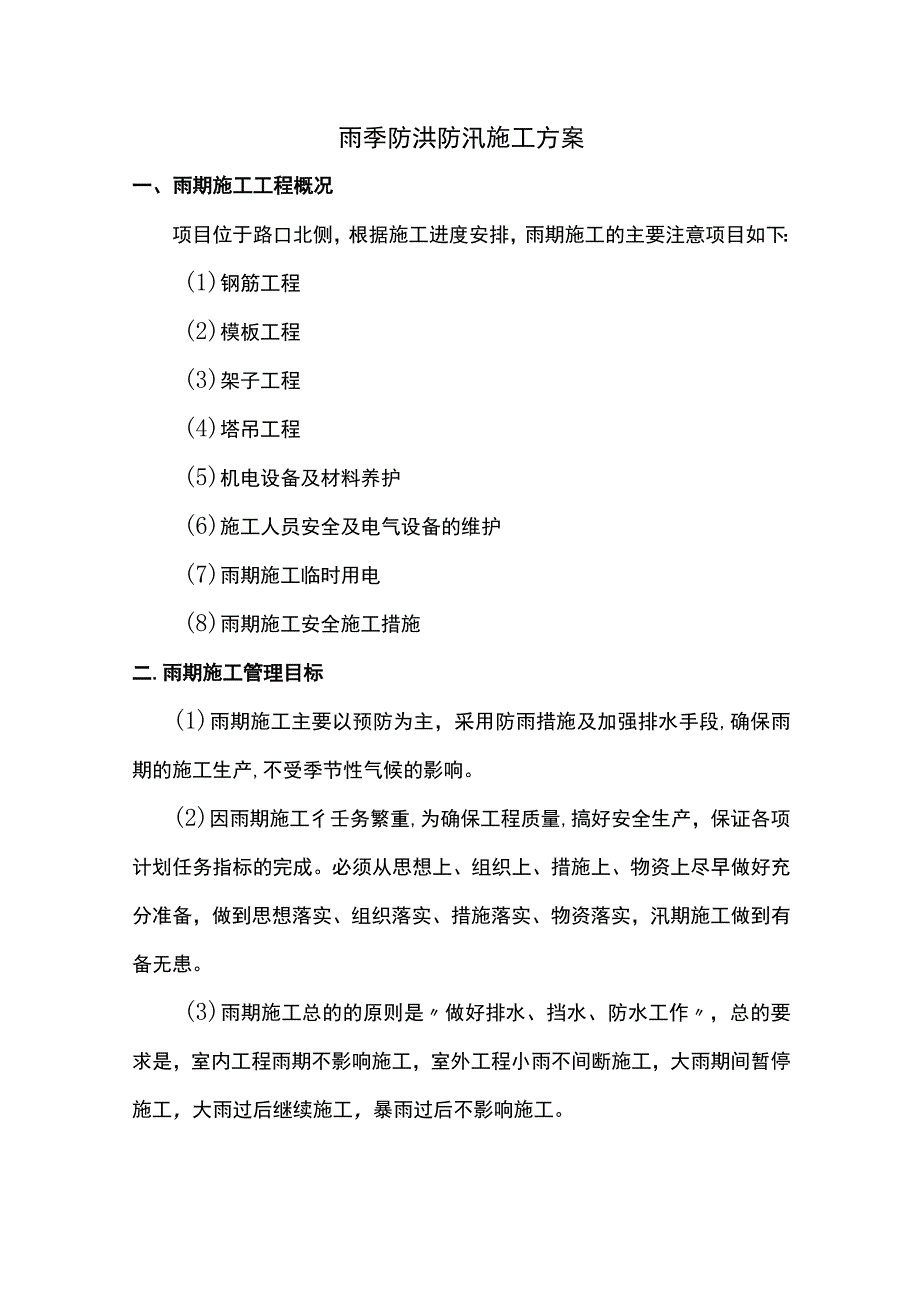

1、雨季防洪防汛施工方案一、雨期施工工程概况项目位于路口北侧,根据施工进度安排,雨期施工的主要注意项目如下:(1)钢筋工程(2)模板工程(3)架子工程(4)塔吊工程(5)机电设备及材料养护(6)施工人员安全及电气设备的维护(7)雨期施工临时用电(8)雨期施工安全施工措施二.雨期施工管理目标(1)雨期施工主要以预防为主,采用防雨措施及加强排水手段,确保雨期的施工生产,不受季节性气候的影响。(2)因雨期施工彳壬务繁重,为确保工程质量,搞好安全生产,保证各项计划任务指标的完成。必须从思想上、组织上、措施上、物资上尽早做好充分准备,做到思想落实、组织落实、措施落实、物资落实,汛期施工做到有备无患。(3)雨
2、期施工总的的原则是做好排水、挡水、防水工作,总的要求是,室内工程雨期不影响施工,室外工程小雨不间断施工,大雨期间暂停施工,大雨过后继续施工,暴雨过后不影响施工。三.雨期施工准备工作3.1 施工道路排水场地内的施工道路按0.5%坡度进行平整,做到路面坚实平整,不颠簸,保证雨后路面不打滑、不积水、不沉陷,保证道路畅通无阻。破损、塌陷路面重新夯实、硬化。3.2 注意事项雨期应注意检查排水系统是否破坏、畅通,如有破损、不通的应组织人员及时修复、沟通。四、雨期防护措施4.1 钢筋工程钢筋堆放场地要做好防雨排水工作,对进场的半成品钢筋在雨前要用塑料布覆盖,防止雨水对钢筋产生锈蚀,堆放钢筋用木方支垫WOmm

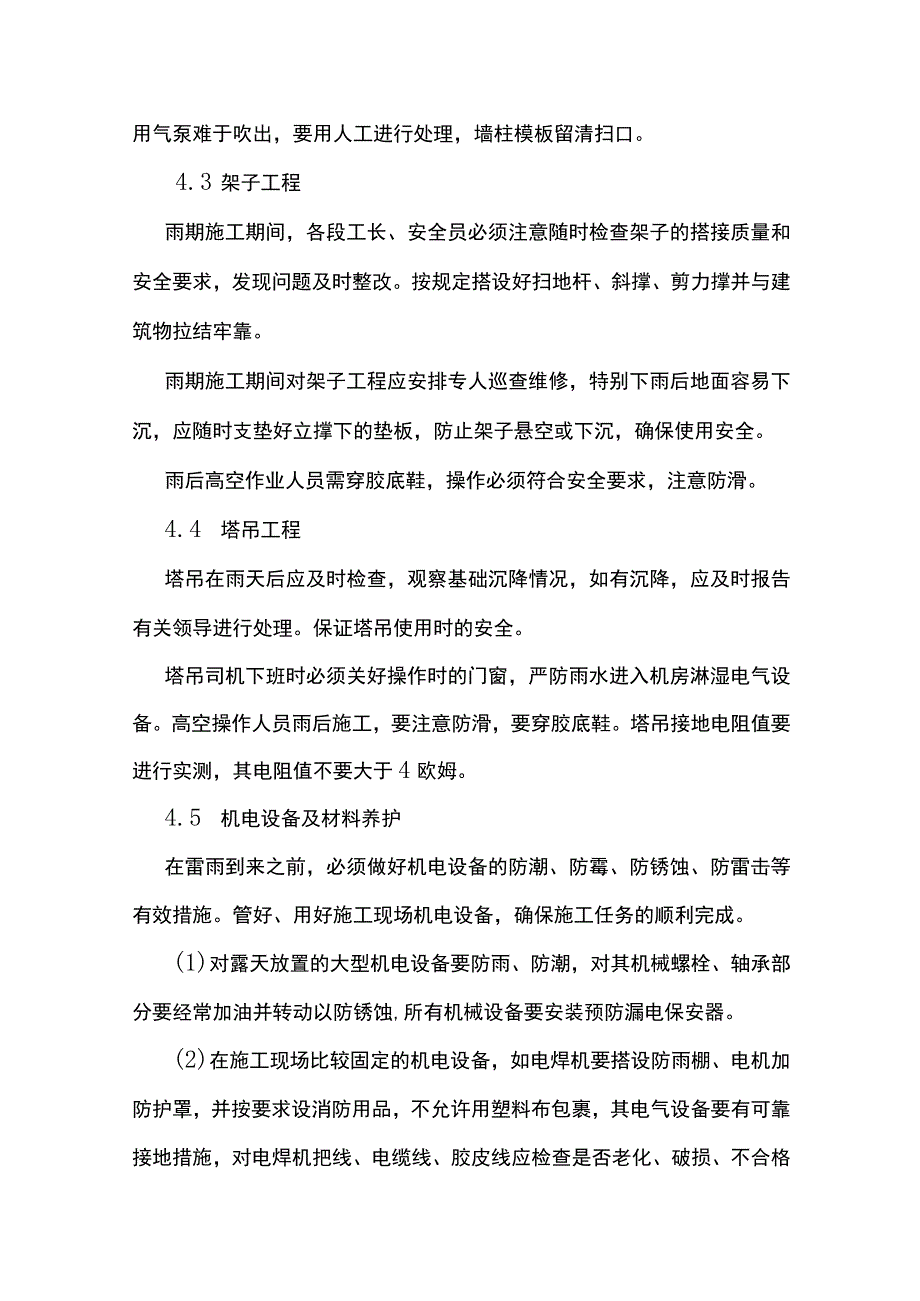

3、高,堆放地势高于周围地面,防止积水浸泡和泥土污染钢筋。有水锈的钢筋必须先除锈后才能使用,如以锈蚀达到锈蚀斑点的钢筋,必须重新试验,经设计同意后降级使用。4.2 模板工程模板保证支撑体系在牢固坚实的基础上(必要时加通长垫木,并有排水措施,避免支撑下沉柱及板墙模板留清扫口,以利排除杂物及积水。模板应分类分规格堆放整齐,下用IoOmm木方垫架,木模板、木方等木质材料在雨前要用塑料布覆盖,严禁水泡雨淋,以防变形。使用前必须进行检查,有变形的木模板、木方处理后方可使用。雨后将模板的积水排出后在进行混凝土浇筑,同时由于潮湿原因,模内杂物用气泵难于吹出,要用人工进行处理,墙柱模板留清扫口。4.3 架子工程雨
4、期施工期间,各段工长、安全员必须注意随时检查架子的搭接质量和安全要求,发现问题及时整改。按规定搭设好扫地杆、斜撑、剪力撑并与建筑物拉结牢靠。雨期施工期间对架子工程应安排专人巡查维修,特别下雨后地面容易下沉,应随时支垫好立撑下的垫板,防止架子悬空或下沉,确保使用安全。雨后高空作业人员需穿胶底鞋,操作必须符合安全要求,注意防滑。4.4 塔吊工程塔吊在雨天后应及时检查,观察基础沉降情况,如有沉降,应及时报告有关领导进行处理。保证塔吊使用时的安全。塔吊司机下班时必须关好操作时的门窗,严防雨水进入机房淋湿电气设备。高空操作人员雨后施工,要注意防滑,要穿胶底鞋。塔吊接地电阻值要进行实测,其电阻值不要大于4
5、欧姆。4.5 机电设备及材料养护在雷雨到来之前,必须做好机电设备的防潮、防霉、防锈蚀、防雷击等有效措施。管好、用好施工现场机电设备,确保施工任务的顺利完成。(1)对露天放置的大型机电设备要防雨、防潮,对其机械螺栓、轴承部分要经常加油并转动以防锈蚀,所有机械设备要安装预防漏电保安器。(2)在施工现场比较固定的机电设备,如电焊机要搭设防雨棚、电机加防护罩,并按要求设消防用品,不允许用塑料布包裹,其电气设备要有可靠接地措施,对电焊机把线、电缆线、胶皮线应检查是否老化、破损、不合格的胶线应调换和修理。防止漏电事故发生,雨天不得露天电焊,在潮湿地带作业时,操作人员应站在铺有结缘物品的地方并穿好绝缘鞋。(
6、3)对于变压器、避雷器的接地电阻值必须进行复测(电阻值不得大于4欧姆),不符合要求的必须及时处理。对于避雷器要作一次预防性试验,并定期对防雷接地、重复接地的电阻进行检查记录,如发现电阻值过高时,应及时采取措施进行处理。(4)对现场各种高低压线路应检查是否符合安全操作规程的要求,凡普通胶皮线、塑料线,只准架空铺设,不准随地拖设。(5)使用的电动工具应采用双保险措施,即安装漏电保护装置和操作人员使用防漏电劳保护器。同时应随时检查电线绝缘性能是否良好、电线接头是否包好。4.6 施工人员安全及电气设备的维护(1)在雨期来临之前,对所有生产、生活临建房屋进行全面的检查,查房屋有无漏水、门窗及玻璃有无损坏
7、,房屋四周排水情况,如有问题及时制定维护方案,并逐项落实。以防漏雨、漏电和其他不安全因素的存在。(2)雷雨前交代施工人员雷雨时不能在大树下避雨,不能走近架子及架空电线周围IOm以内区域,避免雷击触电事故的发生。(3)雨期施工以前要对所有的电气设备进行一次综合检查,排除忧患。(4)雨期施工前对大型电气设备进行接地电阻测试,确保接地电阻满足相关规定。(5)加强群众意识,对施工人员进行雨前防洪交底,不可麻痹大,扇、O4.7 雨期施工临时用电(1)施工现场照明灯具与易燃物应保持不小于300mm的安全距离。(2)临时灯具、碘鸨灯、行灯等灯具应有专人负责保管,用后及时断电并收回。(3)照明线路不等栓在脚手
8、架、钢筋上,严禁在地面上乱拉、乱拖。(4)配电系统在采用接地和接零保护方式的同时,必须设逐级漏电保护装置,实行分级保护,形成完整的保护系统。漏电保护装置的选择应符合相关规定。(5)施工现场临时用电系统的配电箱必须设置围栏,并配以明显的安全警示标志。(6)严禁在雷雨交加时,触摸电线或接地装置,以防雷击伤人。大雨天不得动用带电设备。(7)雨季前后要对所有电器设备进行摇表,要经常检修施工现场磷电电器设备线路,测试接地保护和绝缘性能,并采取必要的防雨、防潮、防淹措施。配电箱、电闸箱及手持电动工具的漏电保护装置一定要安全可靠。(8)露天的机电设备要加防雨罩或搭设防雨棚,下班前要切断各种机具设备电源。(9
9、)照明变压器应有防雨、防潮措施,其一次测导线应采用橡皮护套电缆线,不得使用塑料线,二次测导线不得破皮裸露。4.8 雨期施工安全施工措施(1)大雨或超过5级大风时严禁高出作业。(2)大模板的堆放角度应符合规定,宜为75o-80oo(3)焊工应严格按照有关规定进行操作,防止触电事故发生,定期检查机电设备的运行情况和检修情况。确保机电设备的正常运行安全。(4)防洪抢险器材不得挪做它用。(5)加强雨施期间的污水控制。五、雨期施工机具及材料计划序号机具材料名称单位数量1潜水泵台32水龙带盘64塑料布100O5铁锹把106雨衣、雨鞋套307手电把108大管帚把109石棉瓦块100六、雨季施工安全措施一、雨
10、期施工总要求1.确保信息畅通搞好施工企业的信息化管理,信息化是未来企业科学管理的重要部分,由于春季施工暴风雨等恶劣天气的不确定性和突发性,对破坏程度难以进行预测,需要加强对气象信息的控制管理,及时采取有效的安全措施、加强防范。2、防护的全面性施工现场涉及面较广,包括各部分现场和临时设施的安全防护以及全部人员的安全,不可因事小而不为,以留下隐患,带来损失。3、科学组织施工充分考虑雨期施工的特点,将不宜在雨季施工的工程提前或延后安排。根据天气情况合理搞好现场施工安排;搞好工序穿插,提高工效和施工速度;遇到较大暴风雨天气应停止施工。二、雨季施工准备措施1、合理安排作息时间遇较大的暴风雨天气应停止所有
11、的作业,人员撤到安全地方。2、做好现场排水(1)根据施工平面图,利用自然地形确定排水方向,按规定坡度挖好排水沟,确保排水畅通无阻。(2)雨季施工现场临近高地,应在高地边挖好排水沟,处理好危石防止发生滑坡、塌方等灾害。(3)保证施工道路畅通,路面根据实际情况分别硬化或加铺沙砾、炉渣、建筑垃圾或其他材料,并按要求加高起拱。(4)原材料、成品、半成品的防护。对材料库全面定期检查、及时维修,四周排水良好,墙基坚固,不漏雨渗水。钢材等材料存放采取相应的防雨措施,确保材料的质量安全。(5)严格按防汛要求设置连续、畅通的排水设施和应急物资,如水泵及相关的器材、塑料布、油毡等材料。三、各重点分项雨季施工安全措
12、施1.土方工程和基础工程土方工程和基础工程受雨水影响较大,如不采取有关防范措施,将可能对施工安全及公路质量产生严重影响。因此在雨期施工时应注意以下几点:(1)雨期开挖基槽(坑)或管沟时,应注意边坡稳定。必要时可适当放缓边坡坡度或设置支撑。施工时应加强对边坡和支撑的检查控制;对于已开挖好的基槽(坑)或管沟要设置支撑;正在开挖的以放缓边坡为主辅以支撑;雨水影响较大时可停工。(2)防止边坡被雨水冲塌,可在边坡上加钉钢丝网片,并抹上50cm细石混凝土,也可用塑料布遮盖边坡。(3)雨期施工的工作面不宜过大,应逐段、逐片地分期完成。雨量大时,应停止大面积的土方施工;基础挖到标高后,及时验收并回填,如被雨水
13、浸泡后的基础,应做必要的挖土方回填等恢复施工承载力的工作,重要的或特殊工程应在雨期前完成任务。(4)为防止基坑浸泡,开挖时要在基坑内做好排水沟、集水井并组织必要的排水力量。(5)对雨前回填的土方,应及时进行碾压并使其表面形成一定的坡度,以便雨水能自动排出。(6)对于堆积在施工现场的土方,应在四周做好防止雨水冲刷的措施。如在周围放置条石以阻止土方被雨水冲刷至开挖好的基槽(坑)或管沟内,或者埋没已完工的一些路基。2、混凝土工程(1)遇到大雨应停止浇筑混凝土,已浇筑的部位应加以覆盖。现浇筑的混凝土应根据结构情况和可能,多考虑几道施工缝的留置。(2)混凝土浇筑前,要了解当天的天气预报,尽量避开大雨。混
14、凝土浇筑现场要准备大量的防雨材料,以备浇筑时突然遇雨进行覆盖。(3)下雨时不得进行钢筋焊接、对接等工作,急需时应做好防雨工作;刚焊接好的钢筋接头部位应防雨水浇淋,以免接头骤然冷却发生脆裂影响焊接质量。3、施工机械的防雨及施工现场的用电(1)防雨。所有机械棚要搭设牢固,防止倒塌淋雨。机电设备采取防雨、防淹措施,可搭设防雨棚或用防雨布封存;机械安装地点要求略高,四周排水较好,安装接地装置;移动用电闸箱的漏电保护装置要可靠灵敏。(2)防触电。施工现场用电必须符合三级配电两级保护。三级电箱作重复接地,电阻小于10欧姆,电线电缆合理埋设,不得出现老化或破损的电缆;职工宿舍安置安全电压,遇暴风雨天气,要安
15、排专业电工现场值班检查,必要时立即拉闸断电,所有职工下班前必须将各设备工具电源断开。四、搞好现场消防安全(1)各工区应加强木工区的防护,加强对火源的管理。(2)施工用电勤于检查,杜绝电路短路;合理布置好施工电缆,不要接近易燃物品。(3)加强对易燃易爆物品的管理工作,专库存放。氧气、乙焕等禁止露天存放,以防雷防日晒。五、施工现场食品安全、卫生保健措施1.保持清洁卫生职工宿舍符合规定,保持通风干燥,采取防鼠措施,使用安全电压,执行卫生责任制度。安排卫生值日表,定期打扫卫生,保持宿舍清洁。施工现场施工垃圾及时处理,做好文明施工。职工食堂始终保持卫生清洁,定期采取消毒措施,一定做到防鼠,并保持四周卫生,不得有积水垃圾等。2、防中毒关键工作在食堂与办公室。春季施工防中毒的重点应抓好食堂与办公室管理工作,食堂应保障食品卫生,保证所有蔬菜新鲜,做到当日采购当日消费,同时开启冰箱对肉类进行冷藏;食堂要采取一定的封闭措施,挂好纱网,防鼠,改善食堂条件,食堂与办公室应保持通风良好,食堂应定期消毒,确保职工的饮食安全。六、雨期施工安全注意事项1.加强安全检查,及时发现问题。对各种机械的防雨棚、临时设施、边坡、基坑、临
