地上结构~层以上墙体混凝土浇筑技术交底.docx

上传人:p** 文档编号:352755 上传时间:2023-08-05 格式:DOCX 页数:5 大小:12.91KB
下载 相关 举报
地上结构~层以上墙体混凝土浇筑技术交底.docx_第1页
第1页 / 共5页
地上结构~层以上墙体混凝土浇筑技术交底.docx_第2页
第2页 / 共5页
地上结构~层以上墙体混凝土浇筑技术交底.docx_第3页
第3页 / 共5页
地上结构~层以上墙体混凝土浇筑技术交底.docx_第4页
第4页 / 共5页
地上结构~层以上墙体混凝土浇筑技术交底.docx_第5页
第5页 / 共5页
亲,该文档总共5页,全部预览完了,如果喜欢就下载吧!
资源描述

《地上结构~层以上墙体混凝土浇筑技术交底.docx》由会员分享,可在线阅读,更多相关《地上结构~层以上墙体混凝土浇筑技术交底.docx(5页珍藏版)》请在第壹文秘上搜索。

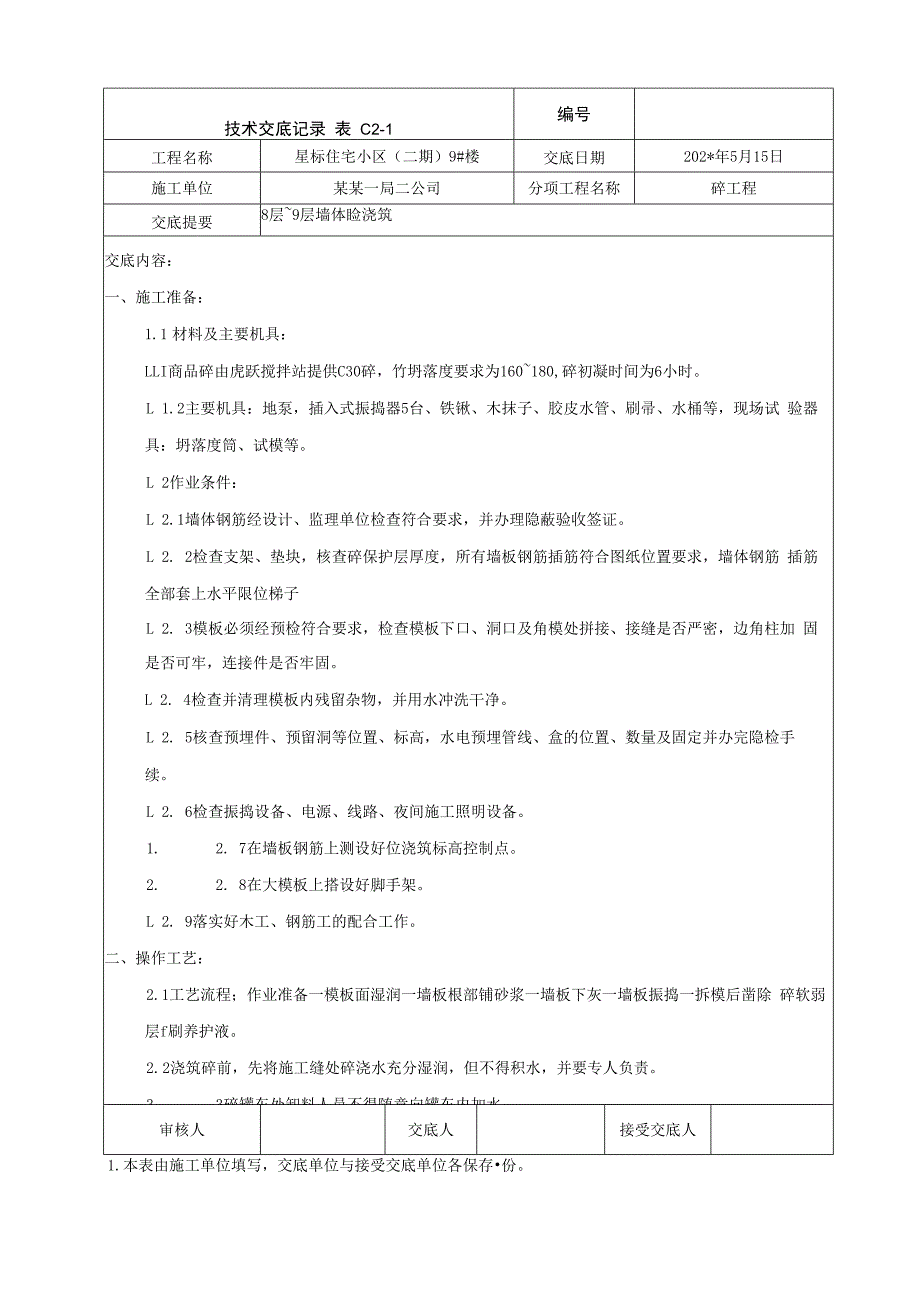

1、技术交底记录 表 C2-1编号工程名称星标住宅小区(二期)9#楼交底日期202*年5月15日施工单位某某一局二公司分项工程名称碎工程交底提要8层9层墙体睑浇筑交底内容:一、施工准备:1.1 材料及主要机具:LLI商品碎由虎跃搅拌站提供C30碎,竹坍落度要求为160180,碎初凝时间为6小时。L 1.2主要机具:地泵,插入式振捣器5台、铁锹、木抹子、胶皮水管、刷帚、水桶等,现场试 验器具:坍落度筒、试模等。L 2作业条件:L 2.1墙体钢筋经设计、监理单位检查符合要求,并办理隐蔽验收签证。L 2. 2检查支架、垫块,核查碎保护层厚度,所有墙板钢筋插筋符合图纸位置要求,墙体钢筋 插筋全部套上水平限

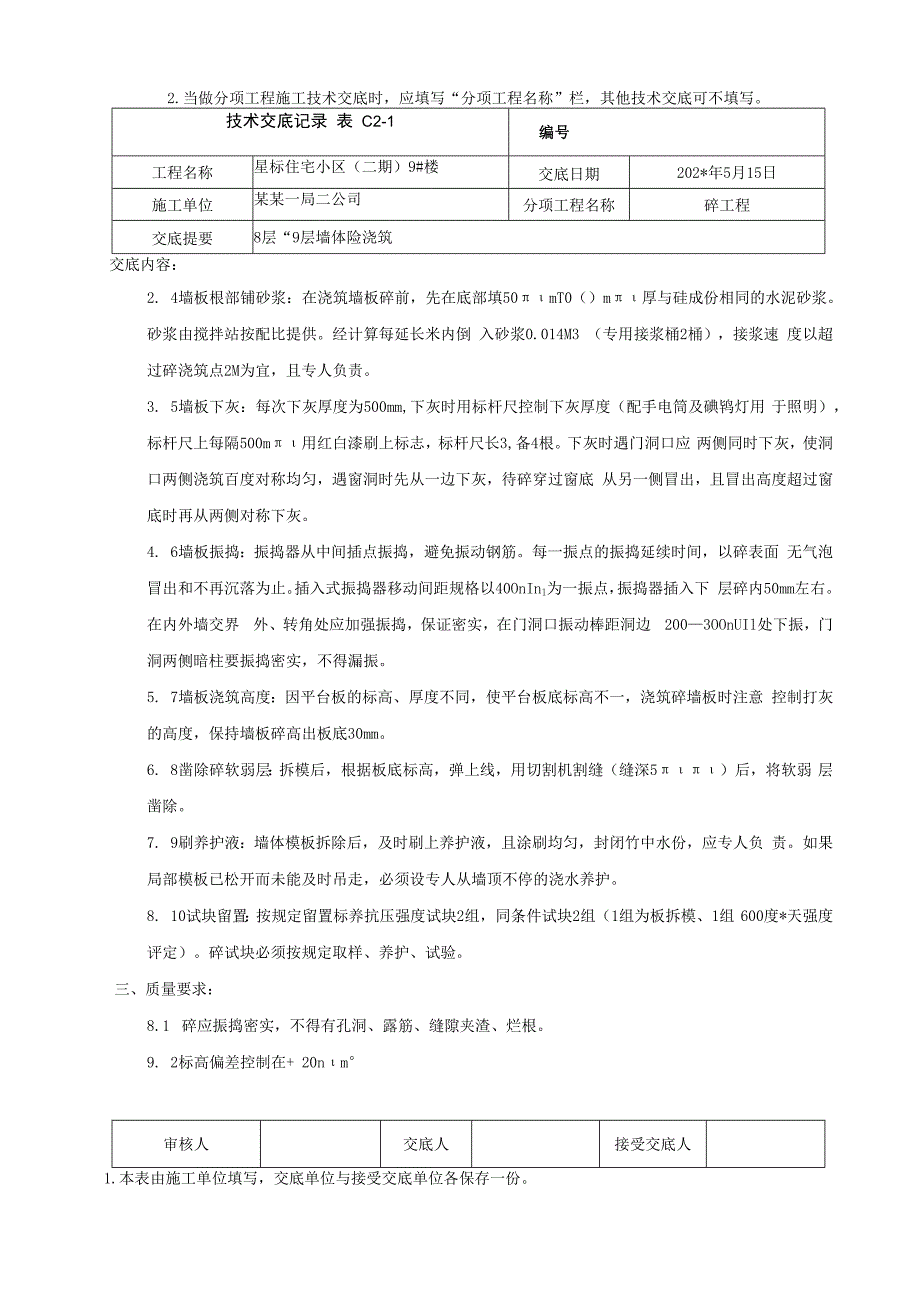

2、位梯子L 2. 3模板必须经预检符合要求,检查模板下口、洞口及角模处拼接、接缝是否严密,边角柱加 固是否可牢,连接件是否牢固。L 2. 4检查并清理模板内残留杂物,并用水冲洗干净。L 2. 5核查预埋件、预留洞等位置、标高,水电预埋管线、盒的位置、数量及固定并办完隐检手 续。L 2. 6检查振捣设备、电源、线路、夜间施工照明设备。1. 2. 7在墙板钢筋上测设好位浇筑标高控制点。2. 2. 8在大模板上搭设好脚手架。L 2. 9落实好木工、钢筋工的配合工作。二、操作工艺:2.1工艺流程;作业准备一模板面湿润一墙板根部铺砂浆一墙板下灰一墙板振捣一拆模后凿除 碎软弱层f刷养护液。2. 2浇筑碎前,

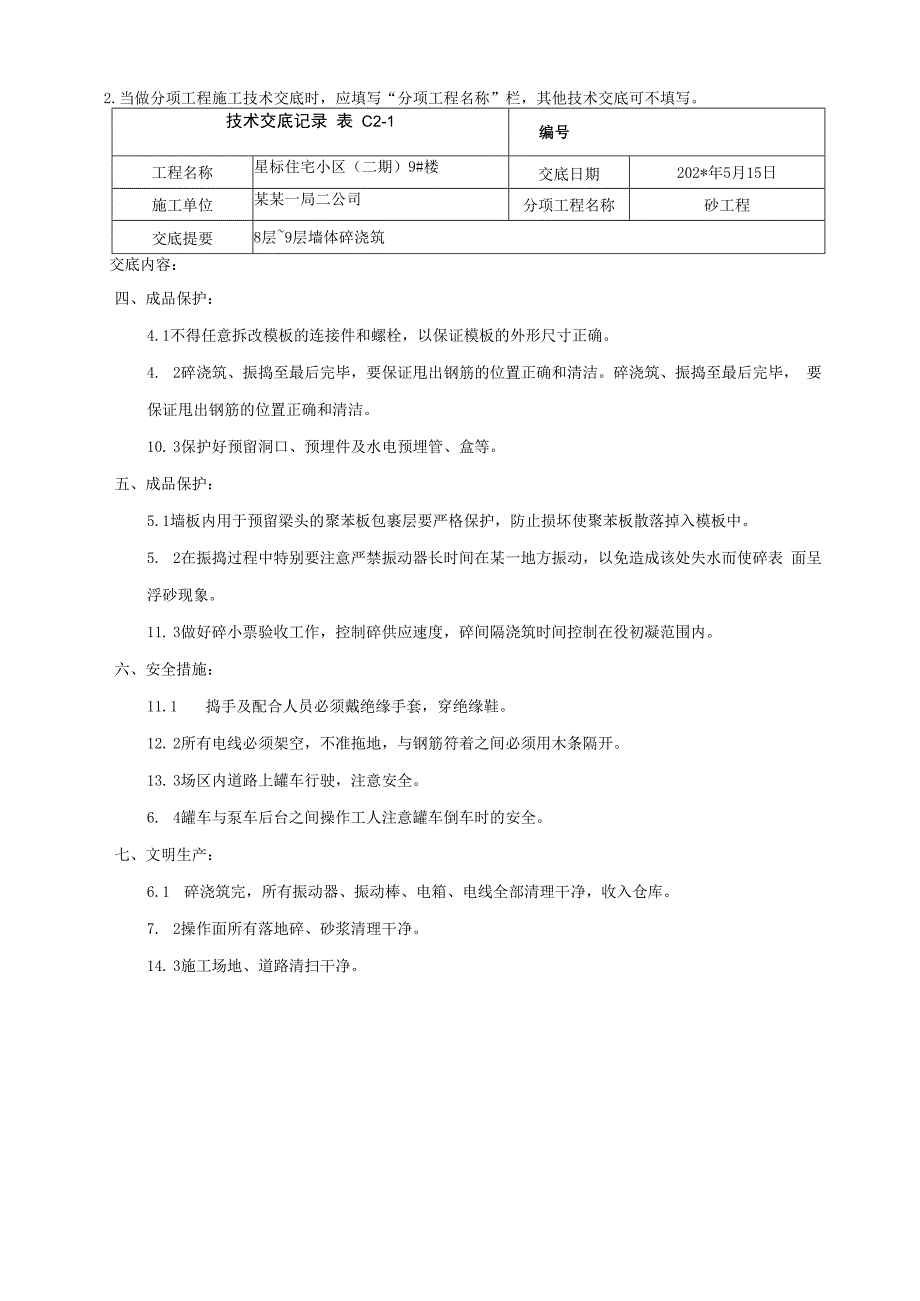

3、先将施工缝处碎浇水充分湿润,但不得积水,并要专人负责。3. 3碎罐车处卸料人员不得随意向罐车内加水。审核人交底人接受交底人1.本表由施工单位填写,交底单位与接受交底单位各保存份。2.当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。技术交底记录 表 C2-1编号工程名称星标住宅小区(二期)9#楼交底日期202*年5月15日施工单位某某一局二公司分项工程名称碎工程交底提要8层“9层墙体险浇筑交底内容:2. 4墙板根部铺砂浆:在浇筑墙板碎前,先在底部填50mT0()m厚与硅成份相同的水泥砂浆。 砂浆由搅拌站按配比提供。经计算每延长米内倒 入砂浆0.014M3 (专用接浆桶

4、2桶),接浆速 度以超过碎浇筑点2M为宜,且专人负责。3. 5墙板下灰:每次下灰厚度为500mm,下灰时用标杆尺控制下灰厚度(配手电筒及碘鸨灯用 于照明),标杆尺上每隔500m用红白漆刷上标志,标杆尺长3,备4根。下灰时遇门洞口应 两侧同时下灰,使洞口两侧浇筑百度对称均匀,遇窗洞时先从一边下灰,待碎穿过窗底 从另一侧冒出,且冒出高度超过窗底时再从两侧对称下灰。4. 6墙板振捣:振捣器从中间插点振捣,避免振动钢筋。每一振点的振捣延续时间,以碎表面 无气泡冒出和不再沉落为止。插入式振捣器移动间距规格以40OnInl为一振点,振捣器插入下 层碎内50mm左右。在内外墙交界 外、转角处应加强振捣,保证

5、密实,在门洞口振动棒距洞边 2003OOnUIl处下振,门洞两侧暗柱要振捣密实,不得漏振。5. 7墙板浇筑高度:因平台板的标高、厚度不同,使平台板底标高不一,浇筑碎墙板时注意 控制打灰的高度,保持墙板碎高出板底30mm。6. 8凿除碎软弱层:拆模后,根据板底标高,弹上线,用切割机割缝(缝深5)后,将软弱 层凿除。7. 9刷养护液:墙体模板拆除后,及时刷上养护液,且涂刷均匀,封闭竹中水份,应专人负 责。如果局部模板已松开而未能及时吊走,必须设专人从墙顶不停的浇水养护。8. 10试块留置:按规定留置标养抗压强度试块2组,同条件试块2组(1组为板拆模、1组 600度*天强度评定)。碎试块必须按规定取

6、样、养护、试验。三、质量要求:8.1 碎应振捣密实,不得有孔洞、露筋、缝隙夹渣、烂根。9. 2标高偏差控制在+ 20nm审核人交底人接受交底人1.本表由施工单位填写,交底单位与接受交底单位各保存一份。2.当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。技术交底记录 表 C2-1编号工程名称星标住宅小区(二期)9#楼交底日期202*年5月15日施工单位某某一局二公司分项工程名称砂工程交底提要8层9层墙体碎浇筑交底内容:四、成品保护:4.1不得任意拆改模板的连接件和螺栓,以保证模板的外形尺寸正确。4. 2碎浇筑、振捣至最后完毕,要保证甩出钢筋的位置正确和清洁。碎浇筑、振

7、捣至最后完毕, 要保证甩出钢筋的位置正确和清洁。10. 3保护好预留洞口、预埋件及水电预埋管、盒等。五、成品保护:5.1墙板内用于预留梁头的聚苯板包裹层要严格保护,防止损坏使聚苯板散落掉入模板中。5. 2在振捣过程中特别要注意严禁振动器长时间在某一地方振动,以免造成该处失水而使碎表 面呈浮砂现象。11. 3做好碎小票验收工作,控制碎供应速度,碎间隔浇筑时间控制在役初凝范围内。六、安全措施:11.1 捣手及配合人员必须戴绝缘手套,穿绝缘鞋。12. 2所有电线必须架空,不准拖地,与钢筋符着之间必须用木条隔开。13. 3场区内道路上罐车行驶,注意安全。6. 4罐车与泵车后台之间操作工人注意罐车倒车时

8、的安全。七、文明生产:6.1 碎浇筑完,所有振动器、振动棒、电箱、电线全部清理干净,收入仓库。7. 2操作面所有落地碎、砂浆清理干净。14. 3施工场地、道路清扫干净。审核人交底人接受交底人1.本表由施工单位填写,交底单位与力妾受交底单位各保存一份。2.当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。施工现场安全施工注意事项:1、施工人员进入施工现场前,必须要进行施工安全、消防知识的教育和考核工作,对考 核不合格的职工,禁止进入施工现场参加施工。2、进入施工现场必须戴好安全帽,系好帽带,并正确使用个人劳动防护用品.3、严格执行操作规程,不得违章指挥和违章作业,对违章

9、作业的指令有权拒绝并有责任 制止他人违章作业。4、施工作业时必须正确穿戴个人防护用品,进入施工现场必须戴安全帽。不许私自用火, 严禁酒后操作。5穿拖鞋、高跟鞋、赤脚或赤膊不准进入施工现场。6、穿硬底鞋不得进行登高作业。7、在高空、钢筋、结构上作业时,一定要穿防滑鞋.8、现场用电,一定要有专人管理,同时设专用配电箱,严禁乱接乱拉,采取用电挂牌制度, 尤其杜绝违章作业,防止人身、线路,设备事故的发生。9、电钻、电锤、电焊机等电动机具用电、配电箱必须要有漏电保护装置和良好的接地保 护地线,所有电动机具和线缆必须定期检查,保证绝缘良好,使用电动机具时应穿绝缘鞋, 戴绝缘手套。10、工地施工照明用电,必

10、须使用36伏以下安全电压,所有电器机具在不使用时,必须随 时切断电源,防止烧坏设备.11、在用喷灯、电焊机以及必要生火的地方,要填写用火申请登记和设专人看管,随带 消防器材等,保证消防措施的落实。施焊时,特别注意检查下方有无易燃物,并做好相应 的防护,用完后要检查,确认无火后再离开.12、未经安全教育培训合格不得上岗,非操作者严禁进入危险区域;特种作业必须持特种 作业资格证上岗。13、凡2m以上的高处作业无安全设施,必须系好安全带;安全带必须先挂牢后再作业。14、高处作业材料和工具等物件不得上抛下掷.15、从事高空作业人员要定期体验。凡患有高血压、心脏病、贫血症、癫痫病以及不适于 高空作业的人员,不得从事高空作业。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 桩基础

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
