底板防水层保护层交底技术交底.docx

上传人:p** 文档编号:353092 上传时间:2023-08-05 格式:DOCX 页数:4 大小:12.84KB
下载 相关 举报
底板防水层保护层交底技术交底.docx_第1页
第1页 / 共4页
底板防水层保护层交底技术交底.docx_第2页
第2页 / 共4页
底板防水层保护层交底技术交底.docx_第3页
第3页 / 共4页
底板防水层保护层交底技术交底.docx_第4页
第4页 / 共4页
亲,该文档总共4页,全部预览完了,如果喜欢就下载吧!
资源描述

《底板防水层保护层交底技术交底.docx》由会员分享,可在线阅读,更多相关《底板防水层保护层交底技术交底.docx(4页珍藏版)》请在第壹文秘上搜索。

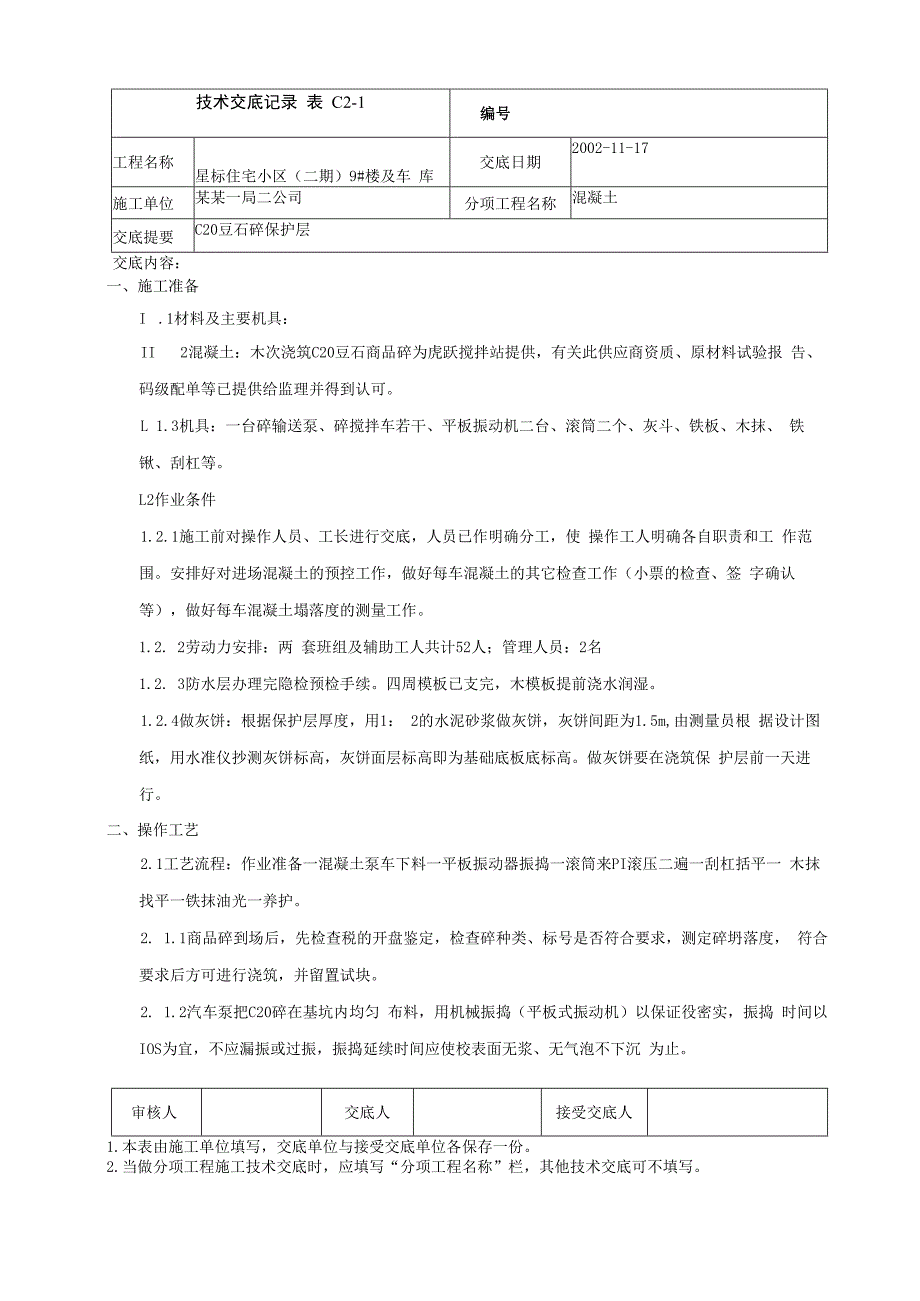

1、技术交底记录 表 C2-1编号工程名称星标住宅小区(二期)9#楼及车 库交底日期2002-11-17施工单位某某一局二公司分项工程名称混凝土交底提要C20豆石碎保护层交底内容:一、施工准备I .1材料及主要机具:II 2混凝土:木次浇筑C20豆石商品碎为虎跃搅拌站提供,有关此供应商资质、原材料试验报 告、码级配单等已提供给监理并得到认可。L 1.3机具:一台碎输送泵、碎搅拌车若干、平板振动机二台、滚筒二个、灰斗、铁板、木抹、 铁锹、刮杠等。L2作业条件1.2.1施工前对操作人员、工长进行交底,人员已作明确分工,使 操作工人明确各自职责和工 作范围。安排好对进场混凝土的预控工作,做好每车混凝土的

2、其它检查工作(小票的检查、签 字确认等),做好每车混凝土塌落度的测量工作。1.2. 2劳动力安排:两 套班组及辅助工人共计52人;管理人员:2名1.2. 3防水层办理完隐检预检手续。四周模板已支完,木模板提前浇水润湿。1.2.4做灰饼:根据保护层厚度,用1: 2的水泥砂浆做灰饼,灰饼间距为1.5m,由测量员根 据设计图纸,用水准仪抄测灰饼标高,灰饼面层标高即为基础底板底标高。做灰饼要在浇筑保 护层前一天进行。二、操作工艺2.1工艺流程:作业准备一混凝土泵车下料一平板振动器振捣一滚筒来PI滚压二遍一刮杠括平一 木抹找平一铁抹油光一养护。2. 1.1商品碎到场后,先检查税的开盘鉴定,检查碎种类、标

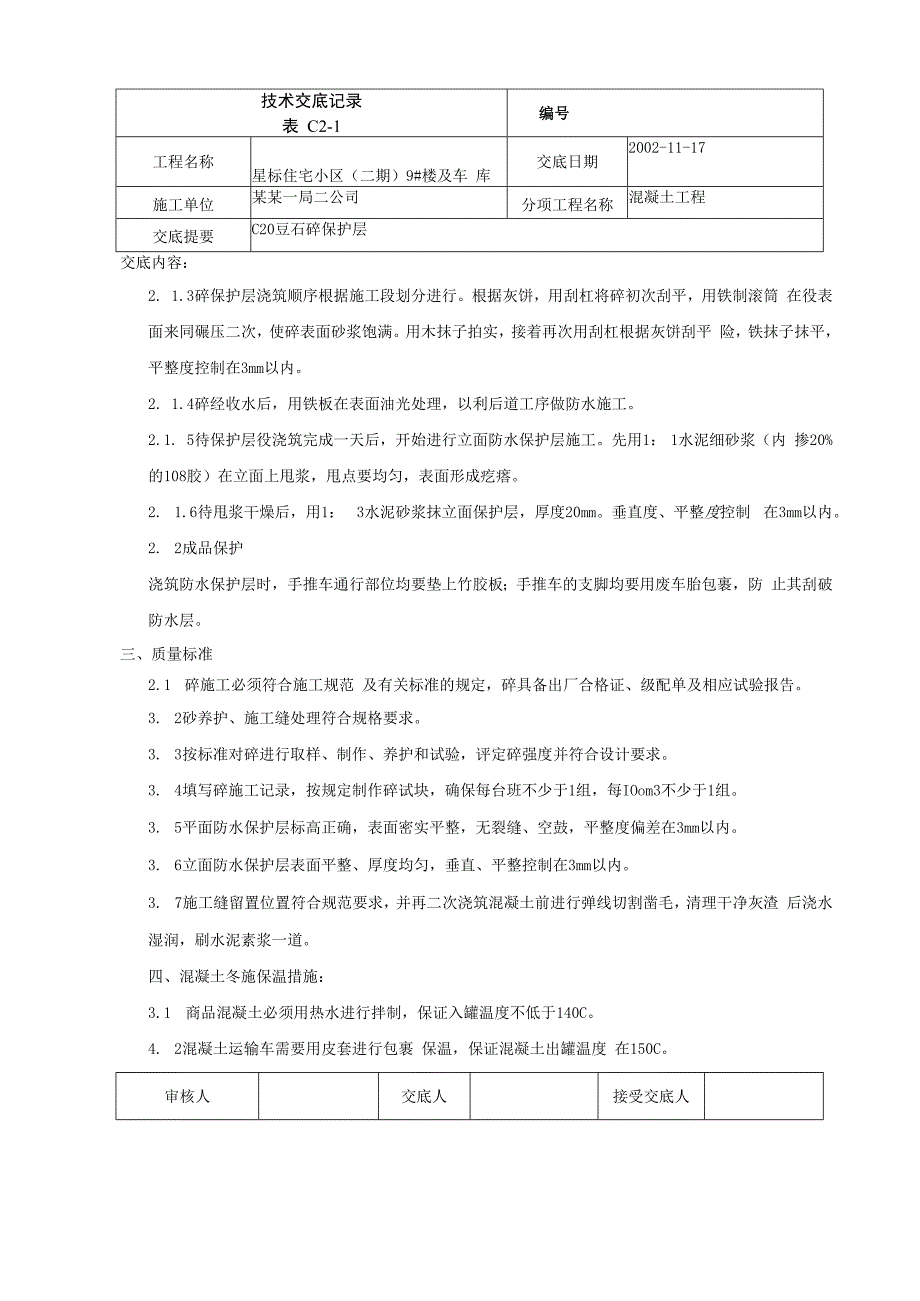

3、号是否符合要求,测定碎坍落度, 符合要求后方可进行浇筑,并留置试块。2. 1.2汽车泵把C20碎在基坑内均匀 布料,用机械振捣(平板式振动机)以保证役密实,振捣 时间以IOS为宜,不应漏振或过振,振捣延续时间应使校表面无浆、无气泡不下沉 为止。审核人交底人接受交底人1.本表由施工单位填写,交底单位与接受交底单位各保存一份。2.当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。技术交底记录表 C2-1编号工程名称星标住宅小区(二期)9#楼及车 库交底日期2002-11-17施工单位某某一局二公司分项工程名称混凝土工程交底提要C20豆石碎保护层交底内容:2. 1.3碎保护

4、层浇筑顺序根据施工段划分进行。根据灰饼,用刮杠将碎初次刮平,用铁制滚筒 在役表面来同碾压二次,使碎表面砂浆饱满。用木抹子拍实,接着再次用刮杠根据灰饼刮平 险,铁抹子抹平,平整度控制在3mm以内。2. 1.4碎经收水后,用铁板在表面油光处理,以利后道工序做防水施工。2.1. 5待保护层役浇筑完成一天后,开始进行立面防水保护层施工。先用1: 1水泥细砂浆(内 掺20%的108胶)在立面上甩浆,甩点要均匀,表面形成疙瘩。2. 1.6待甩浆干燥后,用1: 3水泥砂浆抹立面保护层,厚度20mm。垂直度、平整度控制 在3mm以内。2. 2成品保护浇筑防水保护层时,手推车通行部位均要垫上竹胶板;手推车的支脚

5、均要用废车胎包裹,防 止其刮破防水层。三、质量标准2.1 碎施工必须符合施工规范 及有关标准的规定,碎具备出厂合格证、级配单及相应试验报告。3. 2砂养护、施工缝处理符合规格要求。3. 3按标准对碎进行取样、制作、养护和试验,评定碎强度并符合设计要求。3. 4填写碎施工记录,按规定制作碎试块,确保每台班不少于1组,每IOom3不少于1组。3. 5平面防水保护层标高正确,表面密实平整,无裂缝、空鼓,平整度偏差在3mm以内。3. 6立面防水保护层表面平整、厚度均匀,垂直、平整控制在3mm以内。3. 7施工缝留置位置符合规范要求,并再二次浇筑混凝土前进行弹线切割凿毛,清理干净灰渣 后浇水湿润,刷水泥

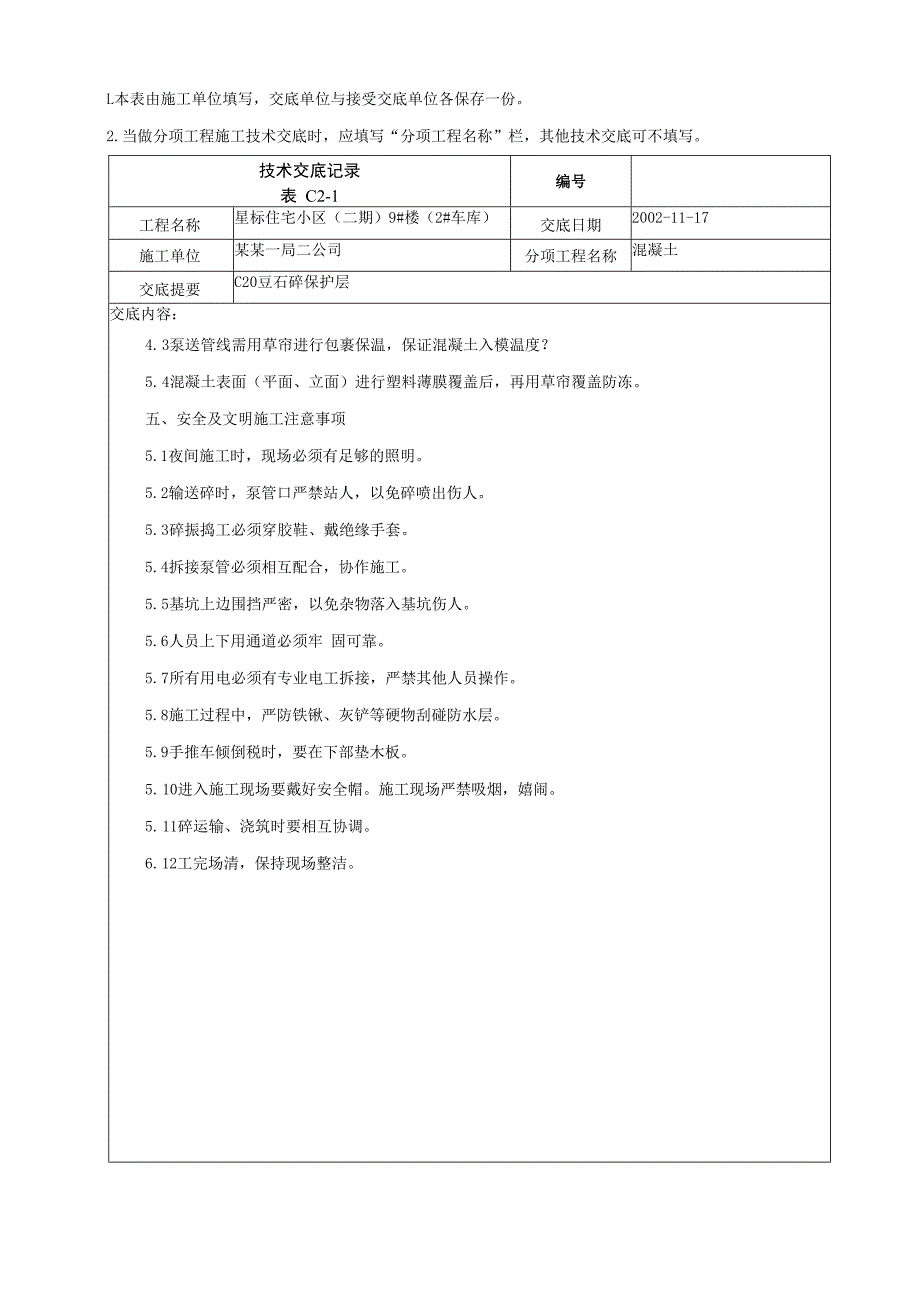

6、素浆一道。四、混凝土冬施保温措施:3.1 商品混凝土必须用热水进行拌制,保证入罐温度不低于140C。4. 2混凝土运输车需要用皮套进行包裹 保温,保证混凝土出罐温度 在150C。审核人交底人接受交底人L本表由施工单位填写,交底单位与接受交底单位各保存一份。2.当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。技术交底记录表 C2-1编号工程名称星标住宅小区(二期)9#楼(2#车库)交底日期2002-11-17施工单位某某一局二公司分项工程名称混凝土交底提要C20豆石碎保护层交底内容:4. 3泵送管线需用草帘进行包裹保温,保证混凝土入模温度?5. 4混凝土表面(平面、立

7、面)进行塑料薄膜覆盖后,再用草帘覆盖防冻。五、安全及文明施工注意事项5.1夜间施工时,现场必须有足够的照明。5. 2输送碎时,泵管口严禁站人,以免碎喷出伤人。5. 3碎振捣工必须穿胶鞋、戴绝缘手套。5. 4拆接泵管必须相互配合,协作施工。5. 5基坑上边围挡严密,以免杂物落入基坑伤人。5. 6人员上下用通道必须牢 固可靠。5. 7所有用电必须有专业电工拆接,严禁其他人员操作。5. 8施工过程中,严防铁锹、灰铲等硬物刮碰防水层。5. 9手推车倾倒税时,要在下部垫木板。5. 10进入施工现场要戴好安全帽。施工现场严禁吸烟,嬉闹。5. 11碎运输、浇筑时要相互协调。6. 12工完场清,保持现场整洁。

8、审核人交底人接受交底人1.本表由施工单位填写,交底单位与接受交底单位各保存一份。2.当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。施工现场安全施工注意事项:1、施工人员进入施工现场前,必须要进行施工安全、消防知识的教育和考核工作,对考 核不合格的职工,禁止进入施工现场参加施工。2、进入施工现场必须戴好安全帽,系好帽带,并正确使用个人劳动防护用品.3、严格执行操作规程,不得违章指挥和违章作业,对违章作业的指令有权拒绝并有责任 制止他人违章作业。4、施工作业时必须正确穿戴个人防护用品,进入施工现场必须戴安全帽。不许私自用火, 严禁酒后操作。5、穿拖鞋、高跟鞋、赤脚或赤

9、膊不准进入施工现场。6、穿硬底鞋不得进行登高作业。7、在高空、钢筋、结构上作业时,一定要穿防滑鞋.8、现场用电,一定要有专人管理,同时设专用配电箱,严禁乱接乱拉,采取用电挂牌制度, 尤其杜绝违章作业,防止人身、线路,设备事故的发生。9、电钻、电锤、电焊机等电动机具用电、配电箱必须要有漏电保护装置和良好的接地保 护地线,所有电动机具和线缆必须定期检查,保证绝缘良好,使用电动机具时应穿绝缘鞋, 戴绝缘手套。10、工地施工照明用电,必须使用36伏以下安全电压,所有电器机具在不使用时,必须随 时切断电源,防止烧坏设备.11、在用喷灯、电焊机以及必要生火的地方,要填写用火申请登记和设专人看管,随带 消防器材等,保证消防措施的落实。施焊时,特别注意检查下方有无易燃物,并做好相应 的防护,用完后要检查,确认无火后再离开.12、未经安全教育培训合格不得上岗,非操作者严禁进入危险区域;特种作业必须持特种 作业资格证上岗。13、凡2m以上的高处作业无安全设施,必须系好安全带;安全带必须先挂牢后再作业。14、高处作业材料和工具等物件不得上抛下掷.15、从事高空作业人员要定期体验。凡患有高血压、心脏病、贫血症、癫痫病以及不适于 高空作业的人员,不得从事高空作业。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 防水建筑

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
