底板混凝土浇筑(冬施)技术交底.docx

上传人:p** 文档编号:353151 上传时间:2023-08-05 格式:DOCX 页数:12 大小:23.76KB
下载 相关 举报
底板混凝土浇筑(冬施)技术交底.docx_第1页
第1页 / 共12页
底板混凝土浇筑(冬施)技术交底.docx_第2页
第2页 / 共12页
底板混凝土浇筑(冬施)技术交底.docx_第3页
第3页 / 共12页
底板混凝土浇筑(冬施)技术交底.docx_第4页
第4页 / 共12页
底板混凝土浇筑(冬施)技术交底.docx_第5页
第5页 / 共12页
底板混凝土浇筑(冬施)技术交底.docx_第6页
第6页 / 共12页
底板混凝土浇筑(冬施)技术交底.docx_第7页
第7页 / 共12页
底板混凝土浇筑(冬施)技术交底.docx_第8页
第8页 / 共12页
底板混凝土浇筑(冬施)技术交底.docx_第9页
第9页 / 共12页
底板混凝土浇筑(冬施)技术交底.docx_第10页
第10页 / 共12页
亲,该文档总共12页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《底板混凝土浇筑(冬施)技术交底.docx》由会员分享,可在线阅读,更多相关《底板混凝土浇筑(冬施)技术交底.docx(12页珍藏版)》请在第壹文秘上搜索。

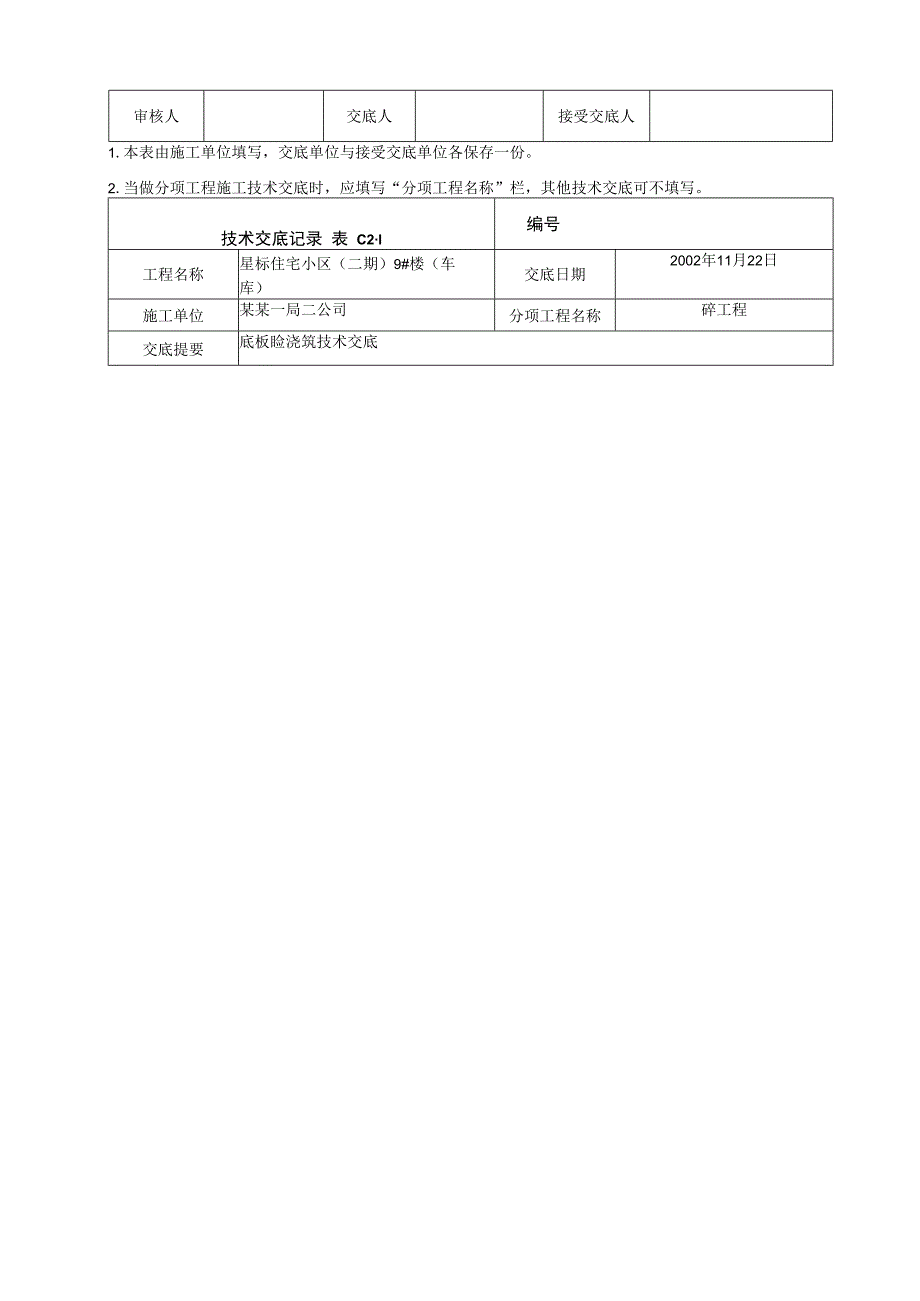

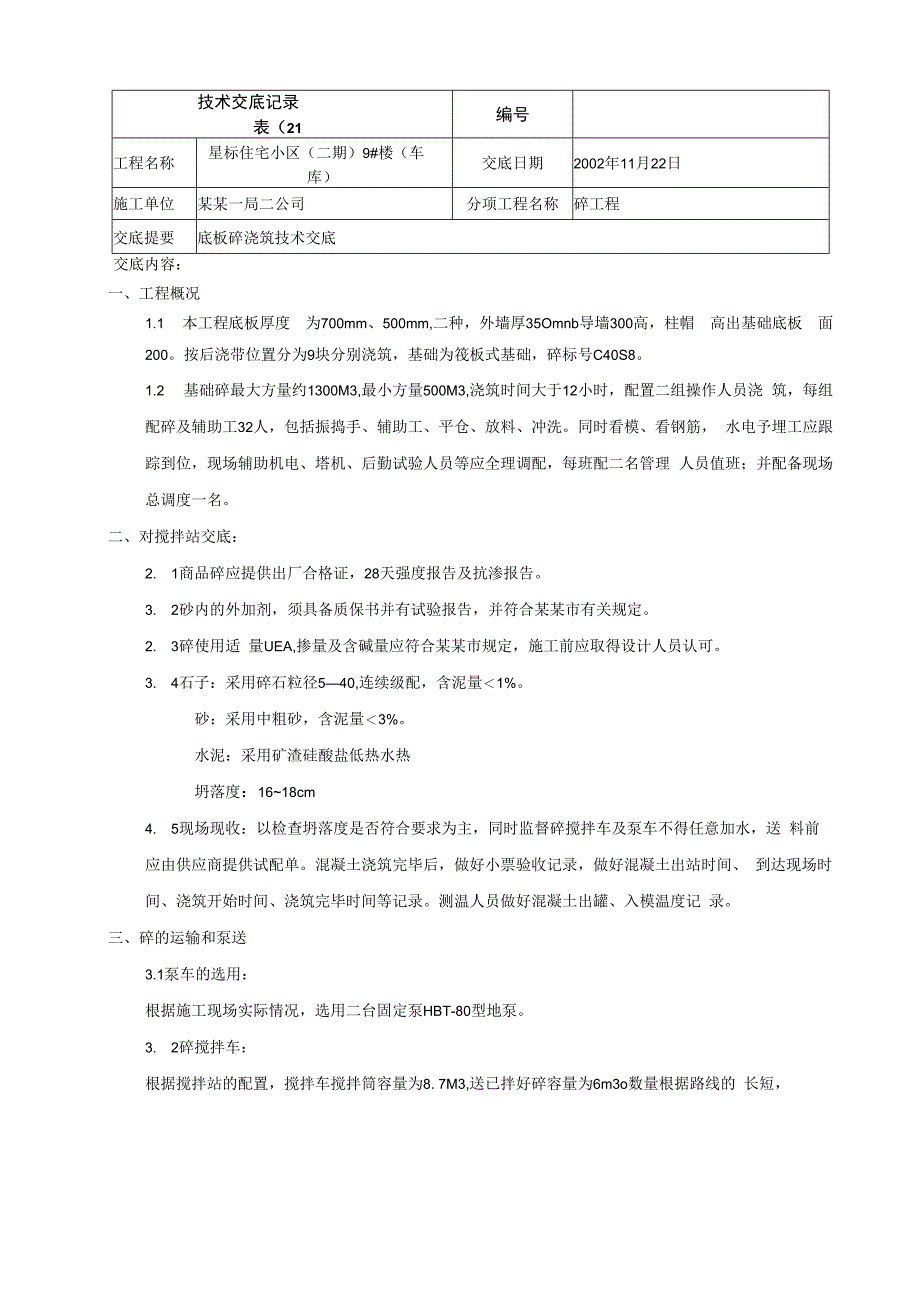

1、技术交底记录表(21编号工程名称星标住宅小区(二期)9#楼(车 库)交底日期2002年11月22日施工单位某某一局二公司分项工程名称碎工程交底提要底板碎浇筑技术交底交底内容:一、工程概况1.1 本工程底板厚度 为700mm、500mm,二种,外墙厚35Omnb导墙300高,柱帽 高出基础底板 面200。按后浇带位置分为9块分别浇筑,基础为筏板式基础,碎标号C40S8。1.2 基础碎最大方量约1300M3,最小方量500M3,浇筑时间大于12小时,配置二组操作人员浇 筑,每组配碎及辅助工32人,包括振捣手、辅助工、平仓、放料、冲洗。同时看模、看钢筋, 水电予埋工应跟踪到位,现场辅助机电、塔机、后

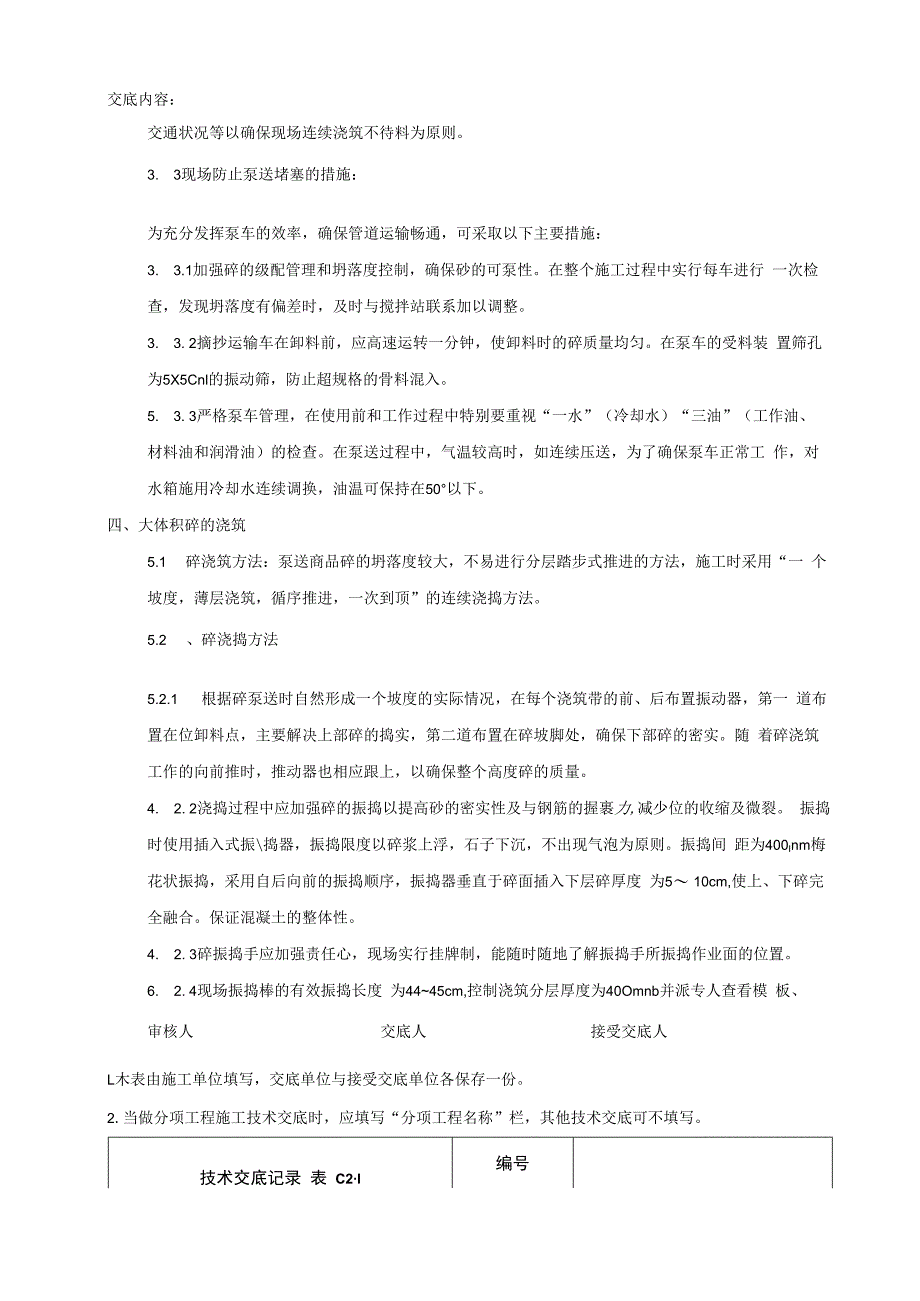

2、勤试验人员等应全理调配,每班配二名管理 人员值班;并配备现场总调度一名。二、对搅拌站交底:2. 1商品碎应提供出厂合格证,28天强度报告及抗渗报告。3. 2砂内的外加剂,须具备质保书并有试验报告,并符合某某市有关规定。2. 3碎使用适 量UEA,掺量及含碱量应符合某某市规定,施工前应取得设计人员认可。3. 4石子:采用碎石粒径540,连续级配,含泥量1%。砂:采用中粗砂,含泥量3%。水泥:采用矿渣硅酸盐低热水热坍落度:1618cm4. 5现场现收:以检查坍落度是否符合要求为主,同时监督碎搅拌车及泵车不得任意加水,送 料前应由供应商提供试配单。混凝土浇筑完毕后,做好小票验收记录,做好混凝土出站时

3、间、 到达现场时间、浇筑开始时间、浇筑完毕时间等记录。测温人员做好混凝土出罐、入模温度记 录。三、碎的运输和泵送3.1泵车的选用:根据施工现场实际情况,选用二台固定泵HBT-80型地泵。3. 2碎搅拌车:根据搅拌站的配置,搅拌车搅拌筒容量为8. 7M3,送已拌好碎容量为6m3o数量根据路线的 长短,审核人交底人接受交底人1.本表由施工单位填写,交底单位与接受交底单位各保存一份。2.当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。技术交底记录 表 C2l编号工程名称星标住宅小区(二期)9#楼(车 库)交底日期2002年11月22日施工单位某某一局二公司分项工程名称碎工

4、程交底提要底板睑浇筑技术交底交底内容:交通状况等以确保现场连续浇筑不待料为原则。3. 3现场防止泵送堵塞的措施:为充分发挥泵车的效率,确保管道运输畅通,可采取以下主要措施:3. 3.1加强碎的级配管理和坍落度控制,确保砂的可泵性。在整个施工过程中实行每车进行 一次检查,发现坍落度有偏差时,及时与搅拌站联系加以调整。3. 3. 2摘抄运输车在卸料前,应高速运转一分钟,使卸料时的碎质量均匀。在泵车的受料装 置筛孔为5X5Cnl的振动筛,防止超规格的骨料混入。5. 3. 3严格泵车管理,在使用前和工作过程中特别要重视“一水”(冷却水)“三油”(工作油、 材料油和润滑油)的检查。在泵送过程中,气温较高

5、时,如连续压送,为了确保泵车正常工 作,对水箱施用冷却水连续调换,油温可保持在50以下。四、大体积碎的浇筑5.1 碎浇筑方法:泵送商品碎的坍落度较大,不易进行分层踏步式推进的方法,施工时采用“一 个坡度,薄层浇筑,循序推进,一次到顶”的连续浇捣方法。5.2 、碎浇捣方法5.2.1 根据碎泵送时自然形成一个坡度的实际情况,在每个浇筑带的前、后布置振动器,第一 道布置在位卸料点,主要解决上部碎的捣实,第二道布置在碎坡脚处,确保下部碎的密实。随 着碎浇筑工作的向前推时,推动器也相应跟上,以确保整个高度碎的质量。4. 2. 2浇捣过程中应加强碎的振捣以提高砂的密实性及与钢筋的握裹力,减少位的收缩及微裂

6、。 振捣时使用插入式振捣器,振捣限度以碎浆上浮,石子下沉,不出现气泡为原则。振捣间 距为400Inm梅花状振捣,采用自后向前的振捣顺序,振捣器垂直于碎面插入下层碎厚度 为5 10cm,使上、下碎完全融合。保证混凝土的整体性。4. 2. 3碎振捣手应加强责任心,现场实行挂牌制,能随时随地了解振捣手所振捣作业面的位置。6. 2. 4现场振捣棒的有效振捣长度 为4445cm,控制浇筑分层厚度为40Omnb并派专人查看模 板、审核人交底人接受交底人L木表由施工单位填写,交底单位与接受交底单位各保存一份。2.当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。技术交底记录 表 C

7、2l编号工程名称星标住宅小区(二期)9#楼(车交底日期2002年11月22日库)施工单位某某一局二公司分项工程名称校工程交底提要底板碎浇筑技术交底交底内容:支架、钢筋、预埋件情况,确保工程质量。4. 3碎的泌水处理4. 3.1由于底板采用商品碎,同时要求具有较好的泵送性能,经振捣后必将分泌出大量的水。本 工程设有几条相互贯穿的后浇带,可利用后浇带作为排水沟将砂的大量泌水集中排向基坑西 侧,在基坑西侧后浇带端部设置四口集水井,在集水井中央中央安放潜水泵,将砂的泌水排出 坑外。4. 3. 2为了使碎的泌水能完全,顺利的排入后浇带中,碎浇捣时,采用二部泵车平浇捣,使碎 的前端形成圆弧状的梯度,以便砂

8、泌水能尽快、顺利地排向后浇带。4. 4碎表面的处理:4. 4.1粒浇捣后初不要按设计标高用括尺括平,在校初凝前用铁滚筒纵、横碾压数遍,再用木抹 打麻压实,碎经收水后,再第二次用木抹搓磨,以闭合碎表面收水裂缝,然后覆盖保温、保湿 材料进行大体积碎的养护。4. 5大体积碎的养护:4. 5.1大体积砂由于砂的导热能力底,碎浇筑后,水泥产生的水化热不易散发,引起碎内部温度 升高,如碎中心与表面温差达到一定的极限,则可能出现裂缝。同时碎降温阶段可能出现收缩 性贯穿裂缝,为防止裂缝的展开,就必须控制大体积碎养护阶段的内外温差及延缓碎的降温 速率,保证大体积碎的质量。4.5.2在碎浇筑后,上面覆盖一层塑料薄

9、膜,使碎内部温度与保温表面之差少于规范规定的 温差。另外,视现场情况采取浇水养护。五、施工准备及施工条件5.1混凝土申请:浇筑混凝土前,预先与搅拌站办理商品混凝土委托及申请,委托单的内容包 括:混凝土强度等级、方量、坍落度、初凝终凝时间、是否加抗冻剂以及浇筑时间等。5. 2在混凝土浇筑期间,要保证水、电、照明不中断。5.3各种专业管线已埋设完毕,钢筋、止水钢板隐蔽、模板预检已通过。审核人交底人接受交底人L本表由施工单位填写,交底单位与接受交底单位各保存一份。2.当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。技术交底记录 表C2l编号工程名称星标住宅小区(二期)9#

10、楼(车 库)交底日期2002年11月22日施工单位某某一局二公司分项工程名称磴工程交底提要底板睑浇筑技术交底交底内容:5. 4施工人员的通道架设、泵管的架子已搭设完毕。5. 5振动棒调试正常及备有5根以上的振捣棒。5. 6后台放料处与前台浇筑点的联络信号已准备就绪。(对讲机) 六、施工工序6.1 泵送碎6.1.1 开泵操作工必须为经过培训的专业人员。6. L 2采用与碎同配比的水泥砂浆湿润泵管,润管的砂浆要均匀铺开,不得集中在一个位置。7. L 3碎到场后先由专人检查商品碎小票及配合比申请单、开盘鉴定等,符合本工程要求的方可 进场。6.1.4泵送碎时,先将碎搅拌车高速转动,低速出料观其质量并测

11、试坍落度,符合要求的方可 泵送浇筑。6. L 5泵送中尽量避免中断,中断时间不得超过45分钟,如供料中断超过45分钟,泵管应采用 高压水冲洗(严禁冲洗料入模)或采用间隙拉动。6. L 6做好碎搅拌车的车号、出厂时间、到场时间、卸料时间、卸完时间及该车碎坍落度的记 录并立好台帐。发现碎出厂到卸料时间超过4小时、搅拌车内随意加水,应采取果断措施予以 退货。6. 2碎的浇筑6. 2. 1基础底板碎按现场实际进行布管,具体布管程序详泵送方案。6. 2. 2考虑主楼基础筏板厚为700,地库部分500,其碎浇筑铺宽原则上以不超过3米而循序后退, 一次浇至设计高度。6. 2. 3导墙部分(300高)及柱基紧

12、跟基础同时浇筑。6. 2.4浇筑时振捣必须密实、均匀,严禁漏振,特别是外侧导墙振捣则需格外仔细。碎振捣 棒的移 动距离不超过其作用半径的L 5倍且不大于50cm,插入下层碎深度5-IOcmo审核人交底人接受交底人L本表由施工单位填写,交底单位与接受交底单位各保存一份。2.当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。技术交底记录表 C2l编号工程名称星标住宅小区(二期)9#楼(车 库)交底日期2002年11月22日施工单位某某一局二公司分项工程名称睑工程交底提要底板碎浇筑技术交底交底内容: 七、测温:7.1为了掌握大体积碎浇捣后的碎内部温度 变化情况,以便控制内外

13、的温差及砂的降温速率, 指导大体积碎的施工,需对底板碎进行测温。7. 2测温点的布置,平面布置要求测点对整块底板具有一定的代表性,承台边缘、中心各分 布若干点位,每块测点呈对角线状布置,每块底板点位布置每IOOm2一点,每点位垂直方向 设置2点,分别代表底板中心,上部温度。7. 3测温工作内容7.3. 1冬施大气温度。测每日7: 30、14: 00、21: 00时的大气温度及每天的最低最高温度, 从2002年11月15日起,202*年3月15止。7. 3. 2冬施碎出罐温度。测混凝土的出罐温度 应在罐车把混凝土放入泵车料斗后,将电子测 温仪测温探 头插入料斗内的混凝土中(千万注意要防止探 头被

14、料斗内螺杆绞住),待温度 稳 定后将探头拔出,记录碎温度。混凝土出罐温度应每4小时测一次并应同时测工作环境温 度。7. 3. 3混凝土浇筑后测混凝土的入模温度,测温时将电子测温仪测温探 头直接插入混凝土中, 待温度稳定后将探头拔出,记录碎温度。以后每2小时通过预埋测温孔测混凝土温度, 等到混凝土达到临界强度 或温度 降至OOC以下后每6小时测一次混凝土温度。7. 3. 4冬施测温时应随身带好电子测温仪、测温记录表格,夜间还应带手电简。要注意安全, 避免事故发生。7. 4测温孔埋设方法7. 4.1测温孔的制作采用易导热的铁管做成,长为400,孔径为15mm。7. 4. 2基础底板中测温点埋设时,

15、以每5m方型布 置一点,埋深为底板厚的1/2,露出板面10cm, 两端用棉纱封堵,以防杂物侵入。布置点应编好序号,以使附图与现场序号对应。(后 浇带位置用草帘被等封闭7. 4.3测温仪在测温管中滞留不少于3分钟后方可读数。碎成型后每2小时测温一次,到临界 强审核人交底人接受交底人L本表由施工单位填写,交底单位与接受交底单位各保存一份。2.当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。技术交底记录 表C2l编号工程名称星标住宅小区(二期)9#楼(车 库)交底日期2002年11月22日施工单位某某一局二公司分项工程名称碎工程交底提要底板碎浇筑技术交底交底内容:度后要每6小时测温一次。每次的测温结果及时上报,当遇有突然性气温下降到T5C以下时, 将采取加强保温的应急措施。7.4.4测温点的埋设应在钢筋绑扎完成后、混凝土浇筑以前完成,不得影响工程进度。测

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 桩基础

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
