水泥地面技术交底.docx

上传人:p** 文档编号:353279 上传时间:2023-08-05 格式:DOCX 页数:6 大小:29.35KB
下载 相关 举报
水泥地面技术交底.docx_第1页
第1页 / 共6页
水泥地面技术交底.docx_第2页
第2页 / 共6页
水泥地面技术交底.docx_第3页
第3页 / 共6页
水泥地面技术交底.docx_第4页
第4页 / 共6页
水泥地面技术交底.docx_第5页
第5页 / 共6页
水泥地面技术交底.docx_第6页
第6页 / 共6页
亲,该文档总共6页,全部预览完了,如果喜欢就下载吧!
资源描述

《水泥地面技术交底.docx》由会员分享,可在线阅读,更多相关《水泥地面技术交底.docx(6页珍藏版)》请在第壹文秘上搜索。

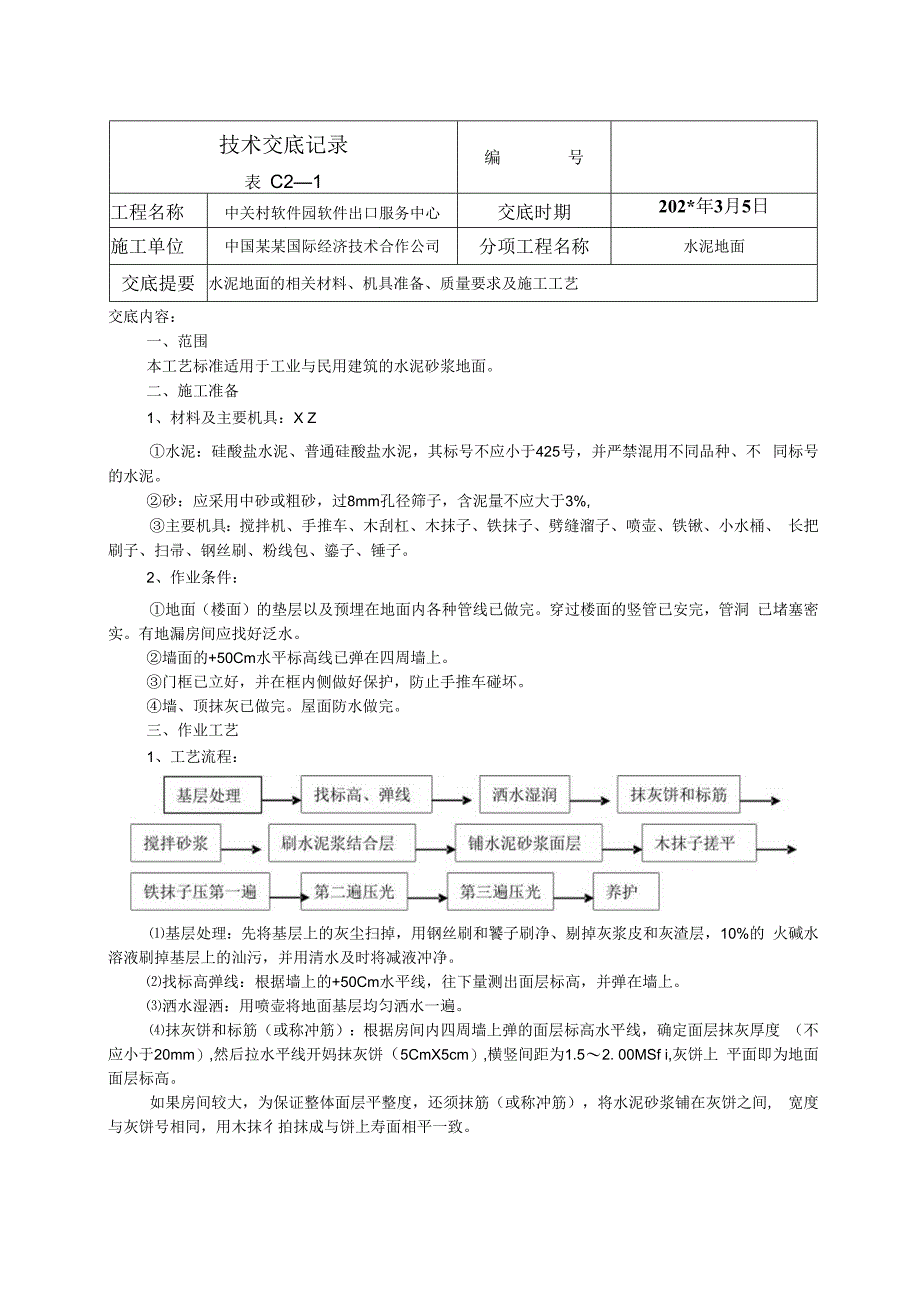

1、技术交底记录表 C21编号工程名称中关村软件园软件出口服务中心交底时期202*年3月5日施工单位中国某某国际经济技术合作公司分项工程名称水泥地面交底提要水泥地面的相关材料、机具准备、质量要求及施工工艺交底内容:一、范围本工艺标准适用于工业与民用建筑的水泥砂浆地面。二、施工准备1、材料及主要机具:X Z水泥:硅酸盐水泥、普通硅酸盐水泥,其标号不应小于425号,并严禁混用不同品种、不 同标号的水泥。砂:应采用中砂或粗砂,过8mm孔径筛子,含泥量不应大于3%,主要机具:搅拌机、手推车、木刮杠、木抹子、铁抹子、劈缝溜子、喷壶、铁锹、小水桶、 长把刷子、扫帚、钢丝刷、粉线包、鎏子、锤子。2、作业条件:地

2、面(楼面)的垫层以及预埋在地面内各种管线已做完。穿过楼面的竖管已安完,管洞 已堵塞密实。有地漏房间应找好泛水。墙面的+50Cm水平标高线已弹在四周墙上。门框已立好,并在框内侧做好保护,防止手推车碰坏。墙、顶抹灰已做完。屋面防水做完。三、作业工艺1、工艺流程:基层处理:先将基层上的灰尘扫掉,用钢丝刷和饕子刷净、剔掉灰浆皮和灰渣层,10%的 火碱水溶液刷掉基层上的汕污,并用清水及时将减液冲净。找标高弹线:根据墙上的+50Cm水平线,往下量测出面层标高,并弹在墙上。洒水湿洒:用喷壶将地面基层均匀洒水一遍。抹灰饼和标筋(或称冲筋):根据房间内四周墙上弹的面层标高水平线,确定面层抹灰厚度 (不应小于20

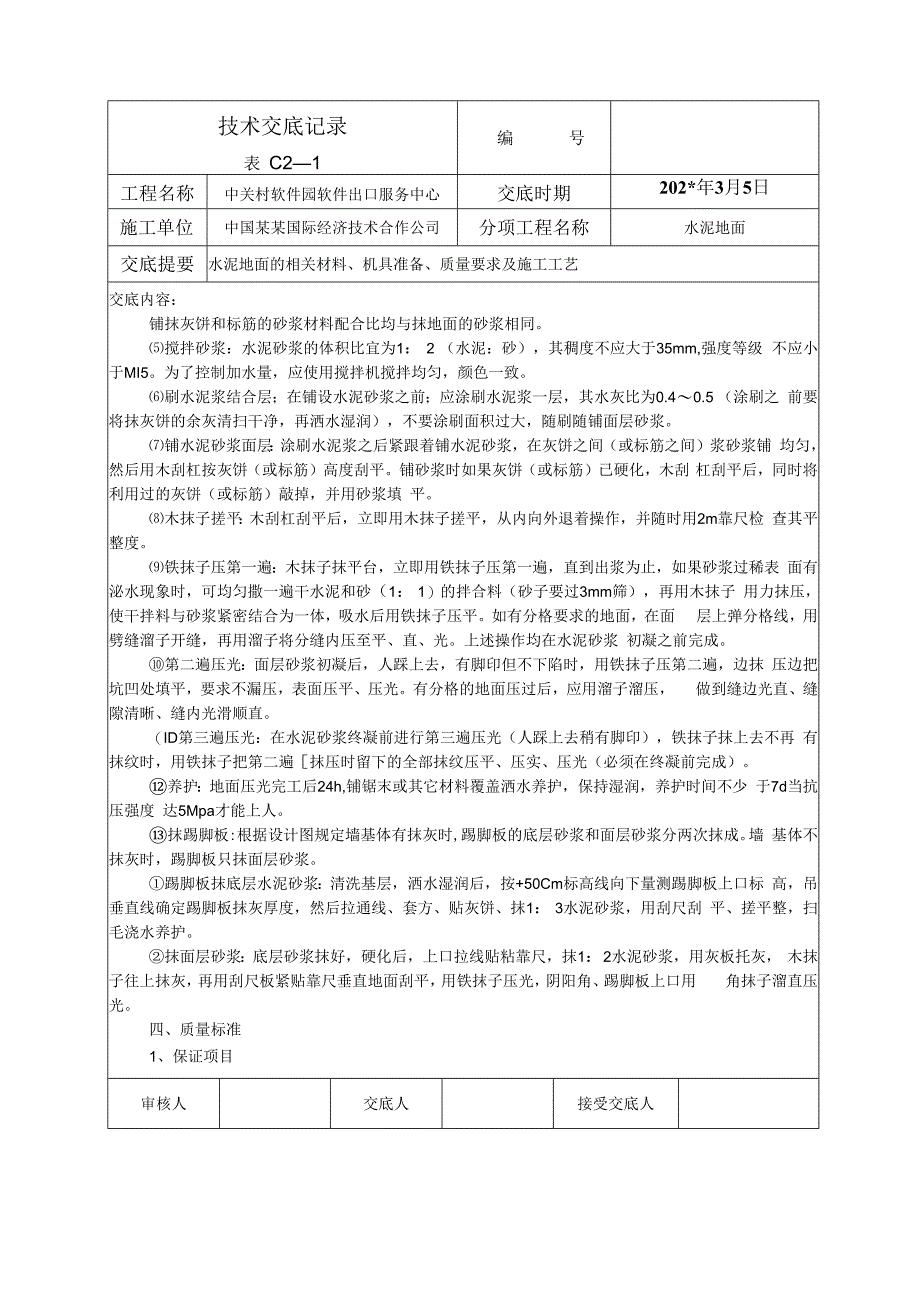

3、mm),然后拉水平线开妈抹灰饼(5CmX5cm),横竖间距为1.52. 00MSf i,灰饼上 平面即为地面面层标高。如果房间较大,为保证整体面层平整度,还须抹筋(或称冲筋),将水泥砂浆铺在灰饼之间, 宽度与灰饼号相同,用木抹彳拍抹成与饼上寿面相平一致。审核人交底人接受交底人技术交底记录表 C21编号工程名称中关村软件园软件出口服务中心交底时期202*年3月5日施工单位中国某某国际经济技术合作公司分项工程名称水泥地面交底提要水泥地面的相关材料、机具准备、质量要求及施工工艺交底内容:铺抹灰饼和标筋的砂浆材料配合比均与抹地面的砂浆相同。搅拌砂浆:水泥砂浆的体积比宜为1: 2 (水泥:砂),其稠度不

4、应大于35mm,强度等级 不应小于MI5。为了控制加水量,应使用搅拌机搅拌均匀,颜色一致。刷水泥浆结合层;在铺设水泥砂浆之前;应涂刷水泥浆一层,其水灰比为0.40.5 (涂刷之 前要将抹灰饼的余灰清扫干净,再洒水湿润),不要涂刷面积过大,随刷随铺面层砂浆。铺水泥砂浆面层:涂刷水泥浆之后紧跟着铺水泥砂浆,在灰饼之间(或标筋之间)浆砂浆铺 均匀,然后用木刮杠按灰饼(或标筋)高度刮平。铺砂浆时如果灰饼(或标筋)已硬化,木刮 杠刮平后,同时将利用过的灰饼(或标筋)敲掉,并用砂浆填 平。木抹子搓平:木刮杠刮平后,立即用木抹子搓平,从内向外退着操作,并随时用2m靠尺检 查其平整度。铁抹子压第一遍:木抹子抹

5、平台,立即用铁抹子压第一遍,直到出浆为止,如果砂浆过稀表 面有泌水现象时,可均匀撒一遍干水泥和砂(1: 1)的拌合料(砂子要过3mm筛),再用木抹子 用力抹压,使干拌料与砂浆紧密结合为一体,吸水后用铁抹子压平。如有分格要求的地面,在面 层上弹分格线,用劈缝溜子开缝,再用溜子将分缝内压至平、直、光。上述操作均在水泥砂浆 初凝之前完成。第二遍压光:面层砂浆初凝后,人踩上去,有脚印但不下陷时,用铁抹子压第二遍,边抹 压边把坑凹处填平,要求不漏压,表面压平、压光。有分格的地面压过后,应用溜子溜压, 做到缝边光直、缝隙清晰、缝内光滑顺直。(ID第三遍压光:在水泥砂浆终凝前进行第三遍压光(人踩上去稍有脚印

6、),铁抹子抹上去不再 有抹纹时,用铁抹子把第二遍抹压时留下的全部抹纹压平、压实、压光(必须在终凝前完成)。养护:地面压光完工后24h,铺锯末或其它材料覆盖洒水养护,保持湿润,养护时间不少 于7d当抗压强度 达5Mpa才能上人。抹踢脚板:根据设计图规定墙基体有抹灰时,踢脚板的底层砂浆和面层砂浆分两次抹成。墙 基体不抹灰时,踢脚板只抹面层砂浆。踢脚板抹底层水泥砂浆:清洗基层,洒水湿润后,按+50Cm标高线向下量测踢脚板上口标 高,吊垂直线确定踢脚板抹灰厚度,然后拉通线、套方、贴灰饼、抹1: 3水泥砂浆,用刮尺刮 平、搓平整,扫毛浇水养护。抹面层砂浆:底层砂浆抹好,硬化后,上口拉线贴粘靠尺,抹1:

7、2水泥砂浆,用灰板托灰, 木抹子往上抹灰,再用刮尺板紧贴靠尺垂直地面刮平,用铁抹子压光,阴阳角、踢脚板上口用 角抹子溜直压光。四、质量标准1、保证项目审核人交底人接受交底人技术交底记录表 C21编号工程名称中关村软件园软件出口服务中心交底时期202*年3月5日施工单位中国某某国际经济技术合作公司分项工程名称水泥地面交底提要水泥地面的相关材料、机具准备、质量要求及施工工艺交底内容: 水泥、砂的材质必须符合设计要求和施工及验收规范的规定。砂浆配合比要准确。地面面层与基层的结合必须牢固无空鼓。2、基本项目:表面洁净,无裂纹、脱皮、麻面和起砂等现象。地漏和有坡度要求的地面,坡度应符合设计要求,不倒泛水

8、,无积水,不渗漏,与 地漏结合处严密平顺。踢脚板应高度一致,出墙厚度均匀,与墙面结合牢固,局部空鼓长度不大于200mm, 且在一检查范围内不多于2处。允许偏差项目,表75。五、成品保护1、地面操作过程中要注意对其它专业设备的保护,如埋在地面内的管线不得随意移位,地 漏内不得堵塞砂浆等。2、面层做完之后养护期内严禁进入。3、在已完工的地面上进行油漆、电气、暖卫专业工序时,注意不要碰坏面层,油漆、浆活不 要污染面层。水泥地面的允许偏差项次项目允许偏差(mm)检查方法1表面平整度4用2m靠尺和楔形塞尺检查2踢脚板上口平直4拉5m线,尺量检查3分格缝平直4拉5m线尺量检查六、应注意的质量问题 1、空鼓

9、、裂缝基层清理不彻底、不认真:在抹水泥砂浆之前必须将基层上的粘结物、灰尘、油污彻底 处理干净,并认真进行清洗湿润,这是保证面层与基层结合牢固、防止空鼓裂缝的一道关键性 工序,如果不仔细认真清除,使面层与基层之间形成一层隔离层,致使上下结合不牢,就会造 成面层空鼓裂缝。涂刷水泥浆结合层不符合要求:在已处理洁净的基层上刷一遍水泥浆,目的是要增强面层 与基层的粘结力,因此这是一项重要的工序,涂刷水泥稠度要适宜(一般0.40.5的水灰比), 涂刷时要均匀不得漏刷,面积不要过大,砂浆铺多少刷多少。一般往往是先涂刷一大片,而 铺砂浆速度较慢,己刷上去的水泥浆很快干燥,这样不但不起粘结作用,相反起到隔离作用

10、。另外一定要用刷子涂刷已拌好的水泥浆,不能采用干撒言泥面后,再浇水?扫帚来回扫的办审核人交底人接受交底人技术交底记录表 C21编号工程名称中关村软件园软件出口服务中心交底时期202*年3月5日施工单位中国某某国际经济技术合作公司分项工程名称水泥地面交底提要水泥地面的相关材料、机具准备、质量要求及施工工艺交底内容:法,由于浇水不匀,水泥浆干稀不匀,也影响面层与基层的粘结质量。在预制混凝土楼板上及首层暖气沟盖上做水泥砂浆面层也易产生空鼓、裂缝。预制板的 横、竖缝必须按结构设计要求用C20。细石混凝土填塞振捣、密实,由于预制楼板安装完之后, 上表面标高不能完全平整一致,高差校大,铺设水泥砂浆时厚薄不

11、均,容易产生裂缝,因此一 般是采用细石混凝土面层。首层暖气沟盖板与地面混凝土垫层之间由于沉降不匀,也易造成此处裂缝,因此要采取防 裂措施。2、地面起砂养护时间不够,过早上人:水泥硬化初期,在水中或潮湿环境中养护,能使水泥颗粒充 分水化,提高水泥砂浆面层强度。如果在养护时间短强度很低的情况下,过早上人使用,就 会对刚刚硬化的表面层造成损伤和破坏,致使面层起砂、出现麻坑。因此,水泥地面完工后, 养护工作的好坏对地面质量的影响很大,必须要重视,当面层抗压强度 达5Mpa时才能上人操作。使用过期、标号不够的水泥、水泥砂浆搅拌不均匀、操作过程中抹压遍数不够等,都 是造成起砂现象。有地漏的房间侄泛水在铺设

12、面层砂浆时先检查垫层的坡度是否符合要求。设有垫层的地面,在铺设砂浆前抹 灰饼和标筋时,按设计要求抹好坡度。面层不光、有抹纹必须认真按前面所述的操作工艺要求,用铁抹子抹压的遍数去操作,最后在水泥终凝前用力 抹压不得漏压,直到将前遍的抹纹压平、压光为止。审核人交底人接受交底人施工现场安全施工注意事项:1、施工人员进入施工现场前,必须要进行施工安全、消防知识的教育和考核 工作,对考核不合格的职工,禁止进入施工现场参加施工。2、进入施工现场必须戴好安全帽,系好帽带,并正确使用个人劳动防护用品.3、严格执行操作规程,不得违章指挥和违章作业,对违章作业的指令有权拒绝 并有责任制止他人违章作业。4、施工作业

13、时必须正确穿戴个人防护用品,进入施工现场必须戴安全帽。不 许私自用火,严禁酒后操作。5、穿拖鞋、高跟鞋、赤脚或赤膊不准进入施工现场。6、穿硬底鞋不得进行登高作业。7、在高空、钢筋、结构上作业时,一定要穿防滑鞋.8、现场用电,一定要有专人管理,同时设专用配电箱,严禁乱接乱拉,采取用 电挂牌制度,尤其杜绝违章作业,防止人身、线路,设备事故的发生。9、电钻、电锤、电焊机等电动机具用电、配电箱必须要有漏电保护装置和良好 的接地保护地线,所有电动机具和线缆必须定期检查,保证绝缘良好,使用电动 机具时应穿绝缘鞋,戴绝缘手套。10、工地施工照明用电,必须使用36伏以下安全电压,所有电器机具在不使用 时,必须随时切断电源,防止烧坏设备.11、在用喷灯、电焊机以及必要生火的地方,要填写用火申请登记和设专人看 管,随带消防器材等,保证消防措施的落实。施焊时,特别注意检查下方有无 易燃物,并做好相应的防护,用完后要检查,确认无火后再离开.12、未经安全教育培训合格不得上岗,非操作者严禁进入危险区域;特种作业 必须持特种作业资格证上岗。13、凡2m以上的高处作业无安全设施,必须系好安全带;安全带必须先挂牢后 再作业。14、高处作业材料和工具等物件不得上抛下掷.15、从事高空作业人员要定期体验。凡患有高血压、心脏病、贫血症、癫痫病 以及不适于高空作业的人员,不得从事高空作业。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 桩基础

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
