新地·楼土方开挖施工方案技术交底.docx

上传人:p** 文档编号:353384 上传时间:2023-08-05 格式:DOCX 页数:6 大小:23.73KB
下载 相关 举报
新地·楼土方开挖施工方案技术交底.docx_第1页
第1页 / 共6页
新地·楼土方开挖施工方案技术交底.docx_第2页
第2页 / 共6页
新地·楼土方开挖施工方案技术交底.docx_第3页
第3页 / 共6页
新地·楼土方开挖施工方案技术交底.docx_第4页
第4页 / 共6页
新地·楼土方开挖施工方案技术交底.docx_第5页
第5页 / 共6页
新地·楼土方开挖施工方案技术交底.docx_第6页
第6页 / 共6页
亲,该文档总共6页,全部预览完了,如果喜欢就下载吧!
资源描述

《新地·楼土方开挖施工方案技术交底.docx》由会员分享,可在线阅读,更多相关《新地·楼土方开挖施工方案技术交底.docx(6页珍藏版)》请在第壹文秘上搜索。

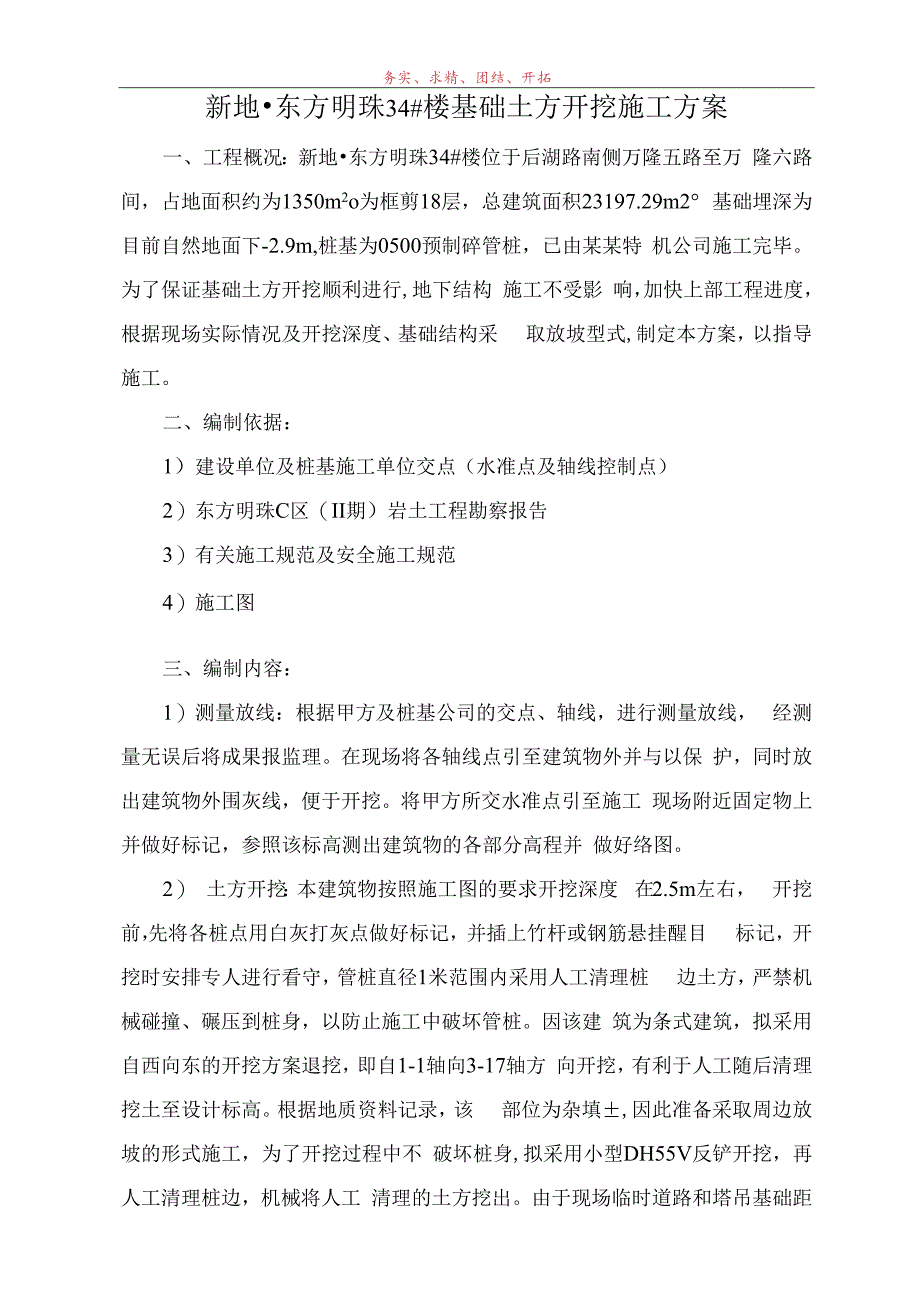

1、本文为WOrd文档,可编辑修改新地东方明珠34#楼基础土方开挖施工方案项目经理:编 制:审 核:某某第六建工总承包公司第三项目部202*年3月20日务实、求精、团结、开拓新地东方明珠34#楼基础土方开挖施工方案一、工程概况:新地东方明珠34#楼位于后湖路南侧万隆五路至万 隆六路间,占地面积约为1350m2o为框剪18层,总建筑面积23197.29m2 基础埋深为目前自然地面下-2.9m,桩基为0500预制碎管桩,已由某某特 机公司施工完毕。为了保证基础土方开挖顺利进行,地下结构 施工不受影 响,加快上部工程进度,根据现场实际情况及开挖深度、基础结构采 取放坡型式,制定本方案,以指导施工。二、编

2、制依据:1)建设单位及桩基施工单位交点(水准点及轴线控制点)2)东方明珠C区(II期)岩土工程勘察报告3)有关施工规范及安全施工规范4)施工图三、编制内容:1)测量放线:根据甲方及桩基公司的交点、轴线,进行测量放线, 经测量无误后将成果报监理。在现场将各轴线点引至建筑物外并与以保 护,同时放出建筑物外围灰线,便于开挖。将甲方所交水准点引至施工 现场附近固定物上并做好标记,参照该标高测出建筑物的各部分高程并 做好络图。2) 土方开挖:本建筑物按照施工图的要求开挖深度 在2.5m左右, 开挖前,先将各桩点用白灰打灰点做好标记,并插上竹杆或钢筋悬挂醒目 标记,开挖时安排专人进行看守,管桩直径1米范围

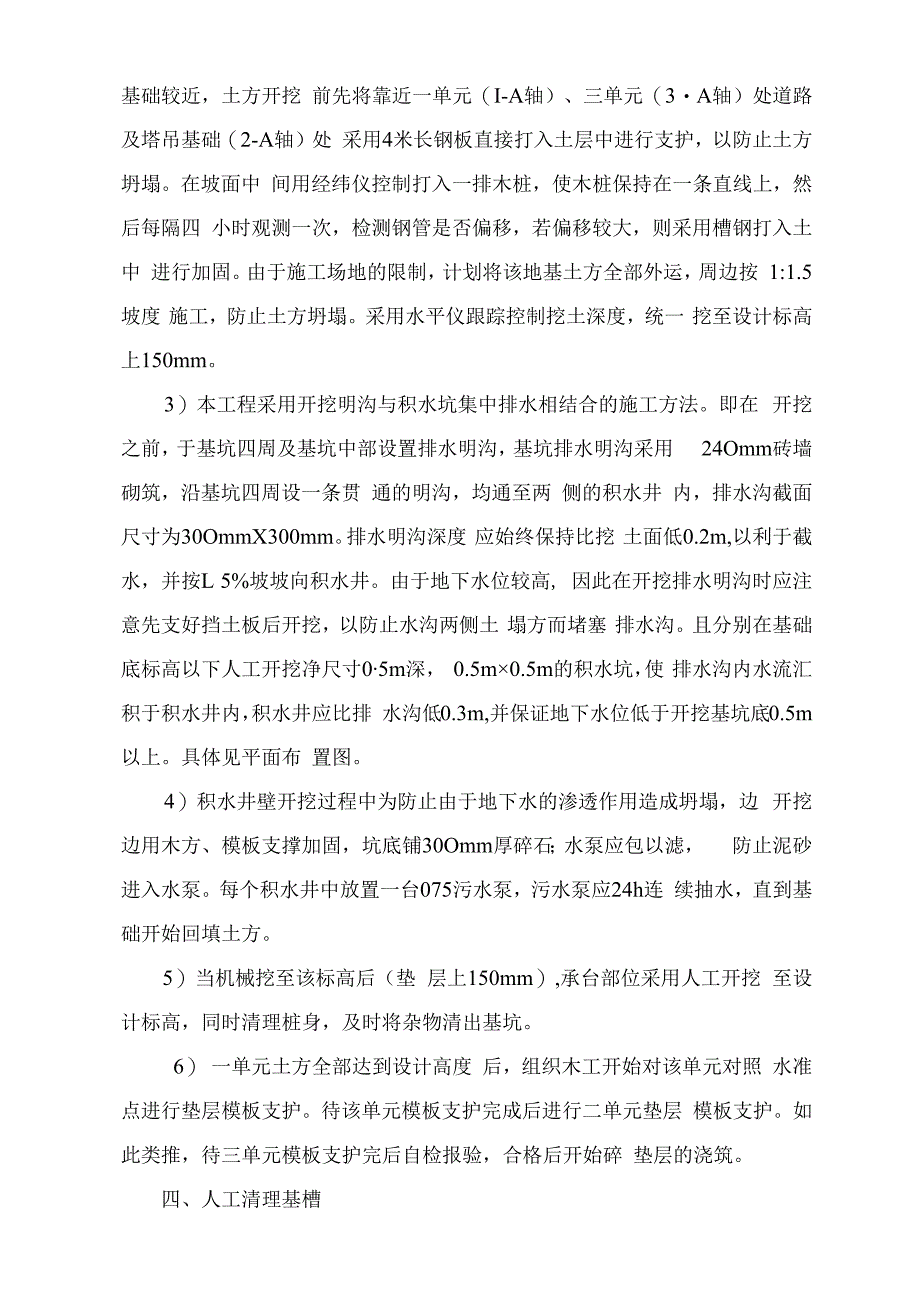

3、内采用人工清理桩 边土方,严禁机械碰撞、碾压到桩身,以防止施工中破坏管桩。因该建 筑为条式建筑,拟采用自西向东的开挖方案退挖,即自1-1轴向3-17轴方 向开挖,有利于人工随后清理挖土至设计标高。根据地质资料记录,该 部位为杂填,因此准备采取周边放坡的形式施工,为了开挖过程中不 破坏桩身,拟采用小型DH55V反铲开挖,再人工清理桩边,机械将人工 清理的土方挖出。由于现场临时道路和塔吊基础距基础较近,土方开挖 前先将靠近一单元(I-A轴)、三单元(3A轴)处道路及塔吊基础(2-A轴)处 采用4米长钢板直接打入土层中进行支护,以防止土方坍塌。在坡面中 间用经纬仪控制打入一排木桩,使木桩保持在一条直

4、线上,然后每隔四 小时观测一次,检测钢管是否偏移,若偏移较大,则采用槽钢打入土中 进行加固。由于施工场地的限制,计划将该地基土方全部外运,周边按 1:1.5坡度 施工,防止土方坍塌。采用水平仪跟踪控制挖土深度,统一 挖至设计标高上150mm。3)本工程采用开挖明沟与积水坑集中排水相结合的施工方法。即在 开挖之前,于基坑四周及基坑中部设置排水明沟,基坑排水明沟采用 24Omm砖墙砌筑,沿基坑四周设一条贯 通的明沟,均通至两 侧的积水井 内,排水沟截面尺寸为30OmmX300mm。排水明沟深度 应始终保持比挖 土面低0.2m,以利于截水,并按L 5%坡坡向积水井。由于地下水位较高, 因此在开挖排水

5、明沟时应注意先支好挡土板后开挖,以防止水沟两侧土 塌方而堵塞 排水沟。且分别在基础底标高以下人工开挖净尺寸05m深, 0.5m0.5m的积水坑,使 排水沟内水流汇积于积水井内,积水井应比排 水沟低0.3m,并保证地下水位低于开挖基坑底0.5m以上。具体见平面布 置图。4)积水井壁开挖过程中为防止由于地下水的渗透作用造成坍塌,边 开挖边用木方、模板支撑加固,坑底铺30Omm厚碎石;水泵应包以滤, 防止泥砂进入水泵。每个积水井中放置一台075污水泵,污水泵应24h连 续抽水,直到基础开始回填土方。5)当机械挖至该标高后(垫 层上150mm),承台部位采用人工开挖 至设计标高,同时清理桩身,及时将杂

6、物清出基坑。6) 一单元土方全部达到设计高度 后,组织木工开始对该单元对照 水准点进行垫层模板支护。待该单元模板支护完成后进行二单元垫层 模板支护。如此类推,待三单元模板支护完后自检报验,合格后开始碎 垫层的浇筑。四、人工清理基槽1)本工程基础土方大部分经过机械开挖,按设计要求留有150Innl厚 的余土由人工清理。为减少基础土方暴露时间,避免雨水、地下水对基 础土方的浸泡,人工清理余土必须分段分片进行,不可盲目大片开挖。每 段以一个单元为单位。人工清理的土方积中归堆,用反铲清运,自卸汽 车运出场外。当人工清底接近坡道,反铲退出基坑前,将原预留的汽车 坡道挖除。最后基坑内由人工配合塔吊运出场外

7、。在人工清底时,为防 止地基土壤被水浸泡,尽量做到中间稍高;四周稍底,以便于基底清洁。 对局 部积水坑需降低标高部位,一定要按照图中设计要求放坡。当一个 单元土方清理至设计标高后,立即组织木工支模,碎工搭设临时施工通道。 作好碎浇筑前的准备工作。五、注意事项:1)基坑开挖时,两 人操作间距应大于2.5m。多台机械开挖,挖土 机间距应大于IOn1。在挖土机工作范围内,不允许进行其他作业。挖土 应自上而下,逐层进行,随挖随运至场外指定位置堆 放。严禁先挖坡脚 或逆坡挖土。2)基坑开挖应严格按要求放坡,坡上禁止堆土。操作时应随时注 意土壁的变动情况,如发现有裂纹或部分坍塌现象,应及时进行支撑或放 坡

8、,并注意支撑的稳固和土壁的变化。3)拆 除护壁支撑时,应按照回填 顺序,从下而上逐步拆 除。更 换支撑时必须先安装新的,再拆 除旧的。六、劳动力安排:基础施工时计划劳动力人员不少于30人.七、应急措施如在施工过程中遇到边坡坍塌或涌水险情等,应立即打钢管桩铺设跳 板挡土并增设排水泵抽排积水进行抢险。如周边土方有开裂、塌方现象, 则就地采用挖土机将槽钢钢板压入土中进行支护,并集中劳动力进行清 理坍塌土方。基础土方施工流程如图:某某第六建工积团总承包公第三项目部202*年3月20日施工现场安全施工注意事项:1、施工人员进入施工现场前,必须要进行施工安全、消防知识的教育和考核工作, 对考核不合格的职工

9、,禁止进入施工现场参加施工。2、进入施工现场必须戴好安全帽,系好帽带,并正确使用个人劳动防护用品.3、严格执行操作规程,不得违章指挥和违章作业,对违章作业的指令有权拒绝并有责 任制止他人违章作业。4、施工作业时必须正确穿戴个人防护用品,进入施工现场必须戴安全帽。不许私自 用火,严禁酒后操作。5、穿拖鞋、高跟鞋、赤脚或赤膊不准进入施工现场。6、穿硬底鞋不得进行登高作业。7、在高空、钢筋、结构上作业时,一定要穿防滑鞋.8、现场用电,一定要有专人管理,同时设专用配电箱,严禁乱接乱拉,采取用电挂牌 制度,尤其杜绝违章作业,防止人身、线路,设备事故的发生。9、电钻、电锤、电焊机等电动机具用电、配电箱必须

10、要有漏电保护装置和良好的接地 保护地线,所有电动机具和线缆必须定期检查,保证绝缘良好,使用电动机具时应穿绝 缘鞋,戴绝缘手套。10、工地施工照明用电,必须使用36伏以下安全电压,所有电器机具在不使用时,必 须随时切断电源,防止烧坏设备.11、在用喷灯、电焊机以及必要生火的地方,要填写用火申请登记和设专人看管, 随带消防器材等,保证消防措施的落实。施焊时,特别注意检查下方有无易燃物,并 做好相应的防护,用完后要检查,确认无火后再离开.12、未经安全教育培训合格不得上岗,非操作者严禁进入危险区域;特种作业必须持 特种作业资格证上岗。13、凡2m以上的高处作业无安全设施,必须系好安全带;安全带必须先挂牢后再作业。 14、高处作业材料和工具等物件不得上抛下掷.15、从事高空作业人员要定期体验。凡患有高血压、心脏病、贫血症、癫痫病以及不 适于高空作业的人员,不得从事高空作业。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 施工组织

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
