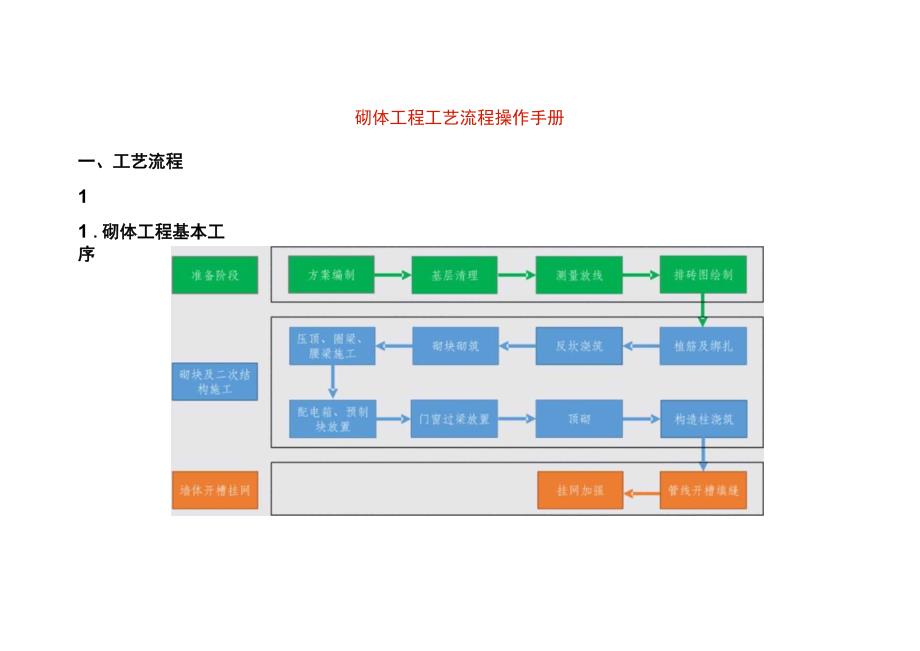

1、砌体工程工艺流程操作手册一、工艺流程11 .砌体工程基本工序22 .砌体工程施工图解(1)材料进场与存放进场验收:砌块、砂浆应具有产品合格证书、性能检验报告,进场前应进行取样验收:加气砌块进同品种、同规格、同等级的砌块,以IOOOO块为一批,不足10000块亦为一批,随 机抽取50块砌块,进行尺寸偏差、外观检验。其中不符合该等级的产品不超过5块时,判该批 砌块尺寸偏差、外观检验结果符合相应等级;同一验收批砂浆试块平均抗压强度2设计强度等级;同一验收批砂浆试块的最小一组平均值N设 计强度等级的0.75倍材料存放:砂浆应使用预拌砂浆存储在砂浆罐内;砌块堆放应下垫上盖,堆放高度不得高于2m(2 )现

2、场清理测量放线、排砖图排不专图上墙砂浆罐砌块存放(3 )放线完毕,进行构造柱植筋与绑扎墙库19Omnl取以20Omm厚墙体为例,此间距应为IOOmm按墙厚19Omx嗝值 5Om(4)同时可进行止水反坎的二次浇筑(5 )砌块、砂浆等材料上楼,开始砌筑(6 )门窗洞口部位设置预制块、压顶、过梁(7)构造柱部位留槎,设拉结筋8 )砌体墙顶部预留时间达到14天后,进行顶砌或顶塞(9)构造柱支模浇筑二、质量控制要点1关键工序重点梳理砌体工程涉及较多构造节点,该阶段也是第三方过程评估质量风险最易失分的阶段,工程管理 人员熟知建业地产必检点检查实施标准,严格执行技术交底和样板引路的工程管理原则。2质量控制要

3、点全解析(1)砌筑前排版(Fig.l)砌体施工前应根据结构净高、净宽编制排版图,按照材料消耗最小原则进行规范排版,保证门窗、 电箱等预留位置的合理性。(2 )反坎支模浇筑(Fig.2 )鼓励随主体一次浇筑,浇筑高度不低于楼板200mm ;二次浇筑前,应对基底、侧面等结合部位进行有效凿毛,以露出粗骨料为宜,凿毛率不低于50% ;支模前应准确定位,不得使用木块、小砖作为内支撑,不允许铁丝穿模或使用普通对拉螺杆。(3)砌块及灰缝下:9.3*:9.4)砌筑当天应对砌块砌筑面洒水湿润,相对含水率以40%-50%为宜;断砖、裂缝砖不得上墙,砌块应采用机械切割;灰缝:采用普通砂浆时灰缝厚度不应超过15mm

4、,勾缝应随砌随勾,不允许通缝、假缝、瞎缝; 砌筑砂浆应垫板、现场不允许加水、不得使用已初凝的砌筑砂浆。 tffifl Fig.llSFig.2反坎二次浇筑Fig.3砌块、灰缝效果Fig.4砌块、灰缝效果(4)顶砌(Fig.5Fig.6)不得一次砌筑到顶,预留高度在20cm左右,填充墙砌筑14天后才可以进行顶砌;斜砌角度45-60度,两端需设置预制碎三角块,超过3m的中间加砌倒三角并采用倒八字砌筑, 内外应反向斜砌有预留管线、墙体转角、顶砖对接等端头处,应预先砌筑至少两皮砖高的挡砖(5 )过梁、预制块(Fig.7-Fig.8 )宽度超过300mm的洞口上部应设置钢筋碎过梁,过梁入墙长度不小于25

5、0mm ;当受平面限制入墙长度不足15Omm时,需采用植筋及现浇方式施工入户门框、外窗框必须按要求设置混凝土预制块,室内门洞口需设置预制块或实心砖预制块或实心砖的宽度同墙厚;长度不小于200mm ;高度应与砌块同高或砌块高度的1/2且不 小于IOOmm ;最上部(或最下部)的混凝土块中心距洞口上下边的距离为150 200mm ,其 余部位的中心距不大于600mm ,均匀分布(或满足门窗安装要求)Fig.7门洞口Fig. 5斜砌Fig.6倒八字斜砌/inFig.8窗洞口(6 )窗台压顶(Fig.9)窗台压顶严禁后浇,浇筑前新旧硅结合面应凿毛压顶伸入砌体墙不小于20Omm ,厚度一般不低于IOOm

6、m ,不得出现孔洞、露筋、开裂等现象。(7 )构造柱(Fig.10-Fig.ll)洞口宽度 2m两侧、砌块墙体的长度 5m时,应设钢筋混凝土构造柱;砌体与构造柱连接面应按构造要求砌成马牙槎,马牙槎应先退后进,进退尺寸不小于60mm ,高度约为300mm ,以保证二者的共同工作性能构造柱支模应使用对拉螺杆穿构造柱固定,不得穿砌体墙加固构造柱支模应设投料斗,投料斗应高出构造柱顶部不低于50mm构造柱应浇筑密实,无开裂、蜂窝麻面漏筋(8 )线管开槽及填缝(Fig.12 )后开槽应机械开槽,严禁人工剔凿开槽水平开槽宽度不得大于500mm线槽应采用细石碎填缝,不得使用砂浆修补Fig12线管开槽及填缝Fi

7、g.11构造柱成型效果砌体工程需注意的其他事项(1)材料验收砌块和砂浆的强度等级符合要求。所进场材料必须有出厂合格证,并按照检验标准与实际进场数 量相一致原则,见证取样、送样,经复试合格(2)磴导墙以下部位应按要求设置佐导墙,然后砌筑砌块碎导墙宜一次浇筑成型,可以二次浇筑的,浇筑前新旧碎结合面必须进行有效凿毛序号止水反坎部位反坎高度(mm)控制要点1卫生间墙根部结构板面以上200L屋面烟风道、卫生间沉箱内烟道 风道必须一次浇筑,其他坎台均 鼓励一次成型;2 .二次浇筑前新旧聆面交接处(平 面及立面)必须有效剔凿3 .严禁使用砖木内撑或铁丝穿模加 固4 .施工定位要准确,以免与上部砌 体错位2露

8、台、屋面周边填充墙底部、女儿墙根部不低于泛水高度(建筑完成 面以上少于150)3主楼与商铺屋面等交接部位墙体建筑完成面以上3004烟道出屋面反坎结构板面以上5005平台或宽度大于150线条根部、空调板根部、 地下室隔墙毗邻可能有水的空间结构板面以上200注:以上止水反坎均与墙同宽,并按构造要求配筋三,验收标准1质量风险检查项.ls-* .iww wfcscB-S-H留金去金9 0 二种弟=,后:俗逡 4 W 霹WF ?才旺百 yfn2及ff5j求L0E-wWw*- c5s0-f !量二感-/*3404-k3 一浜怅 U* 妻掩塞 Mx =第,z4,= 一袋 A公/ 京建少 Z1(限VWr=:磔

9、由三交涉 廉ft?直壬)M 卷吞,-唐。-c4ilstf6(京Bfc,宓曰,卷魂柒黑,虞Rm)耀娓WM 虞强ffGEi x=? Xr 一友度女奏0寰二般里z*z省尹亚篁提J华刊W*茎春“叁族常 n 聚史fcaj-重 安s金三期衰鎏 HWCJWB安*s*tyws打蛭wx Eug-WW忸幺寰 Y 重蓬国4事茶 Wr“EE 品出嬖乂Y 聚 KQXJSM !f潴金而,号%*玄厘三w碑0 s生-8社二二三依宏/ 125,殳。,W l,定万里)71?*= E*sNt:好,ixl .mf -tcQ毡1,时书吧郑送培签笈瞿s群金一.K袁 HBYha 隼 T咽三OKj f ffc(?电犬将用一 W-量a=eM

10、日W安也妥护运 居三,9流.0Kj s宴亘4.U )头&胃嘻理青现七=s* i -st 安?芸fc婴 eMS1* *i MW比朱士;应 UiS 3? 出*;023.2.实测实量标准检查内容评判标准检测区检测点选点规则表面平整度O, 8mIO30部一面墙都可以作为I个实测区,优先选用竹门由、过道洞【1的墙面. 测量储位选打正F墙面.墙面有门音,过道洞门的,在各洞口45度科 交测 次,作为新增实测指标件格率的I个计算点.垂H度0. 5anIO30得 面墙都可以n为1个实测区,优先选用有门窗.过道洞”的墙面, 渊景部位选择正手*画.源最开地顶梁、竭底灰砂的或碎反坎,墙体 外攻消除其测后位的影响,如两

11、米播尺过高不回定位,可栗用1米 尊尺.外门窗洞口尺寸祢i 度:-5. 15 on 宣度:-5. IOJmi1040同一外门或外窗制口均可作为1个实测区,不包括抹灰收口厚度以期 体边对边,分别测M窗淞Hl宽度和岛度各2次.取高度或宽度的2个丈 测值与设”伪间的偏冷很大值.作为判断宽度或高1 度实测指尿合格率 的1个计算点.砌筑节点(1)(I)门窗框货制块:采用预制混凝土块、实心的;空心墙体则在门窗 M边20Om内的孔洞须川细G混故IM实:饮制块或实心般的宽度向墙厚: 长度不小于200m高度应。砌块M高或碉块隔度的1 2且不小于IOj I沈1或最卜部)的油K I块中心的涧【1 L卜边的即离为150

12、 200 其余部位的中心即不大j 600m. IL均匀分布.2)现浇度ft板:宽同增耳.高度?IOOm或符合设计,号边入境内 200u (不足200Bm通R设置).(3) MIl (大T6OO0I)的过梁I同墙竟,入墙不少于2503030户内林面砌体墙作为1个实测区,所选2套庙中实测区不满足30个时. 需增加实誉房数.每I个实测区取6个实测八”检杳门*ttM 块、现浇舱窗台板、制门f加过梁3项内容是否符合介格标准砌筑环点(2)(1)无断杼,iM. HXiSi(2)墙顶空城的讣物挤紧或灌罐间隔不少J7大,3)不同珞体(含各大找槽)镀钟俯丝网规格为12Xl2X0.7,基体 挤傕不小T125MM挂网前墙体撕低,;,部分采用水泥砂浆填补:4)醐体墙灰绿发双而勾绕.2020户内每画刷体墙作为I个实;WM .所选2食用中醐筑H点的实凿区不 满足20个时.需增加实测套后数。同 实测区分别检查介梅静准中 的I个实测点是否符合合格林准:个实制M“个实泅点.一个实测 M作为该柏林合格率的1个计算点四、质量通病与优秀做法砌块机械切割加工排版合理,砌块完整,勾缝美观砂浆垫板4.1s砌块顶砌角度宜为4560;倒八字、三角块设置到位4.3、 止水反坎注:浇筑高度不低于卫生间外侧楼板20Omm4.4、 过梁、预制块 3()Omm洞口未设置过梁过梁入墙深度不足250mm顶部我制块漏设预制块宽度不足20Omm
