框支梁模板安装技术交底.docx

上传人:p** 文档编号:353504 上传时间:2023-08-05 格式:DOCX 页数:5 大小:12.38KB
下载 相关 举报
框支梁模板安装技术交底.docx_第1页
第1页 / 共5页
框支梁模板安装技术交底.docx_第2页
第2页 / 共5页
框支梁模板安装技术交底.docx_第3页
第3页 / 共5页
框支梁模板安装技术交底.docx_第4页
第4页 / 共5页
框支梁模板安装技术交底.docx_第5页
第5页 / 共5页
亲,该文档总共5页,全部预览完了,如果喜欢就下载吧!
资源描述

《框支梁模板安装技术交底.docx》由会员分享,可在线阅读,更多相关《框支梁模板安装技术交底.docx(5页珍藏版)》请在第壹文秘上搜索。

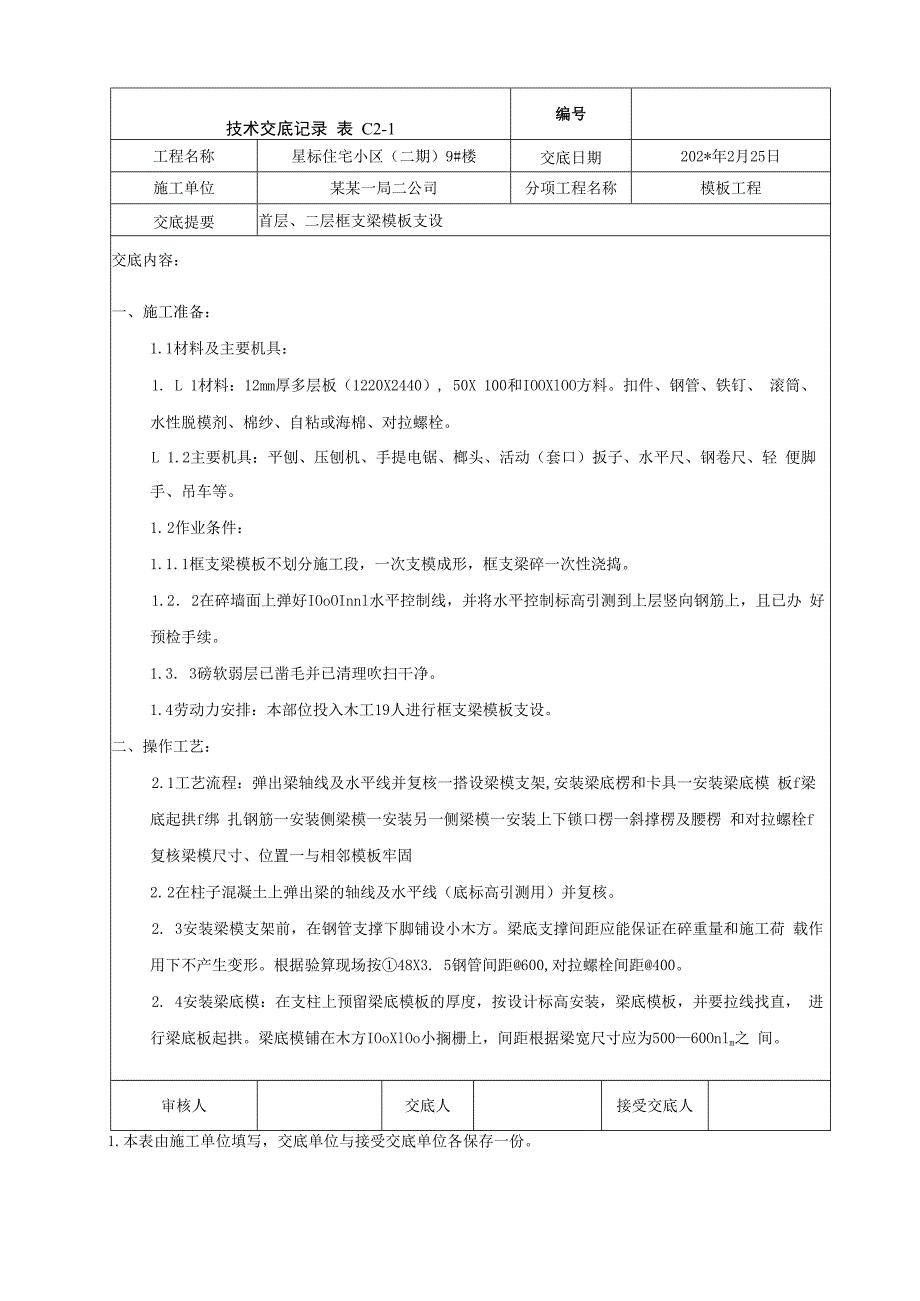

1、技术交底记录 表 C2-1编号工程名称星标住宅小区(二期)9#楼交底日期202*年2月25日施工单位某某一局二公司分项工程名称模板工程交底提要首层、二层框支梁模板支设交底内容:一、施工准备:1.1材料及主要机具:1. L 1材料:12mm厚多层板(1220X2440), 50X 100和IOOXlOO方料。扣件、钢管、铁钉、 滚筒、水性脱模剂、棉纱、自粘或海棉、对拉螺栓。L 1.2主要机具:平刨、压刨机、手提电锯、榔头、活动(套口)扳子、水平尺、钢卷尺、轻 便脚手、吊车等。1. 2作业条件:1.1 .1框支梁模板不划分施工段,一次支模成形,框支梁碎一次性浇捣。1.2 . 2在碎墙面上弹好IOo

2、OInnl水平控制线,并将水平控制标高引测到上层竖向钢筋上,且已办 好预检手续。1.3 . 3磅软弱层已凿毛并已清理吹扫干净。1.4 劳动力安排:本部位投入木工19人进行框支梁模板支设。二、操作工艺:2.1工艺流程:弹出梁轴线及水平线并复核一搭设梁模支架,安装梁底楞和卡具一安装梁底模 板f梁底起拱f绑 扎钢筋一安装侧梁模一安装另一侧梁模一安装上下锁口楞一斜撑楞及腰楞 和对拉螺栓f复核梁模尺寸、位置一与相邻模板牢固2. 2在柱子混凝土上弹出梁的轴线及水平线(底标高引测用)并复核。2. 3安装梁模支架前,在钢管支撑下脚铺设小木方。梁底支撑间距应能保证在碎重量和施工荷 载作用下不产生变形。根据验算现

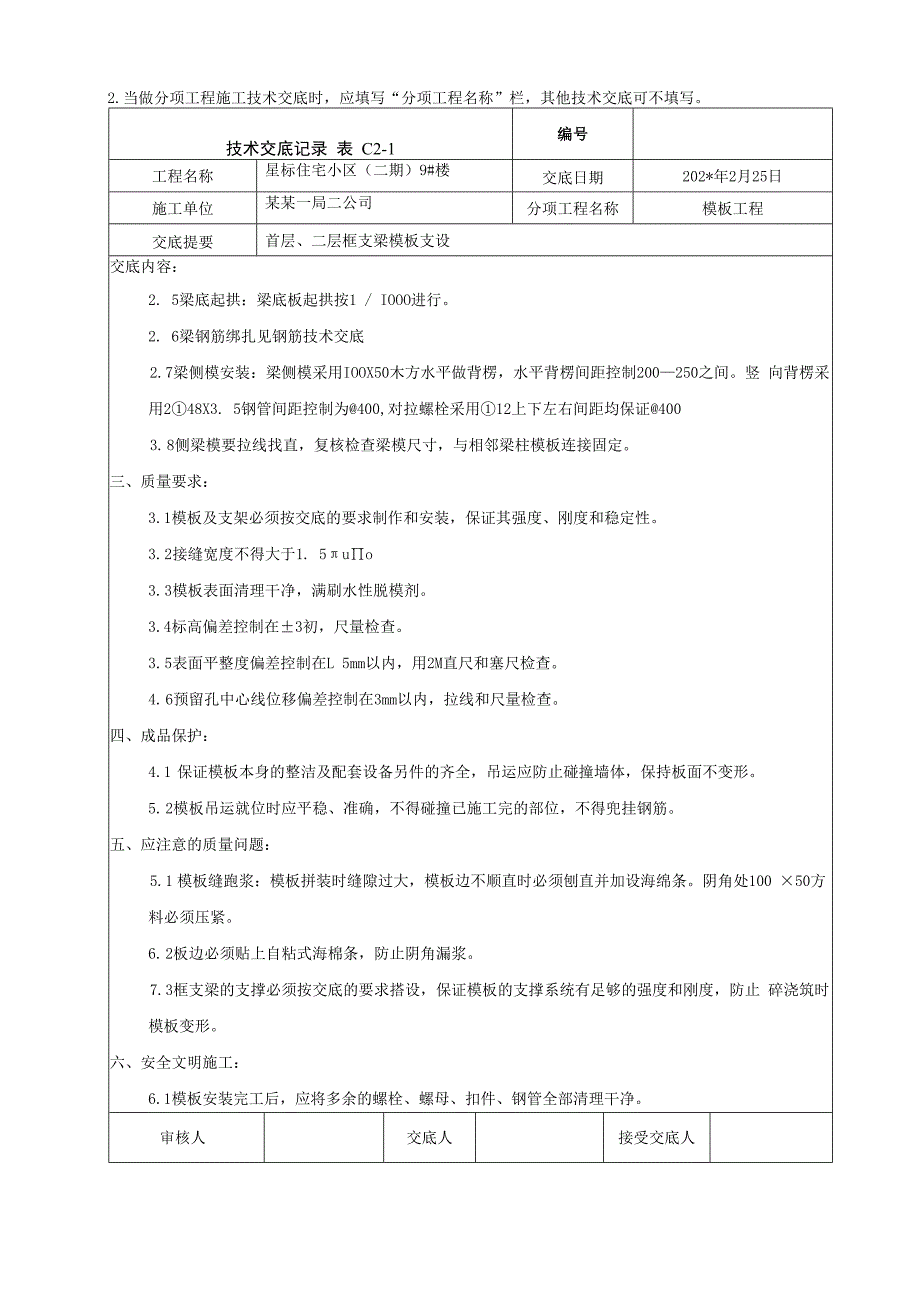

3、场按48X3. 5钢管间距600,对拉螺栓间距400。2. 4安装梁底模:在支柱上预留梁底模板的厚度,按设计标高安装,梁底模板,并要拉线找直, 进行梁底板起拱。梁底模铺在木方IOoXlOo小搁栅上,间距根据梁宽尺寸应为50060Onlm之 间。审核人交底人接受交底人1.本表由施工单位填写,交底单位与接受交底单位各保存一份。2.当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。技术交底记录 表 C2-1编号工程名称星标住宅小区(二期)9#楼交底日期202*年2月25日施工单位某某一局二公司分项工程名称模板工程交底提要首层、二层框支梁模板支设交底内容:2. 5梁底起拱:梁

4、底板起拱按1 / IOOO进行。2. 6梁钢筋绑扎见钢筋技术交底2. 7梁侧模安装:梁侧模采用IOOX50木方水平做背楞,水平背楞间距控制200250之间。竖 向背楞采用248X3. 5钢管间距控制为400,对拉螺栓采用12上下左右间距均保证4003. 8侧梁模要拉线找直,复核检查梁模尺寸,与相邻梁柱模板连接固定。三、质量要求:3.1模板及支架必须按交底的要求制作和安装,保证其强度、刚度和稳定性。3. 2接缝宽度不得大于1. 5uo3. 3模板表面清理干净,满刷水性脱模剂。3.4标高偏差控制在3初,尺量检查。3. 5表面平整度偏差控制在L 5mm以内,用2M直尺和塞尺检查。4. 6预留孔中心线

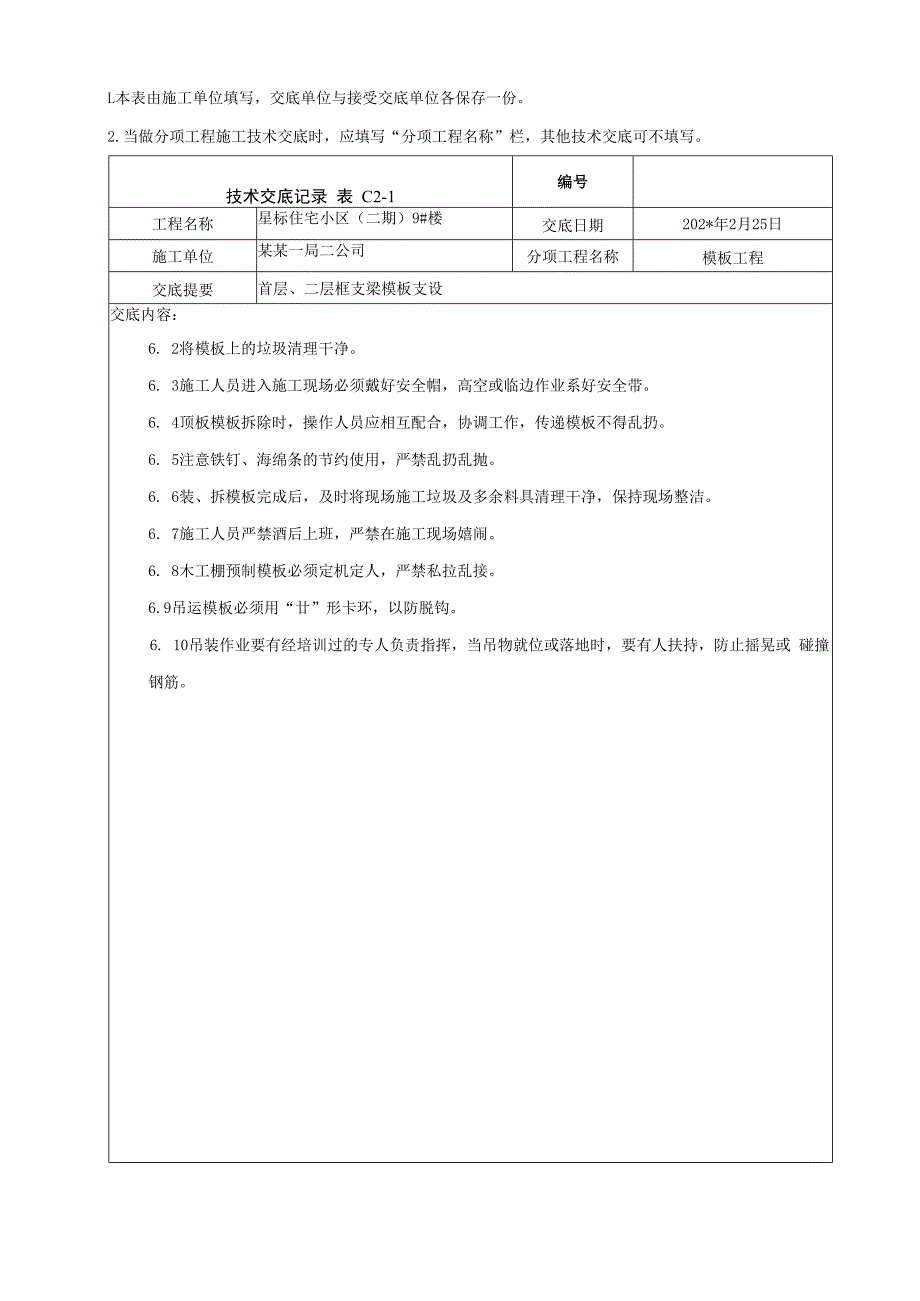

5、位移偏差控制在3mm以内,拉线和尺量检查。四、成品保护:4.1 保证模板本身的整洁及配套设备另件的齐全,吊运应防止碰撞墙体,保持板面不变形。5. 2模板吊运就位时应平稳、准确,不得碰撞已施工完的部位,不得兜挂钢筋。五、应注意的质量问题:5.1 模板缝跑浆:模板拼装时缝隙过大,模板边不顺直时必须刨直并加设海绵条。阴角处100 50方料必须压紧。6. 2板边必须贴上自粘式海棉条,防止阴角漏浆。7. 3框支梁的支撑必须按交底的要求搭设,保证模板的支撑系统有足够的强度和刚度,防止 碎浇筑时模板变形。六、安全文明施工:6.1模板安装完工后,应将多余的螺栓、螺母、扣件、钢管全部清理干净。审核人交底人接受交

6、底人L本表由施工单位填写,交底单位与接受交底单位各保存一份。2.当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。技术交底记录 表 C2-1编号工程名称星标住宅小区(二期)9#楼交底日期202*年2月25日施工单位某某一局二公司分项工程名称模板工程交底提要首层、二层框支梁模板支设交底内容:6. 2将模板上的垃圾清理干净。6. 3施工人员进入施工现场必须戴好安全帽,高空或临边作业系好安全带。6. 4顶板模板拆除时,操作人员应相互配合,协调工作,传递模板不得乱扔。6. 5注意铁钉、海绵条的节约使用,严禁乱扔乱抛。6. 6装、拆模板完成后,及时将现场施工垃圾及多余料具清理干

7、净,保持现场整洁。6. 7施工人员严禁酒后上班,严禁在施工现场嬉闹。6. 8木工棚预制模板必须定机定人,严禁私拉乱接。6.9吊运模板必须用“廿”形卡环,以防脱钩。6. 10吊装作业要有经培训过的专人负责指挥,当吊物就位或落地时,要有人扶持,防止摇晃或 碰撞钢筋。审核人交底人接受交底人L本表由施工单位填写,交底单位与接受交底单位各保存一份。2.当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。施工现场安全施工注意事项:1、施工人员进入施工现场前,必须要进行施工安全、消防知识的教育和考核工作,对考 核不合格的职工,禁止进入施工现场参加施工。2、进入施工现场必须戴好安全帽,

8、系好帽带,并正确使用个人劳动防护用品.3、严格执行操作规程,不得违章指挥和违章作业,对违章作业的指令有权拒绝并有责任 制止他人违章作业。4、施工作业时必须正确穿戴个人防护用品,进入施工现场必须戴安全帽。不许私自用火, 严禁酒后操作。5、穿拖鞋、高跟鞋、赤脚或赤膊不准进入施工现场。6、穿硬底鞋不得进行登高作业。7、在高空、钢筋、结构上作业时,一定要穿防滑鞋.8、现场用电,一定要有专人管理,同时设专用配电箱,严禁乱接乱拉,采取用电挂牌制度, 尤其杜绝违章作业,防止人身、线路,设备事故的发生。9、电钻、电锤、电焊机等电动机具用电、配电箱必须要有漏电保护装置和良好的接地保 护地线,所有电动机具和线缆必

9、须定期检查,保证绝缘良好,使用电动机具时应穿绝缘鞋, 戴绝缘手套。10、工地施工照明用电,必须使用36伏以下安全电压,所有电器机具在不使用时,必须随 时切断电源,防止烧坏设备.11、在用喷灯、电焊机以及必要生火的地方,要填写用火申请登记和设专人看管,随带 消防器材等,保证消防措施的落实。施焊时,特别注意检查下方有无易燃物,并做好相应 的防护,用完后要检查,确认无火后再离开.12、未经安全教育培训合格不得上岗,非操作者严禁进入危险区域;特种作业必须持特种 作业资格证上岗。13、凡2m以上的高处作业无安全设施,必须系好安全带;安全带必须先挂牢后再作业。14、高处作业材料和工具等物件不得上抛下掷.15、从事高空作业人员要定期体验。凡患有高血压、心脏病、贫血症、癫痫病以及不适于 高空作业的人员,不得从事高空作业。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 安全文明施工

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
