2023年二级建造师《市政实务》真题 答案.docx

上传人:p** 文档编号:354070 上传时间:2023-08-05 格式:DOCX 页数:11 大小:42.67KB
下载 相关 举报
2023年二级建造师《市政实务》真题 答案.docx_第1页
第1页 / 共11页
2023年二级建造师《市政实务》真题 答案.docx_第2页
第2页 / 共11页
2023年二级建造师《市政实务》真题 答案.docx_第3页
第3页 / 共11页
2023年二级建造师《市政实务》真题 答案.docx_第4页
第4页 / 共11页
2023年二级建造师《市政实务》真题 答案.docx_第5页
第5页 / 共11页
2023年二级建造师《市政实务》真题 答案.docx_第6页
第6页 / 共11页
2023年二级建造师《市政实务》真题 答案.docx_第7页
第7页 / 共11页
2023年二级建造师《市政实务》真题 答案.docx_第8页
第8页 / 共11页
2023年二级建造师《市政实务》真题 答案.docx_第9页
第9页 / 共11页
2023年二级建造师《市政实务》真题 答案.docx_第10页
第10页 / 共11页
亲,该文档总共11页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《2023年二级建造师《市政实务》真题 答案.docx》由会员分享,可在线阅读,更多相关《2023年二级建造师《市政实务》真题 答案.docx(11页珍藏版)》请在第壹文秘上搜索。

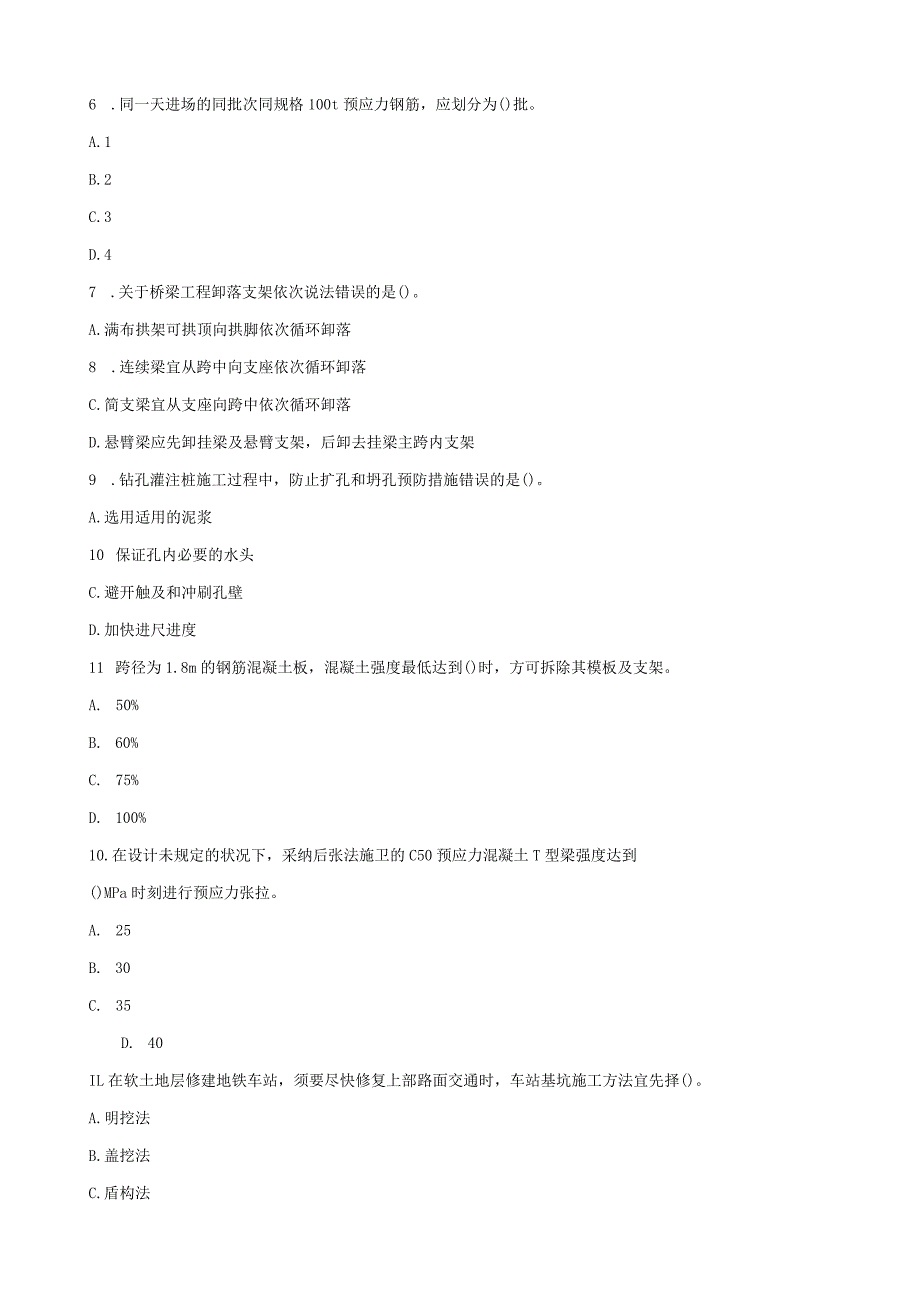

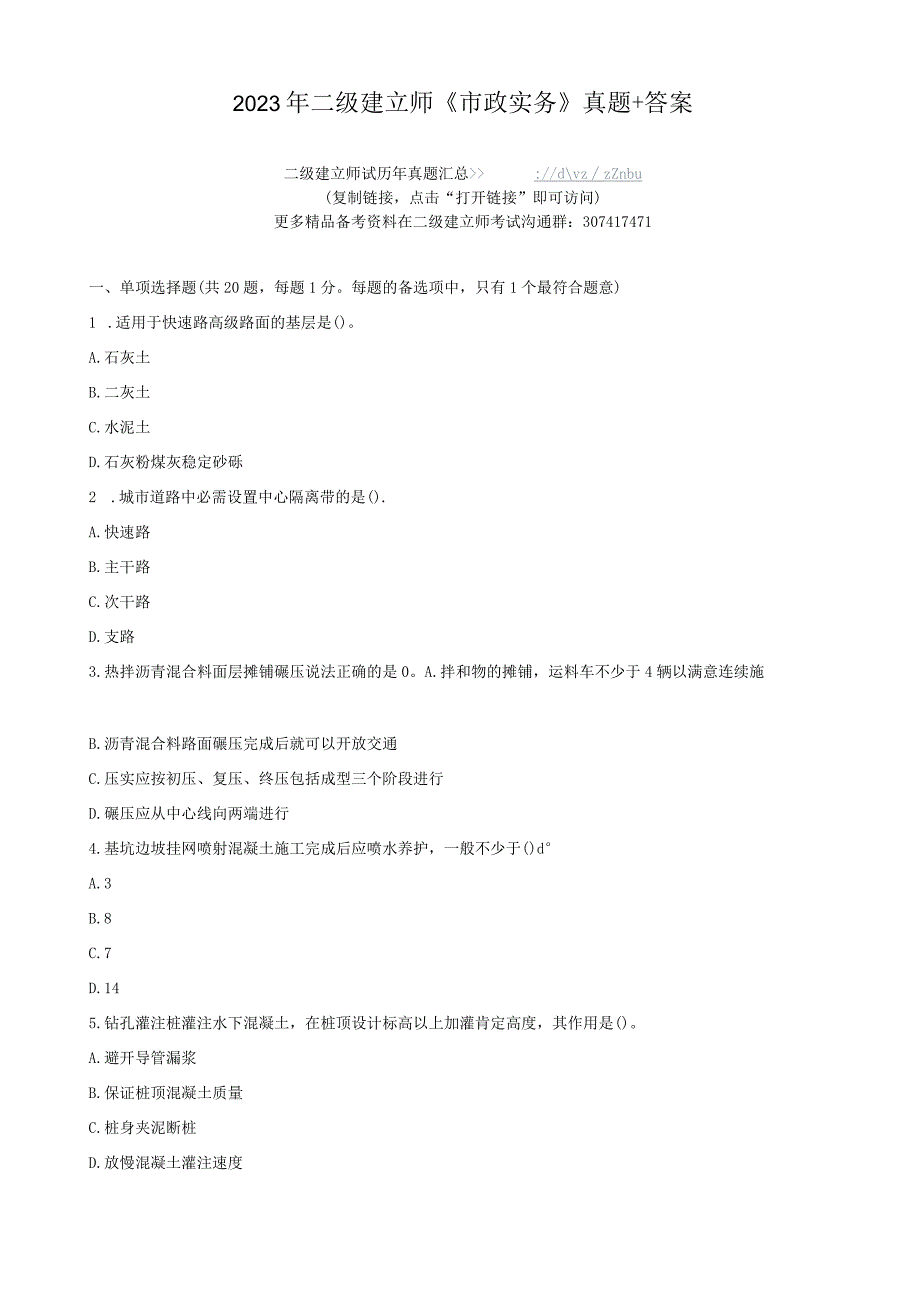

1、2023年二级建立师市政实务真题+答案二级建立师试历年真题汇总:/dvzzZnbu(复制链接,点击“打开链接”即可访问)更多精品备考资料在二级建立师考试沟通群:307417471一、单项选择题(共20题,每题1分。每题的备选项中,只有1个最符合题意)1 .适用于快速路高级路面的基层是()。A.石灰土B.二灰土C.水泥土D.石灰粉煤灰稳定砂砾2 .城市道路中必需设置中心隔离带的是().A.快速路B.主干路C.次干路D.支路3.热拌沥青混合料面层摊铺碾压说法正确的是0。A.拌和物的摊铺,运料车不少于4辆以满意连续施B.沥青混合料路面碾压完成后就可以开放交通C.压实应按初压、复压、终压包括成型三个阶

2、段进行D.碾压应从中心线向两端进行4.基坑边坡挂网喷射混凝土施工完成后应喷水养护,一般不少于()dA.3B.8C.7D.145.钻孔灌注桩灌注水下混凝土,在桩顶设计标高以上加灌肯定高度,其作用是()。A.避开导管漏浆B.保证桩顶混凝土质量C.桩身夹泥断桩D.放慢混凝土灌注速度6 .同一天进场的同批次同规格100t预应力钢筋,应划分为()批。A.1B.2C.3D.47 .关于桥梁工程卸落支架依次说法错误的是()。A.满布拱架可拱顶向拱脚依次循环卸落8 .连续梁宜从跨中向支座依次循环卸落C.简支梁宜从支座向跨中依次循环卸落D.悬臂梁应先卸挂梁及悬臂支架,后卸去挂梁主跨内支架9 .钻孔灌注桩施工过程

3、中,防止扩孔和坍孔预防措施错误的是()。A.选用适用的泥浆10 保证孔内必要的水头C.避开触及和冲刷孔壁D.加快进尺进度11 跨径为1.8m的钢筋混凝土板,混凝土强度最低达到()时,方可拆除其模板及支架。A. 50%B. 60%C. 75%D. 100%10.在设计未规定的状况下,采纳后张法施卫的C50预应力混凝土T型梁强度达到()MPa时刻进行预应力张拉。A. 25B. 30C. 35D. 40IL在软土地层修建地铁车站,须要尽快修复上部路面交通时,车站基坑施工方法宜先择()。A.明挖法B.盖挖法C.盾构法D.浅埋暗挖法12.关于小导管注浆说法错误的是()。A.超前小导管支护必需协作钢拱架运

4、用B.钢管长度830m不等C.钢管应沿拱的环向向外设置外插角D.两排小导管在纵向应有肯定搭接长度13 .施工工程中,排水管道与交叉管道高程一样时,处理方式不合理的是()。A.压力流管道让重力流管道B.小口径管道让大口径管道C.刚性管道让软埋电缆线D.后敷设管道让已敷设管道14 .关于顶管工作坑设置错误的是()。A.单向顶进时,应选在管道下游端可利排水B.依据管线设计状况确定,如排水管线可选在检查井处C.便于清运挖掘出来泥土和有堆放管材工具设备的场所D.设置于工厂企业门口出口处15 .关于柔性导管安装的说法错误的是()。A.下管前,应按产品标准逐节进行外观质量检验B.采纳人工下管时,可由地面人员

5、将管材传递给淘槽施工人员C.管道接口后,应复核管道的高程和轴线使其符合要求D.管道安装结束后,可回填至管顶以上0.5倍管径的高度16 .城市热力管道套筒补偿器的安装位置()。A.应靠近固定支架B.应位于两个固定支座之间c.应靠近管道分支处D.与固定支座位置无关17 .市政管道工作中,必需进行管道吹扫的是()。A.热力管道B.蒸汽管道C.燃气管道D.给水管道18 .污水处理方法中,属于物理处理法的是()。A.氧气还原法B.沉淀法C.生物膜法D.活性污泥法19 .草坪建植前,对于pH8.5的土壤进行改良,不能运用()。A.硫酸亚铁B.脱硫石膏C.碱性栽培介质D.酸性栽培介质20 .距灌木边缘0.5

6、In处,允许有()。A.建筑物外墙B.交通灯柱C.车站标记D.天桥边缘二、多项选择题(共10题,每题2分。每题的备选项中,有2个或2个以上符合题意,至少有1个错项。错选,本题不得分;少选,所选的每个选项得05分)21 .水泥混凝土路面的结构层包括()。A.基路B.垫层C.基层D.面层E.封层22 .关于石灰工业废渣稳定砂砾基层施工技术要求,正确的是0。A.施工期间最低气温应在0以上B.协作比应精确C.含水量宜略大于最佳含水量D.必需保湿养护E.碾压时应采纳先重型后轻型的压路机组合碾压23 .无支护基坑的坑壁形式分为()。A.垂直坑壁B.斜坡坑壁C.阶梯形坑壁D.锯齿形坑壁E.变坡度坑壁24 .

7、必需做闭水试验的市政管道工程是()。A.污水管道B.雨水管道C.雨污水合流管道D.倒虹吸管E.其他设计要求闭水的管道25 .关于地下连续墙导墙的说法正确的有()。A.导墙是限制挖槽精度的主要构筑物B.导墙应承受水土压力C.导墙要承受起吊钢管笼吊机的施工荷载D.杂填土较厚时要加深导墙E.地下水位越高导墙越深26 .浅埋暗挖法中工期长的是()cA.全断面法B.正台阶法C.双侧壁导坑法D.中洞法E.柱洞法27 .热力管道关断阀安装在()。A.干线的起点B.干线的末端C.支线的起点D.支线的末端E.热力入户井28 .垃圾填埋场地质的岩性以()为好。A.粘土层B.页岩层C.粉砂层D.卵石层E.致密的火成

8、岩层29 .树木移植胜利与否受各种影响因素的制约,包括0。A.树木自身的质量B.移植季节C.移植措施D.移植工具E.土壤、水分、肥料等因素30.下列路基质量验收项目属于主控项目的有().A.横坡B.宽度C.压实度D.平整度F.弯沉值三、案例分析题(共4题,每题20分)(一)某项目部承建一项城市道路工程,道路基层结构为200mm厚碎石垫层和350mm厚水泥稳定碎石基层。项目部按要求配置了平安领导小组,并成立了以平安员为第一责任人的平安领导小组,成员由平安员、项目经理及工长组成。项目部依据建设工程平安检查标准要求在工地大门口设置了工程概况牌、环境爱护制度牌、施工总平面图公示标牌。项目部制定的施工方

9、案中,对水泥稳定碎石基层的施工进行具体规定:要求35Omm厚水泥稳定碎石分两层摊铺,下层厚度为200mm,上层厚度为150mm,并用15t压路机碾压。为保证基层厚度和高程精确无误,要求在面层施工前进行测量,如出现局部少量偏差则采纳薄层补贴法进行找平。在工程施工前,项目部将施工组织设计分发给相关各方人员,以此作为技术交底并起先施工。问题1 .指出平安领导小组的不妥之处,改正并补充小组成员。2 .依据背景资料,项目部还需设置哪些标牌?3 .指出施工方案中错误之处并给出正确做法。4 .说明把施工组织设计干脆作为技术交底做法的不妥之处并改正。(二)某施工单位承接了一项市政排水管道工程,基槽采纳明挖法放

10、坡开挖施工,宽度为6.5m,开挖深度为5m,场地内地下水位位于地表下1m,施工单位拟采纳单排井点降水,井点的布置方式和降深的示意图如下图所示。沟槽Frtl示范图施工单位组织基槽开挖、管道安装和土方回填三个施工队流水作业,并划分了三个施工段,根据合同工期要求绘制网络进度图如下图所示.(三沟*JHSH人的槽开出IRG管道玄奘山网络避度问题1.指出降水井点布置的不妥之处,并写出正确的做法。2 .降水深度是否妥当,如不妥,请改正。3 .网络进度图上有两个不符合逻辑的地方,请在图上用虚线画出虚工作,让逻辑更合理。4 .计算本工程的总工期,并指出关键线路。(三)某建设单位与A市政工程公司(简称A公司)签订

11、管涵总承包合同,管涵总长800m,A公司将工程全部分包给B公司(简称B公司),并提取了5%的管理费。A公司与B公司签订的分包合同中约定:(1)出现争议后通过仲裁解决;(2)B公司在施工工地发生平安事故后,应赔偿A公司合同总价的0.5%作为补偿。B公司采纳放坡开挖基槽再施工管涵的施工方法。施工期间A公司派驻现场平安员发觉某段基槽土层松软,有失稳迹象,随即要求B公司在此段基槽刚好设置板桩临时支撑。但B公司以工期紧及现有板桩长度较短为由,确定在开挖基槽2m深后再设置支撑,且加快基槽开挖施工进度,结果发生基槽局部坍塌。造成一名工人重伤。建设行政主管部门在检查时,发觉B公司平安生产许可证过期,责令其停工

12、,A公司随后向B公司下达了终止分包合同通知书,B公司以合同经双方自愿签订为由诉至人民法院,要求A公司接着履行合同或担当违约责任并赔偿经济损失。问题1 .对发生的平安事故,反映出A公司和B公司分别在平安管理上存在什么具体问题?2 .B公司处理懦弱土层基槽做法违反规范中的什么规定?3 .法院是否应当受理B公司的诉讼?为什么?4 .该分包合同是否有效?请说明法律依据。5 .该分包合同是否应当接着履行?针对已完成工作量应当如何结算?6 .发生事故后B公司是否应当支付合同总价的0.5%作为补偿?说明理由。(四)某项目部承接华北地区某城市道路绿化工程,为全长2.5km,道路两侧栽植行道树,按设计要求,行道

13、树为深根性的国槐。胸径为1215cm。在施工过程中,发生了如下事务:事务1:国槐带土球移植,土球大小符合规范要求,项目部在苗木运来之前挖好了树穴,树穴上大下小,上口径比下口径大1520cm,树穴上口直径与土球直径接近,挖出的表土和底土混合匀称后放置一边备用。事务2:在挖树穴时发觉,有3个树位处地表下0.6In处有页岩,针对出现的问题,项目部与建设方口头协商后,将此3株树改为灌木的变更方案。事务3:为保证树木成活,项目部在树木定植后第三天起先连续浇水3天,每天一次,浇水三次之间,中耕一次。事务4:施工完毕,项目部对栽植做了记录,作为验收资料,内容包括:土壤特性、气象状况、环境条件、种植位置、栽植

14、后生长状况、实行措施以及栽植人工和栽植单位与栽植者的姓名等。问题1 .指出事务1中项目部做法的错误之处,并改正。2 .分析事务2中项目部更改设计的缘由,指出项目部和建设方口头协商做法不妥之处。并订正。3 .指出事务3中的不妥之处,并改正。4 .事务4中的验收资料还有什么?一、单项选择题二、多项选择题三、案例分析题(一)1 .平安领导小组的不妥之处:成立了以平安员为第一责任人的平安领导小组。改正:应成立以单位主要负责人为第一责任人的平安领导小组。小组成员还应包括:项目技术负责人、专职平安生产管理人员。2 .依据背景资料,项目部还需设置的标牌:平安纪律牌;防火须知牌;平安无重大事故计时牌;平安生产

15、、文明施工牌;施工项目经理部组织及主要管理人员名单图。3 .施工方案中错误之处及正确做法。(1)错误之处:用15t压路机碾压。正确做法:宜采纳1218t压路机作初步稳定碾压,混合料初步稳定后用大于18t的压路机碾压,压至表面平整、无明显轮迹,且达到要求的压实度。(2)错误之处:出现局部少量偏差采纳薄层补贴法进行找平。正确做法:应采纳挖补100mm的方法再进行找平,严格遵守“宁高勿低,宁刨勿补”的原则。4 .不妥之处:项目部将施工组织设计分发给相关各方人员,以此作为技术交底并起先施工。改正:施工技术交底包括施工组织设计交底及工序施工交底。各种交底的文字记录,应有交底双方签认手续。(二)1 .降水井点布置的不妥之处及正确

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 资格/认证考试 > 建造师考试

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
