《20XX年重大技术改造项目汽机专业监理细则.docx》由会员分享,可在线阅读,更多相关《20XX年重大技术改造项目汽机专业监理细则.docx(26页珍藏版)》请在第壹文秘上搜索。

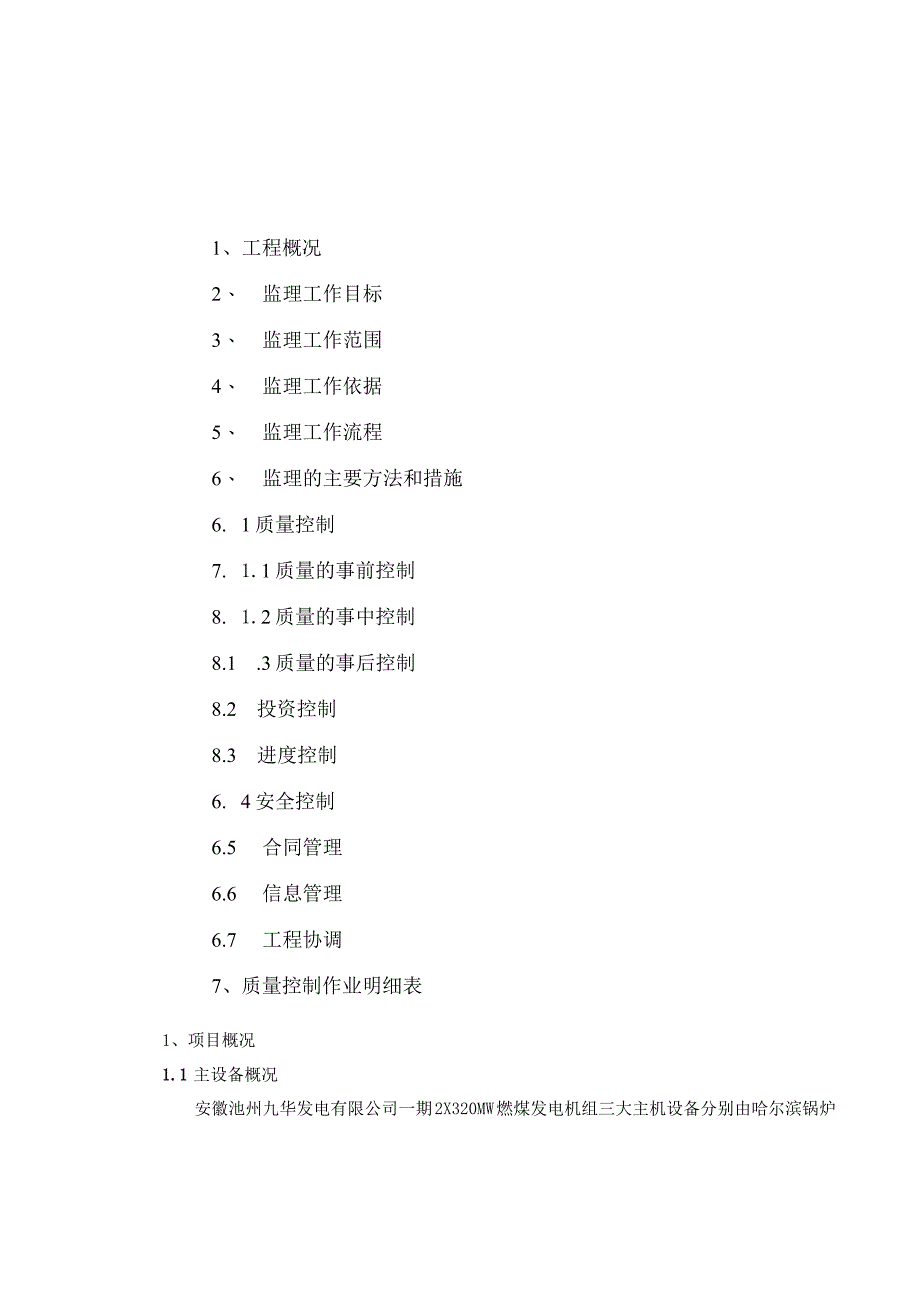

1、20XX年重大技术改造项目汽机监理实施细则牛标识:编制:批准:僦时或年月日20XX年技术改造项目监理项目部年月1、工程概况2、 监理工作目标3、 监理工作范围4、 监理工作依据5、 监理工作流程6、 监理的主要方法和措施6. 1质量控制7. 1.1质量的事前控制8. 1.2质量的事中控制8.1 .3质量的事后控制8.2 投资控制8.3 进度控制6. 4安全控制6.5 合同管理6.6 信息管理6.7 工程协调7、质量控制作业明细表1、项目概况1.1 主设备概况安徽池州九华发电有限公司一期2X320MW燃煤发电机组三大主机设备分别由哈尔滨锅炉厂、哈尔滨汽轮机厂、哈尔滨电机厂引进美国燃烧工程公司(C

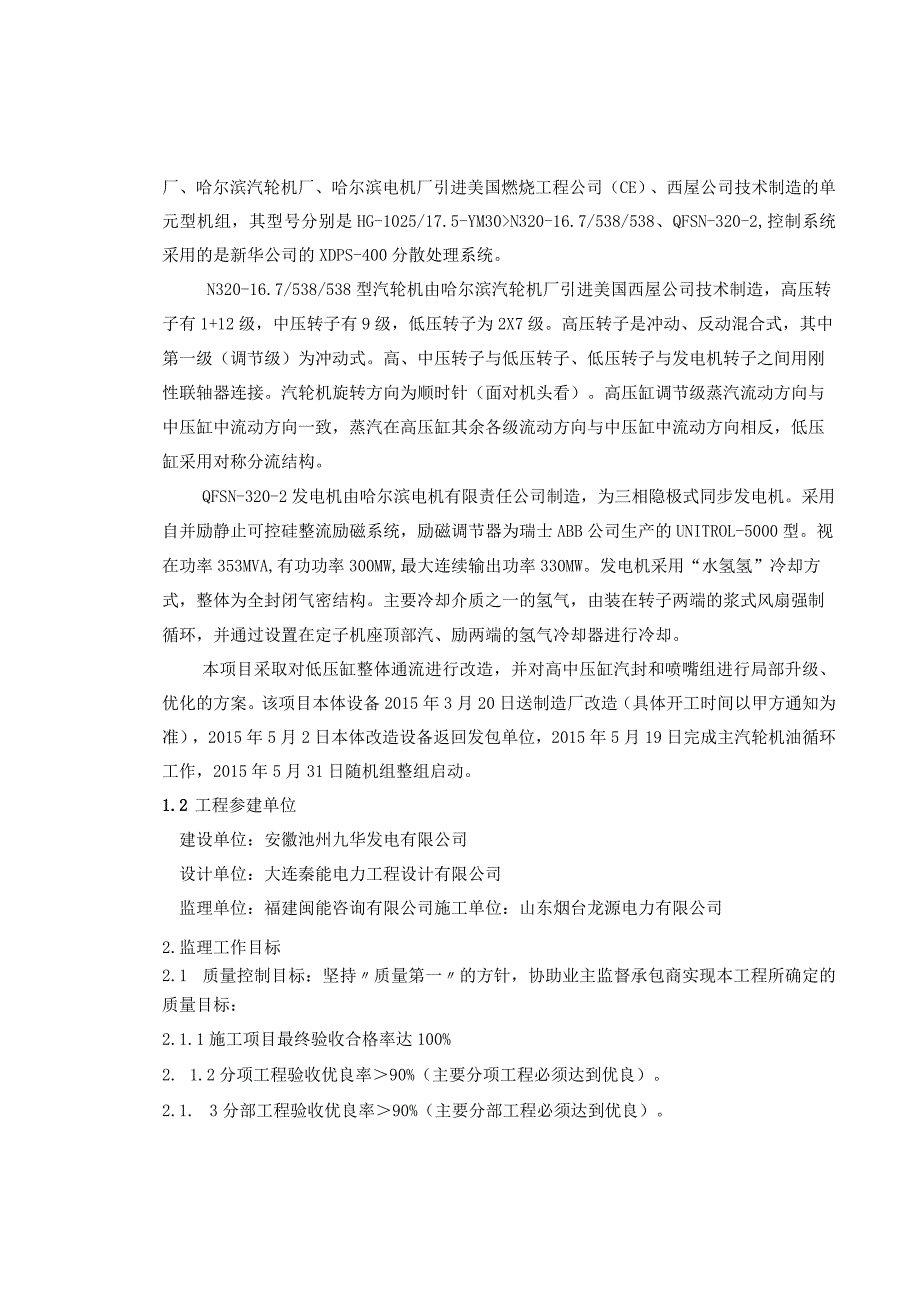

2、E)、西屋公司技术制造的单元型机组,其型号分别是HG-1025/17.5-YM30N320-16.7/538/538、QFSN-320-2,控制系统采用的是新华公司的XDPS-400分散处理系统。N320-16.7/538/538型汽轮机由哈尔滨汽轮机厂引进美国西屋公司技术制造,高压转子有1+12级,中压转子有9级,低压转子为2X7级。高压转子是冲动、反动混合式,其中第一级(调节级)为冲动式。高、中压转子与低压转子、低压转子与发电机转子之间用刚性联轴器连接。汽轮机旋转方向为顺时针(面对机头看)。高压缸调节级蒸汽流动方向与中压缸中流动方向一致,蒸汽在高压缸其余各级流动方向与中压缸中流动方向相反,
3、低压缸采用对称分流结构。QFSN-320-2发电机由哈尔滨电机有限责任公司制造,为三相隐极式同步发电机。采用自并励静止可控硅整流励磁系统,励磁调节器为瑞士ABB公司生产的UNITROL-5000型。视在功率353MVA,有功功率300MW,最大连续输出功率330MW。发电机采用“水氢氢”冷却方式,整体为全封闭气密结构。主要冷却介质之一的氢气,由装在转子两端的浆式风扇强制循环,并通过设置在定子机座顶部汽、励两端的氢气冷却器进行冷却。本项目采取对低压缸整体通流进行改造,并对高中压缸汽封和喷嘴组进行局部升级、优化的方案。该项目本体设备2015年3月20日送制造厂改造(具体开工时间以甲方通知为准),2
4、015年5月2日本体改造设备返回发包单位,2015年5月19日完成主汽轮机油循环工作,2015年5月31日随机组整组启动。1.2 工程参建单位建设单位:安徽池州九华发电有限公司设计单位:大连秦能电力工程设计有限公司监理单位:福建闽能咨询有限公司施工单位:山东烟台龙源电力有限公司2.监理工作目标2.1 质量控制目标:坚持质量第一的方针,协助业主监督承包商实现本工程所确定的质量目标:2.1.1施工项目最终验收合格率达100%2. 1.2分项工程验收优良率90%(主要分项工程必须达到优良)。2.1. 3分部工程验收优良率90%(主要分部工程必须达到优良)。2.1.4单位工程验收优良率95%。2.1.
5、5受监焊口一次合格率95%。2.1.6汽机扣盖、汽机冲转、机组并网、满负荷试运一次成功。2.L7杜绝安装和设备损坏等重大质量事故。2.2进度控制目标:根据业主对工程进度的要求,在业主按合同所应提供的条件有保证的情况下,按合同工期进行控制。2.3投资控制目标:安装投资总额控制在安装合同价款范围内。2.4安全控制目标:监督施工方落实安全文明生产各项组织措施和技术措施,敦促施工方部门、班组积极履行各级安全责任,杜绝各类违章事故发生,使整个安装过程处于良好的安全的受控状态。3 .监理工作范围依据监理委托合同的要求,本专业监理将按照有关规定,对汽轮机专业安装工程开展质量控制、进度控制、投资控制及合同管理
6、、信息管理和工程协调的监理活动。4 .工程监理的依据4.1公司与业主签订的监理合同,承包商与业主签订的施工承包合同。4.2合同专用条款中议定的有关规章。4.3国家现行的法律、法规、条例和建设监理的有关规定和管理条例。4. 4国家、地方和行业制定的规程、规范和质量评价规程。4.4. 1电力建设施工及验收技术规范(汽机篇)DL5011-924.4.2电力建设施工质量检验及评价规程(汽轮发电机组)DLT5210.3-20094.4.3电力建设施工及验收技术规范(管道篇)DL5031-944. 4.4电力建设施工质量验收及评价规程(管道及系统)DLT5210.5-20094.4. 5火力发电厂焊接技术
7、规程(火力发电厂焊接篇)DLT869-20044.4.6电力建设施工质量验收及评价规程(焊接篇)DLT5210.7-20104.4.7火电工程调整试运质量检验及评定标准(1996年版)4.4.8火力发电厂基本建设工程启动及竣工验收规程(1996年版)4.4.9电力建设安全工作规程(火力发电厂部分)4.5设计单位提供的施工设计图纸和有关技术文件。4.6设备制造厂提供的设备图纸和有关技术文件。4.7施工过程中形成的文件。包括但不限于:设计变更通知单、施工图会审交底文件、技术核定单、工程联系单、工程会议纪要、监理工程师通知单及有关工程技术商定实施条款等。以上规范、规定、以最新出版的有效版本为准。5、
8、监理工作流程:填报分项工程开工申请单承包人审核开工申请单监理工程师审查结果批复开工申请并作指自检合格填写自检记录工序交接单一每道工序承包人工序检查监理工程师检查结果签认承包商工序交接单、自检记录监理工程师质量工作基本流程返工继续施工至单项(个)工程完成承包人按要求填写有关栏目、附L施工实施计划、方案、工艺2 .质量控制指标、检验频率和方法3 .施工放样报检单、标准试验、施工图等资料4 .材料、设备、人员数量及到场情况5 .各项施工材料及构件试验报告充6.分包人的资格证件(如果有)善进行一次系统自检,汇总已完成工程各道工1.序的检查记录、测量、抽样试验资料承包人经系统自检、填报分项工程检验申请单
9、、.现场质量检验报告单及测量、试验报告单承包人审核中间交工证书,对完工的单项工程进行一次系统的检返工或进行处理查、验收和必要的测量、抽样结查检核签中间交工证书监理工程师工程质量缺陷及事故处理监理工作流程工程质量缺陷与事故工程质量工程质量事故由施工单位产生的工程质量缺陷;由承包人提出修补、加固方案,监理工程师批准。由设计原因产生的工程质量缺陷;应通过业主提出处理方案及方法,承包人修补。各项工程在施工期间(包括缺陷责任期)出现技术一规范不允许的质量事故裂缝、倒坍、沉降,强度不足、渗水等。业主批准后质量缺陷处在萌芽状态时,应及时制止,并要求承包人立即更换不合格的材料、设备和人员和改变不正确的施工方法
10、和工艺。监理工程师立即指令该工程暂停施工,并采取有效的安全措施。承包人尽快提出质量事 故报告,并报业主。报告详细内容: 工程名称、部位 事故原因 应急措施 处理方案及损失费用影响工期施工而引起的质量缺陷已出现时,应立即发出暂停施工令(先口头后书面),待承包人采取有效的质量保证措施,对质量缺陷进行正确补救处理后,再书面通知恢复施工。监理工程师对承包质量缺陷出现在某道工序或单项工程完工后,而影响下道工序或分项工程时,监理工程师应分析原因,确定木屐方案后再进行质量缺陷的处理或下道工序或分项工程的施工。人的欠理方案进行审查、修整、批准井指令灰复施工监理工程师组织有关人员对质量事故现场进行审查、分析、诊
11、断$则试、验算。在交工使用的缺陷责任期内发现质量-缺陷时监理工程师应及时指令承包人进行修补、加固或返工处理。对承包人提出的有争议的全面审查有关施工记录、设计资料、水文地质现状、必要时进行实际测试。质量责任预以判定,以分清技术责任、明确事故费用的承担比例及支付方式。竣工验收监理程序施工单位验收合格后提出预验收申请申报,否监理单位审查资料及现场预验可I监理单位组织初验,施工单位、设计单位参力口,监理单位就存在问题提出书面整改意见施工单位整改1监理单位复验申报否施工单位提交工程档案资料并提出竣工验收申请可I建设单位组织竣工验收、施工、监理监理单位提出评设计及其他有关单位参加估报告可进入阶段6监理的主
12、要方法和措施6.1. 工程质量控制6.1.1 质量的事前控制6.LL1熟悉施工设计图纸,掌握质量控制的技术标准,组织做好施工图会审,设计交底等工作。6.1.1.2审查施工单位的汽轮发电机组施工方案(或施工组织设计)及作业指导书,对不符合施工图纸、技术标准以及违反施工规范的施工方案要及时指出并督促改进。6.1.1.3审查、批准施工单位申报的汽轮发电机组安装工程施工质量验收范围划分表,并监督实施。6.1.1.4审查、批准施工单位申报的校验、检定部门核准并在有效使用期内的所有现场使用的工量器具。6.1.1.5工程所需原材料、设备及半成品在投入使用前必须按规定进行检验,以确认其质量是否符合设计以及审批
13、意见的要求,未经审批和按规定检验合格的材料不得用于工程上。6.LL6审查施工单位的质保体系,并督促其实施,使其质保体系有效运作。6.1.1.7对特殊工种人员进行资格审查,以确认是否符合特殊岗位作业人员的资格要求。6.1.1.8检查施工现场环境,以确认是否具备开工条件和分包单位的施工资格。6.1.1.9审查承建单位提出的施工进度计划,确定是否符合总工期控制目标的要求。6.1.2质量的事中(过程)控制(1)、严格工序交接检查,坚持上道工序不经检查验收合格,不准进行下道工序作业的原则。(2)、对隐蔽工程、关键部位、关键工序要进行全过程的跟踪或旁站检查,把发现的问题解决于施工过程中,及时消除质量隐患。
14、(3)、审核设计变更通知单,工程联系单,以杜绝质量事故的发生。(4)、检查承建单位在施工过程是否按照施工图纸或审批过的施工方案、工程变更以及施工规范及施工工艺要求进行,是否严格执行承建单位制定的质量管理制度,如有违反,应立即通知承建单位纠正。(5)、检查施工过程中所用的材料设备是否与申报的技术标准相符,如发现有异,应立即通知承建单位停止使用,同时应检查材料设备质保资料是否齐全。(6)、严格认真检查施工质量情况,发现质量事故或质量缺陷,应立即通知承建单位技术负责人到现场检查,分析并及时提出处理意见和防范措施,未经监理工程师批准,承建单位不得私自进行处理和覆盖。(7)、定期或不定期检查特殊工种人员持证上岗情况,如发现持证人员与其从事的作业资格不符,则应通知承建单位停止其作业,调换合格人员进行施工,检查已施工部位情况,若发现质量缺陷,则要求所在部门班组返工,直至验收合格。(8)、在检查中如发现工作环境影响工程质量或安全防护设施不健全,危及人身安全的,则应通知承建单位停止施工。(9)、在施工过程中做好监理日志和原始安装记录。(10)、分项(或工序、检验批)工程质量验评资料由监理工程师签字确认后方可进行下道工序作业(11)、每周由监理牵头举行(或参加)一次监理例会,做好会议记录分发相关单位6.1.2.1汽轮机扣大盖前质量控制(1)、垫铁装齐,位置正确,各垫
