2023施工管理复习题集综合测试题.docx

上传人:p** 文档编号:358649 上传时间:2023-08-06 格式:DOCX 页数:12 大小:61.07KB
下载 相关 举报
2023施工管理复习题集综合测试题.docx_第1页
第1页 / 共12页
2023施工管理复习题集综合测试题.docx_第2页
第2页 / 共12页
2023施工管理复习题集综合测试题.docx_第3页
第3页 / 共12页
2023施工管理复习题集综合测试题.docx_第4页
第4页 / 共12页
2023施工管理复习题集综合测试题.docx_第5页
第5页 / 共12页
2023施工管理复习题集综合测试题.docx_第6页
第6页 / 共12页
2023施工管理复习题集综合测试题.docx_第7页
第7页 / 共12页
2023施工管理复习题集综合测试题.docx_第8页
第8页 / 共12页
2023施工管理复习题集综合测试题.docx_第9页
第9页 / 共12页
2023施工管理复习题集综合测试题.docx_第10页
第10页 / 共12页
亲,该文档总共12页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《2023施工管理复习题集综合测试题.docx》由会员分享,可在线阅读,更多相关《2023施工管理复习题集综合测试题.docx(12页珍藏版)》请在第壹文秘上搜索。

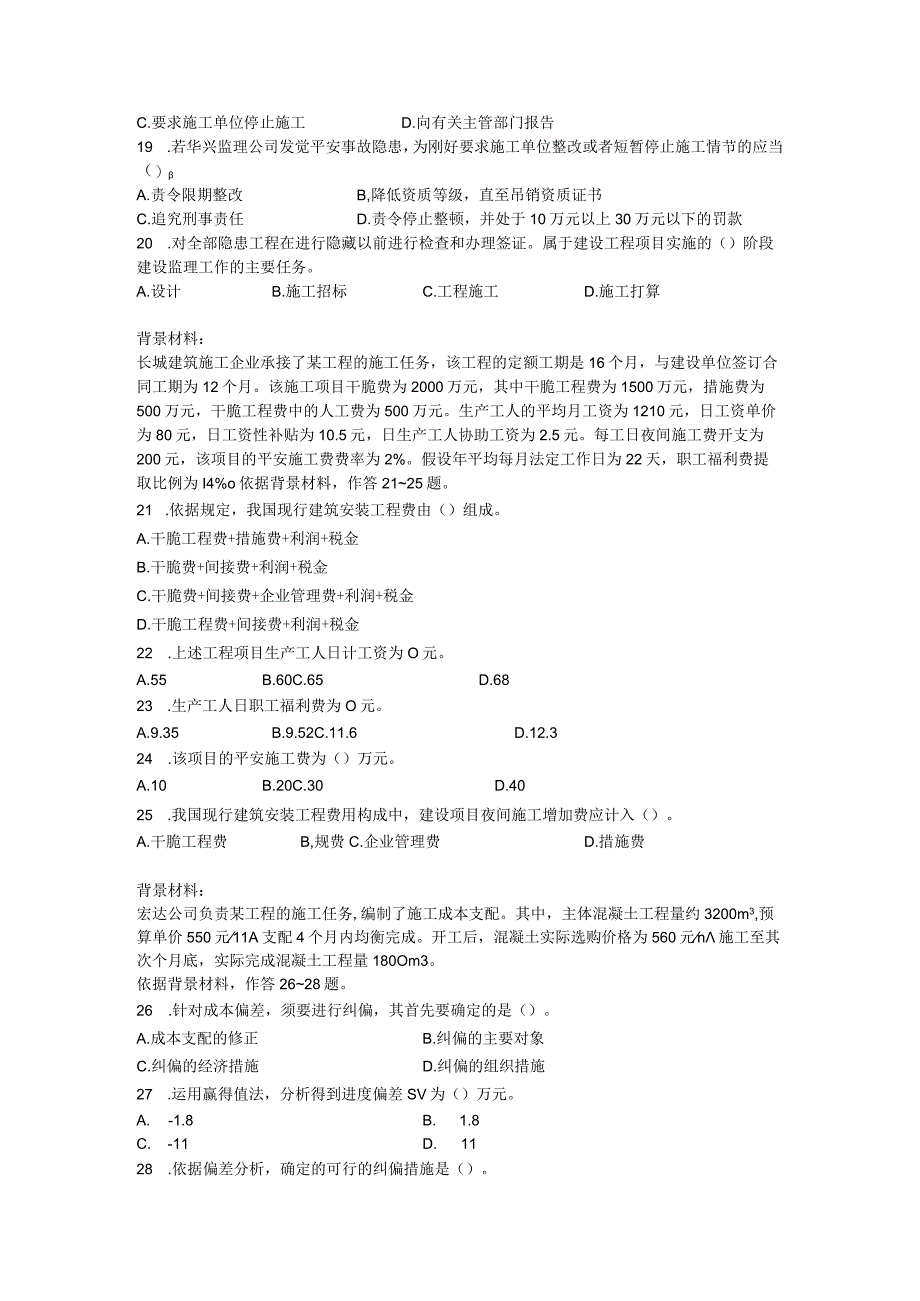

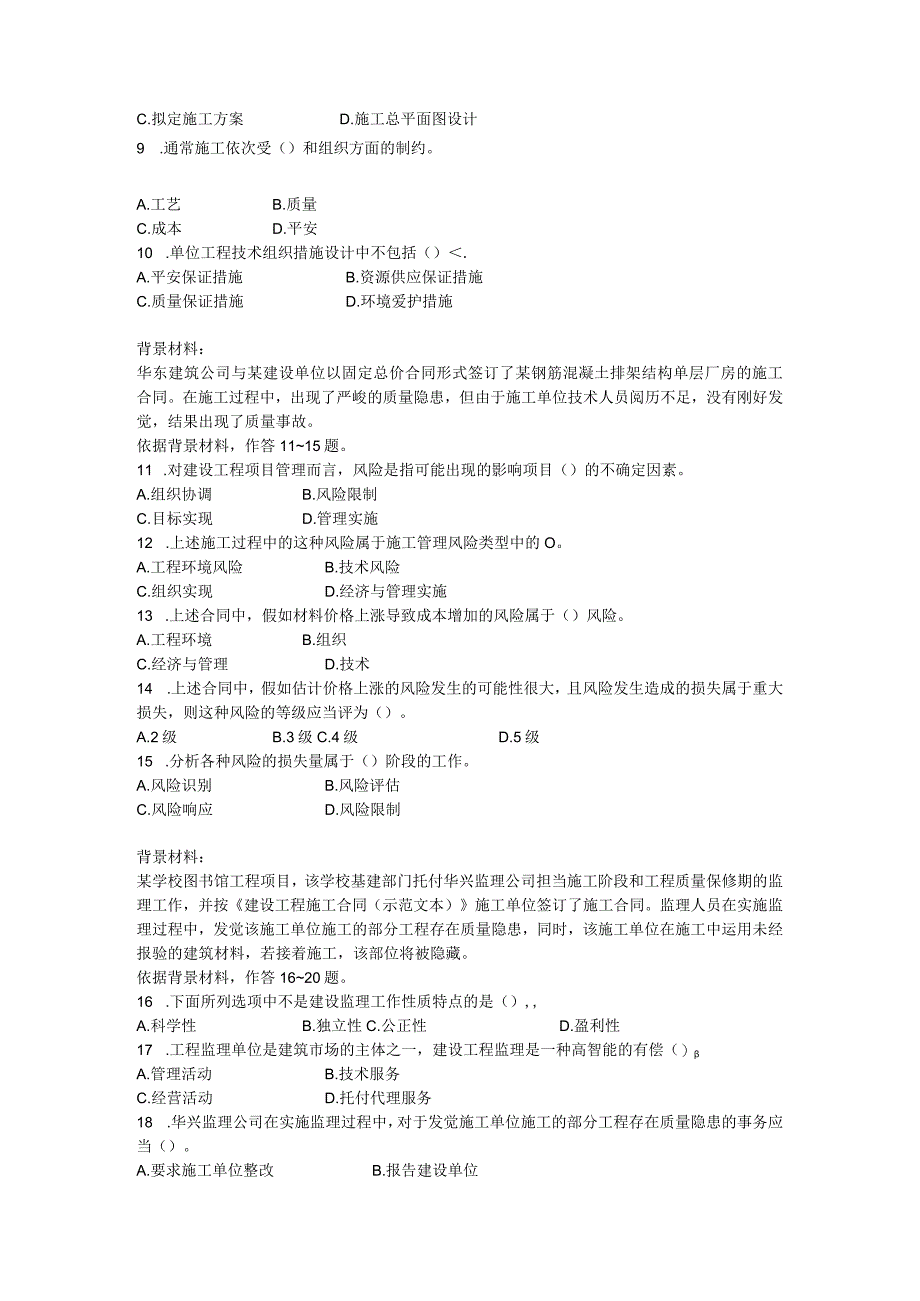

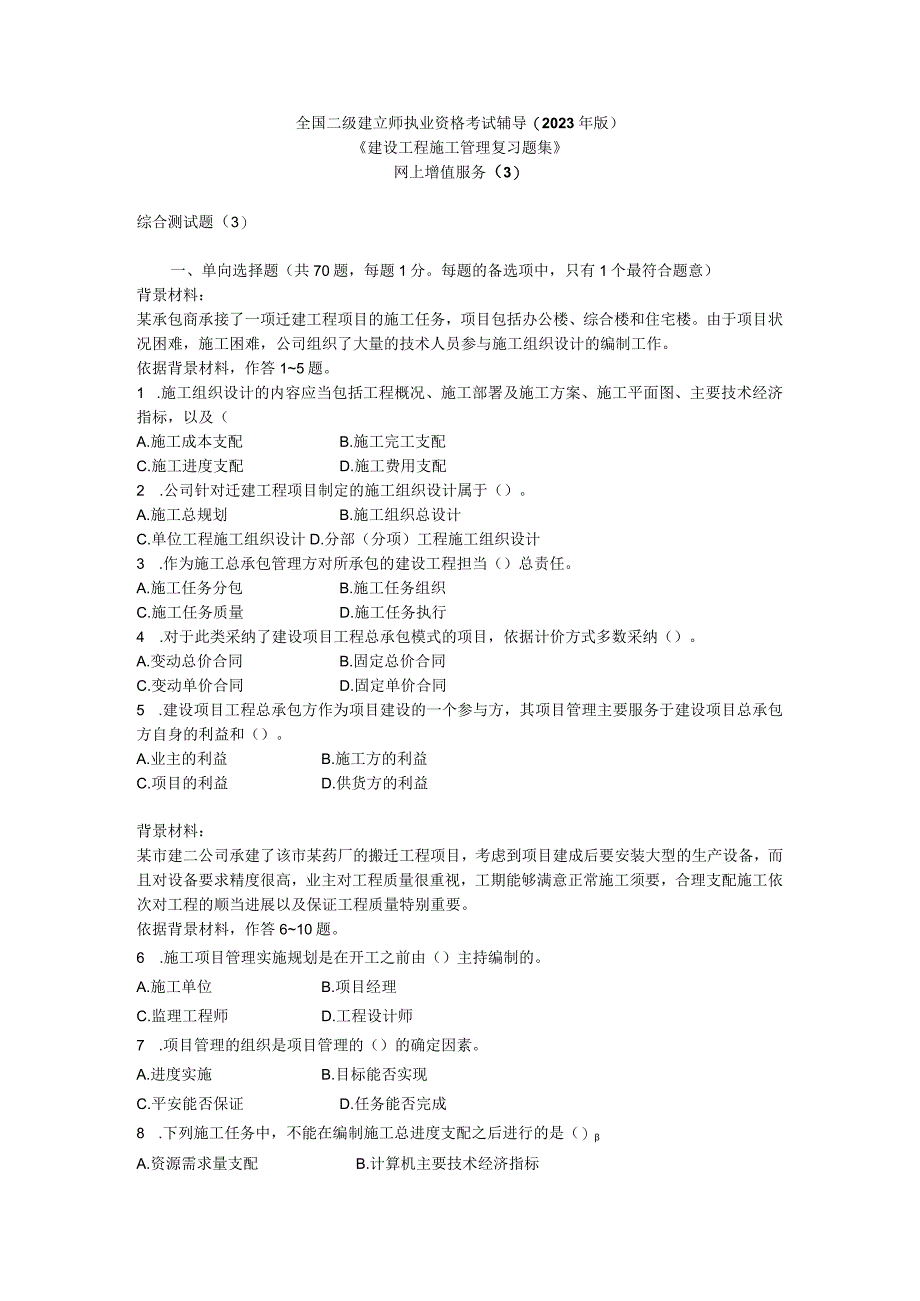

1、全国二级建立师执业资格考试辅导(2023年版)建设工程施工管理复习题集网上增值服务(3)综合测试题(3)一、单向选择题(共70题,每题1分。每题的备选项中,只有1个最符合题意)背景材料:某承包商承接了一项迁建工程项目的施工任务,项目包括办公楼、综合楼和住宅楼。由于项目状况困难,施工困难,公司组织了大量的技术人员参与施工组织设计的编制工作。依据背景材料,作答15题。1 .施工组织设计的内容应当包括工程概况、施工部署及施工方案、施工平面图、主要技术经济指标,以及(A.施工成本支配B.施工完工支配C.施工进度支配D.施工费用支配2 .公司针对迁建工程项目制定的施工组织设计属于()。A.施工总规划B.

2、施工组织总设计C.单位工程施工组织设计D.分部(分项)工程施工组织设计3 .作为施工总承包管理方对所承包的建设工程担当()总责任。A.施工任务分包B.施工任务组织C.施工任务质量D.施工任务执行4 .对于此类采纳了建设项目工程总承包模式的项目,依据计价方式多数采纳()。A.变动总价合同B.固定总价合同C.变动单价合同D.固定单价合同5 .建设项目工程总承包方作为项目建设的一个参与方,其项目管理主要服务于建设项目总承包方自身的利益和()。A.业主的利益B.施工方的利益C.项目的利益D.供货方的利益背景材料:某市建二公司承建了该市某药厂的搬迁工程项目,考虑到项目建成后要安装大型的生产设备,而且对设

3、备要求精度很高,业主对工程质量很重视,工期能够满意正常施工须要,合理支配施工依次对工程的顺当进展以及保证工程质量特别重要。依据背景材料,作答610题。6 .施工项目管理实施规划是在开工之前由()主持编制的。A.施工单位B.项目经理C.监理工程师D.工程设计师7 .项目管理的组织是项目管理的()的确定因素。A.进度实施B.目标能否实现C.平安能否保证D.任务能否完成8 .下列施工任务中,不能在编制施工总进度支配之后进行的是()A.资源需求量支配B.计算机主要技术经济指标C.拟定施工方案D.施工总平面图设计9 .通常施工依次受()和组织方面的制约。A.工艺B.质量C.成本D.平安10 .单位工程技

4、术组织措施设计中不包括().A.平安保证措施B.资源供应保证措施C.质量保证措施D.环境爱护措施背景材料:华东建筑公司与某建设单位以固定总价合同形式签订了某钢筋混凝土排架结构单层厂房的施工合同。在施工过程中,出现了严峻的质量隐患,但由于施工单位技术人员阅历不足,没有刚好发觉,结果出现了质量事故。依据背景材料,作答1115题。11 .对建设工程项目管理而言,风险是指可能出现的影响项目()的不确定因素。A.组织协调B.风险限制C.目标实现D.管理实施12 .上述施工过程中的这种风险属于施工管理风险类型中的O。A.工程环境风险B.技术风险C.组织实现D.经济与管理实施13 .上述合同中,假如材料价格

5、上涨导致成本增加的风险属于()风险。A.工程环境B.组织C.经济与管理D.技术14 .上述合同中,假如估计价格上涨的风险发生的可能性很大,且风险发生造成的损失属于重大损失,则这种风险的等级应当评为()。A.2级B.3级C.4级D.5级15 .分析各种风险的损失量属于()阶段的工作。A.风险识别B.风险评估C.风险响应D.风险限制背景材料:某学校图书馆工程项目,该学校基建部门托付华兴监理公司担当施工阶段和工程质量保修期的监理工作,并按建设工程施工合同(示范文本)施工单位签订了施工合同。监理人员在实施监理过程中,发觉该施工单位施工的部分工程存在质量隐患,同时,该施工单位在施工中运用未经报验的建筑材

6、料,若接着施工,该部位将被隐藏。依据背景材料,作答1620题。16 .下面所列选项中不是建设监理工作性质特点的是(),A.科学性B.独立性C.公正性D.盈利性17 .工程监理单位是建筑市场的主体之一,建设工程监理是一种高智能的有偿()A.管理活动B.技术服务C.经营活动D.托付代理服务18 .华兴监理公司在实施监理过程中,对于发觉施工单位施工的部分工程存在质量隐患的事务应当()。A.要求施工单位整改B.报告建设单位C.要求施工单位停止施工D.向有关主管部门报告19 .若华兴监理公司发觉平安事故隐患,为刚好要求施工单位整改或者短暂停止施工情节的应当()A.责令限期整改B,降低资质等级,直至吊销资

7、质证书C.追究刑事责任D.责令停止整顿,并处于10万元以上30万元以下的罚款20 .对全部隐患工程在进行隐藏以前进行检查和办理签证。属于建设工程项目实施的()阶段建设监理工作的主要任务。A.设计B.施工招标C.工程施工D.施工打算背景材料:长城建筑施工企业承接了某工程的施工任务,该工程的定额工期是16个月,与建设单位签订合同工期为12个月。该施工项目干脆费为2000万元,其中干脆工程费为1500万元,措施费为500万元,干脆工程费中的人工费为500万元。生产工人的平均月工资为1210元,日工资单价为80元,日工资性补贴为10.5元,日生产工人协助工资为2.5元。每工日夜间施工费开支为200元,

8、该项目的平安施工费费率为2%。假设年平均每月法定工作日为22天,职工福利费提取比例为I4%o依据背景材料,作答2125题。21 .依据规定,我国现行建筑安装工程费由()组成。A.干脆工程费+措施费+利润+税金B.干脆费+间接费+利润+税金C.干脆费+间接费+企业管理费+利润+税金D.干脆工程费+间接费+利润+税金22 .上述工程项目生产工人日计工资为O元。A.55B.60C.65D.6823 .生产工人日职工福利费为O元。A.9.35B.9.52C.11.6D.12.324 .该项目的平安施工费为()万元。A.10B.20C.30D.4025 .我国现行建筑安装工程费用构成中,建设项目夜间施工

9、增加费应计入()。A.干脆工程费B,规费C.企业管理费D.措施费背景材料:宏达公司负责某工程的施工任务,编制了施工成本支配。其中,主体混凝土工程量约3200m3,预算单价550元11A支配4个月内均衡完成。开工后,混凝土实际选购价格为560元n施工至其次个月底,实际完成混凝土工程量180Om3。依据背景材料,作答2628题。26 .针对成本偏差,须要进行纠偏,其首先要确定的是()。A.成本支配的修正B.纠偏的主要对象C.纠偏的经济措施D.纠偏的组织措施27 .运用赢得值法,分析得到进度偏差SV为()万元。A.-1.8B.1.8C.-11D.1128 .依据偏差分析,确定的可行的纠偏措施是()。

10、A.加快施工进度B.重新选择混凝土供应商C.调整工程数量D.进行材料代用背景材料:某房地产公司新建配套工程包含甲、乙两个子项工程,施工合同约定:甲项的全费用综合单价为200元/a?,乙项的全费用综合单价为180元n工程无预付款;进度款按月结算;工程量以监理工程师计量的结果为准;工程保留金从第一个月起按工程进度款5%的比例逐月扣留;监理工程师签发月度付款凭证的最低金额为25万元。经监理工程师计量确认,施工单位第一个月实际完成的甲、乙两子项的工程量分别为70Om2、500m2;其次个月实际完成的甲、乙两子项的工程量分别为120Om2、100om2。依据背景材料,作答2932题。29 .施工单位第一

11、个月完成的工程款为()。A.21.85万元B.22.66万元C.23万元D.25.36万元30 .第一个月应付的工程款为()oA.21.85万元B.22.66万元C.23.47万元D.25.36万元31 .第一个月监理工程师签发的实际付款凭证金额为()oA.0B.21.85万元C.23.47万元D.25.36万元32 .其次个月监理工程师签发的实际付款凭证金额为()oA.25万元B.39.90万元C.42万元D.61.75万元背景材料:某框架结构工程,其次层现浇钢筋混凝土柱有钢筋、模板和混凝土3道施工工序,在平面上分为两个施工区域组织搭接施工,承包商对其进度支配支配如下列双代号网络图所示。0混

12、凝土2G依据背景材料,作答3337题。33 .节点是网络图中箭线之间的连接点,在时间上节点表示指向某节点的工作全部完成后该节点后面的工作才能起先的()。A.过程B.时点C.标记D.瞬间34 .上述双代号网络图中体现组织关系的工作是()。A.钢筋1和钢筋2B.钢筋1和模板1C.模板1和混凝土1D.混凝土1和模板235 .假如钢筋2工作延误4天,则会影响施工支配工期()天。A.3B.4C.5D.636 .在工程网络支配执行过程中,当混凝土1工作的最早完成时间推迟天数已超过其自有时差时,将会影响O。A.该工作的最迟完成时间B.该工作紧后工作的最早起先时间C.该工作紧后工作的最迟完成时间D.该工作平行

13、工作的最早起先时间37 .实施性施工进度支配的编制应结合工程施工的具体条件,并以()所确定的里程碑事务的进度目标为依据。A.指导性施工进度支配B.施工总进度规划C.限制性施工进度支配D.施工总进度支配背景材料:江南建筑公司承接了某建设单位的综合商业大厦的施工任务,该施工单位为了保证工程质量,创精品工程,项目部强调必需做好施工质量限制,尤其现场施工打算和施工过程的质量限制。依据背景材料,作答3842题38 .在材料、构(配)件的质量限制中,借助试验设备和仪器对材料样品的化学成分、机械性能进行检查的方法是()。A.无损检验B.理化检验C.外观检验D.书面检验39 .在材料检验过程中,对进口材料一般

14、应().A.全检B.抽检C.免检D.抽检、全检相结合40 .计量限制是保证工程项目质量的重要手段和方法,是施工项目()的一项重要基础工作。A.顺当施工B,技术实施C.开展质量管理D.竣工验收41 .在施工项目设备的质量限制中,试运转主要是检验()。A.设备是否能保证施工正常进行B.设备是否会导致重大平安事故C.运营人员是否能够正确运用项目设备D.设备是否达到设计要求的平安运行实力42 .施工过程质量限制,必需以()为基础和核心。A.测量限制B.工序施工质量限制C.技术交底D.特别过程限制背景材料:某砌体结构项目墙体砌筑施工中,监理人员发觉由于放线的失误,导致正立面窗户的位置偏低20cm。当墙体

15、砌筑到3层时发生踩塌事务,造成I人死亡,3人重伤的质量事故。经调查,事故缘由是进料抽检不严,施工中运用了不合格的水泥。依据背景材料,作答4347题43 .当发觉窗户的位置偏低20cm,监理人员应当要求施工单位()A.返工处理B.加固处理C.限制运用D.不作处理44 .对于3层的踩塌事务,依据事故产生的缘由划分,可判定为()。A.技术缘由引发的质量事故B.管理缘由引发的质量事故C.经济缘由引发的质量事故D.社会缘由引发的质量事故45 .在施工质量处理的过程中,依据施工验收规范和相关的质量标准,并结合实际测量、试验和检验等方法,评价质量事故的处理是否达到预期目的,是否依旧存在隐患,属于()。A.施工防护措施B.事故处理C.事故处理的鉴定验收D.制定事故处理方案46 .对施工中发觉质量问题

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 施工组织

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
