百色水利枢纽双向门机卷扬机房及电源控制房更换技术要求.docx

上传人:p** 文档编号:360225 上传时间:2023-08-06 格式:DOCX 页数:15 大小:239.09KB
下载 相关 举报
百色水利枢纽双向门机卷扬机房及电源控制房更换技术要求.docx_第1页
第1页 / 共15页
百色水利枢纽双向门机卷扬机房及电源控制房更换技术要求.docx_第2页
第2页 / 共15页
百色水利枢纽双向门机卷扬机房及电源控制房更换技术要求.docx_第3页
第3页 / 共15页
百色水利枢纽双向门机卷扬机房及电源控制房更换技术要求.docx_第4页
第4页 / 共15页
百色水利枢纽双向门机卷扬机房及电源控制房更换技术要求.docx_第5页
第5页 / 共15页
百色水利枢纽双向门机卷扬机房及电源控制房更换技术要求.docx_第6页
第6页 / 共15页
百色水利枢纽双向门机卷扬机房及电源控制房更换技术要求.docx_第7页
第7页 / 共15页
百色水利枢纽双向门机卷扬机房及电源控制房更换技术要求.docx_第8页
第8页 / 共15页
百色水利枢纽双向门机卷扬机房及电源控制房更换技术要求.docx_第9页
第9页 / 共15页
百色水利枢纽双向门机卷扬机房及电源控制房更换技术要求.docx_第10页
第10页 / 共15页
亲,该文档总共15页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《百色水利枢纽双向门机卷扬机房及电源控制房更换技术要求.docx》由会员分享,可在线阅读,更多相关《百色水利枢纽双向门机卷扬机房及电源控制房更换技术要求.docx(15页珍藏版)》请在第壹文秘上搜索。

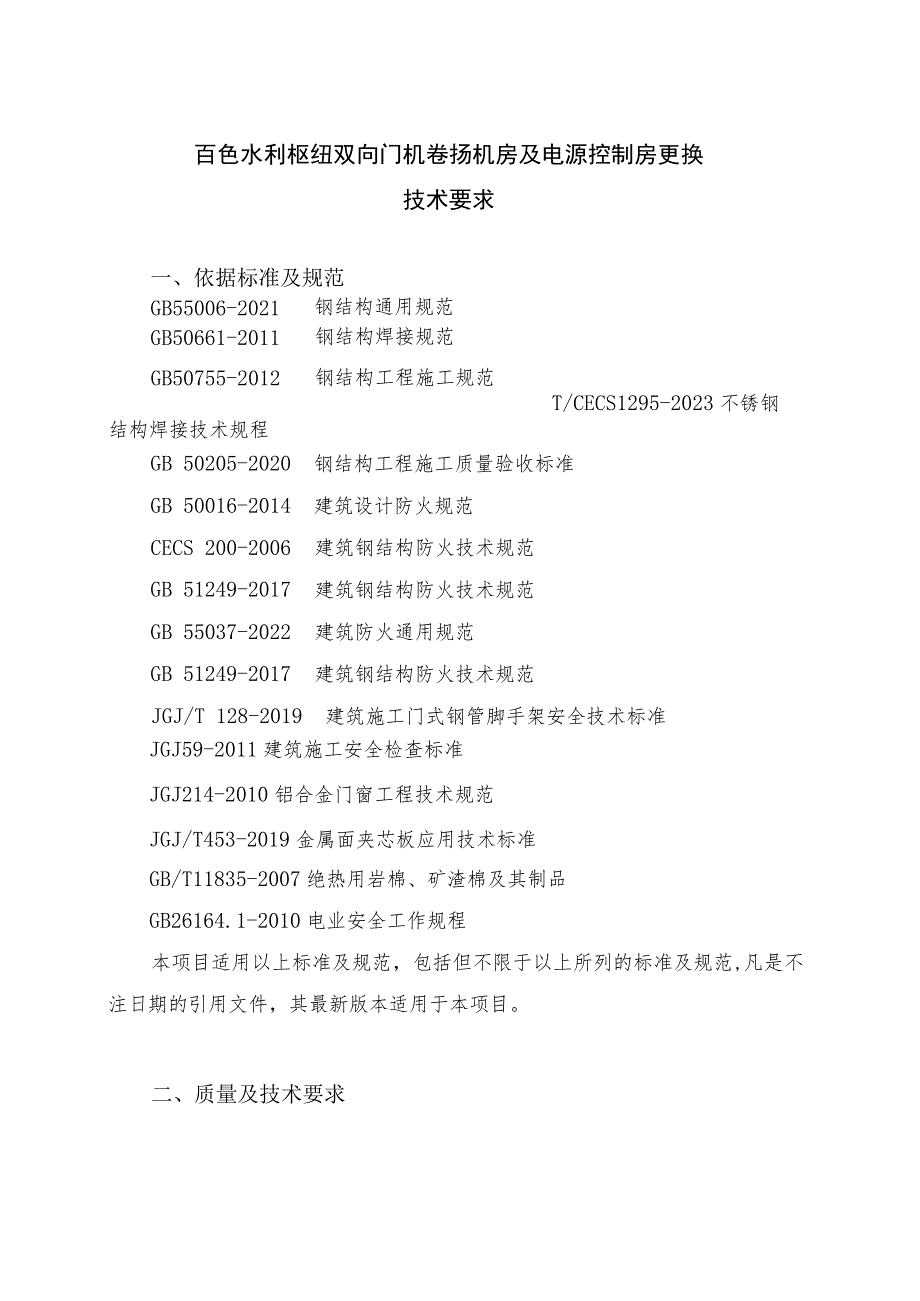

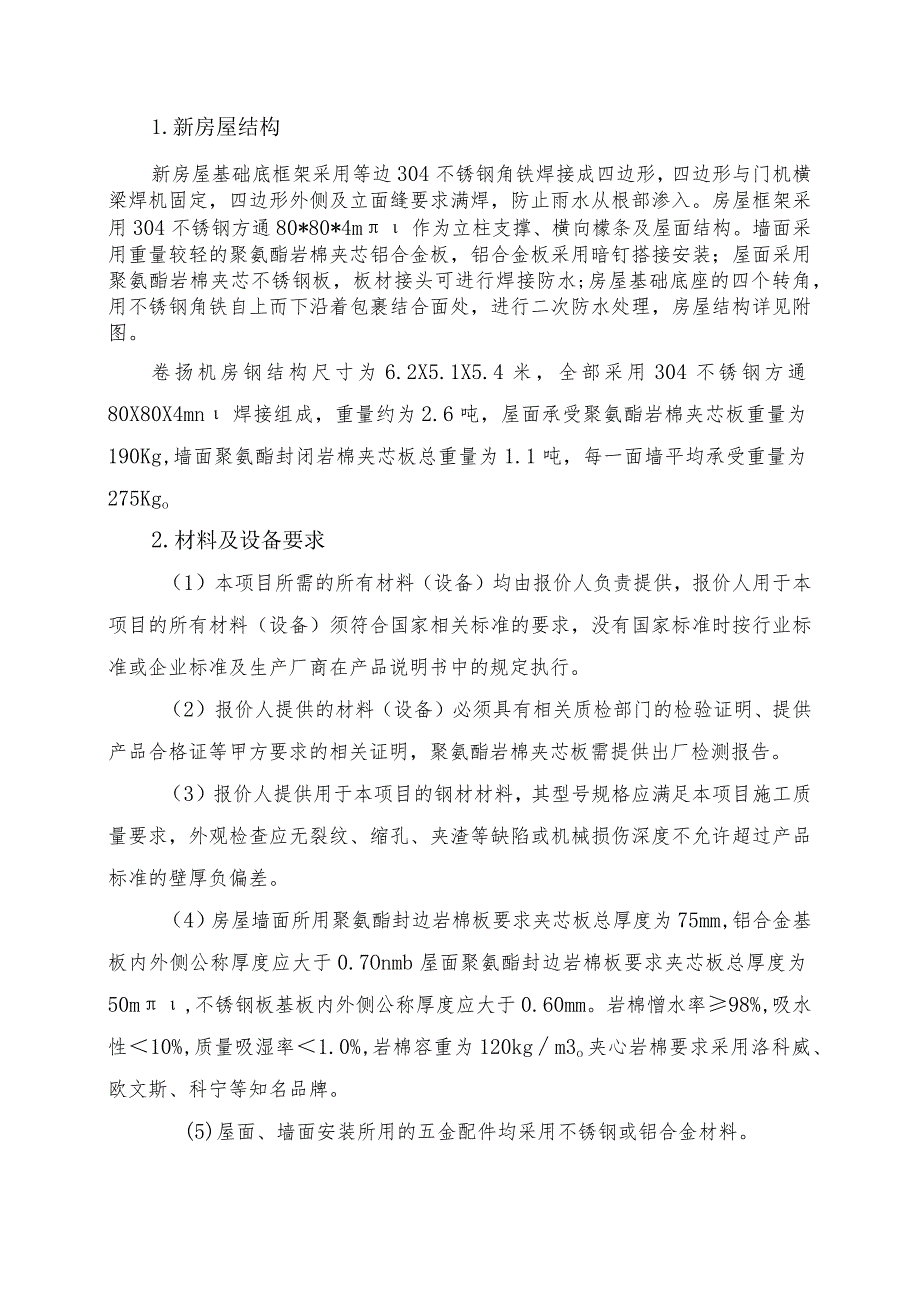

1、百色水利枢纽双向门机卷扬机房及电源控制房更换技术要求一、依据标准及规范GB55006-2021钢结构通用规范GB50661-2011钢结构焊接规范GB50755-2012钢结构工程施工规范T/CECS1295-2023不锈钢结构焊接技术规程GB 50205-2020钢结构工程施工质量验收标准GB 50016-2014建筑设计防火规范CECS 200-2006建筑钢结构防火技术规范GB 51249-2017建筑钢结构防火技术规范GB 55037-2022建筑防火通用规范GB 51249-2017建筑钢结构防火技术规范JGJ/T 128-2019建筑施工门式钢管脚手架安全技术标准JGJ59-201

2、1建筑施工安全检查标准JGJ214-2010铝合金门窗工程技术规范JGJ/T453-2019金属面夹芯板应用技术标准GB/T11835-2007绝热用岩棉、矿渣棉及其制品GB26164.1-2010电业安全工作规程本项目适用以上标准及规范,包括但不限于以上所列的标准及规范,凡是不注日期的引用文件,其最新版本适用于本项目。二、质量及技术要求1.新房屋结构新房屋基础底框架采用等边304不锈钢角铁焊接成四边形,四边形与门机横梁焊机固定,四边形外侧及立面缝要求满焊,防止雨水从根部渗入。房屋框架采用304不锈钢方通80*80*4m作为立柱支撑、横向檬条及屋面结构。墙面采用重量较轻的聚氨酯岩棉夹芯铝合金板

3、,铝合金板采用暗钉搭接安装;屋面采用聚氨酯岩棉夹芯不锈钢板,板材接头可进行焊接防水;房屋基础底座的四个转角,用不锈钢角铁自上而下沿着包裹结合面处,进行二次防水处理,房屋结构详见附图。卷扬机房钢结构尺寸为6.2X5.1X5.4米,全部采用304不锈钢方通80X80X4mn焊接组成,重量约为2.6吨,屋面承受聚氨酯岩棉夹芯板重量为190Kg,墙面聚氨酯封闭岩棉夹芯板总重量为1.1吨,每一面墙平均承受重量为275Kgo2.材料及设备要求(1)本项目所需的所有材料(设备)均由报价人负责提供,报价人用于本项目的所有材料(设备)须符合国家相关标准的要求,没有国家标准时按行业标准或企业标准及生产厂商在产品说

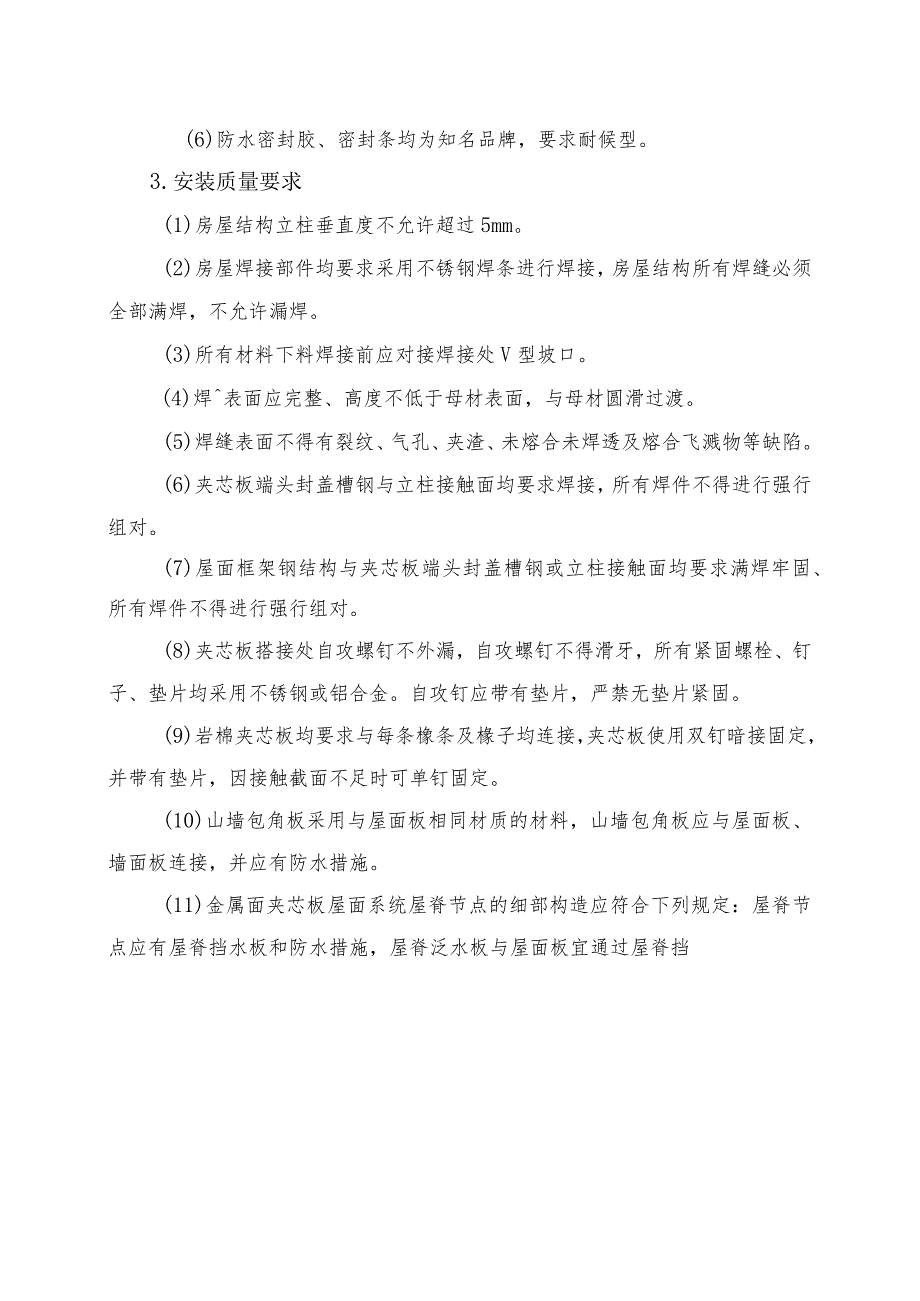

4、明书中的规定执行。(2)报价人提供的材料(设备)必须具有相关质检部门的检验证明、提供产品合格证等甲方要求的相关证明,聚氨酯岩棉夹芯板需提供出厂检测报告。(3)报价人提供用于本项目的钢材材料,其型号规格应满足本项目施工质量要求,外观检查应无裂纹、缩孔、夹渣等缺陷或机械损伤深度不允许超过产品标准的壁厚负偏差。(4)房屋墙面所用聚氨酯封边岩棉板要求夹芯板总厚度为75mm,铝合金基板内外侧公称厚度应大于0.7Onmb屋面聚氨酯封边岩棉板要求夹芯板总厚度为50m,不锈钢板基板内外侧公称厚度应大于0.60mm。岩棉憎水率98%,吸水性10%,质量吸湿率1.0%,岩棉容重为120kgm3o夹心岩棉要求采用洛

5、科威、欧文斯、科宁等知名品牌。(5)屋面、墙面安装所用的五金配件均采用不锈钢或铝合金材料。(6)防水密封胶、密封条均为知名品牌,要求耐候型。3.安装质量要求(1)房屋结构立柱垂直度不允许超过5mm。(2)房屋焊接部件均要求采用不锈钢焊条进行焊接,房屋结构所有焊缝必须全部满焊,不允许漏焊。(3)所有材料下料焊接前应对接焊接处V型坡口。(4)焊表面应完整、高度不低于母材表面,与母材圆滑过渡。(5)焊缝表面不得有裂纹、气孔、夹渣、未熔合未焊透及熔合飞溅物等缺陷。(6)夹芯板端头封盖槽钢与立柱接触面均要求焊接,所有焊件不得进行强行组对。(7)屋面框架钢结构与夹芯板端头封盖槽钢或立柱接触面均要求满焊牢固

6、、所有焊件不得进行强行组对。(8)夹芯板搭接处自攻螺钉不外漏,自攻螺钉不得滑牙,所有紧固螺栓、钉子、垫片均采用不锈钢或铝合金。自攻钉应带有垫片,严禁无垫片紧固。(9)岩棉夹芯板均要求与每条橡条及椽子均连接,夹芯板使用双钉暗接固定,并带有垫片,因接触截面不足时可单钉固定。(10)山墙包角板采用与屋面板相同材质的材料,山墙包角板应与屋面板、墙面板连接,并应有防水措施。(11)金属面夹芯板屋面系统屋脊节点的细部构造应符合下列规定:屋脊节点应有屋脊挡水板和防水措施,屋脊泛水板与屋面板宜通过屋脊挡水板连接,不宜与屋面金属面夹芯板直接连接。(12)屋面檐口滴水口做封堵处理,应用至少0.7mm及以上不锈钢片

7、剪切与檐口形状一致封堵用氢弧焊焊接,要求满焊防止雨水渗入岩棉板内,下半部可用自攻钉固定并折边作防水条。或收边后焊接封堵处理。(13)门包边、窗包边材料应用加厚型材料,门窗铝合金厚度不少于1.2mmo(14)底部泛水板材料应采用不锈钢或铝合金。(15)转角岩棉板角度切割应整齐,岩棉板粘贴,应使用岩棉板粘贴专用胶水,接触面应均匀涂抹胶水。(16)检查门窗、岩棉板等封堵密封胶有无假封现象。(17)岩棉板表面应保持整洁、无刮花、撞击变形等现象。(18)卷扬机房墙面聚氨酯封边岩棉板应横向安装,总电源控制房应竖直安装,板与板搭接处应加入一道耐候密封胶。(19)屋面、墙面安装工艺以金属面夹芯板应用技术标准(

8、JGJ/T453-2019)技术要求为准。(20)房屋框架结构安装尺寸最终以现场实际位置为准。4 .房屋结构附图转角采用阴阳角铝合金条封边再利用不锈钢等边角铁封边防水岩棉夹芯铝合金板11201BOB瓦回A瓦面/80*80*4mm不锈钢矩形方通立柱80*43* 5mm不锈钢槽钢B、D面80,80*4mm不锈钢方通80*80*4mm不锈钢方通分块式聚氨酯岩棉夹芯不锈钢板5300A、B瓦面新电源控制房基础及墙面框架示意图水流方向不镌钢方通8G*8Ou四个立柱不镌钢角铁1001002.5mm到边助水处理39008(T435mm不锈钢槽钢A、C面分块式聚氨酯岩棉夹芯不锈钢板4000OZCO/不锈钢方通8

9、0*80*4mmZA、B瓦面5 .材料明细表序号材料名称型号规格单位数量备注1304不锈钢角铁90*90*5m米36房屋基础底框架2304不锈钢角钢150*150*2.5mm米24卷扬机房立柱包边防水3304不锈钢角钢100*100*2.5mm米12电源房立柱包边防水4304不锈钢方通80*80*4mm米342房屋框架5304不锈钢槽钢80*43*5mm米42夹芯板端部封口6全铝铝合金门900*21OOmm,橘红色型材厚度1.4mm扇1含不锈钢五金7全铝铝合金门800*2100mm,橘红色型材厚度1.4mm扇1含不锈钢五金8铝合金推拉窗900*1200mm个5含不锈钢五金9铝合金推拉窗1200

10、*1500mm个7含不锈钢五金10聚氨酯岩棉铝合金板厚度75mm,铝合金基材厚0.70mm以上平方米200铝合金,外墙橘红色,内墙原色(品牌岩棉)11屋面聚氨酯岩棉不锈钢板厚度50mm,不锈钢板基材厚0.60mm以上平方米60环氧底漆一道,橘红色面漆两道12屋面墙面安装配件及密封耗材批1不锈钢或铝合金三、安全保障措施1 .施工单位应当在施工现场醒目位置,设置施工铭牌。2 .建立现场安全生产、文明施工责任体系,配备项目专职安全员。3 .洞坑、临边等地方应设置牢固围栏、悬挂警示标牌或引导标志。工作现场需铺设必要的层板,工器具摆放整齐,电源线不乱拉、管路不乱放、杂物不乱丢;工器具与量具、设备零部件、

11、油污不落地。4 .严格执行电厂工作票许可制度,在工作票允许的时间和地点范围内作业,不可随意变更工作负责人及工作班成员。5 .电焊作业人员需持有电焊作业相关资质证件。严格执行动火作业的安全措施,相关工作人员配备电焊面罩、电焊防护服、电焊手套,防护眼镜,动火工作场所配备足够的灭火器,防止火灾。6 .注意施工现场用电安全,禁止私自接电,电焊机、电动角磨机等电动工具应按操作规范使用。7 .按照规范搭建施工脚手架,要求脚手架从地面开始搭建,将房屋圈围成“回”字形,并且高于屋面1.2米以上。8 .房屋拆卸,应将屋内设备进行保护不受撞击磕碰并进行防雨,拆卸物件件严禁高空抛落。9 .高空作业,应按照规范搭建脚手架,脚手架搭建验收合格后方可投入使用,工作人员应佩戴安全带,房屋下方应悬挂安全网,防止人员坠落。10 .钢管、扣件等必须为合格产品,禁止使用锈蚀、变形、弯曲、裂纹的材料。扎、拆脚手架时,严禁周围应设围挡或警戒标志,并设专人看管,非施工人员禁止入内。11 .施工临时用电需符合施工现场临时用电安全技术规范(JGJ46-2005)要求。12 .现场使用葫芦、吊带、切割机、角磨机、焊机等工器具或安全带等劳动保护用具需经施工单位或具有检定检验资质的机构进行检定合格后方可使用,并粘贴合格标签。

展开阅读全文
