锚索施工监理细则.docx

上传人:p** 文档编号:362922 上传时间:2023-08-06 格式:DOCX 页数:13 大小:26.44KB
下载 相关 举报
锚索施工监理细则.docx_第1页
第1页 / 共13页
锚索施工监理细则.docx_第2页
第2页 / 共13页
锚索施工监理细则.docx_第3页
第3页 / 共13页
锚索施工监理细则.docx_第4页
第4页 / 共13页
锚索施工监理细则.docx_第5页
第5页 / 共13页
锚索施工监理细则.docx_第6页
第6页 / 共13页
锚索施工监理细则.docx_第7页
第7页 / 共13页
锚索施工监理细则.docx_第8页
第8页 / 共13页
锚索施工监理细则.docx_第9页
第9页 / 共13页
锚索施工监理细则.docx_第10页
第10页 / 共13页
亲,该文档总共13页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《锚索施工监理细则.docx》由会员分享,可在线阅读,更多相关《锚索施工监理细则.docx(13页珍藏版)》请在第壹文秘上搜索。

1、锚索施工监理细则预应力锚索施工监理细则本文件为GB/T19002(IS09002)族质量体系作业文件之一。部分内容摘自溪洛渡水电站主体I标工程建设监理规划之5,工程质量限制。质量限制贯彻:以工作的质量保证产品的质量、全员管理的全面质量管理思路;坚持:质量第一、以人为核心、预防为主、以及坚持质量标准、科学公正原则。一、技术标准:依据LT/C-1施工招标文件其次卷技术条款5.3节各款、设计图纸红龙-坝(1)-02-016021、035044的规定Q钻孔开孔偏差10cm、孔斜误差孔深2%;钢绞线GB5224-85,固结灌浆水泥标号425#、水质应符合JGJ63-89第3.0.4条的规定浆液水灰比0.

2、40.45、(灌浆材料采纳M50水泥浆(红龙-坝(1)-02-035044号图删除这一标准)张拉合格标准:SL46-94规定,采纳应力限制及伸长值校核方法10%(实测伸长-理论伸长)/理论伸长-5%合格标准:以应力限制为准5%(实测应力-设计应力)/设计应力-3%封孔灌浆压力0.8Mpao锚(墩)头混凝土标号C40、封头混凝土标号C35抽样数:为锚索总数的5%二、施工监理程序框图(ID(Io)打算并向监理提交锚索主材合格分供方资料、材质证明、抽检试验报告、仪表率定报告、施工方案、质量措施支配、质检验收表格、生产性试验大纲及试验报告监理审批,并检查施工打算开挖到位断面测量开挖面清理测量放锚索编锚

3、索安装锚固段灌浆孔道测斜固壁或围岩灌浆压水检查扫孔张拉段灌浆张拉座垫基础验收单元工程质量评定表封头混凝土浇筑张拉座垫混凝土浇筑锚索张拉造孔监理主要检查验收程序锚索造孔合格证预应力锚索编制合格证锚索安装检查表内锚段灌浆质量检查表锚索张拉座垫基础验收单锚索张拉座垫混凝土浇筑申请单预应力锚索张拉许可证锚索张拉质量检查表张拉段孔道灌浆许可证(ID张拉段灌浆质量检查表锚索封头混凝土浇筑申请单预应力锚索单元程质量评定三、管理点设置:影响锚索施工质量的关键因素及关键工序将作为管理点。1, 施工人员:是确定性的因素。施工人员,尤其是施工员、质检员的素养对锚索施工质量具有确定性的影响。施工必需在施工员、质检员的

4、指导和限制下进行。重要操作,如锚索张拉、浆液配制、压力灌浆等操作人员须岗前培训,持证上岗;。2, 设备:钻孔设备影响造孔精度、张拉设备确定张拉的成败、计量仪表包括压力表、游标卡尺精度确定张拉质量及确定是否合格;一些协助设备如灌浆设备、气泵,一些构件,如止浆环、灌浆管的质量往往成为锚索成败的关键;3,材质:钢绞线、水泥等材质是确定锚索质量的重要条件,必需符合合同技术条款规定的标准。施工前要审批承包人须供应钢材、水泥生产厂家资质证明、材质证明;检查材质抽样试验、水泥浆液、混凝土协作比试验等;4,环境:包括自然环境、作业条件、管理环境等,其中最为重要的是质量管理体系环境,其中又以管理机构、管理程序最

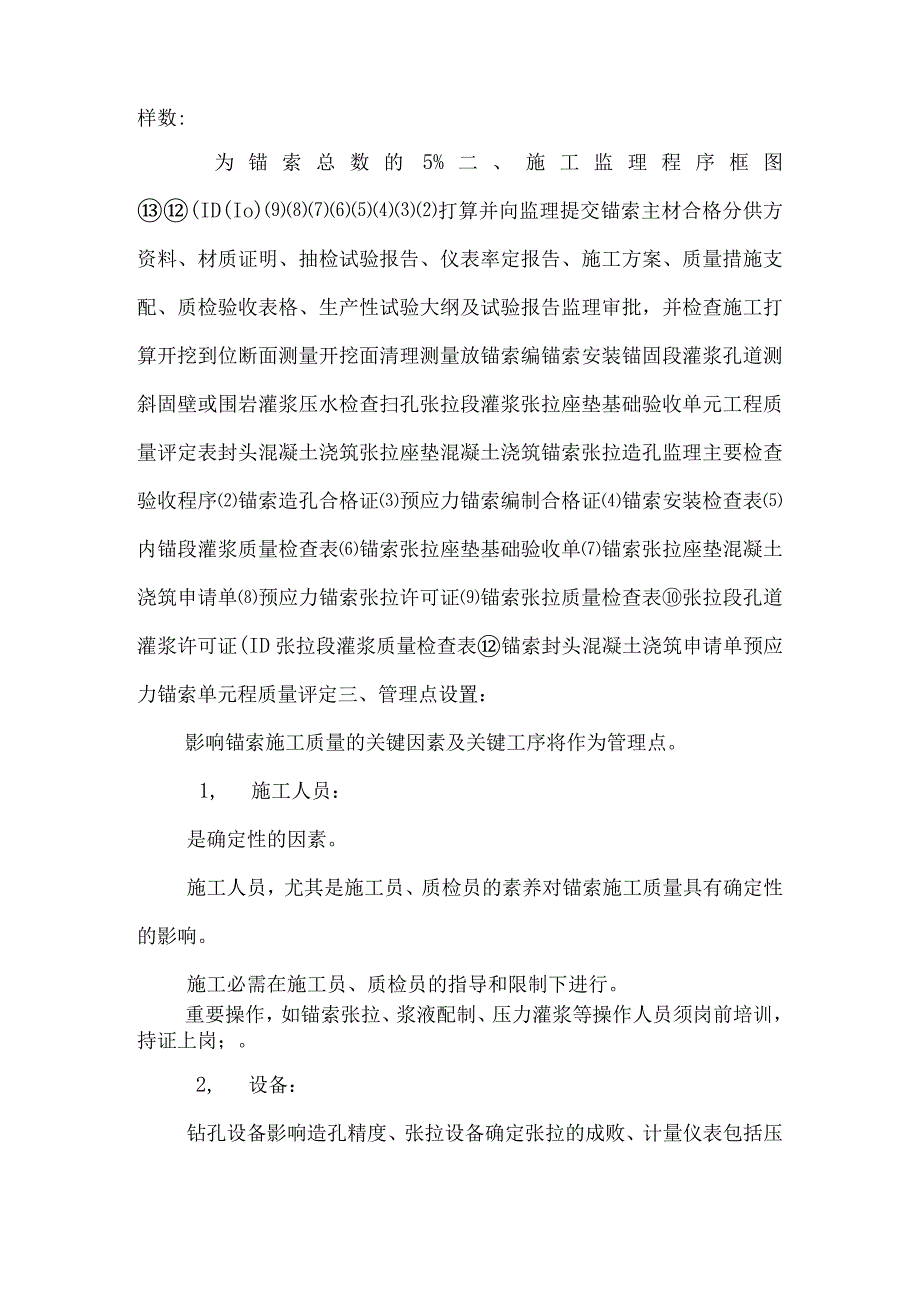

5、为关键;5,造孔:困难地层钻进中塌孔处理、孔道测斜;6,围岩灌浆:浆液配制、灌浆压力、结束标准限制、压水检查;7,锚固段灌浆:浆液配制、止浆环工作状况检查、灌浆回路检查、灌浆压力限制、结束标准限制;8,锚索张拉:仪表安装、仪表读数核实、理论伸长计算及其参数选取、结束标准限制;9,封孔灌浆:浆液配制、灌浆压力、结束标准限制。四、质量限制程序(一般程序参见附件2)1,监理机构和监理人员鉴于锚索工程的工艺困难、技术含量大,并且处在左岸开挖施工的关键线路上,由此,在二滩国际溪洛渡水电站工程监理部组织机构的框架下,设立锚索监理小组,专事锚索工程监理。地质、测量、试验专业工程师对锚索施工监理赐予技术支持。

6、小组组长对项目工程师和总监负责,组织组内工作并参加巡察与旁站;与承包人的锚索施工员、质检员合作,协调处理现场问题并刚好反馈;对重大问题及承包人信函提出处理看法和信函拟稿;签署工序质量检查验收表;撰写专题报告和执行上级支配的工作。检查员对组长负责,进行施工现场的巡察和旁站监理;做好监理记录和日志;发觉问题,与承包人的施工员、质检员亲密合作,合同内的刚好处理、合同外的刚好反馈;重要信息应越级反馈;经受权签署锚索施工工序质量文件和执行上级支配的工作。2,锚索监理人员事前应参加对承包人的锚索施工组织设计、锚索施工方案、生产性试验大纲、质检验收表格等系统作业文件的审批工作,学习招标、投标文件、技术规范、

7、熟识设计图纸,从而明确:监理依据、技术标准、施工方法、工艺、程序以及影响锚索质量的主要因素及管理点,并制定相应的监理支配。3,测量专业把好放样关,确保钻孔开孔偏差IOCn1。4,试验专业把好材质关:按质量标准审批承包人提交的材质系统文件,如锚索主材合格分供方资料、材质证明、抽检试验报告、设备仪表率定资料(必要时旁站率定)、骨料质量试验资料、浆液协作比、混凝土协作比试验报告,检查承包人的材料运输和储存,检查承包人试验频率,并按监理合同规定进行相应的、独力的抽样检验。现场配料站巡察检查:配料人员资质、协作比、配方牌、量具等5,现场巡察(抽样)检查:材料质量合格证及其包装、库存检查、锚索制作条件及配

8、件加工(按厂家要求执行)、锚索制作、锚索运输、安装设备及锚索安装、浆液配制、混凝土配制、锚墩开挖验收、钢筋绑扎、混凝土浇筑。巡察中要擅长发觉问题、提前识别质量隐患,刚好发觉问题刚好订正。6,现场旁站监理:对管理点实行旁站监理。7,工序检查验收:现场质量跟踪的目标是上序施工未经检查或检查不合格,不得进行下序施工。依据质量支配要求,ETKGZB的代表在下列质量限制文件上签字,确定对每一根锚索质量评定。质量限制文件如下:MOl孔道测斜成果表M02锚索造孔合格证M03预应力锚索编制合格证M04锚索安装检查表M05内锚段灌浆质量检查表M06锚索张拉座垫基础开挖验收单M07锚索张拉座垫混凝土浇筑申请单M0

9、8预应力锚索张拉许可证M09锚索张拉质量检查表MlO张拉段孔道灌浆许可证MilM12M13张拉段灌浆质量检查表锚索封头混凝土浇筑申请单预应力锚索单元工程质量评定表附注:上述表格存在一些问题如术语、名称不够统一,如内锚段/锚固段、张拉段灌浆/封孔灌浆、(作业)申请单/许可证、成果表/检查表/验收单/合格证等;缺项,如缺测量工序、试验工序、固结灌浆工序、缺锚索安装检查表、单元工程质量评定表等;表格重叠,如(Mo1、M02)、(MO6、M07)及(Ml0、MlD等。它们可以合并为锚索造孔检查表、座垫混凝土浇筑申请单及张拉段灌浆质量检查表等。这些问题将在实施过程中与业主、施工方协商逐步优化,规范用语、

10、便于操作。初步设想:规范术语:按设计图纸统一工程术语规范名称:将成果表、申请表、许可证、检查表、合格证、验收表等统一归并为测量检查表:试验检查表:工序许可证:工序检查表:竣工验收表:单元工程质量评定表:附件:一,基本学问二,质量限制一般程序三,关于锚索灌浆四,关于锚索施工监理记录五,主要备查文件ETI/GZB065217、270/2001(端锚、对穿锚)锚索结构图GZB/ETI/208/2001提交锚索主材合格分供方资料、ETI/GZB/202/2001批准GZB/ETI/209、260/2001提交锚索生产性试验大纲GZB/ETI/210/2001提交锚索施工方案GZB/ETI/224/20

11、01提交材质证明、抽检试验报告GZB/ETI/233/2001提交质检验收表格、ETI/GZB/220/2001批准一,基本学问1、锚固机制:预应力锚固是对被加固的岩体施加预应力,限制有害变形的发展,以保持边坡、围岩的稳定。其作用机制主要是通过单根锚索或锚索群对其围岩施加预应力,从而形成压缩带、固结带,增大其整体性和结构面的摩擦力,以起到自承拱作用、组合梁作用、固结作用或悬吊作用。达到稳定岩体的目的2、基本术语锚索结构:典型锚索一般由锚固段、自由段、张拉端等三部分组成。其中锚固段:亦称锚根、内锚头,是锚索在锚孔底部的固定段。据其锚着方式,可分为机械式和胶结式(砂浆或树脂胶结)两大类。自由段:张

12、拉时可以自由弹性伸长的锚索体。张拉端:亦称锚头、外锚头,是实施预应力张拉和锚固的锚索孔孔口部段。通常有导向管、锚墩(或锚索梁)、钢垫板、筛孔锚头及锥形锁定销等构件组成。隔离架:是架隔钢绞线、灌浆管、(排气)回浆管的圆形(塑料)构件,可以架隔在齿边或和筛孔中。其作用是梳理锚索构件并使锚束置中。栓塞(堵塞器):置于锚固段与自由段之间,是在锚固段灌浆时防止浆液回流到自由段的堵塞装置。水纹管:PVC水纹管,套在锚束外防护锚束。当一次性灌浆时,在自由段的水纹管其管外与锚孔孔壁间的间隙起到回浆管的作用,同时防止浆液回流到自由段。此时,栓塞可以在锚束安放前与水纹管密封。3、类型:,结构类型胶结式锚头锚索机械

13、式锚头锚索,灌浆式是胶结式预应力锚索的一种,它又有一次灌浆和二次灌浆、粘结式和非粘结式锚索之分。(3),按锚索方向又可分为垂直锚索、水平锚索和斜锚索三类。垂直锚索及下倾斜锚索封孔灌浆时进浆管必需插到孔底。水平锚索及上仰斜锚索安放时,锚固段与自由段间必需设置堵塞器(定位止浆环),其作用是使锚固段灌浆饱满,又不致溢入自由段。水平锚索及上仰斜锚索封孔灌浆时,排气管管口必需置于孔底,并应当密封孔口。(4),按加力方式分为端头锚索、对穿锚索、环向锚索。(5),按锚固对象有岩锚、土锚索、预应力结构混凝土等等4、预应力钢材:由7股5rn碳素钢丝组成的低松弛预应力钢绞线为基本材料。依据设计须要的吨位大小,选择

14、若干根钢绞线组成锚索束。采纳的进口钢绞线其微量化学成分为微量元素含量()0.81CMnPSSi0.690.0120.090.29其主要物理力学指标为指标名称直径(mm)断面积(mm2)强度(MPa)破断力(kN)弹性模量(GPa)100Oh松弛率(%)技术参数ASTMA416/A416M-9815.2415.24138.4919102641951.651.581860260.7检验报告139.4140.819501960274.2274.9195198本工程预应力锚索钢绞线材质执行GB5224-85标准。钢绞线分为裸体钢绞线、塑套涂脂钢绞线两种:裸体钢绞线用于粘结式锚索。塑套涂脂钢绞线用于非粘

15、结式锚索。其表面涂上油脂并外套PVC塑料管予以爱护。油脂的作用还是为了使自由段的钢绞线在塑料套管中能自由拉伸。而在锚固段,安装前则应剥离钢绞线外的塑料管、彻底清洗其表面油脂以便钢绞线能与水泥砂浆紧密胶结。二次灌浆预应力锚索,其锚固段锚索束应套装塑料水纹管。一期灌浆灌入水纹管内,二期灌浆灌入在水纹管外,使管内袒露的钢绞线和管外与孔壁之间的环形空间被紧密胶结。非粘结式锚索自由段的钢绞线应当保留油脂,并封装在各自的塑料套内,以便张拉时能自由移动。由若干股钢绞线组成的锚索封装在一根光滑的塑料管中。自由段的灌浆分两步进行,首先是锚索水纹管外部环形空间的包围灌浆,这可视作锚固段灌浆的接着。其次步是锚索在张拉到设计荷载的10%以后,锚索套管内部空隙的灌浆。二,质量限制一般程序1、对工程施工实行全过程、全方位的监督、检查与限制。2、施工前限制:审查承包人的施工技术措施和质量保证文件,主要包括:质量保证体系,质量保证措施;资质证明文件,限制分包项目的质量、现场作业人员的岗位操作资质;施工组织设计;原材料、半成品和构配件的质量证明文件;新技术、新工艺、新材料的技术鉴定文件;单项工程开工申请报告。3、过程限制:单项工程开工前,检查现场施工打算,具

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 工程监理

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
