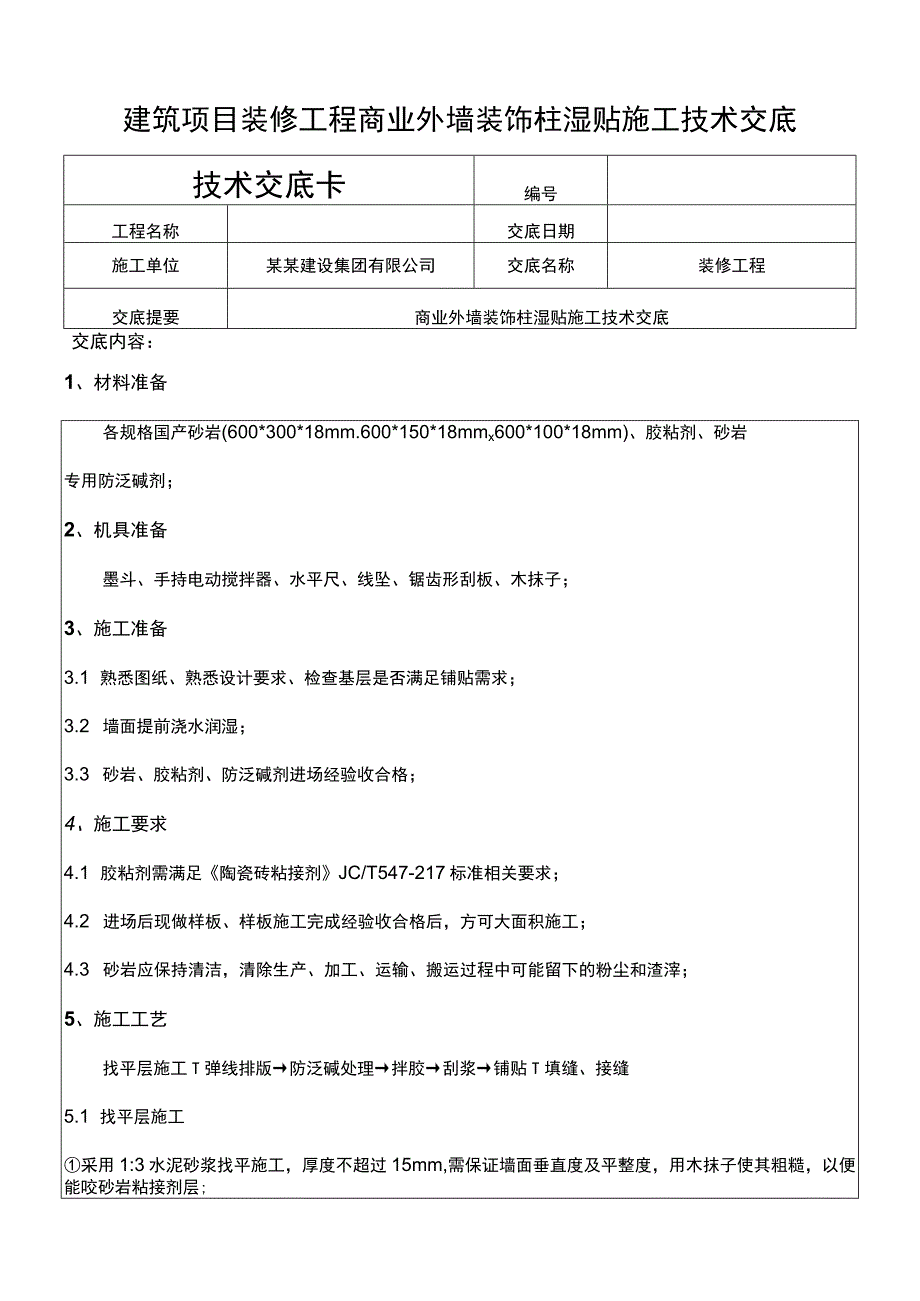

1、建筑项目装修工程商业外墙装饰柱湿贴施工技术交底技术交底卡编号工程名称交底日期施工单位某某建设集团有限公司交底名称装修工程交底提要商业外墙装饰柱湿贴施工技术交底交底内容:1、材料准备各规格国产砂岩(600*300*18mm.600*150*18mmx600*100*18mm)、胶粘剂、砂岩专用防泛碱剂;2、机具准备墨斗、手持电动搅拌器、水平尺、线坠、锯齿形刮板、木抹子;3、施工准备3.1 熟悉图纸、熟悉设计要求、检查基层是否满足铺贴需求;3.2 墙面提前浇水润湿;3.3 砂岩、胶粘剂、防泛碱剂进场经验收合格;4、施工要求4.1 胶粘剂需满足陶瓷砖粘接剂JC/T547-217标准相关要求;4.2

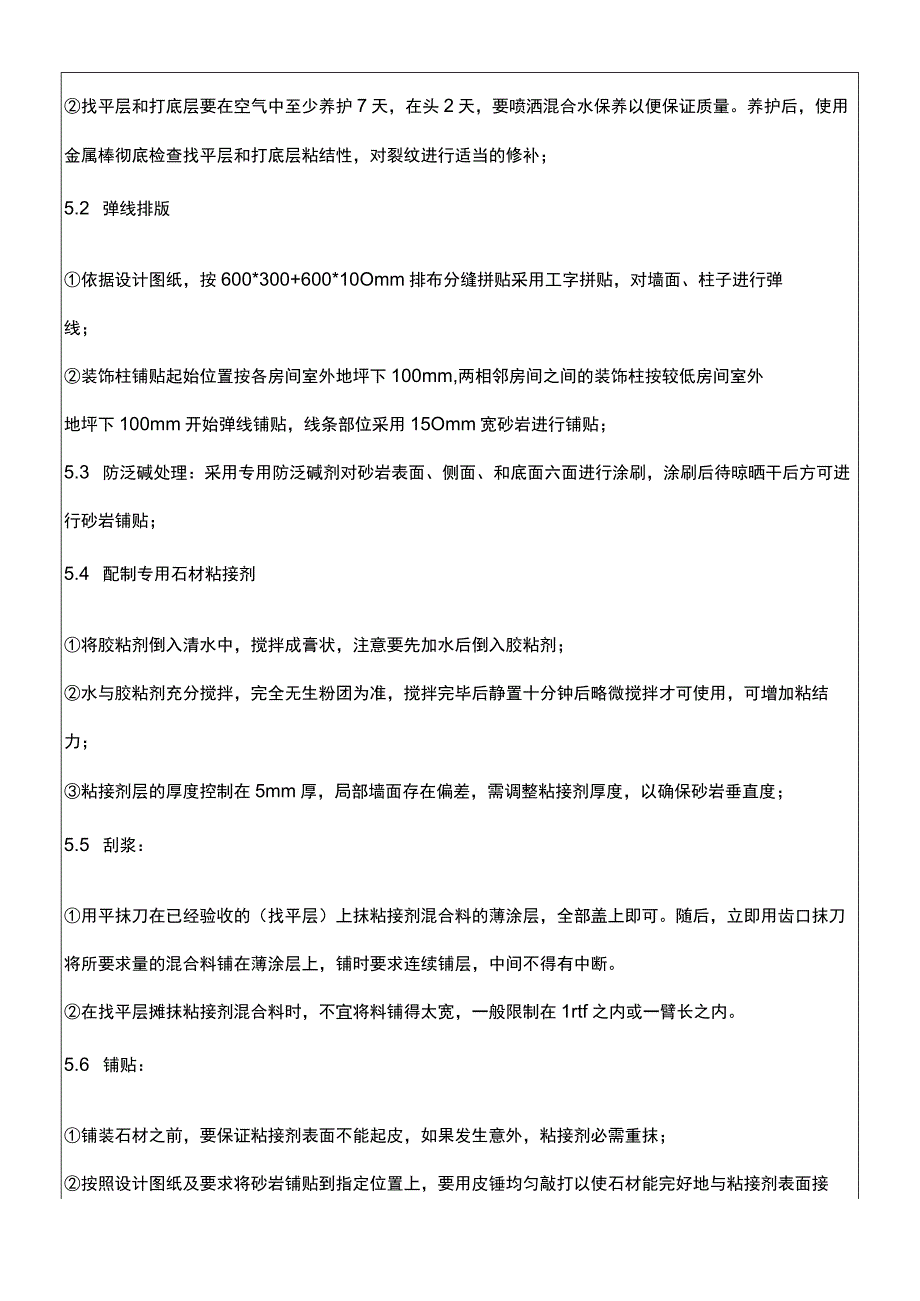

2、进场后现做样板、样板施工完成经验收合格后,方可大面积施工;4.3 砂岩应保持清洁,清除生产、加工、运输、搬运过程中可能留下的粉尘和渣滓;5、施工工艺找平层施工T弹线排版防泛碱处理拌胶刮浆铺贴T填缝、接缝5.1 找平层施工采用1:3水泥砂浆找平施工,厚度不超过15mm,需保证墙面垂直度及平整度,用木抹子使其粗糙,以便能咬砂岩粘接剂层;找平层和打底层要在空气中至少养护7天,在头2天,要喷洒混合水保养以便保证质量。养护后,使用金属棒彻底检查找平层和打底层粘结性,对裂纹进行适当的修补;5.2 弹线排版依据设计图纸,按600*300+600*10Omm排布分缝拼贴采用工字拼贴,对墙面、柱子进行弹线;装饰

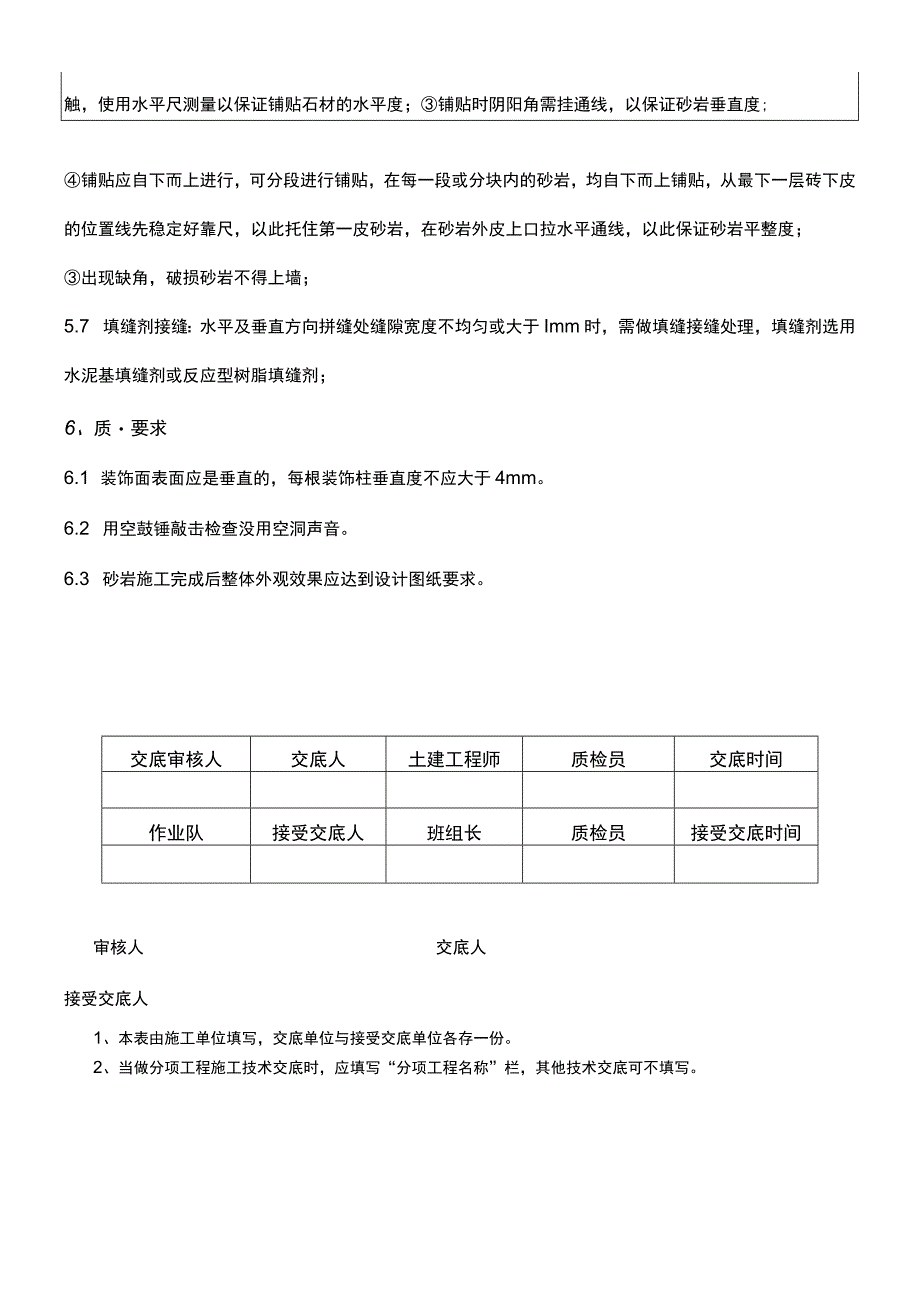

3、柱铺贴起始位置按各房间室外地坪下100mm,两相邻房间之间的装饰柱按较低房间室外地坪下100mm开始弹线铺贴,线条部位采用15Omm宽砂岩进行铺贴;5.3 防泛碱处理:采用专用防泛碱剂对砂岩表面、侧面、和底面六面进行涂刷,涂刷后待晾晒干后方可进行砂岩铺贴;5.4 配制专用石材粘接剂将胶粘剂倒入清水中,搅拌成膏状,注意要先加水后倒入胶粘剂;水与胶粘剂充分搅拌,完全无生粉团为准,搅拌完毕后静置十分钟后略微搅拌才可使用,可增加粘结力;粘接剂层的厚度控制在5mm厚,局部墙面存在偏差,需调整粘接剂厚度,以确保砂岩垂直度;5.5 刮浆:用平抹刀在已经验收的(找平层)上抹粘接剂混合料的薄涂层,全部盖上即可。
4、随后,立即用齿口抹刀将所要求量的混合料铺在薄涂层上,铺时要求连续铺层,中间不得有中断。在找平层摊抹粘接剂混合料时,不宜将料铺得太宽,一般限制在1rtf之内或一臂长之内。5.6 铺贴:铺装石材之前,要保证粘接剂表面不能起皮,如果发生意外,粘接剂必需重抹;按照设计图纸及要求将砂岩铺贴到指定位置上,要用皮锤均匀敲打以使石材能完好地与粘接剂表面接触,使用水平尺测量以保证铺贴石材的水平度;铺贴时阴阳角需挂通线,以保证砂岩垂直度;铺贴应自下而上进行,可分段进行铺贴,在每一段或分块内的砂岩,均自下而上铺贴,从最下一层砖下皮的位置线先稳定好靠尺,以此托住第一皮砂岩,在砂岩外皮上口拉水平通线,以此保证砂岩平整度;出现缺角,破损砂岩不得上墙;5.7 填缝剂接缝:水平及垂直方向拼缝处缝隙宽度不均匀或大于Imm时,需做填缝接缝处理,填缝剂选用水泥基填缝剂或反应型树脂填缝剂;6、质要求6.1 装饰面表面应是垂直的,每根装饰柱垂直度不应大于4mm。6.2 用空鼓锤敲击检查没用空洞声音。6.3 砂岩施工完成后整体外观效果应达到设计图纸要求。交底审核人交底人土建工程师质检员交底时间作业队接受交底人班组长质检员接受交底时间审核人交底人接受交底人1、本表由施工单位填写,交底单位与接受交底单位各存一份。2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
