控制室电器设备降温空调改造技术协议.docx

上传人:p** 文档编号:364969 上传时间:2023-08-06 格式:DOCX 页数:5 大小:23.81KB
下载 相关 举报
控制室电器设备降温空调改造技术协议.docx_第1页
第1页 / 共5页
控制室电器设备降温空调改造技术协议.docx_第2页
第2页 / 共5页
控制室电器设备降温空调改造技术协议.docx_第3页
第3页 / 共5页
控制室电器设备降温空调改造技术协议.docx_第4页
第4页 / 共5页
控制室电器设备降温空调改造技术协议.docx_第5页
第5页 / 共5页
亲,该文档总共5页,全部预览完了,如果喜欢就下载吧!
资源描述

《控制室电器设备降温空调改造技术协议.docx》由会员分享,可在线阅读,更多相关《控制室电器设备降温空调改造技术协议.docx(5页珍藏版)》请在第壹文秘上搜索。

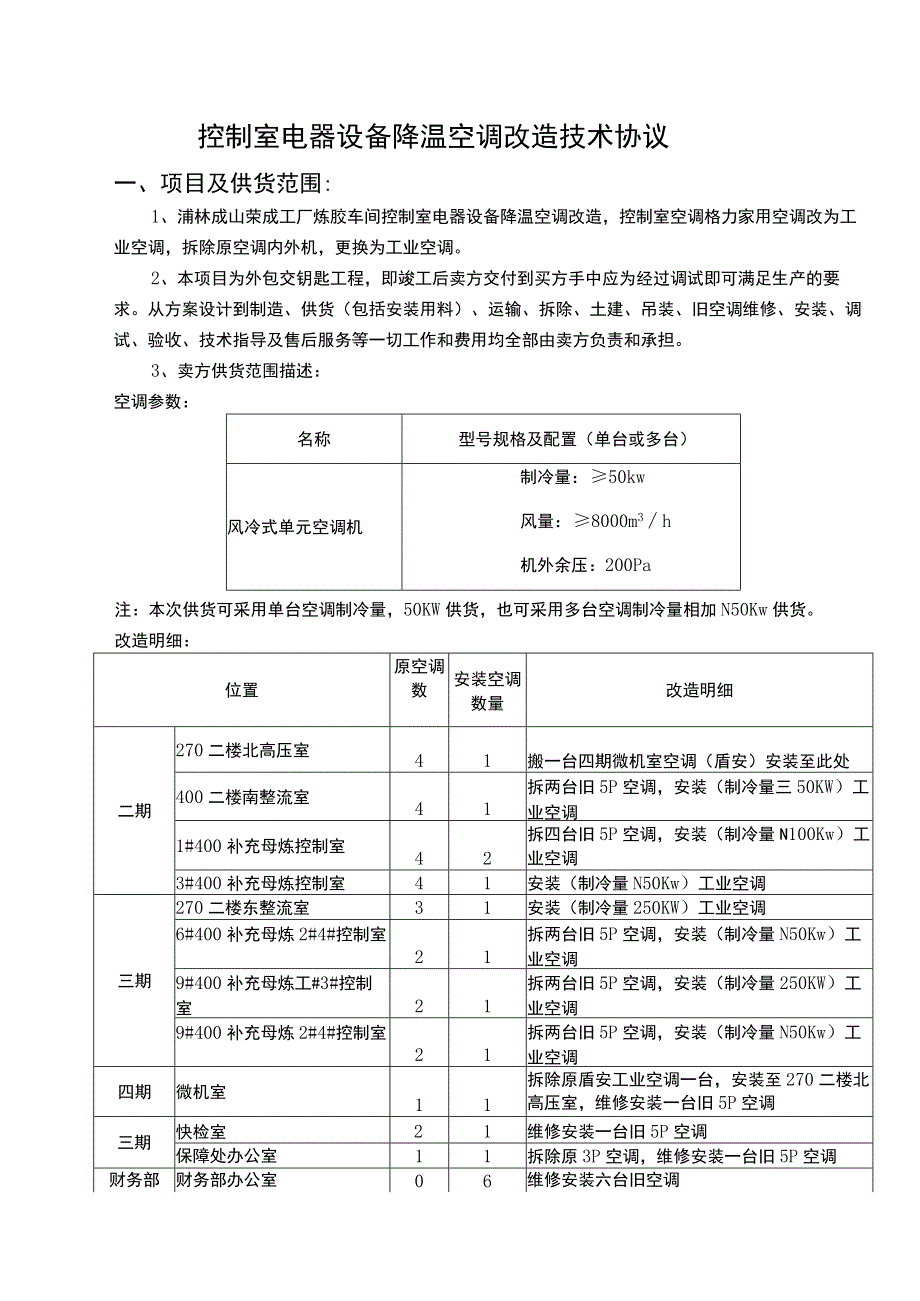

1、控制室电器设备降温空调改造技术协议一、项目及供货范围:1、浦林成山荣成工厂炼胶车间控制室电器设备降温空调改造,控制室空调格力家用空调改为工业空调,拆除原空调内外机,更换为工业空调。2、本项目为外包交钥匙工程,即竣工后卖方交付到买方手中应为经过调试即可满足生产的要求。从方案设计到制造、供货(包括安装用料)、运输、拆除、土建、吊装、旧空调维修、安装、调试、验收、技术指导及售后服务等一切工作和费用均全部由卖方负责和承担。3、卖方供货范围描述:空调参数:名称型号规格及配置(单台或多台)风冷式单元空调机制冷量:50kw风量:8000m3h机外余压:200Pa注:本次供货可采用单台空调制冷量,50KW供货

2、,也可采用多台空调制冷量相加N50Kw供货。改造明细:位置原空调数安装空调数量改造明细二期270二楼北高压室41搬一台四期微机室空调(盾安)安装至此处400二楼南整流室41拆两台旧5P空调,安装(制冷量三50KW)工业空调1#400补充母炼控制室42拆四台旧5P空调,安装(制冷量N100Kw)工业空调3#400补充母炼控制室41安装(制冷量N50Kw)工业空调三期270二楼东整流室31安装(制冷量250KW)工业空调6#400补充母炼2#4#控制室21拆两台旧5P空调,安装(制冷量N50Kw)工业空调9#400补充母炼工#3#控制室21拆两台旧5P空调,安装(制冷量250KW)工业空调9#40

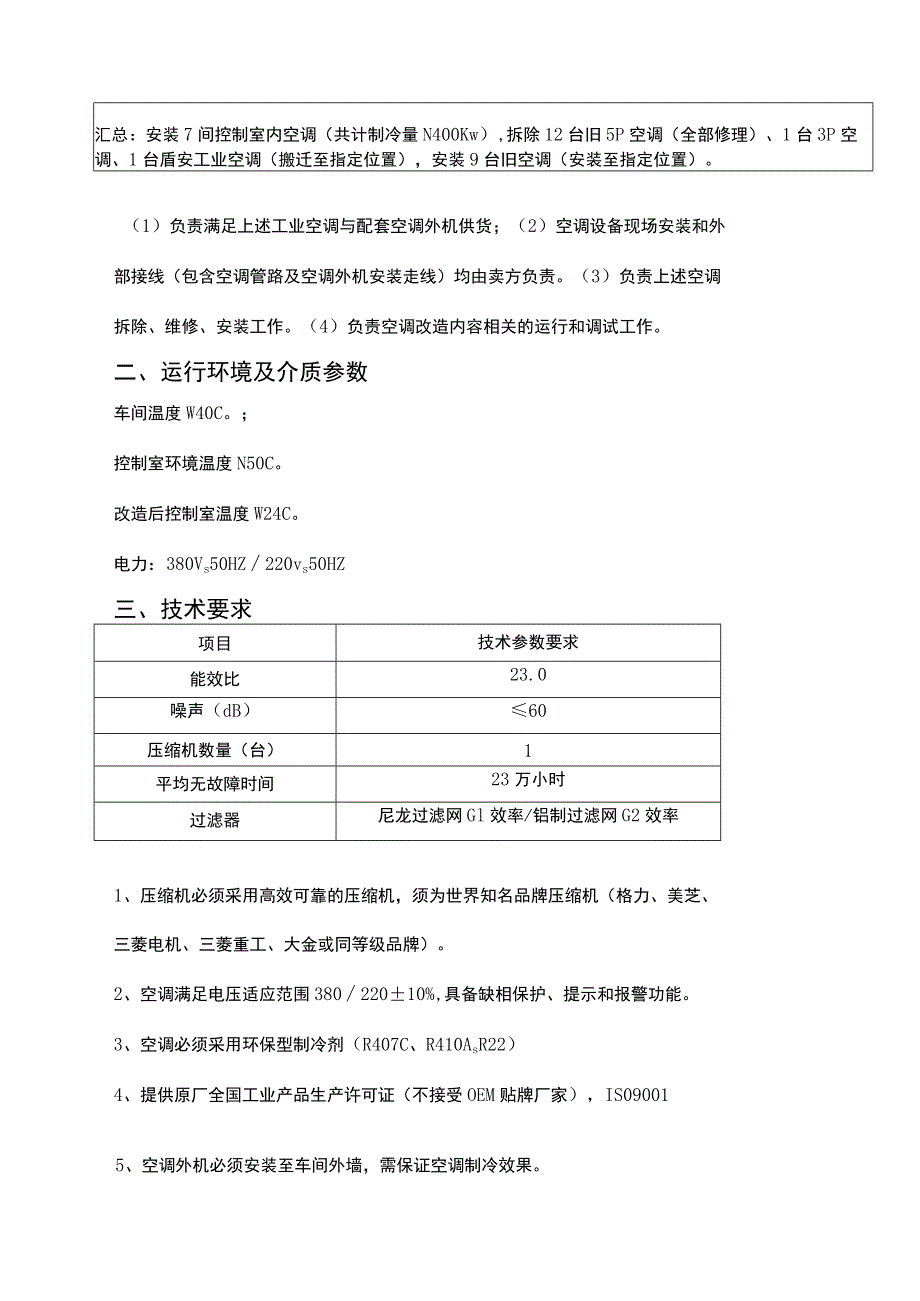

3、0补充母炼2#4#控制室21拆两台旧5P空调,安装(制冷量N50Kw)工业空调四期微机室11拆除原盾安工业空调一台,安装至270二楼北高压室,维修安装一台旧5P空调三期快检室21维修安装一台旧5P空调保障处办公室11拆除原3P空调,维修安装一台旧5P空调财务部财务部办公室06维修安装六台旧空调汇总:安装7间控制室内空调(共计制冷量N400Kw),拆除12台旧5P空调(全部修理)、1台3P空调、1台盾安工业空调(搬迁至指定位置),安装9台旧空调(安装至指定位置)。(1)负责满足上述工业空调与配套空调外机供货;(2)空调设备现场安装和外部接线(包含空调管路及空调外机安装走线)均由卖方负责。(3)负

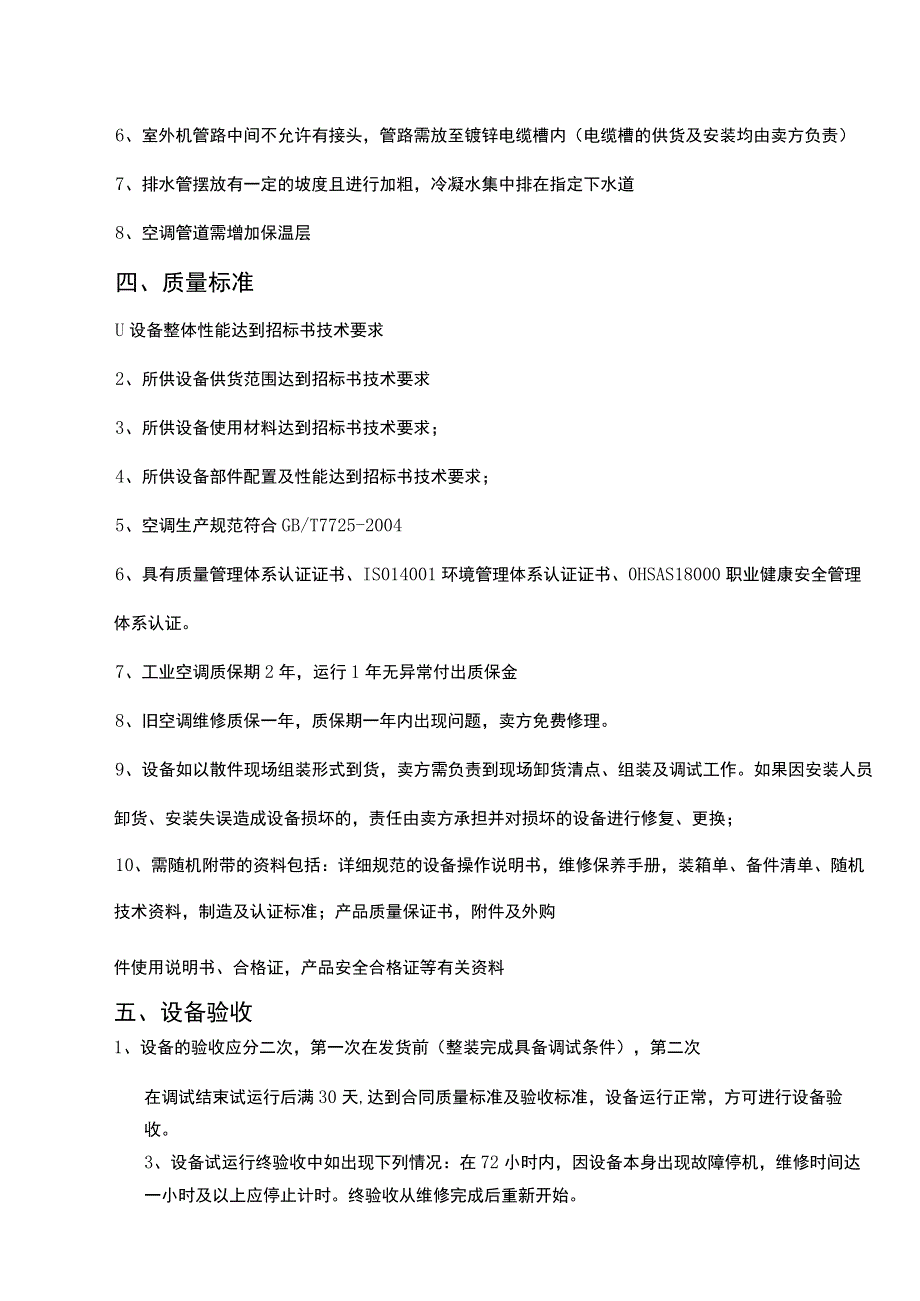

4、责上述空调拆除、维修、安装工作。(4)负责空调改造内容相关的运行和调试工作。二、运行环境及介质参数车间温度W40C。;控制室环境温度N50C。改造后控制室温度W24C。电力:380Vs50HZ220vs50HZ三、技术要求项目技术参数要求能效比23.0噪声(dB)60压缩机数量(台)1平均无故障时间23万小时过滤器尼龙过滤网Gl效率/铝制过滤网G2效率1、压缩机必须采用高效可靠的压缩机,须为世界知名品牌压缩机(格力、美芝、三菱电机、三菱重工、大金或同等级品牌)。2、空调满足电压适应范围38022010%,具备缺相保护、提示和报警功能。3、空调必须采用环保型制冷剂(R407C、R410AsR22

5、)4、提供原厂全国工业产品生产许可证(不接受OEM贴牌厂家),IS090015、空调外机必须安装至车间外墙,需保证空调制冷效果。6、室外机管路中间不允许有接头,管路需放至镀锌电缆槽内(电缆槽的供货及安装均由卖方负责)7、排水管摆放有一定的坡度且进行加粗,冷凝水集中排在指定下水道8、空调管道需增加保温层四、质量标准U设备整体性能达到招标书技术要求2、所供设备供货范围达到招标书技术要求3、所供设备使用材料达到招标书技术要求;4、所供设备部件配置及性能达到招标书技术要求;5、空调生产规范符合GB/T7725-20046、具有质量管理体系认证证书、IS014001环境管理体系认证证书、0HSAS180

6、00职业健康安全管理体系认证。7、工业空调质保期2年,运行1年无异常付出质保金8、旧空调维修质保一年,质保期一年内出现问题,卖方免费修理。9、设备如以散件现场组装形式到货,卖方需负责到现场卸货清点、组装及调试工作。如果因安装人员卸货、安装失误造成设备损坏的,责任由卖方承担并对损坏的设备进行修复、更换;10、需随机附带的资料包括:详细规范的设备操作说明书,维修保养手册,装箱单、备件清单、随机技术资料,制造及认证标准;产品质量保证书,附件及外购件使用说明书、合格证,产品安全合格证等有关资料五、设备验收1、设备的验收应分二次,第一次在发货前(整装完成具备调试条件),第二次在调试结束试运行后满30天,

7、达到合同质量标准及验收标准,设备运行正常,方可进行设备验收。3、设备试运行终验收中如出现下列情况:在72小时内,因设备本身出现故障停机,维修时间达一小时及以上应停止计时。终验收从维修完成后重新开始。六、E直机备件(此项目共提供)序号设备名称型号规格单位数量1制冷剂空调配套罐(10公斤)22空调滤网空调配套件16卖方提供易损件清单及型号数量、机械备件规格尺寸图纸等七、技术培训Is操作培训通过讲解让操作人员了解设备操作和使用;2、维护培训包括对设备维护保养及常见设备问题解决方案进行讲解和介绍,确保维修人员对新设备的维护能力。培训地点及时间双方协商确定。八、工期要求:合同生效后,一个月内完成设计、组装、测试等工作,将设备运至卖方指定位置。买方提前7天告知卖方停机时间,改造停机时间不超过20天。九、交货约定1、卖方应采取确保设备安全的包装材料和包装方式,相关包装费用由卖方承担。2、卖方发货时应随附产品检验报告单及发货明细书并于交货时一并交与买方,否则买方有权不予接收设备。3、合同签订后卖方须在1周内按节点制定交货计划提交买方,并每周向买方更新进度,节点包含:图纸设计、加工采购、机械组装、电气组装、出厂验收、包装发货。附:相关部门意见及签字:领导审批炼胶设备保障处:设备动力部:设备工程部:分管副总经理:

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 防火建筑

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
