建筑项目工程别墅斜屋面钢筋网片施工交底.docx

上传人:p** 文档编号:365206 上传时间:2023-08-06 格式:DOCX 页数:3 大小:18.20KB
下载 相关 举报
建筑项目工程别墅斜屋面钢筋网片施工交底.docx_第1页
第1页 / 共3页
建筑项目工程别墅斜屋面钢筋网片施工交底.docx_第2页
第2页 / 共3页
建筑项目工程别墅斜屋面钢筋网片施工交底.docx_第3页
第3页 / 共3页
亲,该文档总共3页,全部预览完了,如果喜欢就下载吧!
资源描述

《建筑项目工程别墅斜屋面钢筋网片施工交底.docx》由会员分享,可在线阅读,更多相关《建筑项目工程别墅斜屋面钢筋网片施工交底.docx(3页珍藏版)》请在第壹文秘上搜索。

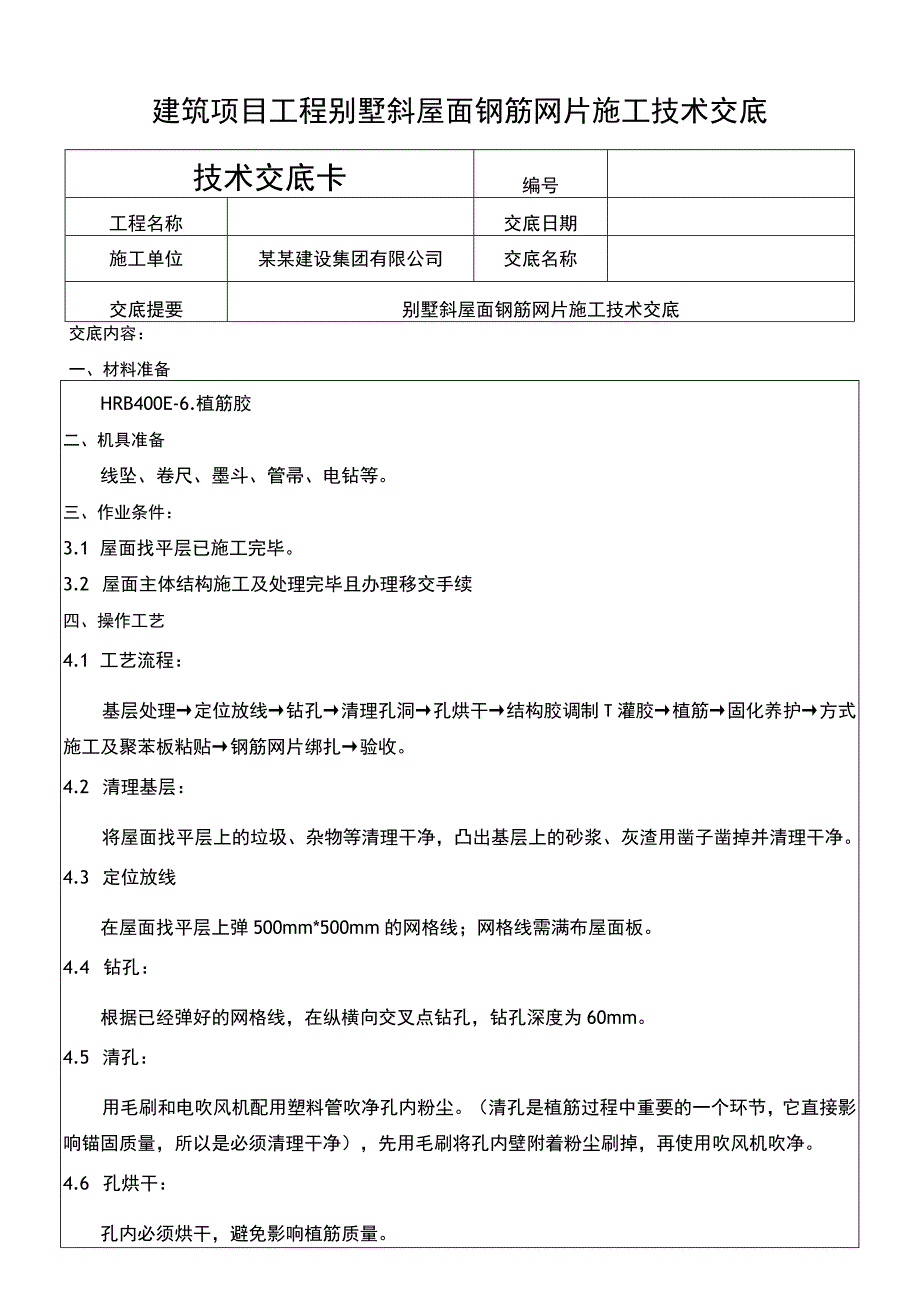

1、建筑项目工程别墅斜屋面钢筋网片施工技术交底技术交底卡编号工程名称交底日期施工单位某某建设集团有限公司交底名称交底提要别墅斜屋面钢筋网片施工技术交底交底内容:一、材料准备HRB400E-6.植筋胶二、机具准备线坠、卷尺、墨斗、管帚、电钻等。三、作业条件:3.1 屋面找平层已施工完毕。3.2 屋面主体结构施工及处理完毕且办理移交手续四、操作工艺4.1 工艺流程:基层处理定位放线钻孔清理孔洞孔烘干结构胶调制T灌胶植筋固化养护方式施工及聚苯板粘贴钢筋网片绑扎验收。4.2 清理基层:将屋面找平层上的垃圾、杂物等清理干净,凸出基层上的砂浆、灰渣用凿子凿掉并清理干净。4.3 定位放线在屋面找平层上弹500m

2、m*500mm的网格线;网格线需满布屋面板。4.4 钻孔:根据已经弹好的网格线,在纵横向交叉点钻孔,钻孔深度为60mm。4.5 清孔:用毛刷和电吹风机配用塑料管吹净孔内粉尘。(清孔是植筋过程中重要的一个环节,它直接影响锚固质量,所以是必须清理干净),先用毛刷将孔内壁附着粉尘刷掉,再使用吹风机吹净。4.6 孔烘干:孔内必须烘干,避免影响植筋质量。4.7 结构胶调制:每次使用前检查包装桶内有无沉淀,按照一定比例充分搅拌。4.8 灌胶:结构胶充分搅拌均匀后注入孔内,注入深度一般为孔深的23o4.9 植筋:将钢筋埋深部分用钢丝刷清楚锈污后,迅速插入灌满结构胶的孔内并慢慢单向旋入(不可中途逆向反转)直至

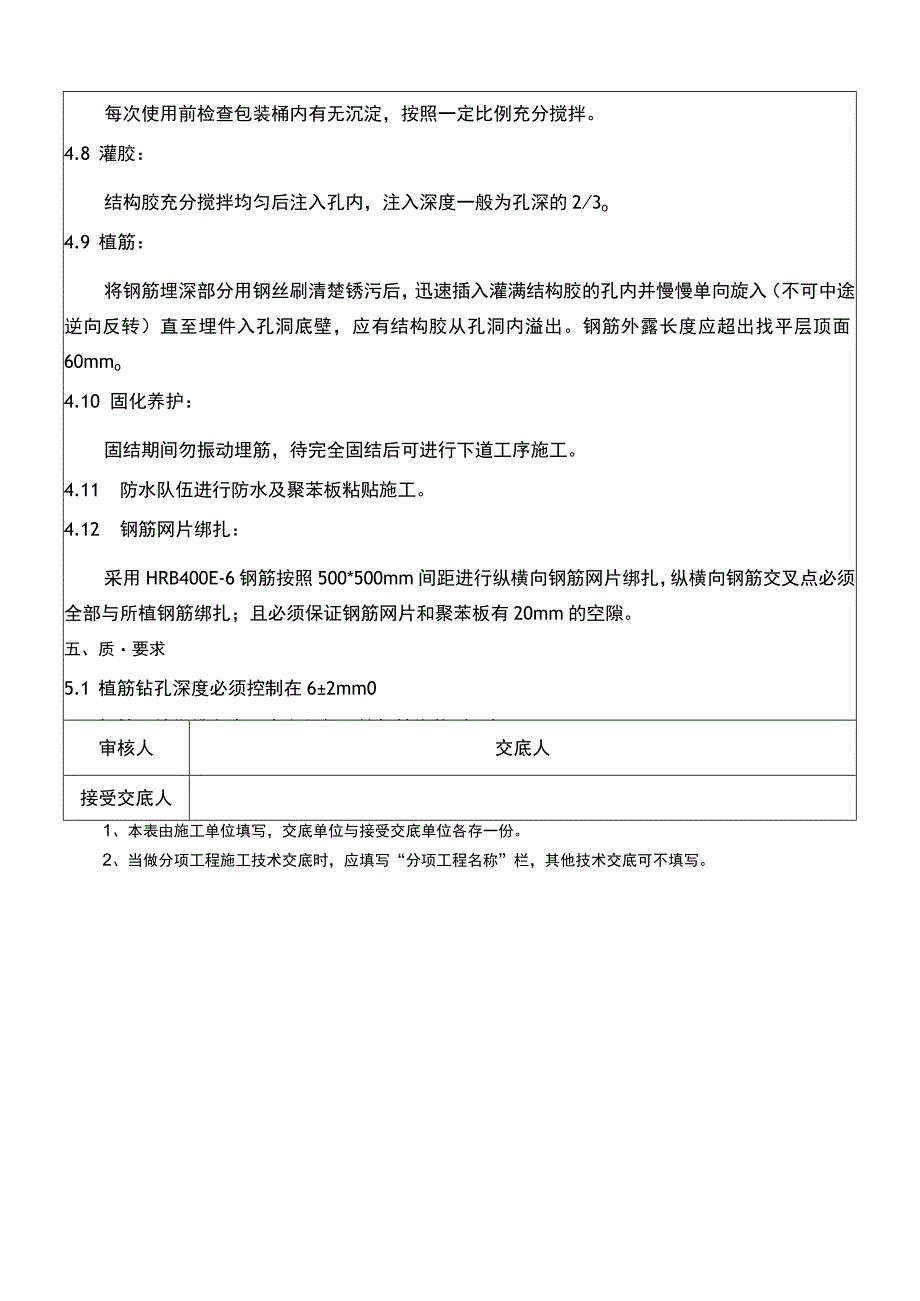

3、埋件入孔洞底壁,应有结构胶从孔洞内溢出。钢筋外露长度应超出找平层顶面60mmo4.10 固化养护:固结期间勿振动埋筋,待完全固结后可进行下道工序施工。4.11 防水队伍进行防水及聚苯板粘贴施工。4.12 钢筋网片绑扎:采用HRB400E-6钢筋按照500*500mm间距进行纵横向钢筋网片绑扎,纵横向钢筋交叉点必须全部与所植钢筋绑扎;且必须保证钢筋网片和聚苯板有20mm的空隙。五、质要求5.1 植筋钻孔深度必须控制在62mm05.2 钢筋网片纵横向交叉点必须与所植钢筋绑扎到一起。5.3 钢筋网片与聚苯板空隙应控制在20mm。审核人交底人接受交底人1、本表由施工单位填写,交底单位与接受交底单位各存一份。2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 防水建筑

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
