《建筑项目施工电梯工程监理实施细则.docx》由会员分享,可在线阅读,更多相关《建筑项目施工电梯工程监理实施细则.docx(5页珍藏版)》请在第壹文秘上搜索。

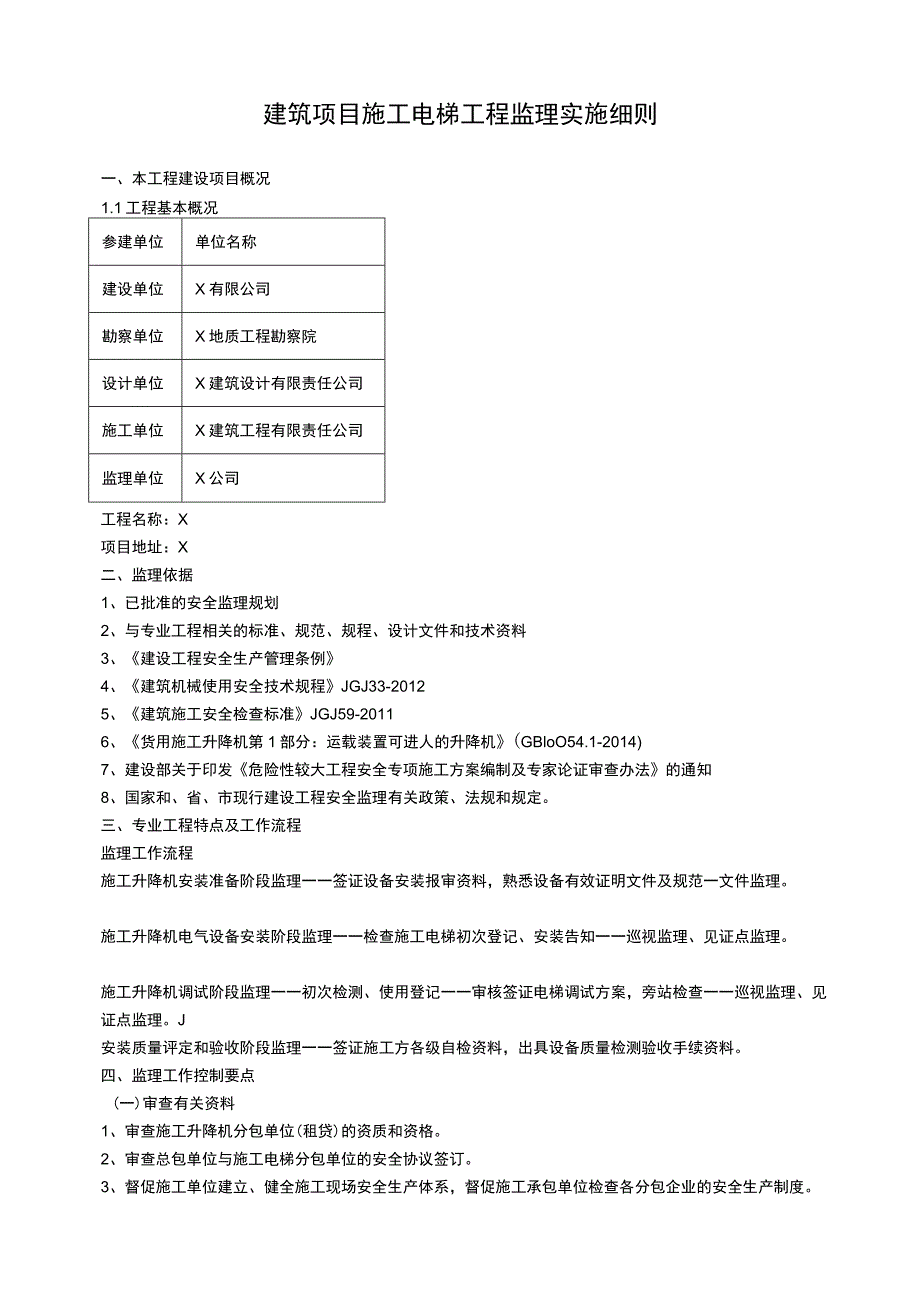

1、建筑项目施工电梯工程监理实施细则一、本工程建设项目概况1.1工程基本概况参建单位单位名称建设单位X有限公司勘察单位X地质工程勘察院设计单位X建筑设计有限责任公司施工单位X建筑工程有限责任公司监理单位X公司工程名称:X项目地址:X二、监理依据1、已批准的安全监理规划2、与专业工程相关的标准、规范、规程、设计文件和技术资料3、建设工程安全生产管理条例4、建筑机械使用安全技术规程JGJ33-20125、建筑施工安全检查标准JGJ59-20116、货用施工升降机第1部分:运载装置可进人的升降机(GBloO54.1-2014)7、建设部关于印发危险性较大工程安全专项施工方案编制及专家论证审查办法的通知8
2、、国家和、省、市现行建设工程安全监理有关政策、法规和规定。三、专业工程特点及工作流程监理工作流程施工升降机安装准备阶段监理一一签证设备安装报审资料,熟悉设备有效证明文件及规范一文件监理。施工升降机电气设备安装阶段监理一一检查施工电梯初次登记、安装告知一一巡视监理、见证点监理。施工升降机调试阶段监理一一初次检测、使用登记一一审核签证电梯调试方案,旁站检查一一巡视监理、见证点监理。J安装质量评定和验收阶段监理一一签证施工方各级自检资料,出具设备质量检测验收手续资料。四、监理工作控制要点(一)审查有关资料1、审查施工升降机分包单位(租贷)的资质和资格。2、审查总包单位与施工电梯分包单位的安全协议签订

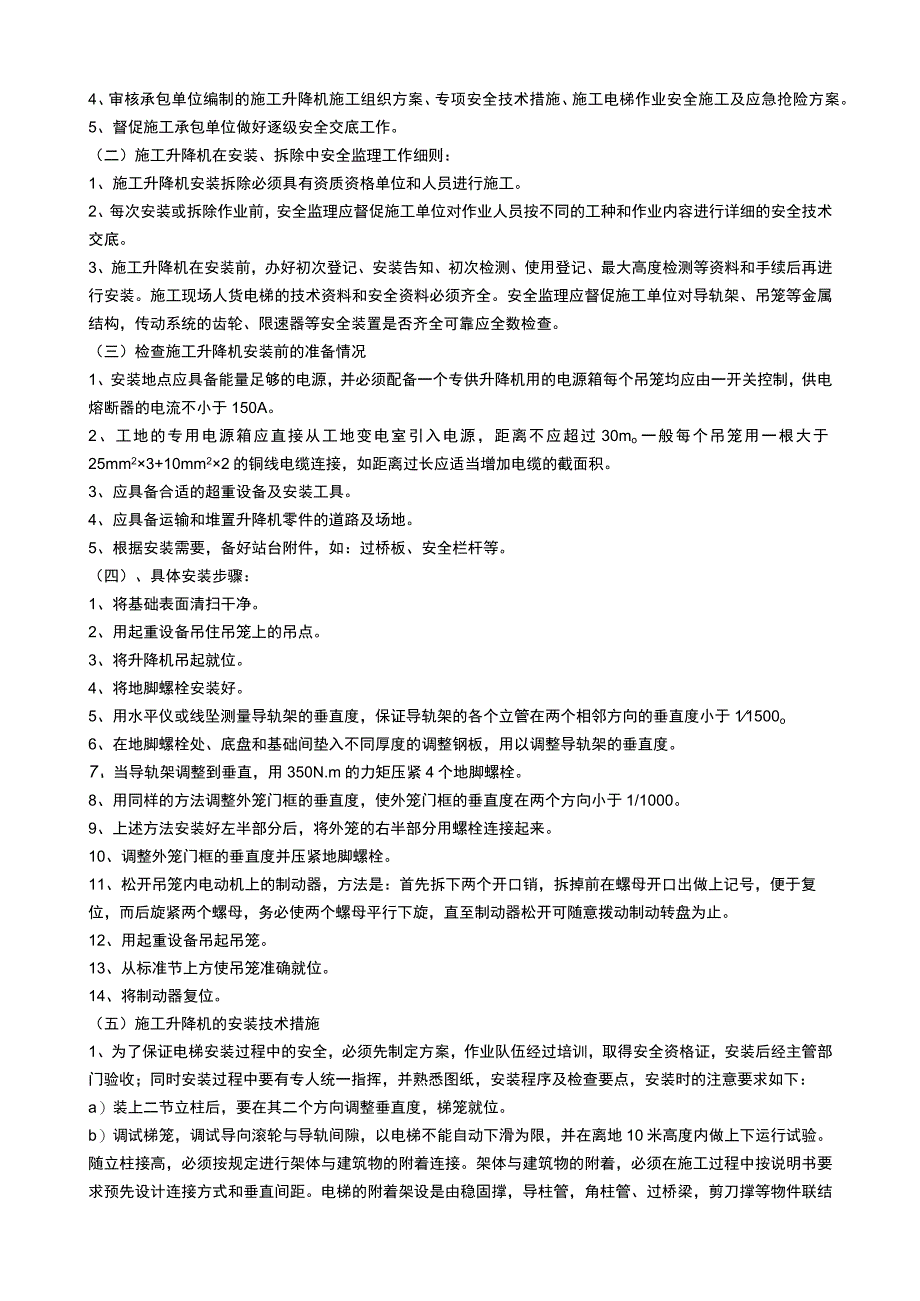

3、。3、督促施工单位建立、健全施工现场安全生产体系,督促施工承包单位检查各分包企业的安全生产制度。4、审核承包单位编制的施工升降机施工组织方案、专项安全技术措施、施工电梯作业安全施工及应急抢险方案。5、督促施工承包单位做好逐级安全交底工作。(二)施工升降机在安装、拆除中安全监理工作细则:1、施工升降机安装拆除必须具有资质资格单位和人员进行施工。2、每次安装或拆除作业前,安全监理应督促施工单位对作业人员按不同的工种和作业内容进行详细的安全技术交底。3、施工升降机在安装前,办好初次登记、安装告知、初次检测、使用登记、最大高度检测等资料和手续后再进行安装。施工现场人货电梯的技术资料和安全资料必须齐全。
4、安全监理应督促施工单位对导轨架、吊笼等金属结构,传动系统的齿轮、限速器等安全装置是否齐全可靠应全数检查。(三)检查施工升降机安装前的准备情况1、安装地点应具备能量足够的电源,并必须配备一个专供升降机用的电源箱每个吊笼均应由一开关控制,供电熔断器的电流不小于150A。2、工地的专用电源箱应直接从工地变电室引入电源,距离不应超过30mo一般每个吊笼用一根大于25mm23+10mm22的铜线电缆连接,如距离过长应适当增加电缆的截面积。3、应具备合适的超重设备及安装工具。4、应具备运输和堆置升降机零件的道路及场地。5、根据安装需要,备好站台附件,如:过桥板、安全栏杆等。(四)、具体安装步骤:1、将基础
5、表面清扫干净。2、用起重设备吊住吊笼上的吊点。3、将升降机吊起就位。4、将地脚螺栓安装好。5、用水平仪或线坠测量导轨架的垂直度,保证导轨架的各个立管在两个相邻方向的垂直度小于11500o6、在地脚螺栓处、底盘和基础间垫入不同厚度的调整钢板,用以调整导轨架的垂直度。7、当导轨架调整到垂直,用350N.m的力矩压紧4个地脚螺栓。8、用同样的方法调整外笼门框的垂直度,使外笼门框的垂直度在两个方向小于1/1000。9、上述方法安装好左半部分后,将外笼的右半部分用螺栓连接起来。10、调整外笼门框的垂直度并压紧地脚螺栓。11、松开吊笼内电动机上的制动器,方法是:首先拆下两个开口销,拆掉前在螺母开口出做上记
6、号,便于复位,而后旋紧两个螺母,务必使两个螺母平行下旋,直至制动器松开可随意拨动制动转盘为止。12、用起重设备吊起吊笼。13、从标准节上方使吊笼准确就位。14、将制动器复位。(五)施工升降机的安装技术措施1、为了保证电梯安装过程中的安全,必须先制定方案,作业队伍经过培训,取得安全资格证,安装后经主管部门验收;同时安装过程中要有专人统一指挥,并熟悉图纸,安装程序及检查要点,安装时的注意要求如下:a)装上二节立柱后,要在其二个方向调整垂直度,梯笼就位。b)调试梯笼,调试导向滚轮与导轨间隙,以电梯不能自动下滑为限,并在离地10米高度内做上下运行试验。随立柱接高,必须按规定进行架体与建筑物的附着连接。

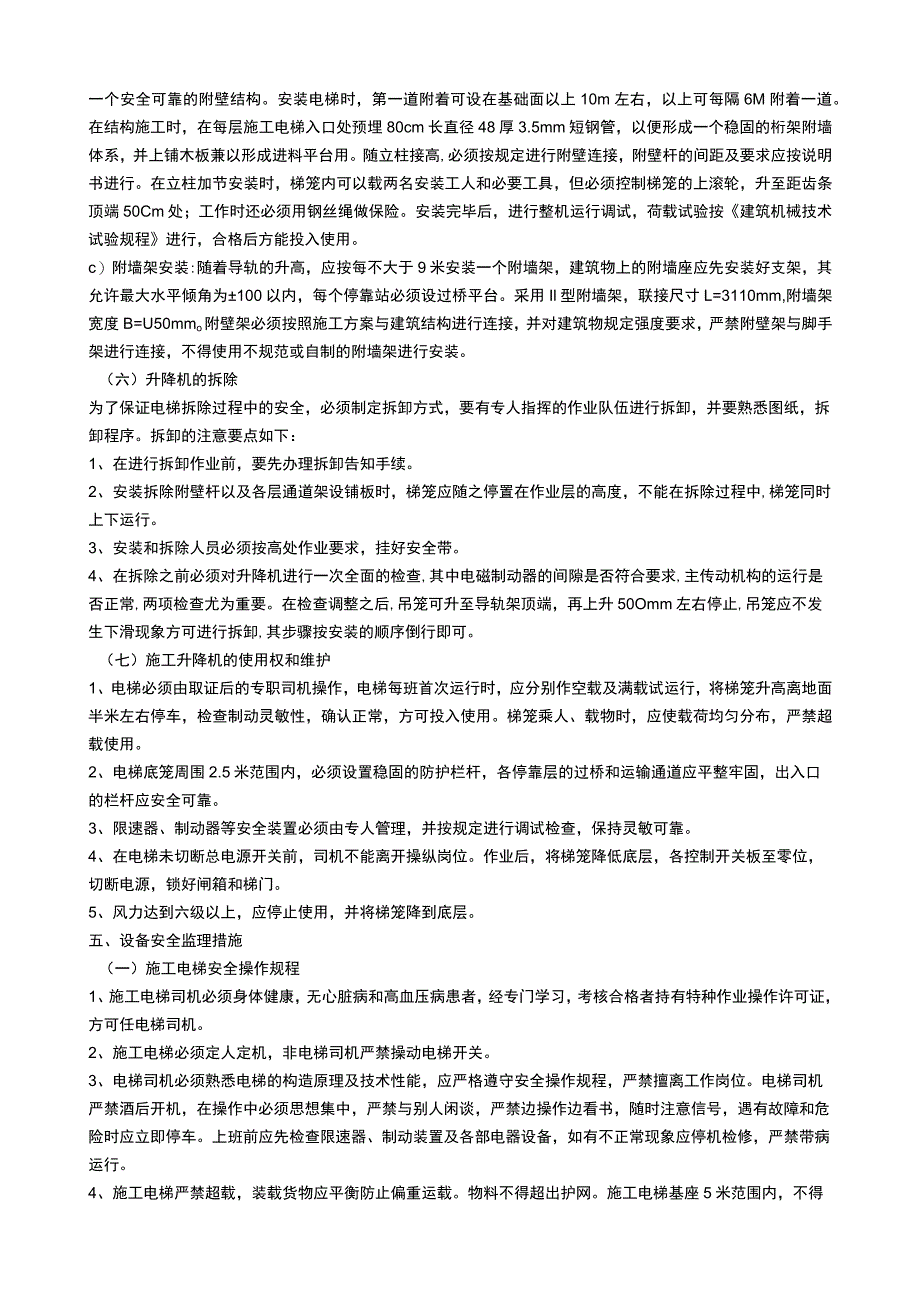

7、架体与建筑物的附着,必须在施工过程中按说明书要求预先设计连接方式和垂直间距。电梯的附着架设是由稳固撑,导柱管,角柱管、过桥梁,剪刀撑等物件联结一个安全可靠的附壁结构。安装电梯时,第一道附着可设在基础面以上10m左右,以上可每隔6M附着一道。在结构施工时,在每层施工电梯入口处预埋80cm长直径48厚3.5mm短钢管,以便形成一个稳固的桁架附墙体系,并上铺木板兼以形成进料平台用。随立柱接高,必须按规定进行附壁连接,附壁杆的间距及要求应按说明书进行。在立柱加节安装时,梯笼内可以载两名安装工人和必要工具,但必须控制梯笼的上滚轮,升至距齿条顶端50Cm处;工作时还必须用钢丝绳做保险。安装完毕后,进行整机
8、运行调试,荷载试验按建筑机械技术试验规程进行,合格后方能投入使用。c)附墙架安装:随着导轨的升高,应按每不大于9米安装一个附墙架,建筑物上的附墙座应先安装好支架,其允许最大水平倾角为100以内,每个停靠站必须设过桥平台。采用Il型附墙架,联接尺寸L=3110mm,附墙架宽度B=U50mmo附壁架必须按照施工方案与建筑结构进行连接,并对建筑物规定强度要求,严禁附壁架与脚手架进行连接,不得使用不规范或自制的附墙架进行安装。(六)升降机的拆除为了保证电梯拆除过程中的安全,必须制定拆卸方式,要有专人指挥的作业队伍进行拆卸,并要熟悉图纸,拆卸程序。拆卸的注意要点如下:1、在进行拆卸作业前,要先办理拆卸告
9、知手续。2、安装拆除附壁杆以及各层通道架设铺板时,梯笼应随之停置在作业层的高度,不能在拆除过程中,梯笼同时上下运行。3、安装和拆除人员必须按高处作业要求,挂好安全带。4、在拆除之前必须对升降机进行一次全面的检查,其中电磁制动器的间隙是否符合要求,主传动机构的运行是否正常,两项检查尤为重要。在检查调整之后,吊笼可升至导轨架顶端,再上升50Omm左右停止,吊笼应不发生下滑现象方可进行拆卸,其步骤按安装的顺序倒行即可。(七)施工升降机的使用权和维护1、电梯必须由取证后的专职司机操作,电梯每班首次运行时,应分别作空载及满载试运行,将梯笼升高离地面半米左右停车,检查制动灵敏性,确认正常,方可投入使用。梯
10、笼乘人、载物时,应使载荷均匀分布,严禁超载使用。2、电梯底笼周围2.5米范围内,必须设置稳固的防护栏杆,各停靠层的过桥和运输通道应平整牢固,出入口的栏杆应安全可靠。3、限速器、制动器等安全装置必须由专人管理,并按规定进行调试检查,保持灵敏可靠。4、在电梯未切断总电源开关前,司机不能离开操纵岗位。作业后,将梯笼降低底层,各控制开关板至零位,切断电源,锁好闸箱和梯门。5、风力达到六级以上,应停止使用,并将梯笼降到底层。五、设备安全监理措施(一)施工电梯安全操作规程1、施工电梯司机必须身体健康,无心脏病和高血压病患者,经专门学习,考核合格者持有特种作业操作许可证,方可任电梯司机。2、施工电梯必须定人
11、定机,非电梯司机严禁操动电梯开关。3、电梯司机必须熟悉电梯的构造原理及技术性能,应严格遵守安全操作规程,严禁擅离工作岗位。电梯司机严禁酒后开机,在操作中必须思想集中,严禁与别人闲谈,严禁边操作边看书,随时注意信号,遇有故障和危险时应立即停车。上班前应先检查限速器、制动装置及各部电器设备,如有不正常现象应停机检修,严禁带病运行。4、施工电梯严禁超载,装载货物应平衡防止偏重运载。物料不得超出护网。施工电梯基座5米范围内,不得挖掘沟槽,电梯底笼2.5米范围内要搭设坚固的防护棚。视野差、有大雾、雷雨天气,滑道结冰以及有危及安全的情况严禁开车。5、风速达10米/秒时应停止开车,如特殊情况一定要开车时,视
12、安全情况下小心慢档开车,风速超过12米/秒时,严禁使用电梯。电梯司机应坚持做好电梯的检查和维护保养,特别是暴风雨后应检查机座、电源、接地线、过桥附壁支撑的各锚固螺栓、暂设支撑、钢丝绳等无故障不影响安全的方准开车运行。在无平衡铁梯笼向下运行时,只允许运行半节导轨,逐次运行到梯笼所需要的位置或最低位置,严禁连续下滑,避免超速产生事故。6、电梯司机应坚持做好班后工作,操纵台各开关应恢复零位,检查各传动部位有损坏应立即排除,清扫梯笼,做好运转及维护记录,拉开总电闸,锁好开关箱及控制笼及底笼门,做好上下班的交接班工作。7、施工电梯的基础应能承受最不利工作条件下的全部载荷,基础周围应有排水设施并设置防护围
13、栏。施工电梯各停层应设置层门,层门应与吊笼电气或机械联锁,层门锁紧装置应牢固可靠。施工电梯的吊笼顶部及除门之外的侧面应有围护。吊笼应设有安全器和安全钩。8、施工电梯应设置限位开关、极限开关和防松绳开关。导轨架应设有附着装置,附着件每层与主体结构连接。施工电梯运动部件与建筑物和固定施工设备之间的距离不得小于0.25米。施工电梯和所有电气设备的金属外壳均应接地,接地电阻不超过4Q。施工电梯上、下接触器应电气联锁。(二)施工升降机安全注意事项1制动器。由于施工电梯在施工中经常载人上下,其运行的可靠性直接关系着施工人员的生命安全。制动器是保证电梯运行安全的主要安全装置,由于电梯起动、停止频繁及作业条件
14、的变化,制动器容易失灵,梯笼下滑导致事故,应加强维护,经常保持自动调节间隙机构的清洁,发现总是及时修理。安全检查时应做动作试验验证。2限速器。坠落限速器是电梯的保险装置,电梯在每欠安装后进行检验时,应同时进行坠落试验。将梯笼升离地面4m高度处,放松制动器,操纵坠落按钮,使梯笼自由降落,其制动距离不大于1-15m,确认制动效果良好。再上升梯笼20cm,放松摩擦锥体离心块(以上试验分别按空载及额定荷载运行)。按要求限速器每两年标定一次(去指定单位进行标定),安全检查时应检查标定日期和结果。3门联锁装置。门联锁装置是确保梯笼门关闭严密时,梯笼方可进行的安全装置。当梯笼门没按规定关闭严密时,梯笼不能投
15、入运行,以确保梯笼内人员的安全。安全检查时应做动作试验验证。4上、下限位装置。确认梯笼运行时,上极限限位位置和下级限限位位置的正确及装置灵敏可靠。安全检查时应做动作试验验证。5、安全防护1)电梯底笼周围2.5m范围内必须设置牢固的防护栏杆,进出口处的上部搭设足够尺寸的防护棚(按坠落半径要求)。2)防护棚必须具有防护物体打击的能力,可用5cm厚木板或相当的5cm木板强度的其他材料。3)电梯与各层站过桥和运输通道,除应在两侧设置两道护身栏及挡脚板并用立网封闭外,进出口处尚应设置闭型的防护门。防护门在梯笼运行时处于关闭状,当梯笼运行到哪一层站时,该层站的防护门方可开启。4)防护门构造应安全可靠必须是常闭型,平时全部处于关闭状,不能使门全部打开形成虚设。5)各层站的运行通道或平台,必须采用5cm厚木板搭设平整牢固,不准采用竹板及厚度不一的板材,板与板应进行固定,沿梯笼运行一侧不允许有局部板伸出的现象。6、司机1)外用电梯司机属特种作业人员,应经正式培训考试并取得合格证书。2)电梯每班首次作业前,应检查试验各限位装置、梯笼门等处的联锁装置是否良好,各层站台口门是否关闭,并运行空车升降试验和测定制动器的效能。电梯在每班首次载重运行时,必须从最低层上升,严禁自上而下。当梯笼升离地面Im高处时,要停车试验制动器的可靠性。3)多班作业的电梯司
