XXX市中心医院建设项目大体积混凝土施工方案.docx

上传人:p** 文档编号:374175 上传时间:2023-08-06 格式:DOCX 页数:38 大小:322.80KB
下载 相关 举报
XXX市中心医院建设项目大体积混凝土施工方案.docx_第1页
第1页 / 共38页
XXX市中心医院建设项目大体积混凝土施工方案.docx_第2页
第2页 / 共38页
XXX市中心医院建设项目大体积混凝土施工方案.docx_第3页
第3页 / 共38页
XXX市中心医院建设项目大体积混凝土施工方案.docx_第4页
第4页 / 共38页
XXX市中心医院建设项目大体积混凝土施工方案.docx_第5页
第5页 / 共38页
XXX市中心医院建设项目大体积混凝土施工方案.docx_第6页
第6页 / 共38页
XXX市中心医院建设项目大体积混凝土施工方案.docx_第7页
第7页 / 共38页
XXX市中心医院建设项目大体积混凝土施工方案.docx_第8页
第8页 / 共38页
XXX市中心医院建设项目大体积混凝土施工方案.docx_第9页
第9页 / 共38页
XXX市中心医院建设项目大体积混凝土施工方案.docx_第10页
第10页 / 共38页
亲,该文档总共38页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《XXX市中心医院建设项目大体积混凝土施工方案.docx》由会员分享,可在线阅读,更多相关《XXX市中心医院建设项目大体积混凝土施工方案.docx(38页珍藏版)》请在第壹文秘上搜索。

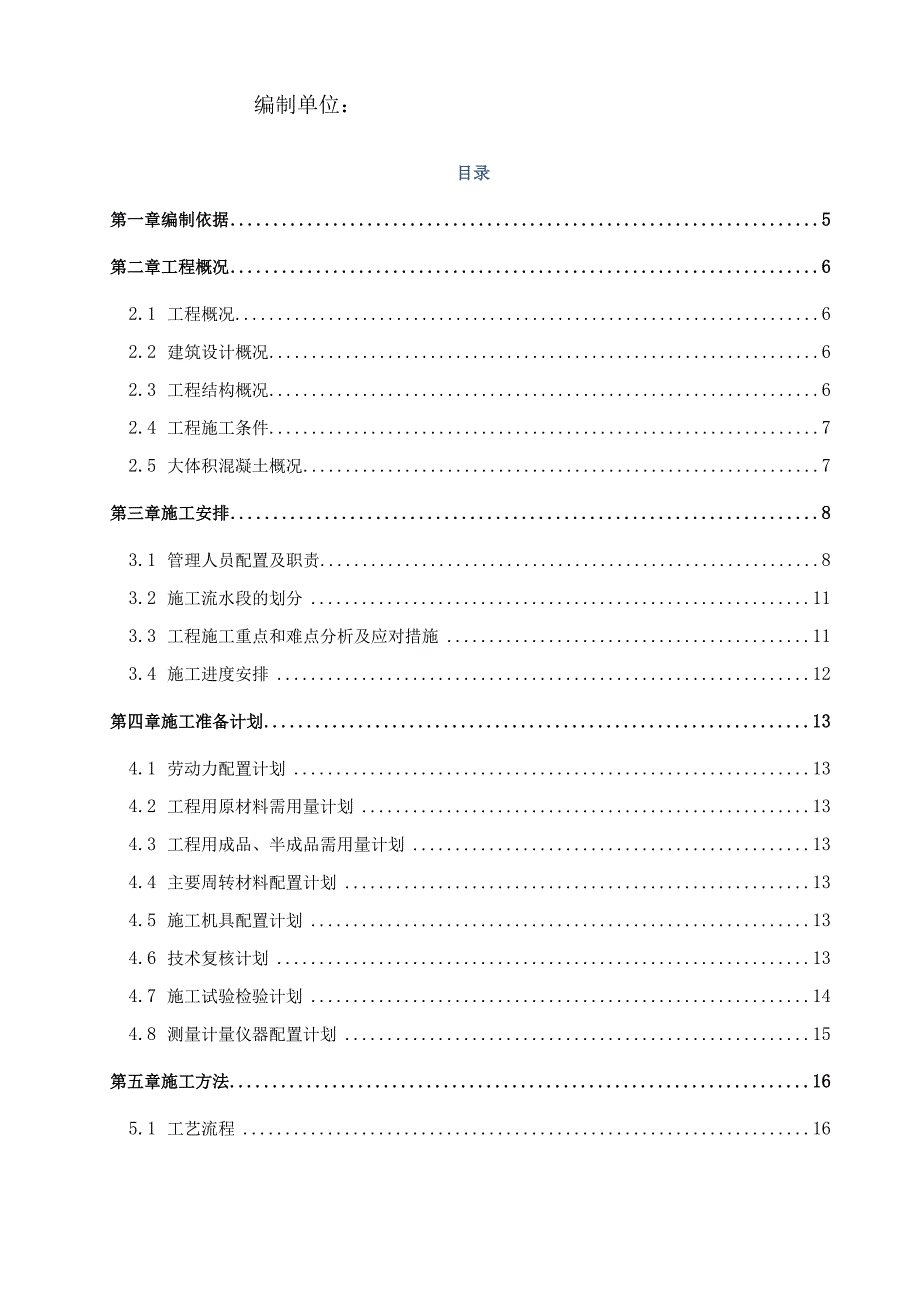

1、某市第二人民医院建设项目大体积混凝土施工方案编制人:日期:编制单位:目录第一章编制依据5第二章工程概况62.1 工程概况62.2 建筑设计概况62.3 工程结构概况62.4 工程施工条件72.5 大体积混凝土概况7第三章施工安排83.1 管理人员配置及职责83.2 施工流水段的划分113.3 工程施工重点和难点分析及应对措施113.4 施工进度安排12第四章施工准备计划134.1 劳动力配置计划134.2 工程用原材料需用量计划134.3 工程用成品、半成品需用量计划134.4 主要周转材料配置计划134.5 施工机具配置计划134.6 技术复核计划134.7 施工试验检验计划144.8 测量

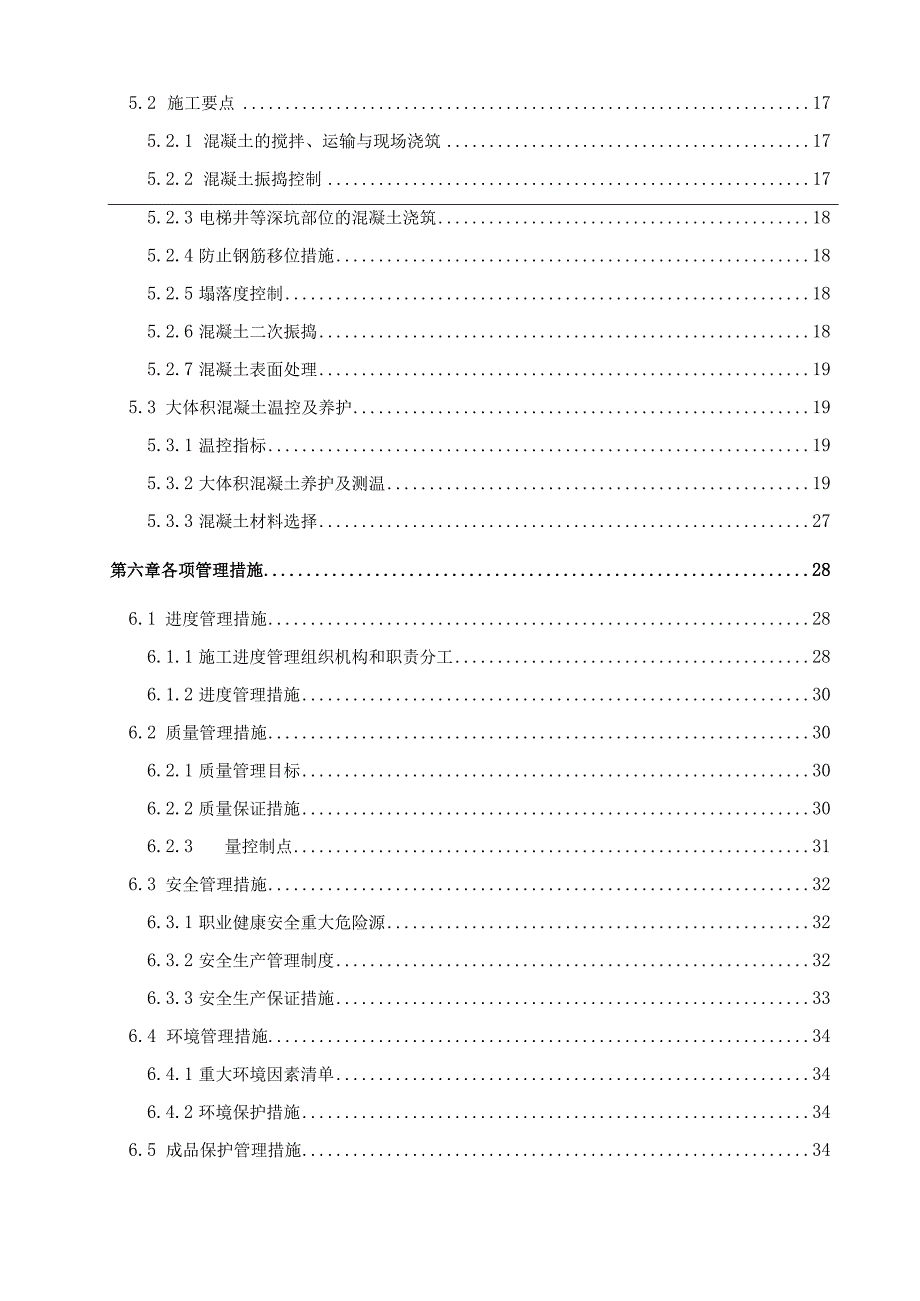

2、计量仪器配置计划15第五章施工方法165.1 工艺流程165.2 施工要点175.2.1 混凝土的搅拌、运输与现场浇筑175.2.2 混凝土振捣控制175.2.3 电梯井等深坑部位的混凝土浇筑185.2.4 防止钢筋移位措施185.2.5 塌落度控制185.2.6 混凝土二次振捣185.2.7 混凝土表面处理195.3 大体积混凝土温控及养护195.3.1 温控指标195.3.2 大体积混凝土养护及测温195.3.3 混凝土材料选择27第六章各项管理措施286.1 进度管理措施286.1.1 施工进度管理组织机构和职责分工286.1.2 进度管理措施306.2 质量管理措施306.2.1 质量

3、管理目标306.2.2 质量保证措施306.2.3 量控制点316.3 安全管理措施326.3.1 职业健康安全重大危险源326.3.2 安全生产管理制度326.3.3 安全生产保证措施336.4 环境管理措施346.4.1 重大环境因素清单346.4.2 环境保护措施346.5 成品保护管理措施346.5.1 成品保护管理组织和职责分工346.5.2 成品保护计划及保证措施35第七章应急预案处理357.1 应急组织机构357.2 应急小组职责分工357.3 应急处置367.3.1 火灾367.3.2 坍塌367.3.3 物体打击、坠落367.3.4 触电377.3.5 机械伤害37第一章编制

4、依据序号类别文件名称编号1国家行政文件建筑工程安全生产管理条例国务院393号令2中华人民共和国建筑法(2019修正)国家主席令第29号3混凝土结构设计规范GB50010-20104混凝土外加剂应用技术规范GB50119-20135大体积混凝土施工标准GB50496-20186混凝土结构工程施工规范GB50666-20117技术规范混凝土泵送施工技术规程JGJ/T10-20118补偿收缩混凝土应用技术规程JGJ/T178-20099混凝土耐久性检验评定标准JGJ/T193-200910普通混凝土配合比设计规程JGJ55-201111混凝土结构工程施工质量验收规范GB50204-201512建筑工

5、程施工质量验收统一标准GB50300-201313建筑地基基础工程施工质量验收标准GB50202-201814混凝土质量控制标准GB50164-201115建筑机械使用安全技术规程JGJ33-201216施工现场临时用电安全技术规范JGJ46-200517设计文件某市第二人民医院工程总承包(EPC)工程施工图纸/18企业技术标准建筑地基基础工程施工技术标准ZJQ08-SGJB202-201719混凝土结构工程施工技术标准ZJQ08-SGJB204-2017第二章工程概况2.1 工程概况工程名称某市第二人民医院项目工程总承包(EPC)工程性质医疗卫生建设规模(造价)230255.18万元工程地址

6、XXX区总占地面积350717m2总建筑面积332934m2建设单位XXX置业有限公司/某市第二人民医院项目承包范围本工程的勘察、包括人防在内的相关设计(含方案设计、初步设计和各类施工图设计)、采购、施工、调试、验收、保修及配合手续办理等全过程工程总承包设计单位山东省建筑设计研究院主要分包工程/勘察单位山东省地矿工程勘察院合同要求质量合格监理单位山东泰山工程项目管理有限公司工期850天总承包单位中建八局第一建设有限公司安全遵守国家和地方有关安全生产的法律、法规、规范、标准和规程。执行国家及地方政府相关规定(扬尘治理工作必须执行山东省、XXX市扬尘防治的相关规定)质量监督单位XXX市质量与安全监

7、督站绿色施工垃圾回收利用率230%、有毒有害物分类率100%,循环水利用率210%、节水产品配置率100%工程主要功能或用途国际化、综合性三级甲等医院2.2 建筑设计概况地下建筑面积122856.97m2地下建筑面积210077.3m2总建筑面积332934.3m2门诊医技综合楼、2#病房楼层数地上17/6层层高地下6/3.9/4.5m最大层高6m地下3层标准层4.5/4.2m防火等级一级地下2层标准层3.6m防火等级一级2.3 工程结构概况埋深2.1/11.3/1.7/6.45/16.Im持力层中风化泥灰岩/中风化白云石承载力标准值800kPa150OkPa筏板底板厚度1500mm1800m

8、m顶板厚度120mm独立多层部分为独立基础基础主体结构形式框架/框架剪力墙主要柱网间距6000mm*8100mrn二要构寸主结尺梁:300600mm250X550mm350750mm400850mm400950mm板:120mm150mm180mm250mm柱:750*750mm600*600mm500*500mm1000*100Ornm墙:250mm300mm35Omm结构安全等级一级结构抗震等级二级人防等级甲类核5常5/核6常6抗震设防烈度7度(0.15g)混凝土强度等级及抗渗要求基础C45墙体C35/C45、C55其他梁C35板C35柱C35-C55楼梯C35钢筋类别:HPB300级、H

9、RB400级、HRB500级预应力筋部位/规格/特殊结构高支模其它需说明的事项:无2.3工程施工条件施工区域环境相邻建(构)筑物分布位置:周围道路及可利用情况搅拌站针对本项目工程体量大、同时浇筑混凝土点位多特点,共选定XXX恒源混凝土有限公司、山东华森建材集团有限公司、山东牛旺混凝土有限公司、山东舜辉混凝土有限公司、山东瑞源混凝土有限公司、XXX银联新型建材有限公司、XXX众旺混凝土有限公司、山东宏基混凝土有限公司共计八家混凝土搅拌站作为混凝土供应商以保证现场混凝土供应。2.4大体积混凝土概况本工程共6栋楼,其中门诊医技综合楼及2号病房楼属于大体积混凝土工程,主楼筏板厚度为L5m,局部厚度为1

10、.8m。门诊医技综合楼筏板基础总面积为2.72万肝,筏板厚度为L5m,筏板混凝土采用C35,混凝土方量约为:3.89r113;1号病房楼筏板基础总面积为2114.99后,筏板厚度为1.8m,筏板混凝土采用C35,混凝土方量约:3807m3;独立柱基厚度为1.2m。本工程基础施工时,先进行1号病房楼区域筏板结构施工,再进行医技综合楼筏板结构施工。主楼基础施工采用车载泵进行混凝土浇筑。第三章施工安排3.1 管理人员配置及职责序号姓名岗位名称职责1XXX项目经理1、负责落实企业总部对项目总承包管理部人员配备,落实和解决企业总部对项目人员、物资、设备、资金等主要生产要素的供给,保证项目有充足的资源组织

11、施工。2、施工过程中与发包人、监理保持沟通和协调,具体落实发包人和监理安排的重大的事项。3、对项目经理部进行有效的监管,保证总承包管理的有效实施,处理各专业项目部之间重大的管理和协调问题。4、负责与发包人的沟通联系,负责各专业施工之间和项目管理人员的总协调及调度,制定项目工期、质量、成本、安全文明施工等各项管理目标,并组织实施等。2XXX项目总工1、领导技术部、质量部、工程部、安全部。负责总承包项目部的深化设计、技术和质量工作的展开。2、对工程的施工生产、进度计划、现场总协调及管理全面负责,确保工程施工顺利进行。3、对结构工程施工与其他各专业项目部之间的施工生产进行协调。4、负责结构施工中各工

12、种之间的协调及配合,组织实施结构各专业管理人员、施工日常工作的落实,组织各分项工程的施工、验收工作等,及时解决施工中出现的各种问题。5、审核各专业项目部的施工组织设计与施工方案,并协调各专业项目部之间的技术问题。6、与设计、监理保持经常沟通,保证设计、监理的要求与指令在各专业项目部中贯彻实施。7、组织对本项目的关键技术难题进行科技攻关,进行新工艺、新技术的研究,确保本项目顺利进行。8、及时组织技术人员解决工程施工中出现的技术问题。9、直接领导各级技术人员,施工员和有关职能部门人员的技术工作,承担项目的技术领导责任,贯彻执行技术规范、标准,制订施工项目的技术管理制度,组织工程的施工验收工作,领导

13、工程安全事故的预防和处理工作,组织工程的施工安全验收工作等。3XXX安全总监1、负责项目安全生产、文明施工和环境保护工作,对模板工程施工进行安全监督和安全旁站。2、负责编制项目职业健康安全管理计划、环境管理计划和管理制度并监督实施,制定员工安全培训计划,并负责组织实施。3、负责每周的安全生产例会,定期和不定期组织安全生产和文明施工检查,加强安全监督管理、消除施工现场安全隐患。4、负责安全目标的分解落实和安全生产责任制的考核评比。5、负责项目安全应急预案编制,进行安全应急演练,保证施工生产的正常进行。6、负责对各专业项目部的安全监督和管理工作,督促各专业项目部作好安全防护工作,消除施工过程中的安

14、全隐患,确保安全生产。7、薪大型施工机械的维修保养,确保施工机械使用正常。8、负责施工现场及生活区消防隐患排查、消防器具维护工作4XXXXXXXXX专业工程师1、对现场施工生产、进度计划全面负责,确保工程施工顺利进行。2、对工程各专业项目部之间的施工生产进行协调。3、负责各专业工种之间的协调及配合,制定各专业项目工期、质量、成本、安全文明施工等各项管理目标、措施,并组织各专业日常工作的落实,组织各分项工程的施工、验收工作等,及时解决施工中出现的各种问题。4、现场劳务管理。5、负责编制项目机械使用管理计划,在生产经理的领导下统一调配塔吊、施工电梯、汽车吊等大型机械的调配使用。5XXXXXXXXX物资工程

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
