一建《市政实务》城市给水排水工程17个高频数字(全考点).docx

上传人:p** 文档编号:374217 上传时间:2023-08-06 格式:DOCX 页数:8 大小:20.89KB
下载 相关 举报
一建《市政实务》城市给水排水工程17个高频数字(全考点).docx_第1页
第1页 / 共8页
一建《市政实务》城市给水排水工程17个高频数字(全考点).docx_第2页
第2页 / 共8页
一建《市政实务》城市给水排水工程17个高频数字(全考点).docx_第3页
第3页 / 共8页
一建《市政实务》城市给水排水工程17个高频数字(全考点).docx_第4页
第4页 / 共8页
一建《市政实务》城市给水排水工程17个高频数字(全考点).docx_第5页
第5页 / 共8页
一建《市政实务》城市给水排水工程17个高频数字(全考点).docx_第6页
第6页 / 共8页
一建《市政实务》城市给水排水工程17个高频数字(全考点).docx_第7页
第7页 / 共8页
一建《市政实务》城市给水排水工程17个高频数字(全考点).docx_第8页
第8页 / 共8页
亲,该文档总共8页,全部预览完了,如果喜欢就下载吧!
资源描述

《一建《市政实务》城市给水排水工程17个高频数字(全考点).docx》由会员分享,可在线阅读,更多相关《一建《市政实务》城市给水排水工程17个高频数字(全考点).docx(8页珍藏版)》请在第壹文秘上搜索。

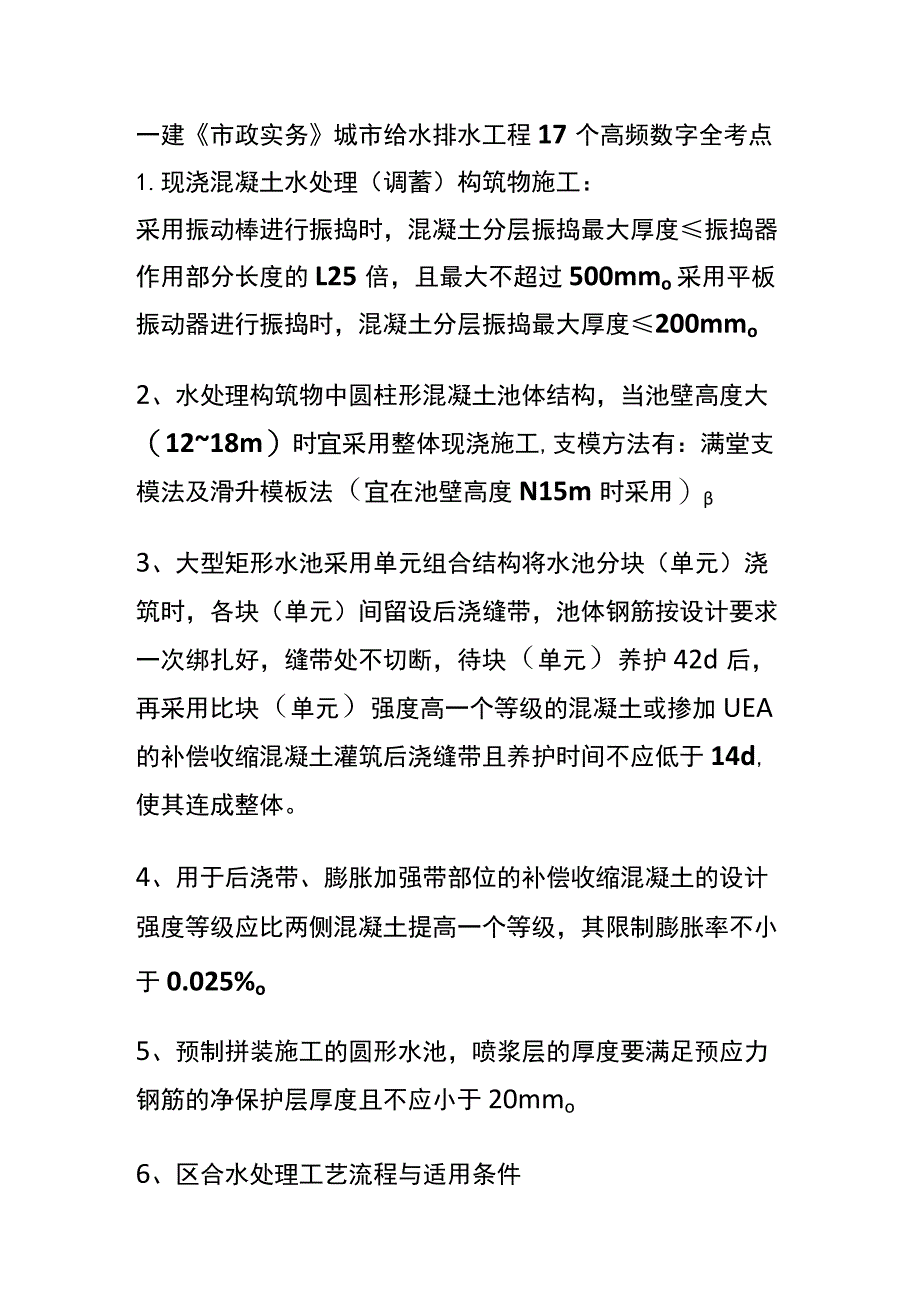

1、一建市政实务城市给水排水工程17个高频数字全考点1.现浇混凝土水处理(调蓄)构筑物施工:采用振动棒进行振捣时,混凝土分层振捣最大厚度振捣器作用部分长度的L25倍,且最大不超过500mmo采用平板振动器进行振捣时,混凝土分层振捣最大厚度200mmo2、水处理构筑物中圆柱形混凝土池体结构,当池壁高度大(1218m)时宜采用整体现浇施工,支模方法有:满堂支模法及滑升模板法(宜在池壁高度N15m时采用)3、大型矩形水池采用单元组合结构将水池分块(单元)浇筑时,各块(单元)间留设后浇缝带,池体钢筋按设计要求一次绑扎好,缝带处不切断,待块(单元)养护42d后,再采用比块(单元)强度高一个等级的混凝土或掺加

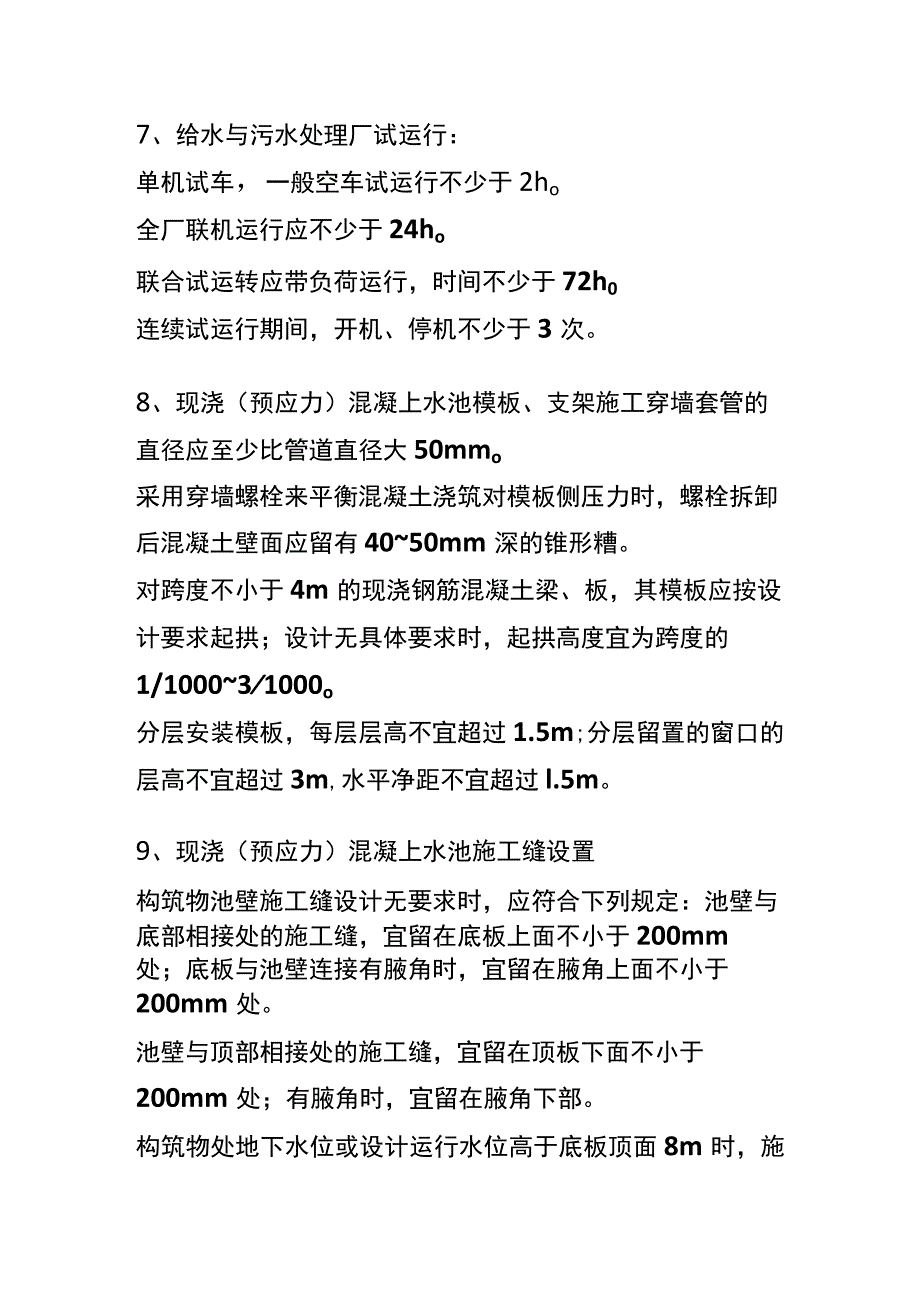

2、UEA的补偿收缩混凝土灌筑后浇缝带且养护时间不应低于14d,使其连成整体。4、用于后浇带、膨胀加强带部位的补偿收缩混凝土的设计强度等级应比两侧混凝土提高一个等级,其限制膨胀率不小于0.025%o5、预制拼装施工的圆形水池,喷浆层的厚度要满足预应力钢筋的净保护层厚度且不应小于20mmo6、区合水处理工艺流程与适用条件7、给水与污水处理厂试运行:单机试车,一般空车试运行不少于2ho全厂联机运行应不少于24ho联合试运转应带负荷运行,时间不少于72h0连续试运行期间,开机、停机不少于3次。8、现浇(预应力)混凝上水池模板、支架施工穿墙套管的直径应至少比管道直径大50mmo采用穿墙螺栓来平衡混凝土浇筑

3、对模板侧压力时,螺栓拆卸后混凝土壁面应留有4050mm深的锥形糟。对跨度不小于4m的现浇钢筋混凝土梁、板,其模板应按设计要求起拱;设计无具体要求时,起拱高度宜为跨度的1/100031000o分层安装模板,每层层高不宜超过1.5m;分层留置的窗口的层高不宜超过3m,水平净距不宜超过l.5m。9、现浇(预应力)混凝上水池施工缝设置构筑物池壁施工缝设计无要求时,应符合下列规定:池壁与底部相接处的施工缝,宜留在底板上面不小于200mm处;底板与池壁连接有腋角时,宜留在腋角上面不小于200mm处。池壁与顶部相接处的施工缝,宜留在顶板下面不小于200mm处;有腋角时,宜留在腋角下部。构筑物处地下水位或设计

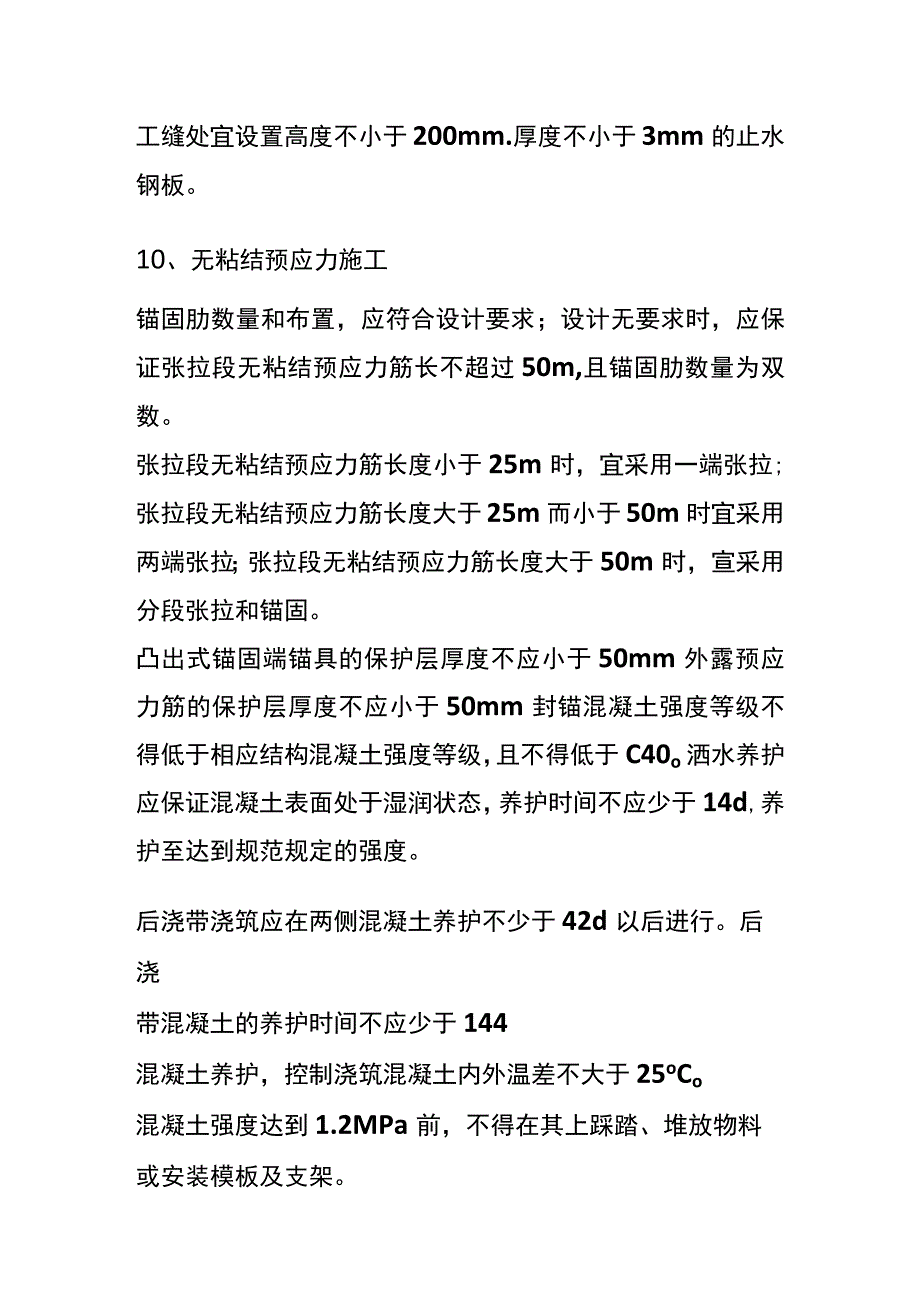

4、运行水位高于底板顶面8m时,施工缝处宜设置高度不小于200mm.厚度不小于3mm的止水钢板。10、无粘结预应力施工锚固肋数量和布置,应符合设计要求;设计无要求时,应保证张拉段无粘结预应力筋长不超过50m,且锚固肋数量为双数。张拉段无粘结预应力筋长度小于25m时,宜采用一端张拉;张拉段无粘结预应力筋长度大于25m而小于50m时宜采用两端张拉;张拉段无粘结预应力筋长度大于50m时,宣采用分段张拉和锚固。凸出式锚固端锚具的保护层厚度不应小于50mm外露预应力筋的保护层厚度不应小于50mm封锚混凝土强度等级不得低于相应结构混凝土强度等级,且不得低于C40o洒水养护应保证混凝土表面处于湿润状态,养护时间

5、不应少于14d,养护至达到规范规定的强度。后浇带浇筑应在两侧混凝土养护不少于42d以后进行。后浇带混凝土的养护时间不应少于144混凝土养护,控制浇筑混凝土内外温差不大于25oCo混凝土强度达到1.2MPa前,不得在其上踩踏、堆放物料或安装模板及支架。11、整体现浇混凝土模板拆模时所需混凝土强度表2020案例分析】12、预制构件应按设计位置起吊,曲梁宜采用三点吊装,吊绳与预制构件平面的交角不应小于45。;当小于45。时,应进行强度验算。13、水池满水试验【2017、2020案例分析】向池内注水宜分3次进行,每次注水为设计水深的l30注水时水位上升速度不宜超过2md,相邻两次注水的间隔时间不应小于

6、24h。注水至设计水深24h后,开始测读水位测针的初读数,测读水位的初读数与末读数之间的间隔时间应不少于24h0钢筋混凝土结构水池不得超过2L(m2d);砌体结构水池不得超过3L(m2d)14、沉井基坑准备地下水位应控制在沉井基坑以下0.5m,基坑内的水应及时排除;采用沉井筑岛法制作时,岛面标高应比施工期最高水位高出05m以上。2019案例分析】15、不排水下沉:流动性土层开挖时,应保持井内水位高出井外水位不少于1m。16、终沉时每小时测一次,严格控制超沉,沉井封底前自沉速率应小于10mm8ho17、沉井水下封底,每根导管的混凝土应连续浇筑,且导管埋入混凝土的深度不宜小于LOm,各导管间混凝土

7、浇筑面的平均上升速度不应小于0.25mh0历年真题考点回归【2018年】当水质条件为水库水悬浮物含量小于Ioomg/L时,应采用的水处理工艺()。A.原水T筛网隔滤或消毒B.原水一接触过滤一消毒C.原水T混凝、沉淀或澄清一过滤T消毒D.原水T调蓄预沉T混凝、沉淀或澄清T过滤一消毒答案:B2020年】关于直径50m的无粘结预应力混凝土沉淀池施工技术的说法,正确的有()。A.无粘结预应力筋不允许有接头B.封锚外露预应力筋保护层厚度不小于50mmC.封锚混凝土强度等级不得低于C40D.安装时,每段预应力筋计算长度为两端张拉工作长度和锚具长度E.封锚前无粘结预应力筋应切断,外露长度不大于50mm答案:

8、ABC解析:选项D,每段无粘结预应力筋的计算长度应加入一个锚固肋宽度及两端张拉工作长度和锚具长度。选项E,凸出式锚固端锚具的保护层厚度不应小于50mm。2018年】关于装配式预应力混凝土水池预制构件安装的说法,正确的是()。A.曲梁应在跨中临时支撑,待上部混凝土达到设计强度的50%,方可拆除支撑B.吊绳与预制构件平面的交角不小于35C.预制曲梁宜采用三点吊装D.安装的构件在轴线位置校正后焊接答案:C解析:预制构件应按设计位置起吊,曲梁宜采用三点吊装。吊绳与预制构件平面的交角不应小于45度;当小于45度时,应进行强度验算。预制构件安装就位后,应采取临时固定措施。曲梁应在梁的跨中临时支撑,待上部二

9、期混凝土达到设计强度的75%及以上时,方可拆除支撑。安装的构件,必须在轴线位置及高程进行校正后焊接或浇筑接头混凝土。【2020年】关于沉井施工技术的说法,正确的是()0A.在粉细砂土层采用不排水下沉时,井内水位应高出井外水位0.5mB.沉井下沉时,需对沉井的标高、轴线位移进行测量C.大型沉井应进行结构内力监测及裂缝观测D.水下封底混凝土强度达到设计强度等级的75%时,可将井内水抽除答案:B解析:选项A,不排水下沉中,流动性土层开挖时,应保持井内水位高出井外水位不少于Imo选项C,大型沉井应进行结构变形和裂缝观测。选项D,水下封底混凝土强度达到设计强度等级,沉井能满足抗浮要求时,方可将井内水抽除,并凿除表面松散混凝土进行钢筋混凝土底板施工。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 给排水/暖通与智能化

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
