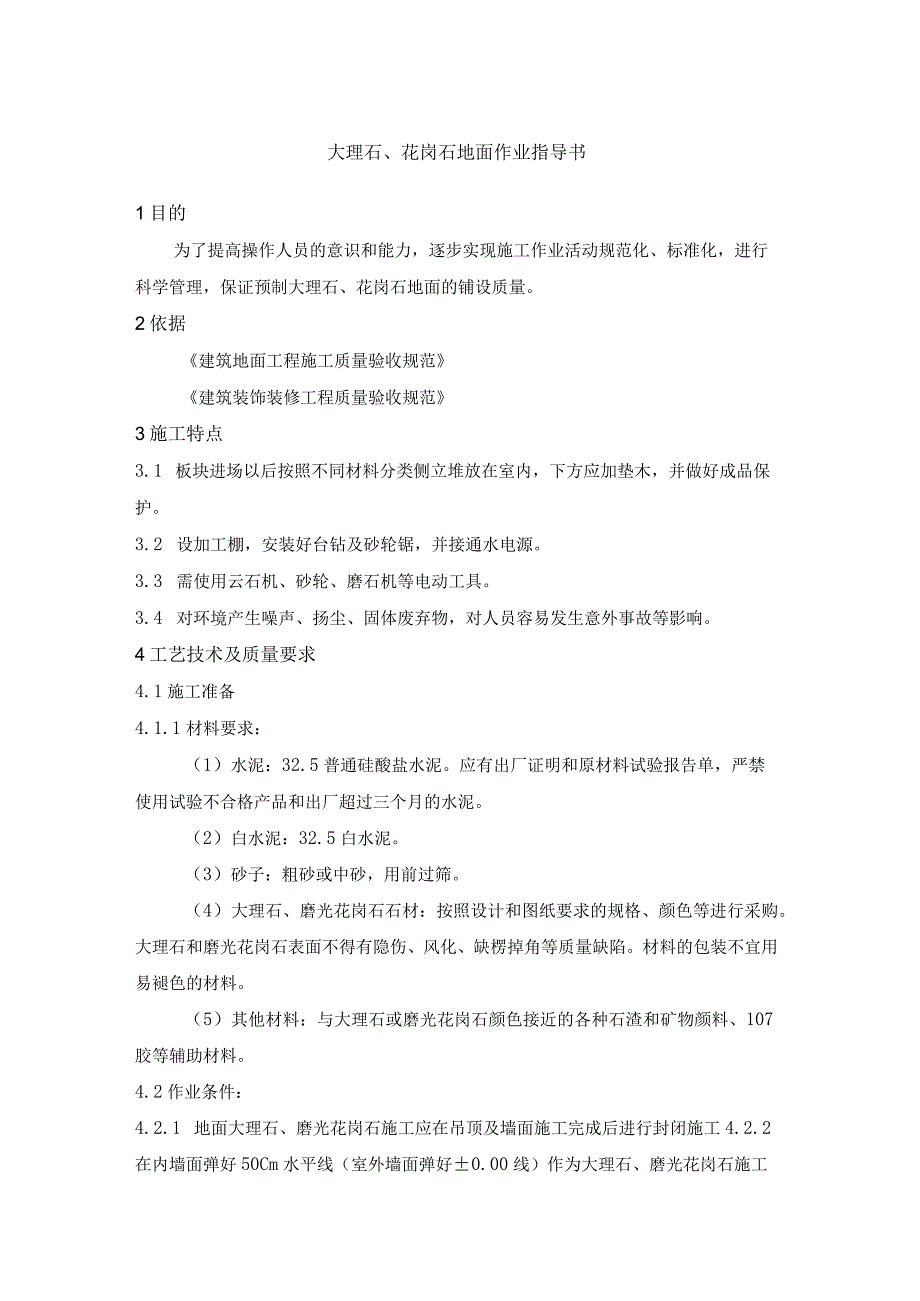

1、大理石、花岗石地面作业指导书1目的为了提高操作人员的意识和能力,逐步实现施工作业活动规范化、标准化,进行科学管理,保证预制大理石、花岗石地面的铺设质量。2依据建筑地面工程施工质量验收规范建筑装饰装修工程质量验收规范3施工特点3.1 板块进场以后按照不同材料分类侧立堆放在室内,下方应加垫木,并做好成品保护。3.2 设加工棚,安装好台钻及砂轮锯,并接通水电源。3.3 需使用云石机、砂轮、磨石机等电动工具。3.4 对环境产生噪声、扬尘、固体废弃物,对人员容易发生意外事故等影响。4工艺技术及质量要求4.1施工准备4.1.1材料要求:(1)水泥:32.5普通硅酸盐水泥。应有出厂证明和原材料试验报告单,严

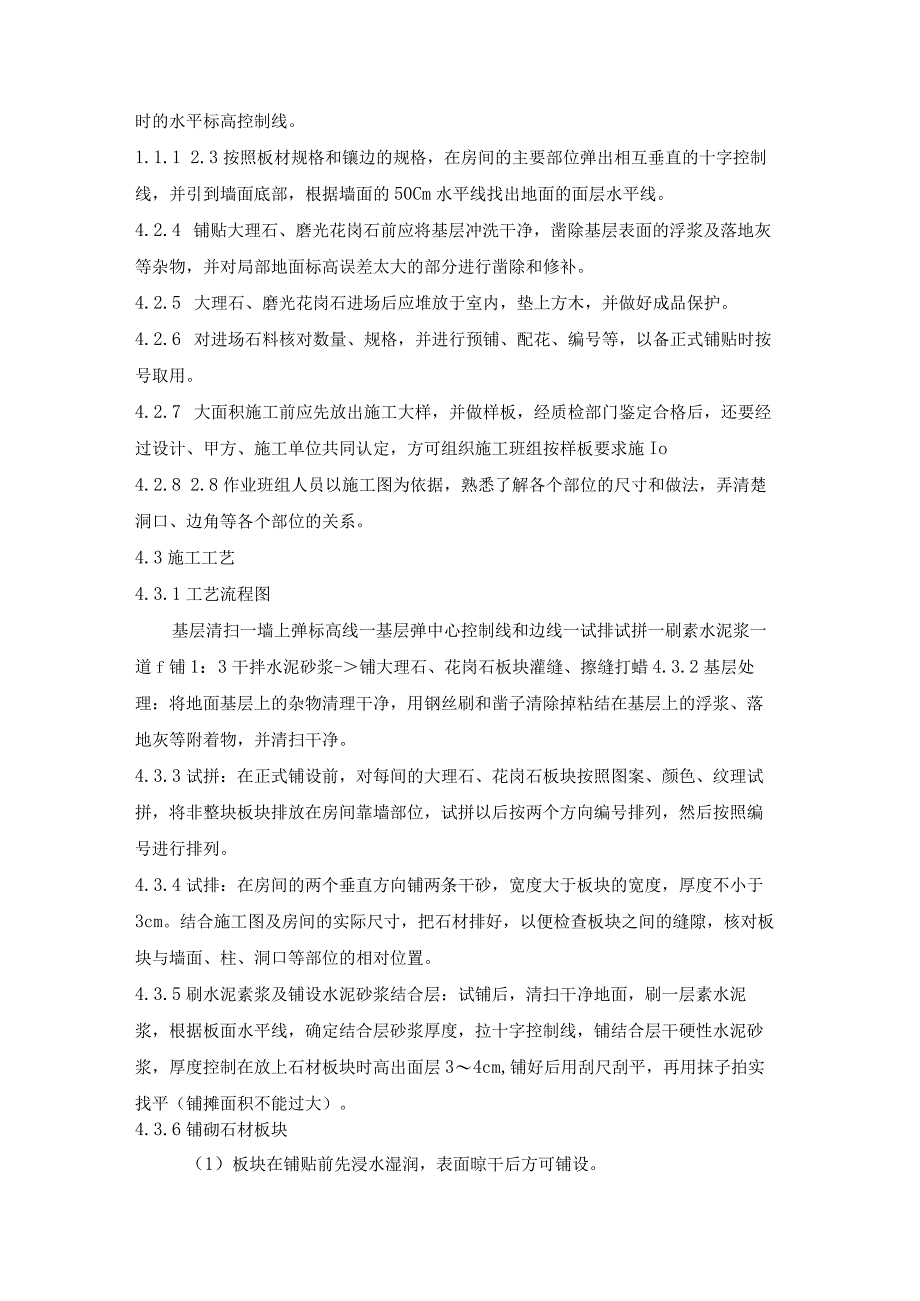

2、禁使用试验不合格产品和出厂超过三个月的水泥。(2)白水泥:32.5白水泥。(3)砂子:粗砂或中砂,用前过筛。(4)大理石、磨光花岗石石材:按照设计和图纸要求的规格、颜色等进行采购。大理石和磨光花岗石表面不得有隐伤、风化、缺楞掉角等质量缺陷。材料的包装不宜用易褪色的材料。(5)其他材料:与大理石或磨光花岗石颜色接近的各种石渣和矿物颜料、107胶等辅助材料。4.2作业条件:4.2.1 地面大理石、磨光花岗石施工应在吊顶及墙面施工完成后进行封闭施工4.2.2在内墙面弹好50Cm水平线(室外墙面弹好0.00线)作为大理石、磨光花岗石施工时的水平标高控制线。1.1.1 2.3按照板材规格和镶边的规格,在

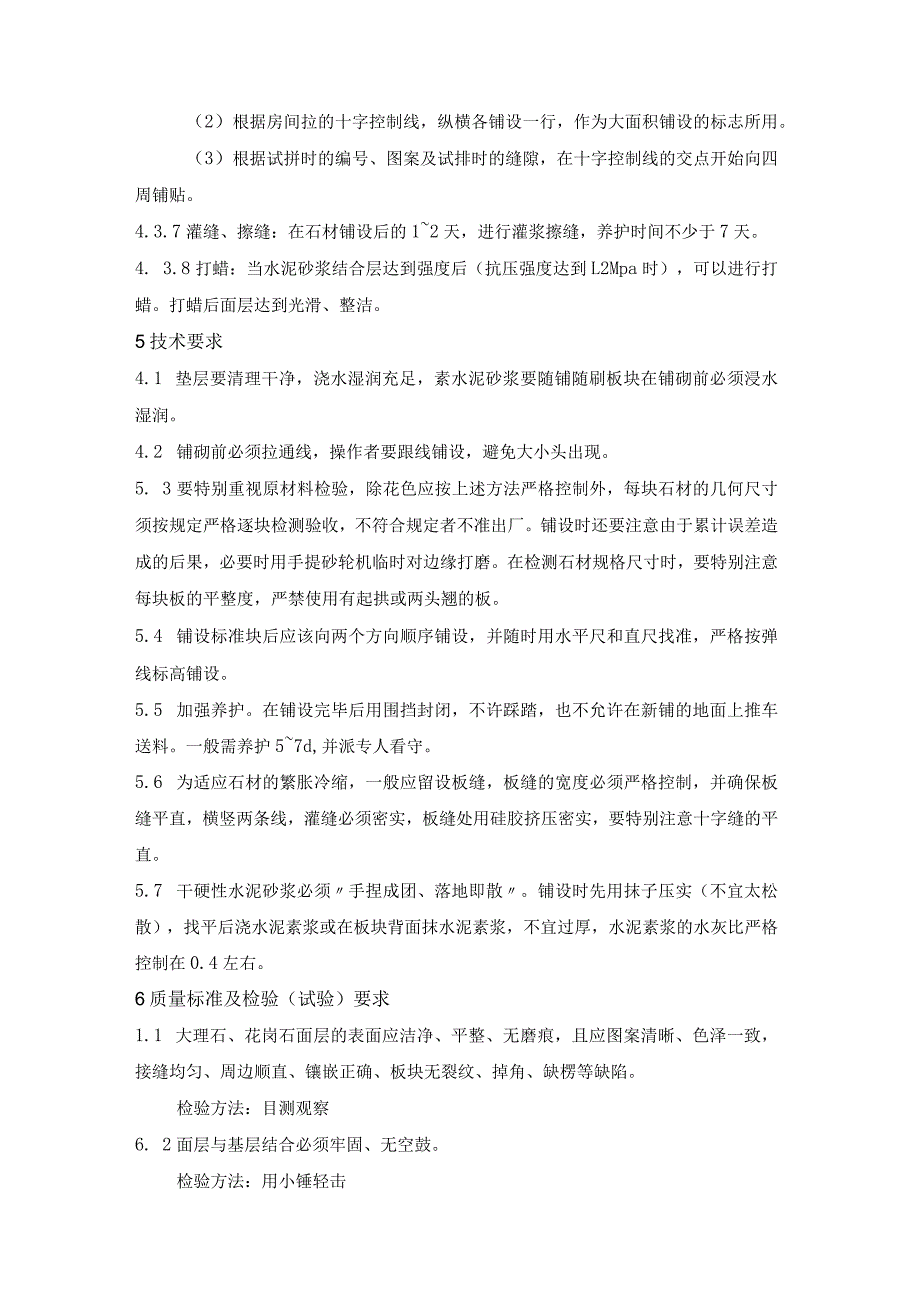

3、房间的主要部位弹出相互垂直的十字控制线,并引到墙面底部,根据墙面的50Cm水平线找出地面的面层水平线。4.2.4 铺贴大理石、磨光花岗石前应将基层冲洗干净,凿除基层表面的浮浆及落地灰等杂物,并对局部地面标高误差太大的部分进行凿除和修补。4.2.5 大理石、磨光花岗石进场后应堆放于室内,垫上方木,并做好成品保护。4.2.6 对进场石料核对数量、规格,并进行预铺、配花、编号等,以备正式铺贴时按号取用。4.2.7 大面积施工前应先放出施工大样,并做样板,经质检部门鉴定合格后,还要经过设计、甲方、施工单位共同认定,方可组织施工班组按样板要求施Io4.2.8 2.8作业班组人员以施工图为依据,熟悉了解各
4、个部位的尺寸和做法,弄清楚洞口、边角等各个部位的关系。4.3施工工艺4.3.1工艺流程图基层清扫一墙上弹标高线一基层弹中心控制线和边线一试排试拼一刷素水泥浆一道f铺1:3干拌水泥砂浆-铺大理石、花岗石板块灌缝、擦缝打蜡4.3.2基层处理:将地面基层上的杂物清理干净,用钢丝刷和凿子清除掉粘结在基层上的浮浆、落地灰等附着物,并清扫干净。4.3.3试拼:在正式铺设前,对每间的大理石、花岗石板块按照图案、颜色、纹理试拼,将非整块板块排放在房间靠墙部位,试拼以后按两个方向编号排列,然后按照编号进行排列。4.3.4试排:在房间的两个垂直方向铺两条干砂,宽度大于板块的宽度,厚度不小于3cm。结合施工图及房间



- 配套讲稿:
如PPT文件的首页显示word图标,表示该PPT已包含配套word讲稿。双击word图标可打开word文档。
- 特殊限制:
部分文档作品中含有的国旗、国徽等图片,仅作为作品整体效果示例展示,禁止商用。设计者仅对作品中独创性部分享有著作权。
- 关 键 词:
- 大理石 花岗石 地面 作业 指导书
