《注安《建筑实务》脚手架、模板工程安全技术全考点.docx》由会员分享,可在线阅读,更多相关《注安《建筑实务》脚手架、模板工程安全技术全考点.docx(13页珍藏版)》请在第壹文秘上搜索。

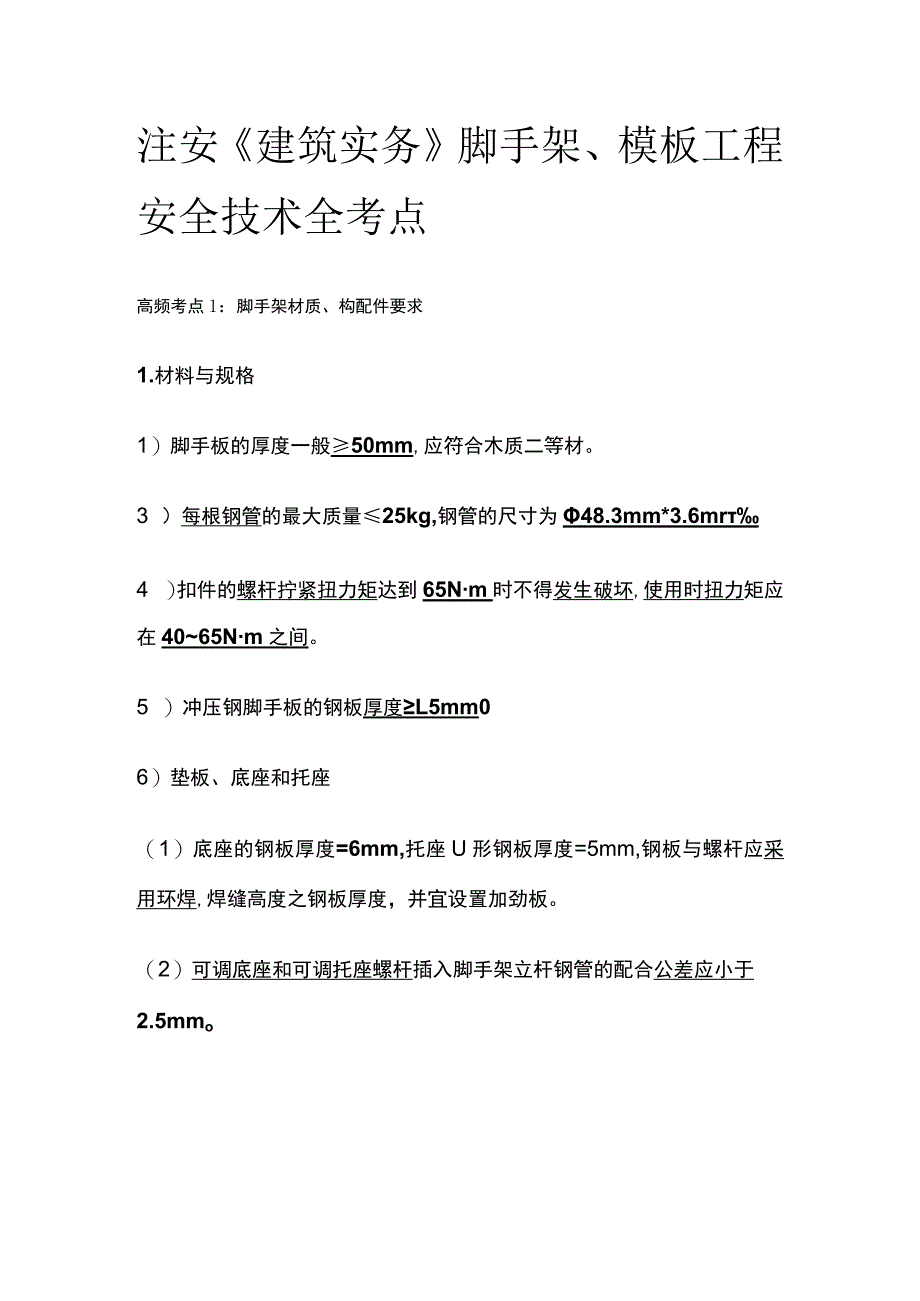

1、注安建筑实务脚手架、模板工程安全技术全考点高频考点1:脚手架材质、构配件要求1.材料与规格1)脚手板的厚度一般50mm,应符合木质二等材。3 )每根钢管的最大质量25kg,钢管的尺寸为48.3mm*3.6mr4 )扣件的螺杆拧紧扭力矩达到65Nm时不得发生破坏,使用时扭力矩应在4065Nm之间。5 )冲压钢脚手板的钢板厚度L5mm06)垫板、底座和托座(1)底座的钢板厚度=6mm,托座U形钢板厚度=5mm,钢板与螺杆应采用环焊,焊缝高度之钢板厚度,并宜设置加劲板。(2)可调底座和可调托座螺杆插入脚手架立杆钢管的配合公差应小于2.5mmo(3)地基上应铺设至少缓(长)x50mm(厚)200mm(
2、宽)木板,木板应平行于墙面放置。底座底面标高以高于自然地坪50mm为宜。【2010年真题】扣件式钢管脚手架的扣件,应采用可锻铸造铁制作,其材质应符合现行国家标准钢管脚手架扣件GB15831,扣件安装时,螺杆拧紧扭力矩应在(B)NmoA.35-51B.40-65C.48-70D.51-70高频考点2:脚手架荷载及基本构造(1)荷载分项系数:永久荷载取1.2,可变荷载取L4(2)荷载取值:装修2KNm2,结构施工3KNm2(3)荷载组合:立杆是传递全部竖向和水平荷载的最重要构件连墙件是将脚手架水平力传递给建筑物的构件水平杆将施工荷载、自重传递给立柱扣件是以扣件与钢管的摩擦力传递力的(抗滑计算)(4

3、)基本构造:在立杆、纵向水平杆、横向水平杆三杆的交叉点称为主节Io主节点处立杆和纵向水平杆的连接扣件与纵向水平杆与横向水平杆的连接扣件的间距应小于150mm。高频考点3:扣件式钢管脚手架纵向水平杆的构造(1)纵向水平杆可用于设置在立杆内侧,其长度3跨。(2)纵向水平杆用对接扣件接长,也可采用搭接。(3)纵向水平杆的对接、搭接应符合:纵向水平杆的对接扣件应交错布置:两根相邻纵向水平杆的接头丕直设置在同步或同跨内;不同步或不同跨两个相邻接头在水平方向蒯的距离500mm;各接头中心至最近主节点的距离纵距的1/3。纵向水平杆的搭接长度Im,应等间距设3个旋转扣件固定,端部扣件盖板边缘至搭接纵向水平杆杆
4、端的距离100mm。【2013年真题】脚手架大横杆的对接、搭接应符合的规定是(A)。A.纵向水平杆的对接扣件应交错布置B.两根相邻纵向水平杆的接头宜设置在同步或同跨内C.不同步不同跨两相邻接头在水平方向错开的距离不应小于600mmD.端部扣件盖板边缘至纵向水平杆端部的距离不应小于15Omm高频考点4:扣件式钢管脚手架横向水平杆的构造主节点处必须设置一根横向水平杆,用直角扣件扣接且严禁拆除。作业层上非主节点处的横向水平杆,宜根据支承脚手架的需要等间距设置,最大间距不应大于纵距的l2o脚手架必须设置纵、横向扫地杆。纵向扫地杆应采用直角扣件固定在距底座上皮不大于20Omm处的立杆上。横向扫地杆宜采用
5、宜勉喳固定在紧靠纵向扫地杆下方的立杆上。当杆基础不在同一高度时,将高处纵向扫地杆向低处延长两跨与立杆固定,高低差1m。靠边坡上方的立杆轴线到边坡的距离N500mm。【2018年真题】扣件式钢管脚手架由钢管和扣件组成,脚手架必须设置纵、横向扫地杆。纵向扫地杆应采用直角扣件固定在立杆上,距立杆底端不大于()。A.500mmB.300mmC.200mmD.100mm【2017年真题】双排落地的扣件式钢管外脚手架,必须设置纵横向扫地杆。纵向扫地杆采用直角扣件固定在距钢管底端不大于(A)处的立杆上,横向扫地杆固定在纵向扫地杆的下部。A.200mmB.300mmC.350mmD.400mm高频考点5:扣件
6、式钢管脚手架立杆(1)每根立杆底部应设置底座,座下再设垫板。(2)脚手架底层步距不应大于2m。(3)立杆必须用连墙件与建筑物可靠连接。(4)立杆接长除顶层顶部可采用搭接外,其余各层必须采用对接扣件连接。(5)立杆上的搭接扣件应交错布置,并满足:两根相邻立杆的接头不应设置在同步内,同步内隔一根立杆的两个相隔接头在高度方向蒯的距离晒皿。各接头中心至主节点的距离步距的工/3(6)搭接长度Im,应用两个旋转扣件固定,端部扣件盖板的边缘至杆端距离100mm。(7)脚手架立杆顶端栏杆宜高出女儿墙上端Im;宜高出檐口上端1.5mo【2010年真题】扣件式钢管脚手架立杆上的对接扣件应交错布置,两根相邻立杆的接
7、头不应设置在同步内,同步内隔一根立杆的两个相隔接头在高度方向错开的距离不宜小于(D)mm。A.200B.300C.400D.500高频考点6:扣件式钢管脚手架连墙件的构造(1)宜靠近主节点设置,偏离主节点的距离300mm。(2)连墙件应从底层第一步大横杆处开始设置,该处设置困难时,应采用其他可靠措施固定。(3)开口形脚手架的两端必须设置连墙件,垂直间距建筑物的层高,且4m0(4)连墙件中的连墙杆应呈水平设置,当不能水平设置时,应向脚手架一端下斜连接。(5)连墙件必须采用可承受拉力和压力的构造。对高度24m以上的双排脚手架,应采用刚性连墙件与建筑物连接。(6)当脚手架下部暂不能设连墙件时应采取防
8、倾覆措施。当搭设抛撑时,抛撑应采用通长杆件,并用旋转扣件固定在脚手架上,与地面的倾角应在45。60。之间;连接点中心至主节点的距离300mm。抛撑应在连墙件搭设后再拆除。(7)架高超过40m且有风涡流作用时,应采取抗上升翻流作用的连墙措施。搭设脚手架时设置连墙件,不仅是为防止脚手架在风荷和其他水平力作用下产生倾覆,更重要的是它对立杆起中间支座的作用。【2010年真题】搭设脚手架时设置连墙件,不仅是为防止脚手架在风荷和其他水平力作用下产生倾覆,更重要的是它对(A)起中间支座的作用。A.立杆B.大横杆C.小横杆D.扫地杆高频考点7:悬挑式脚手架(1)悬挑式脚手架必须编制专项施工方案,方案必须经企业
9、技术负责A审批并签字盖章,架体高度在20m及以上的悬挑式脚手架工程须组织专家论证。(3)型钢悬挑梁悬挑端应设置能使脚手架立杆与钢梁可靠固定的,定位点离悬挑梁端部100mm。(4)悬挑式脚手架的支承结构应为翱制作的悬挑梁或悬桁架等,丕得采用钢管。(5)设计计算内容包括:材料的抗篁强度;抗翼强度;整体稳定;烧度。(6)悬挑式脚手架应水平设置在梁上,鲤固位置必须设置主梁或主梁以内的楼板上,不得设置在外伸阳台上或悬挑板上。(7)节点(悬挑梁的锚固点、悬挑架的节点)必须采用焊接或螺栓连接的结构,不得采用扣件连接,以保证节点是刚性的。(8)支承体与结构的连接方式必须进行设计,设计时考虑连接件的材质,连接件
10、与型钢的固定方式。目前普遍采用是预埋圆钢环或U形螺拴,预埋件不得使用螺纹钢。(10)型钢悬挑梁宜采用双轴对称截面的型钢。悬挑钢梁型号及锚固件应按设计确定,钢梁截面高度160mm0悬挑梁尾端应在两处及以上固定于钢筋混凝土梁板结构上。锚固型钢悬挑梁的U形钢筋拉环或锚固螺栓直径16mmo(9)每个型钢悬挑梁外端宜设置钢丝绳或钢拉杆与上一层建筑结构斜拉结。钢丝绳、钢拉杆不参与悬挑钢梁受力计算。(10)悬挑钢梁悬挑长度应按设计确定,固定段长度不应小于悬挑段长度的1.25倍。【2014年真题】某酒店综合改造工程,需要从2层顶板布设工字钢梁用于搭设悬挑式钢管扣件脚手架,施工单位编制了悬挑脚手架方案。下列关于
11、脚手架方案应计算内容的说法中,正确的是(A)。A.应对悬挑钢梁的抗弯强度、整体稳定性和挠度进行计算B.应对悬挑钢梁的抗弯强度、整体稳定性和硬度进行计算C.应对悬挑钢粱的抗拉强度、整体稳定性和挠度进行计算D.应对悬挑钢梁的抗拉强度、整体稳定性和硬度进行计算【解析】模板必须经过设计计算,其计算内容包括:材料的抗弯强度;抗剪强度;整体稳定;挠度。酗悬挑式脚手架的一次悬挑高度超过(C)m时,应组织专家对专项施工方案进行论证。A.30B.24C.20D.15【解析】悬挑式脚手架必须编制专项施工方案,方案必须经企业技术负责人审批并签字盖章,架体高度在20m及以上的悬挑式脚手架工程须组织专家论证。【2019
12、年真题】悬挑式脚手架的悬臂梁锚固端长度,应不小于悬挑段长度的(B)倍。A . 2. OB . 1. 25C . 1. 5D . 2. 5虹悬挑式脚手架的每个型钢悬挑梁外端,宜采用钢丝绳(或钢拉杆)与上一层建筑结构拉结,其作用是(A)。A.作为安全储备,不参与悬挑梁受力计算B.与悬挑梁一起构成几何不变体系C.减小悬挑梁的长细比D.增强悬挑梁的抗倾覆能力高频考点8:模板的设计(1)荷载分项系数:永久荷载为12,活荷载为IAo(2)应具有足够的承载能力、刚度和稳定性。(3)模板结构构件的长细比规定1)受压构件长细比。支架立柱及桁架不应大于150;拉条、缀条、斜撑等联系构件不应大于200o2)受拉构件
13、长细比。钢杆件不应大于350,木杆件不应大于250。心”生真题L计算模板及支架结构或构件强度、稳定性和连接强度时,应采用荷载效应基本组合的设计值。永久荷载分项系数为12活荷载分项系数为(C)。A.1.2B.0.8C.1.4D.1.0【2014年真题】模板的结构设计,必须保证能承受作用于模板结构上的所有垂直荷载和水平荷载,在可能产生的荷载中,应选择最不利的组合验算模板整体结构,以及构件、配件的强度、刚度和(D)。A,高度B.宽度C.组合性D.稳定性高频考点9:模板拆除【2013年真题】关于拆模时混凝土强度应符合的规定,下列说法错误的是(A)。A.梁、板等水平结构构件的底模,应先拆除B.已拆除模板
14、及其支架的混凝土结构,应在混凝土强度达到设计的混凝土强度标准值后,才允许承受全部设计的使用荷载C.不承重的侧模板只要混凝土强度能保证其表面及棱角不因拆除模板而受损坏,即可拆除D.在拆模过程中,如发现实际结构混凝土强度并未达到要求,有影响结构安全的质量问题,应暂停拆除【2015年真题】为保障施工作业人员安全,确保工程实体质量,梁、板模板拆除应遵照一定的I访进行,下列关于梁、板模板拆除顺序的说法中,正确的是(B)oA.先拆梁侧模,再拆板底模,最后拆除梁底模B.先拆板底模,在拆梁侧模,最后拆除梁底模C.先拆梁侧模,在拆梁底模,最后拆除板底模D.先拆梁底模,在拆梁侧模,最后拆除板底模【解析】一般现浇楼盖及框架结构的拆模顺序如下:拆柱模斜撑与柱箍一拆柱侧模一拆楼板底模一拆梁侧模一拆梁底模。31&生真题L模板拆除作业的顺序和方法应根据模板工程专项施工方案实施。一般现浇楼板及框架拆模的正确顺序是(B)。A.拆柱模斜撑与柱箍一拆楼板底模一拆柱侧模一拆梁侧模一拆梁底模B.拆柱模斜撑与柱箍一拆柱侧模一拆楼板底模一拆梁侧模一拆梁底模C.拆柱模斜撑与柱箍一拆柱侧模一拆梁侧模一拆楼板底模一拆梁底模D.拆柱模斜撑与柱箍T折梁侧模一拆柱侧模T拆楼板底模一拆梁底模【解析】一般现浇楼盖及框架结构的拆模顺序如下:拆柱模斜撑与柱箍一拆柱侧模一拆楼板底模一拆梁侧模一拆梁底模。
