《消纳场方案22.docx》由会员分享,可在线阅读,更多相关《消纳场方案22.docx(23页珍藏版)》请在第壹文秘上搜索。

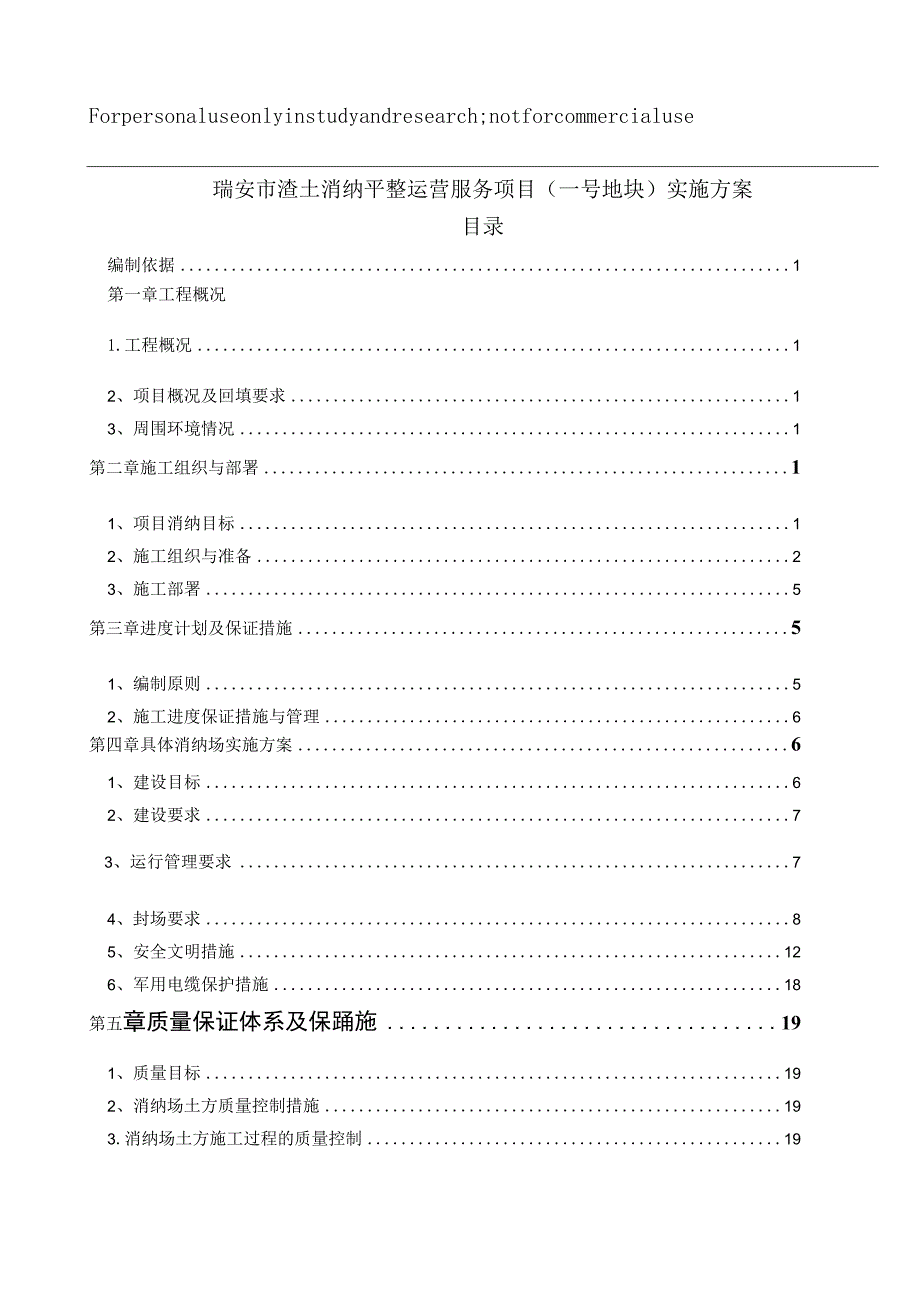

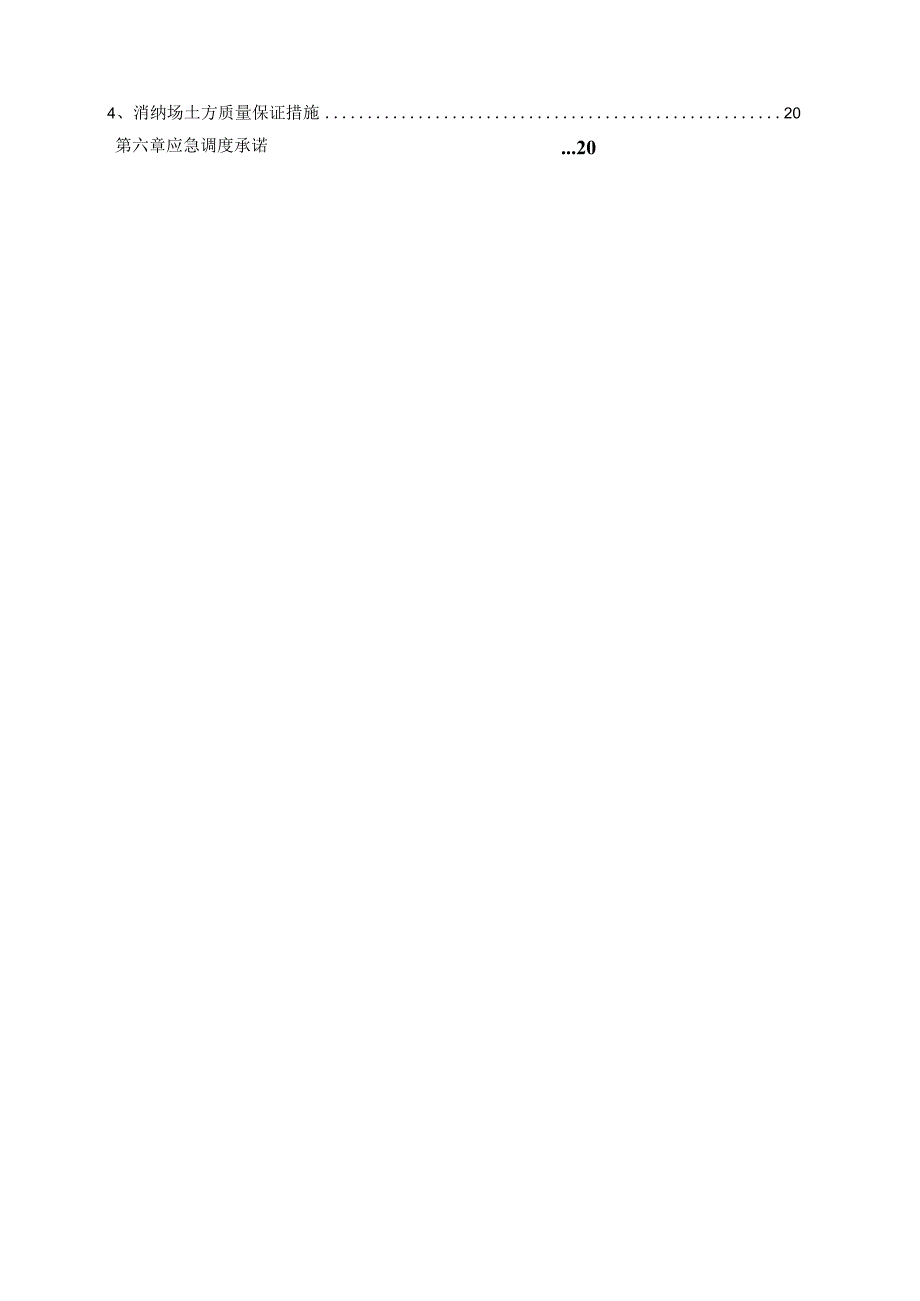

1、Forpersonaluseonlyinstudyandresearch;notforcommercialuse瑞安市渣土消纳平整运营服务项目(一号地块)实施方案目录编制依据1第一章工程概况1.工程概况12、项目概况及回填要求13、周围环境情况1第二章施工组织与部署11、项目消纳目标12、施工组织与准备23、施工部署5第三章进度计划及保证措施51、编制原则52、施工进度保证措施与管理6第四章具体消纳场实施方案61、建设目标62、建设要求73、运行管理要求74、封场要求85、安全文明措施126、军用电缆保护措施18第五章质量保证体系及保踊施191、质量目标192、消纳场土方质量控制措施193.消

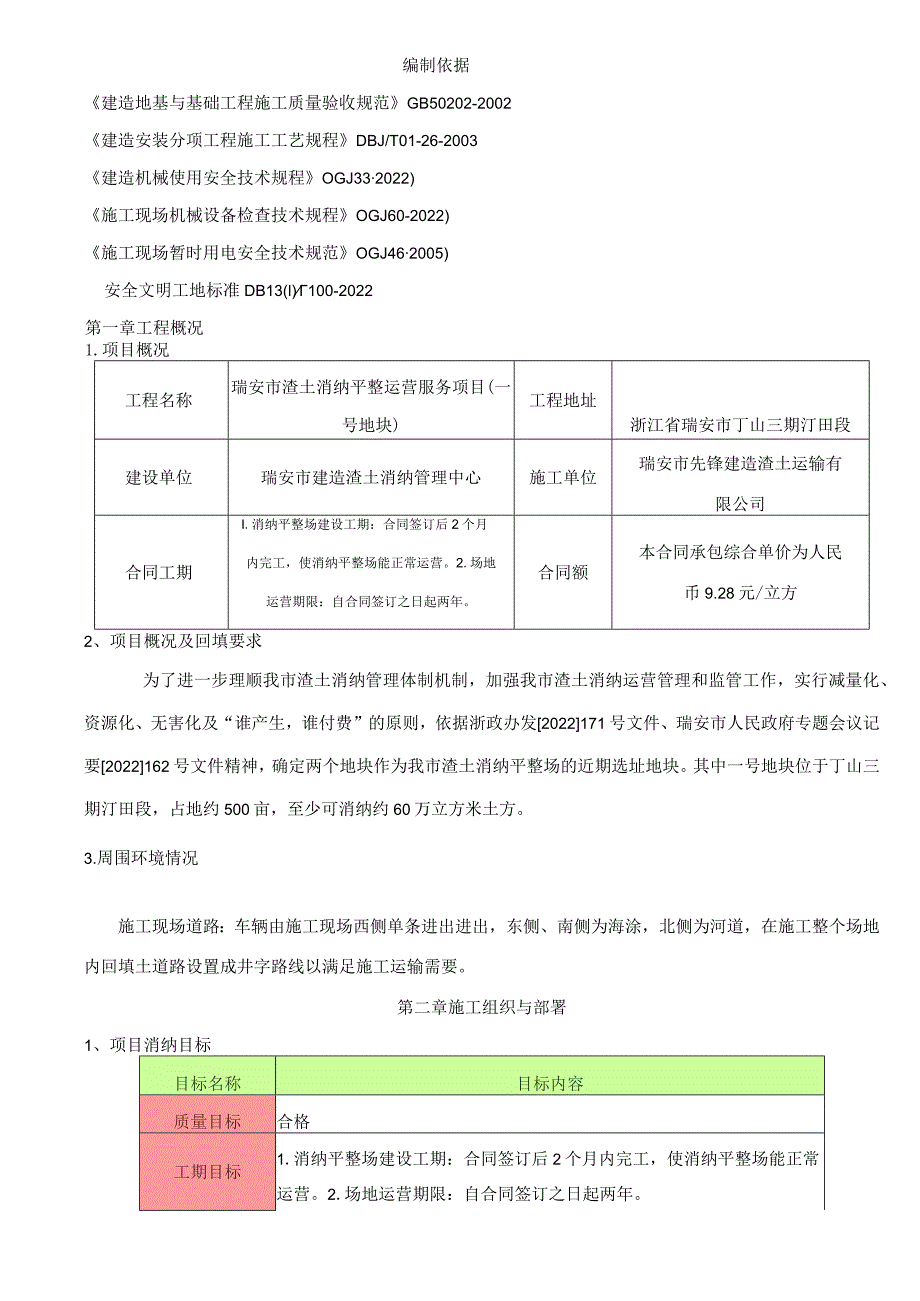

2、纳场土方施工过程的质量控制194、消纳场土方质量保证措施20.20第六章应急调度承诺编制依据建造地基与基础工程施工质量验收规范GB50202-2002建造安装分项工程施工工艺规程DBJ/T01-26-2003建造机械使用安全技术规程OGJ332022)施工现场机械设备检查技术规程OGJ60-2022)施工现场暂时用电安全技术规范OGJ462005)安全文明工地标准DB13(l)100-2022第一章工程概况1.项目概况工程名称瑞安市渣土消纳平整运营服务项目(一号地块)工程地址浙江省瑞安市丁山三期汀田段建设单位瑞安市建造渣土消纳管理中心施工单位瑞安市先锋建造渣土运输有限公司合同工期I.消纳平整场
3、建设工期:合同签订后2个月内完工,使消纳平整场能正常运营。2.场地运营期限:自合同签订之日起两年。合同额本合同承包综合单价为人民币9.28元/立方2、项目概况及回填要求为了进一步理顺我市渣土消纳管理体制机制,加强我市渣土消纳运营管理和监管工作,实行减量化、资源化、无害化及“谁产生,谁付费”的原则,依据浙政办发2022171号文件、瑞安市人民政府专题会议记要2022162号文件精神,确定两个地块作为我市渣土消纳平整场的近期选址地块。其中一号地块位于丁山三期汀田段,占地约500亩,至少可消纳约60万立方米土方。3.周围环境情况施工现场道路:车辆由施工现场西侧单条进出进出,东侧、南侧为海涂,北侧为河
4、道,在施工整个场地内回填土道路设置成井字路线以满足施工运输需要。第二章施工组织与部署1、项目消纳目标目标名称目标内容质量目标合格工期目标1.消纳平整场建设工期:合同签订后2个月内完工,使消纳平整场能正常运营。2.场地运营期限:自合同签订之日起两年。安全施工目标安全零事故文明施工目标合格环境目标指标符合瑞安市当地及国家环境控制要求。2、施工组织与准备2.1 管理机构第一级是项目负责部。由项目领导班子和普通管理人员组成,其中领导班子成员包括项目负责人。项目负责部全面承担计划、组织、协调、控制、监督等管理职能,是本项目的决策层和管理层。第二级是专业施工队。直接受项目负责人的指挥,是工程填土施工的操作
5、层。温州恒大悦澜湾项目组织架构总承包管理层 专业分包A傕工项目经理2.2 技术准备(1)根据招标文件、有关文件,在开工前完成渣土平整运营施工方案的编制和会审工作。(2)由项目负责人负责对技术、施工等有关人员进行详细的施工方案交底;再由施工员向作业人员进行施工技术交底,使每一个作业人员都能了解本渣土平整运营工程的工艺流程和施工方法,确保渣土平整运营工程的质量、安全和文明施工。(3)做好与业主之间的测量高程控制点交接工作。根据业主提供的测量高程控制点建立合适的测量控制方格网,定期进行核查,不得超过设计要求。(4)做好与业主之间关于施工区域内及邻近区域内的地下管线及地下障碍物等资料的交接工作。(5)
6、建造土方外运手续和夜间施工手续已完备,挖土单位及相关人员已到位。2.3 现场准备1)施工前做好供水供电、运营道路设施的布置安排,生活设施;并堆放整齐、有序。2)我们根据施工阶段不同动态地优化布置场地,根据实际情况合理安排好工序,保证施工顺利进行。3)根据本工程的具体情况选用机械设备,进场前做好设备的保养与维护,确保设备进场后顺利开展作业。4)施工用电:施工用电从甲方提供的变压器引接至各用电设备配电盘,我司根据用电量确定现场配电设备和电能计量装置。根据施工现场用电设备投入情况配制总用电量,按照施工现场暂时用电安全技术规范要求规定,供电系统采用TN(三相五线制)供电系统。施工用电电缆由主配电箱分接
7、至分配电箱,然后由分配电箱引至各用电设备的开关箱。5)施工暂时排水:施工期间需做好施工现场及办公生活区的排水系统,认真做好防汛措施,确保排水畅通,场地无积水。6)高程范围测量:根据测绘及业主提供的高程、范围控制点,采用水准仪测放高程固定点。固定点用红漆画上色标并标号高程;范围线用松木转进行固定。7)土方回填必须专人复核回填场地标高。8)公司必须严格遵守国家安全生产的有关规定,接受招标人及行业安全检查人员依法实施的监督检查。公司自身施工人员的安全责任自行承担。9)负责消纳平整场现有进场道路(以塘下前池路为主,约4.6公里长,其他道路不予考虑)运营至封场期间的大中修、养护、保洁工作,确保道路正常使
8、用,其产生的所有费用由中标供应商负责。10)负责场内便道的建设及维护,确保土方消纳平整场的正常运营。封场后根据招标人要求及时拆除硬化道路及平台,并平整至85高程4.2米标高,表层30公分的厚度里不允许有NlO公分的石块,且均为优质土壤。场内道路的建设由自身建设进行完善,并确保其符合相关法律法规及军队设施要求的规定。11)场内应配置相应的设施设备:包括管理房、保安亭、水电设施的配置;车辆、挖机等机械设备的配备;铁板、地磅的配置,负责车辆地磅过称,进行数据统计,并将数据上报建造渣土管理中心。12)场内应配有专业保洁人员、保安人员,做好车辆出场前的保洁工作,确保净车出场。12)建立后场信息管理平台:
9、做好场内摄像头监控、门禁信息管理、地磅数据实时监控,确保设备正常运转。2.4 资源准备(1)组织专业的挖机司机、运输车司机、清洁劳务施工班组,安排足够的劳动力,劳动力需用计划见下表。工种按工程施工阶段投入劳动力情况土方回填阶段挖机司机工5清洁工5电工2普工5测量工1合计18(2)落实并组织施工机具进场,施工设备及仪器准备详见下表。序号分类设备名称单数量型号主要性能指标1测量设备NAL-224水准套1仪把把2钠苍尺台24土方回填设备WlX台2SY20反铲挖土机个2U反铲挖土机个1FV1N0铲运土料铲车台4高峰期手推车火个10铁锹个2-*-TC-6其他设备污水泵套在零星工具要个1洗车槽个Z1高压水
10、怆2自助洗车设备2监控设施10一级配电箱1安生标志牌3、施工部署3.1 服务施工流程施工准备一出入口路基硬化T出入口设置洗车槽一安装洗车设备一设置道闸-监控设备安装T分区分块回填矿渣并压实。3.1.2 土方回填施工顺序现场共设置1个进出口。由内向外填土。3.1.3 施工工期管理目标3.131 消纳平整场建设工期:合同签订后2个月内完工,使消纳平整场能正常运营。3.132 场地运营期限:自合同签订之日起两年。如两年后未达到85高程4.2米标高,招标人有权终止合同或者继续由中标供应商消纳平整;如两年内己达到85高程4.2米标高,则再也不继续消纳。85高程4.2米标高以测量报告为准。3.133 场地
11、具体服务要求:3.133.1 道路管理要求场地出入口应地面硬化,设置沉淀池、冲洗设备及相应的排水设施;入口道路应有会车点,方便进出乍辆通行,在防洪堤外面有军用电缆,在军用电缆四周设置环岛,采用20Cm厚C30碎,设置直径16200钢筋单向双层,南侧为进口,北侧为出口。3.133.2 标人要求设置安全围栏设施,确保道路安全通行。3.133.3 地面硬化无坑洼,如发现坑洼应在24小时内进行水泥填平或者铺设铁板,确保车辆正常通行。323确保滨海大道与前池路交叉口正常通行,按照交通部门要求设置明显的安全交通标识,确保交通安全。3.133.4 司已自行勘查原道路、桥梁的现状。在运营期间,确保道路、桥梁正
12、常安全通行,影响到安全运行的应即将修复,并上报消纳管理中心。3.133.5 过程中确保军事线缆的安全,如发现隐患及时修复。第三章进度计划及保证措施1、编制原则1.1 按本工程技术、施工工期、质量标准及施工技术规范等有关合同条款,并结合现场实际情况进行编制。1.2 工期安排结合本工程实际情况和我公司的实际技术生产能力;回填方法、作业流程及回填进度指标的确定,既有利于发挥我公司自身的优势,又必须符合施工管理有关规定。13以确保工期并适当提前为原则,安排施工进度计划。2、施工进度保证措施与管理2.1 机械设备完好率是保证工期的关键2.1.1 编制机械安全技术操作规程;2.1.2 严格执行交接班制度;
13、2.1.3 机械设备在使用中不得超荷载作业,或者随意扩大使用范围,应严格按照机械使用说明书的规定条件使用;2.1.4 加强对施工设备的管、用、养、修动态管理;2.1.5 确保施工机械完好率95%以上,重要机械应有整机或者部份总成配件备用。2.2 严格进行工期管理技术方面和管理方面的标准化,对圆满完成本工程关系重大,为了在要求的时间内优质完成该工程,我们将进行现场回填进度的严格管理。2.3 明确主要指标建立和完善以保工期、投资、劳力、设备为主要指标的动态优化,对各工序进行科学调控,使回填的各个方面、环节处于可控之中。2.4 确保工期的具体组织技术措施1.1 .1抽调素质过硬的管理技术人员、工人,
14、配好保洁班组;1.2 建立健全现场车辆进场监控系统和对外传送系统,做到高效、应变能力强、监督得力;2.2.3技术措施方面:成立以项目负责人为首的技术管理小组,确定重大技术措施的实施,检查催促技术项目的落实。建立岗位上的岗位责任制,管理人员和保洁工人定岗定责,严格回填标准、路上保洁的实施,坚守岗位,严明奖惩。严格回填管理,并及时作好每天回填车辆资料的整理归档管理工作。抓住关键回填路线,组织回填有序,制定科学的施工方案。确保回填车辆和人生安全安全,建立完善的安全生产保证体系和组织机构,落实安全防范措施,做好对道路坍塌、机械伤害、机械倾覆、道路交通安全等风险源重点防范。第四章具体消纳场实施方案为规范我市建造垃圾消纳场(点)的建设运行管理,实现建造垃圾规范化处置和制度化管理,根据温州市城市环境卫生管理条例、温州市大气污染防治条例、城市建造垃圾管理规定等相关规定,特制定本实施方案。4.1、 建设目标按照“集中运营、全市共用”的原则。建成的建造垃圾消纳场(点),且保持一定数量和容量。同时,要积极推进建造垃圾减
