马西小区独立地下车库防水施工方案工程文档范本.docx

上传人:p** 文档编号:377780 上传时间:2023-08-06 格式:DOCX 页数:11 大小:127.15KB
下载 相关 举报
马西小区独立地下车库防水施工方案工程文档范本.docx_第1页
第1页 / 共11页
马西小区独立地下车库防水施工方案工程文档范本.docx_第2页
第2页 / 共11页
马西小区独立地下车库防水施工方案工程文档范本.docx_第3页
第3页 / 共11页
马西小区独立地下车库防水施工方案工程文档范本.docx_第4页
第4页 / 共11页
马西小区独立地下车库防水施工方案工程文档范本.docx_第5页
第5页 / 共11页
马西小区独立地下车库防水施工方案工程文档范本.docx_第6页
第6页 / 共11页
马西小区独立地下车库防水施工方案工程文档范本.docx_第7页
第7页 / 共11页
马西小区独立地下车库防水施工方案工程文档范本.docx_第8页
第8页 / 共11页
马西小区独立地下车库防水施工方案工程文档范本.docx_第9页
第9页 / 共11页
马西小区独立地下车库防水施工方案工程文档范本.docx_第10页
第10页 / 共11页
亲,该文档总共11页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《马西小区独立地下车库防水施工方案工程文档范本.docx》由会员分享,可在线阅读,更多相关《马西小区独立地下车库防水施工方案工程文档范本.docx(11页珍藏版)》请在第壹文秘上搜索。

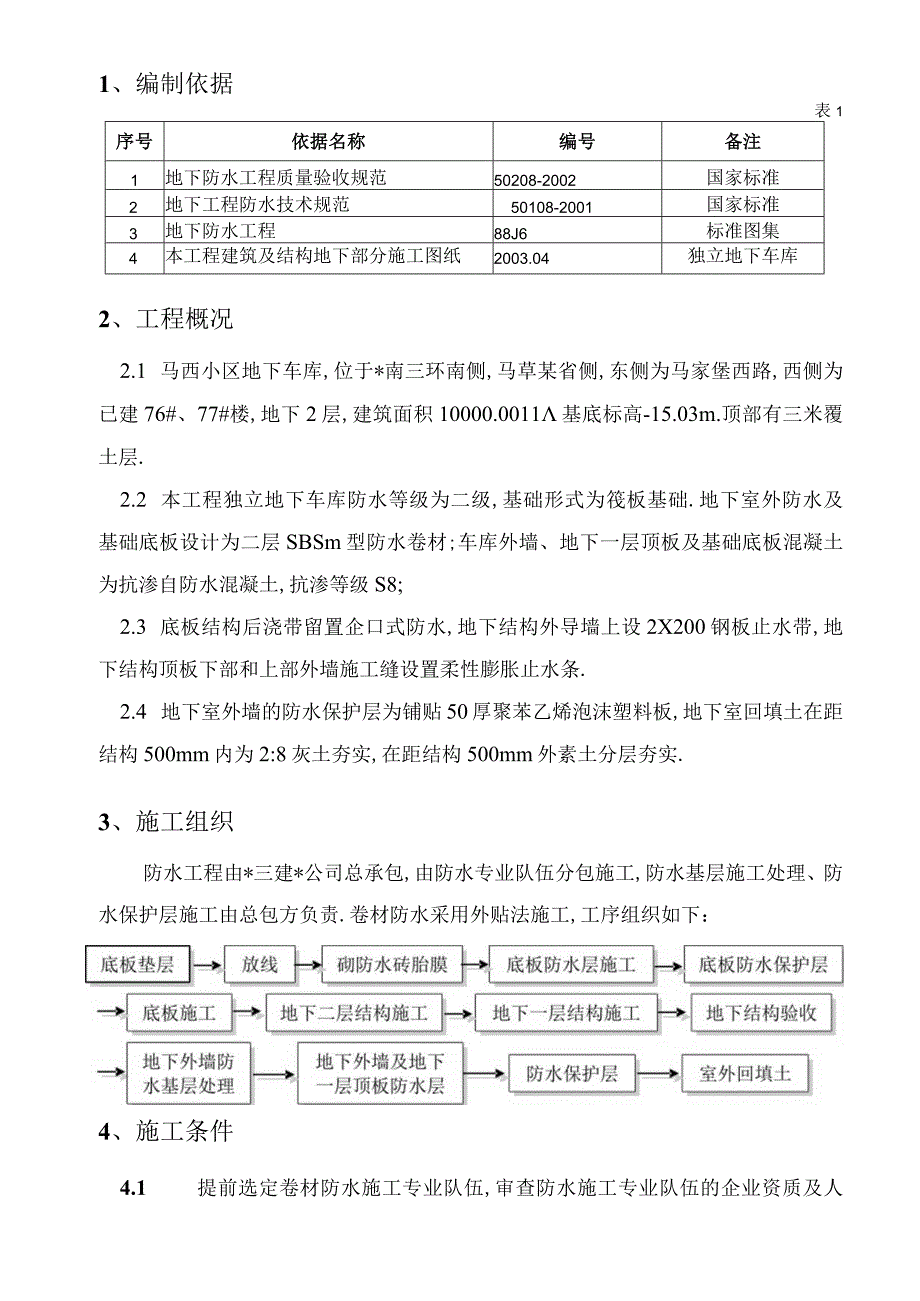

1、马西小区独立地下车库防水施工方案8。*三建某公司马西小区项目经理部1、编制依据12、工程概况13、施工组织14、施工条件25、施工准备26、施工工艺、方法27、检查与验收58、保证措施79、防水混凝土施工91、编制依据表1序号依据名称编号备注1地下防水工程质量验收规范50208-2002国家标准2地下工程防水技术规范50108-2001国家标准3地下防水工程88J6标准图集4本工程建筑及结构地下部分施工图纸2003.04独立地下车库2、工程概况2.1 马西小区地下车库,位于*南三环南侧,马草某省侧,东侧为马家堡西路,西侧为已建76#、77#楼,地下2层,建筑面积10000.0011基底标高-1

2、5.03m.顶部有三米覆土层.2.2 本工程独立地下车库防水等级为二级,基础形式为筏板基础.地下室外防水及基础底板设计为二层SBSm型防水卷材;车库外墙、地下一层顶板及基础底板混凝土为抗渗自防水混凝土,抗渗等级S8;2.3 底板结构后浇带留置企口式防水,地下结构外导墙上设2X200钢板止水带,地下结构顶板下部和上部外墙施工缝设置柔性膨胀止水条.2.4 地下室外墙的防水保护层为铺贴50厚聚苯乙烯泡沫塑料板,地下室回填土在距结构500mm内为2:8灰土夯实,在距结构500mm外素土分层夯实.3、施工组织防水工程由*三建*公司总承包,由防水专业队伍分包施工,防水基层施工处理、防水保护层施工由总包方负

3、责.卷材防水采用外贴法施工,工序组织如下:4、施工条件4.1 提前选定卷材防水施工专业队伍,审查防水施工专业队伍的企业资质及人员资质是否附合要求.4.2 施工人员组织:分包防水专业施工队队长1人,技术员1人,班组质检员1人,安全员1人,班组作业25人.4.3 提前做好材料进场的复试工作.防水卷材及有关附材的复试一般需要57d,故在施工前要提前进行,以免影响工期.4.4 基础垫层及防水保护墙已施工完毕,并通过有关人员验收,办理好相关的验收手续.且垫层及防水保护墙粉刷层已干燥.4.5 按防水卷材粘贴要求,所有粘贴卷材部位的阴阳角必须做成半径为50mm的小圆角,以保证防水卷材粘贴牢固.5、施工准备5

4、.1 机具准备:喷灯、剪刀、长把滚刷、钢卷尺、铁抹子、扫帚及小白线.5.2 材料准备:材料进场必须有“三证一书”.即材料必须有*市建筑材料质量监督检查站检查报告;材料出厂合格证;生产厂家许可证,同时必须有产品说明书等.材料进场后必须现场取样,送交公司中心实验室或见证试验室做试验;试验合格后方可使用.6、施工工艺、方法6.1 底板6.1.1 防水层:6.1.1.1 工艺流程:采用热熔法施工,工艺流程如下:I基层清理If除丽耐一I弹出附加层边线、铺贴卷材标准线H附加层施F一圈I材防水层施工I一丽1)基层处理:先用铲刀和扫帚及其它工具将表面的突出物、砂浆和疙瘩等清理干净,并将尘土、杂物清扫干净,对阴

5、阳角、管根等部位必须认真清理.2)基层干燥程度的简易检验方法:将In?卷材平坦地干铺在找平层上,静置34h后掀开检查,找平层覆盖部位与卷材上未见水印即可上底油铺设防水层.3)涂刷底油:将水乳型氯丁胶乳作为底油,用长把滚刷均匀涂布于基层表面上,不得有漏刷和透底现象,常温经过4h,或手感不粘时,方可进行下道工序.4)弹线:在基层上用小白线,弹出卷材附加层位置边线和卷材铺贴标准的位置分格线.5)附加层施工:阴阳角等复杂部位必须先做附加层,附加层采用复合胎卷材,按照弹好的位置线用热熔法与基层粘贴牢固.具体做法见下图.阴角处卷材附加层铺贴方法阳角处卷材附加层铺贴方法6)卷材铺贴方法:将成卷的防水卷材按弹

6、好的标准位置放于基层下坡(或一端),在卷材端头用喷灯距离卷材50Cm左右均匀烘烤卷材底面,当底盖层熔化到有光泽发黑时,随即固定在基层表面.然后用喷灯对准卷材和基层表面夹角,喷灯距交界处约30Cm左右,边熔融卷材涂盖层边在熔融范围用双手压紧卷材慢慢地滚铺,将其底面与与基层粘贴牢固.卷材搭接:卷材的长边之间压边不小于IOCm,短边搭接不小于15cm.在立面与平面的转角处,卷材的接缝应在平面上,距立面不小于600mm处,接缝处要用喷灯热熔粘贴牢固,以边缘挤出沥青为合格,随即刮封接口,防止出现张嘴和翘边,使之成为一个完整的防水层.7)第一层SBSm防水卷材施工完毕经检查验收合格后,方可进行第二层SBS

7、In的施工,施工方法同第一层施工方法.上、下两层卷材顺一个方向平行铺贴,接缝须错开三分之一卷材幅宽,端部接头应错开30cm以上.卷材的甩茬做法:将立面卷材甩茬部位平铺在防水引墙顶用一皮砖将卷材压住.具体做法详见右图.6.1.2. 防水保护层施工:卷材防水层施工验收合格后,即进行防水保护层施工.底板平面防水保护层为40厚C20细石混凝土,立面抹1:3的水泥砂浆.底板平面混凝土防水保护层浇筑前,先用1:2干硬性水泥砂浆按间距1.5m左右做出标高控制灰饼.细石混凝土铺好后,用长刮杠根据灰饼标高刮平用木抹子拍实,表面泛浆后抹平,搓毛.保护墙立面防水层上涂刷一层沥青胶结材料趁热粘上干净的砂子,用1:1的

8、内掺10%建筑胶的水泥砂浆甩毛,凝固后,抹20厚1:3水泥砂浆保护层.6.2、外墙防水层的施工:6.2.1 基层处理:地下结构施工完毕,即开始进行防水基层处理.把穿外墙的防水对拉螺解掉,栓木垫块剔除,后用1:3水泥砂浆抹平;混凝土表面模板拼缝处的毛边、尖角用砂轮磨平,水泥砂浆结疤、污物用铲刀和扫帚清理干净.6.2.2 、外墙SBS防水层基层清理、处理经监理等有关人员验收合格后,随即进行防水层施工,其施工方法同底板防水层.底板预留接槎部位注意按要求先做附加层,然后再做大面施工,卷材做至室外要求标高时,把卷材收头封入外墙施工预留的凹槽内,用沥青膏封口:2.5水泥砂浆填严.收口方法详见下图.6.2.

9、3 、外墙防水保护层施工:防水施工验收后,随即进行防水保护层和回填土的施工,外墙防水保护层采用铺贴50厚聚苯乙烯泡沫塑料板,聚笨板的铺贴要平整,接缝要严密,经验收后随即进行回填.回填土施工详见基础回填土施工方案.6.2.4 顶板防水及保护层除了汽车车道处立面卷材按上图收口外,其余立面和车库地下一层顶板相接.具体做法参照基础底板防水施工工艺,顶板防水施工结束后,上面做4cm厚200号细石混凝土保护层.7、检查与验收每道工序(基层、卷材层和保护层)隐蔽前,必须办理隐蔽验收手续.7.1 防水基层:7.1.1 基层必须牢固,无松动现象.7.1.2 表面应平整,用2m长直尺检查,基层与直尺间的最大空隙不

10、应超过5mm,且每米长度内不得多于一处,空隙仅允许平缓变化.7.1.3 基层表面的阴阳角处均做成圆角或钝角.7.1.4 基层表面应清洁、干燥,不得有起砂、起皮等现象.干燥程度的现场检测方法,将Im?的卷材平坦地平铺在找平层上静止34小时后掀开检查,找平层覆盖部位及卷材上未见水印即可进行卷材施工.7.1.5 基层处理剂涂刷均匀无漏刷,不得出现透底等现象.7.2.1 原材料进场检查与验收:1)原材进场必须有“三证一书”、并现场进行抽样检查验收,验收内容包括规格、外观质量检验和物理性能试验.本工程按规范要求抽取4卷进行复试.若材料分批进场,则要求100500卷抽取1卷,小于100卷也抽取1卷进行复验

11、,取样应在监理的见证下抽取,其中30%送承担本工程见证实验的实验室进行物理性能实验.2)规格、外观质量检查:按要求抽样取卷材试样,开卷进行检查,全部指标达到标准规格即为合格.其中有一项指标达不到要求应在受检产品中加倍取样复验,全部达到标准规定即为合格.复验时有一项指标不合格,则认为该产品外观不合格,外观质量检查标准见下表:卷材外观质量检查项目表2序号项目外观质量要求1断裂、皱折、孔洞、剥离不允许2边缘不整齐、不均匀无明显差异3胎体未浸透、露胎不允许4涂盖不均匀不允许3)物理性能实验:外观检查合格后,将取样的卷材切除距外层卷头2.5m后,顺纵向取全幅卷材宽度两块送试验室,进行拉伸性能、耐热度、柔

12、度、和不透水性试验.7.2.2 施工验收:1)卷材铺贴方法和搭接、收头符合施工规范规定,粘贴牢固,连接严密,不得有损伤、皱折、翘边及鼓泡等缺陷.2)卷材搭接宽度的允许偏差为一Iomm.7.3防水保护层保护层与防水层粘结牢固,结合紧密,厚度均匀一致;砂浆的强度应符合设计要求(基础部分);聚苯乙烯泡沫塑料板应有出厂合格证并应符合规定要求,保护层接缝应严密、表面无损伤(地下外墙部分).8、保证措施8.1 质量保证措施:8.1.1 按施工组织设计中的质量保证体系运作程序和检查制度,严格进行事前预防、过程控制.8.1.2 防水专业施工队成立现场质量保证机构,由防水公司主任工程师、副经理和工长、自检员组成

13、.8.1.3 每道工序施工前,责任工长应向施工班组做好技术交底,并明确操作方法和质量标准.8.1.4 每道工序施工过程中管理人员应进行过程监督,施工完后由专职质量检查员、监理进行检查验收合格后,方可进行下道工序.8.1.5 防水施工人员必须培训考核合格持证上岗.防水施工前,防水公司主任工程师应做好特殊过程鉴定,并填好记录表.在施工过程中操作负责人对过程参数连续进行控制并进行文字记录,项目质检员对过程实施检查.8.2 成品保护措施8.2.1 防水基层作好后应做好保护工作,底板垫层强度未达到1.2MPa前禁止上人.8.2.2 基层验收后,除防水器具和材料外其他禁止入内,防止磕碰基层.底油涂刷前严禁

14、上人.8.2.3 由于防水工程的特殊性,既要加强施工过程的质量控制;又要加强成品的控制;已铺好的卷材防水层,应及时保护措施,不得受尖物的刺碰,以免损伤防水层.8.2.4 阴阳角、管根等防水层,不得损伤变形.8.2.5 防水层验收合格后,要派专人看护,作好书面交底,责任到人.826在用喷灯热熔卷材施工完毕,卷材温度比较高,严禁上人踩压,以免卷材表面出现脚印等不应有的缺陷.8.2.7 所有铺好的防水层上,严禁穿钉鞋的人员进入施工现场,不得堆放防水以外的材料、设备;严禁凿眼打洞.8.2.8 在作防水保护层时,手推车等硬物必须加软保护,尽量使用平锹,推手推车时,防水层上必须有可靠的铺垫物.8.2.9

15、在浇筑保护层时,须设专人看护现场,如发现局部破损,应及时修补后才能继续浇筑保护层.8.2.10 防水施工前应认真听取气象报告,在天气晴好时抓紧时间施工,雨天或大风沙天暂停施工,以免表面出现缺陷.8211底板、外墙钢筋绑扎时应注意不应碰撞防水保护墙,防止穿破保护层损坏防水层.8.3 安全保证措施:8.3.1 严格按照施工组织设计安全保证体系程序运作和检查制度进行检查,事前预防、过程监督.责任工长在防水施工前,先对工人进行防火安全技术交底并落实到班组.8.3.2 防水材料库房应通风良好,严禁烟火,配备专用消防器材;涂刷底油时,严禁烟火和使用碘鸨灯照明.8.3.3 动用临电设备必须经过项目电工同意,并由电工实施运行,完好后方可使用.8.3.4 现场动火前,应经项目主管消防人员开“动火证”并按要求配备好消防器材,方可动火.8.3.5 向喷灯内加油时应远离火源,不得在火源上风方向加油.9、防水混凝土施工9.1本工程地下室防水混凝土设计为S8抗渗混凝土,在混凝土中添加微膨胀剂UEA,达到结构自防水的目的.9.2.1 基础部分全部为抗渗混凝土,浇筑时采用分层浇筑的

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 防水建筑

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
