资源描述

《(全)墙、柱钢筋偏位质量通病预防措施和处置方案.docx》由会员分享,可在线阅读,更多相关《(全)墙、柱钢筋偏位质量通病预防措施和处置方案.docx(5页珍藏版)》请在第壹文秘上搜索。

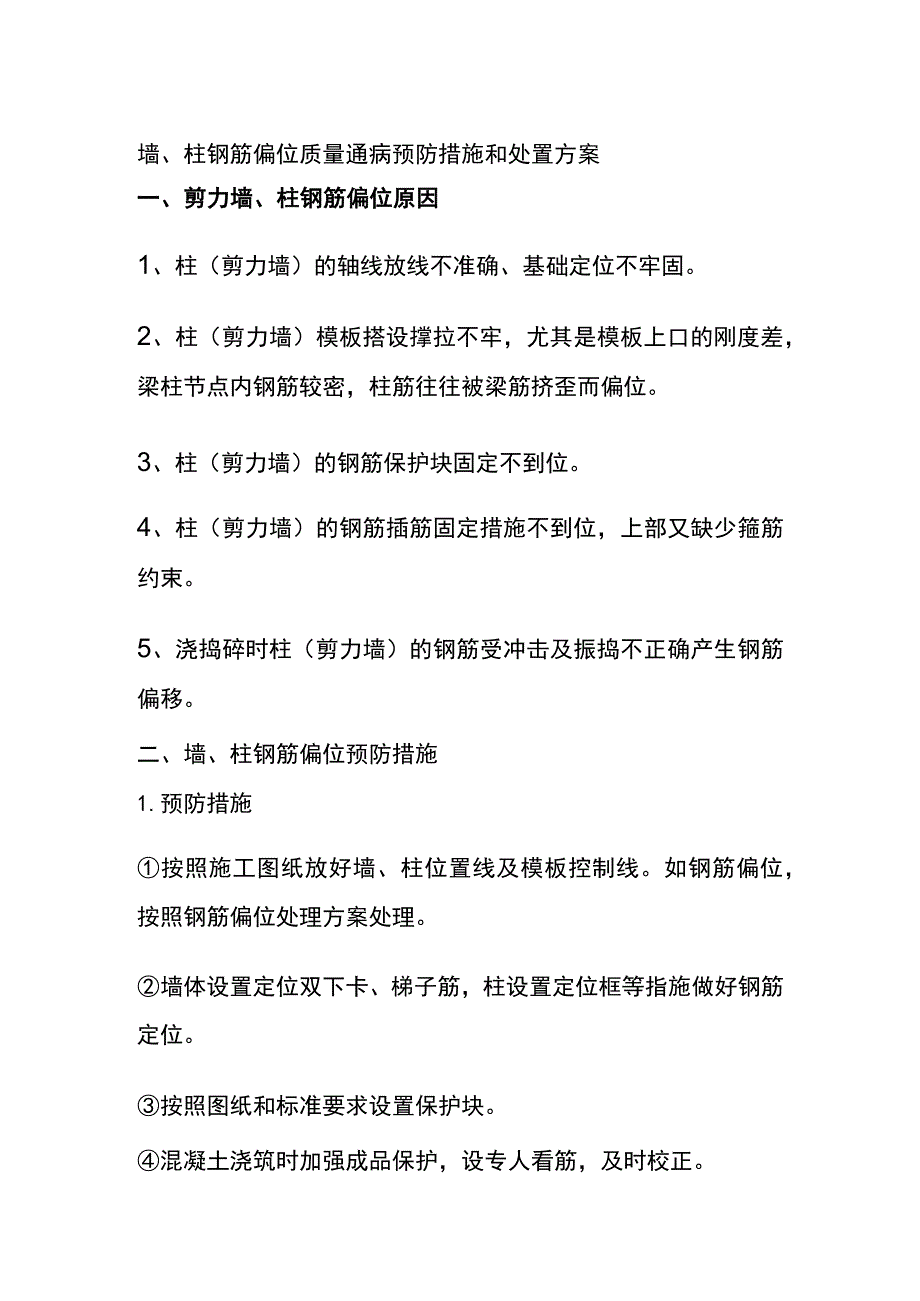

1、墙、柱钢筋偏位质量通病预防措施和处置方案一、剪力墙、柱钢筋偏位原因1、柱(剪力墙)的轴线放线不准确、基础定位不牢固。2、柱(剪力墙)模板搭设撑拉不牢,尤其是模板上口的刚度差,梁柱节点内钢筋较密,柱筋往往被梁筋挤歪而偏位。3、柱(剪力墙)的钢筋保护块固定不到位。4、柱(剪力墙)的钢筋插筋固定措施不到位,上部又缺少箍筋约束。5、浇捣碎时柱(剪力墙)的钢筋受冲击及振捣不正确产生钢筋偏移。二、墙、柱钢筋偏位预防措施1.预防措施按照施工图纸放好墙、柱位置线及模板控制线。如钢筋偏位,按照钢筋偏位处理方案处理。墙体设置定位双下卡、梯子筋,柱设置定位框等指施做好钢筋定位。按照图纸和标准要求设置保护块。混凝土浇

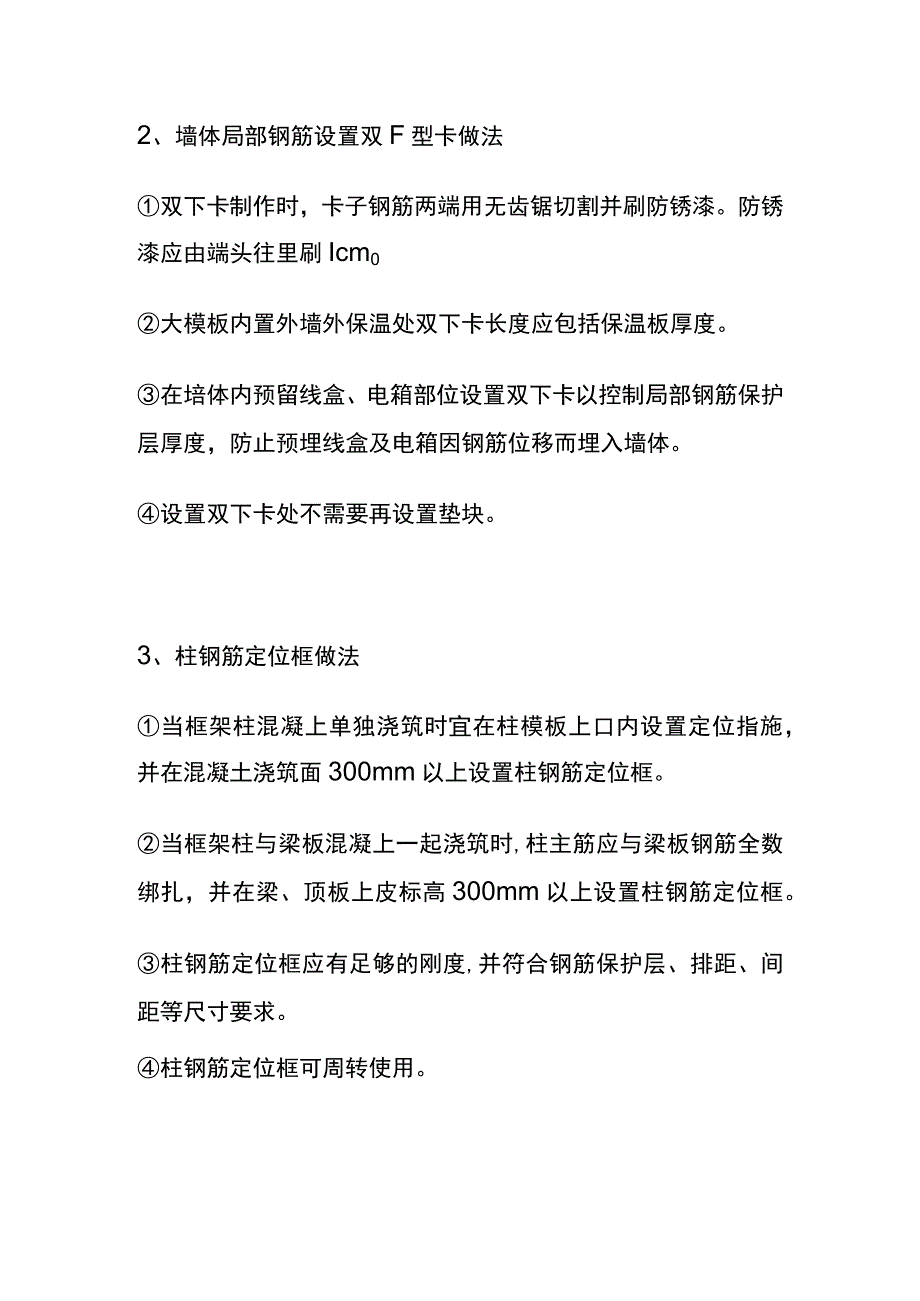

2、筑时加强成品保护,设专人看筋,及时校正。2、墙体局部钢筋设置双F型卡做法双下卡制作时,卡子钢筋两端用无齿锯切割并刷防锈漆。防锈漆应由端头往里刷Icm0大模板内置外墙外保温处双下卡长度应包括保温板厚度。在培体内预留线盒、电箱部位设置双下卡以控制局部钢筋保护层厚度,防止预埋线盒及电箱因钢筋位移而埋入墙体。设置双下卡处不需要再设置垫块。3、柱钢筋定位框做法当框架柱混凝上单独浇筑时宜在柱模板上口内设置定位指施,并在混凝土浇筑面300mm以上设置柱钢筋定位框。当框架柱与梁板混凝上一起浇筑时,柱主筋应与梁板钢筋全数绑扎,并在梁、顶板上皮标高300mm以上设置柱钢筋定位框。柱钢筋定位框应有足够的刚度,并符合

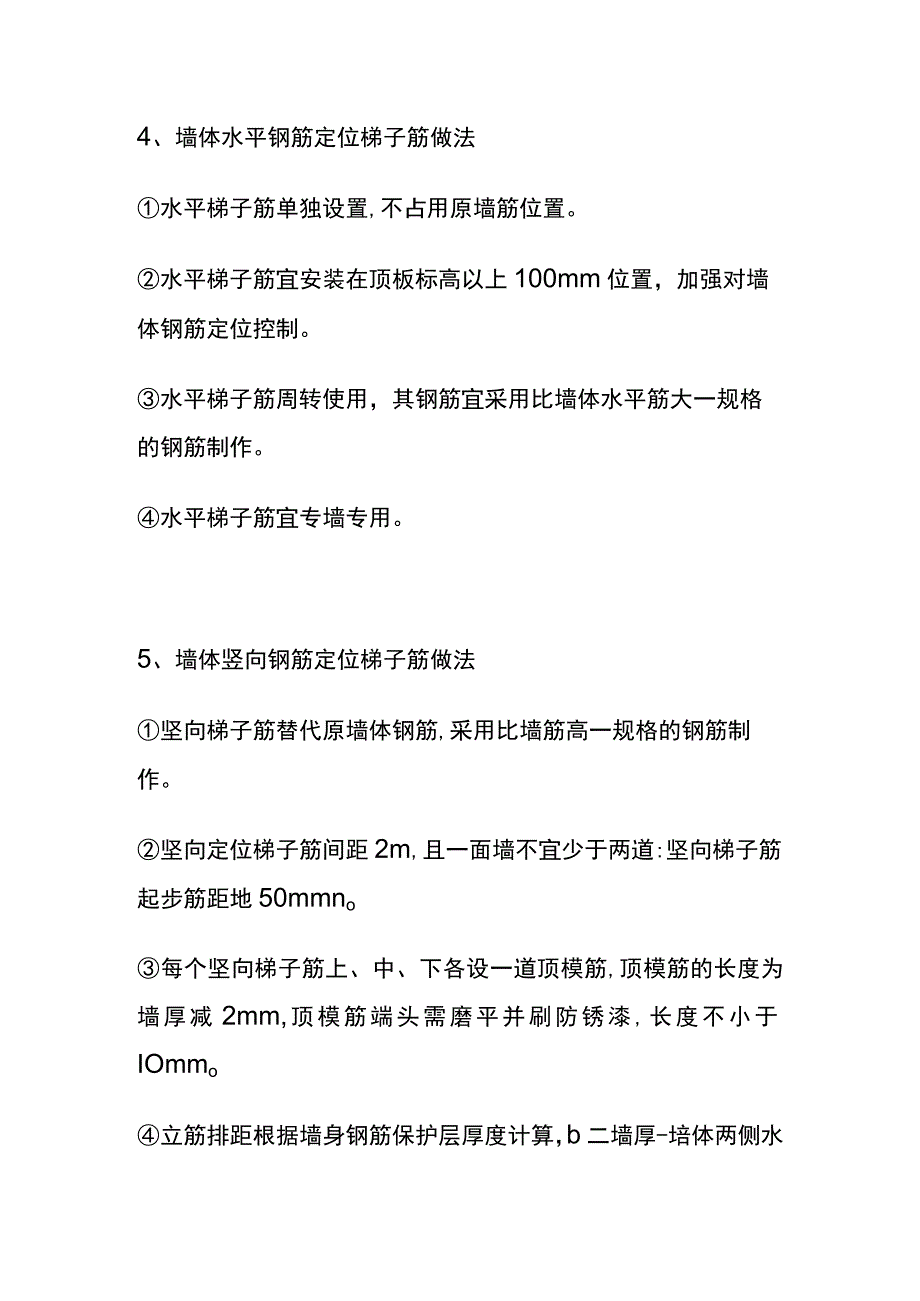

3、钢筋保护层、排距、间距等尺寸要求。柱钢筋定位框可周转使用。4、墙体水平钢筋定位梯子筋做法水平梯子筋单独设置,不占用原墙筋位置。水平梯子筋宜安装在顶板标高以上100mm位置,加强对墙体钢筋定位控制。水平梯子筋周转使用,其钢筋宜采用比墙体水平筋大一规格的钢筋制作。水平梯子筋宜专墙专用。5、墙体竖向钢筋定位梯子筋做法坚向梯子筋替代原墙体钢筋,采用比墙筋高一规格的钢筋制作。坚向定位梯子筋间距2m,且一面墙不宜少于两道:坚向梯子筋起步筋距地50mmno每个坚向梯子筋上、中、下各设一道顶模筋,顶模筋的长度为墙厚减2mm,顶模筋端头需磨平并刷防锈漆,长度不小于IOmmo立筋排距根据墙身钢筋保护层厚度计算,b

4、二墙厚-培体两侧水平筋直径-两侧保护层厚度。三、墙柱钢筋偏位处置措施防治做法:(1)钢筋偏位小于5mm:在规范允许内可不进行处理。(2)钢筋偏位5mm25mm:钢筋偏位在5mm25mm时,且不超出保护层厚度时:按国标图集22GIOI-I柱钢筋在楼面变截面时钢筋弯曲做法,直接按照1:6的比例在结构面调整钢筋。(如下图所示)。(3)钢筋偏位在25mm50mm且向内偏时:可直接在楼面上按1:6比例调整钢筋,保证模板支设,同时采取钢筋根部绑扎和点焊钢筋的方法进行加固,加筋的直径为14,加筋需要与打弯的钢筋绑扎搭接在一起,(如下图所示)。(4)钢筋偏位在25mm50mm时,向外偏超过保护层结构截面不能局

5、部加大处理时可将偏位钢筋打弯锚固,割除长出部分原钢筋,再另植相同钢筋的方法处理,(如下图所示)o(5)钢筋偏位大于50mm且向内偏时:保留偏位原钢筋,另在设计位置用植筋的方法处理。植筋锚固长度可与现浇佐钢筋锚固设计长度相同或按结构加固设计规范GB50367-2006,植筋技术部分计算植筋深度设计值算,(如下图所示)O(6)根据图纸及规范要求,植筋深度可参考下表执行:植筋所用锚固胶的锚固性能通过专门的试验确定,或获准使用的植筋锚固胶,除说明书规定可以掺入定量的掺和剂(填料)外,现场施工中不宜随意增添掺料。植筋时应先把混凝土表面清理干净,用比所植钢筋直径略大的加长钻头钻孔时在钻头上做好钻孔深度标志,然后用清空机的吹风管深入钻孔吹干净灰尘,植筋胶置入锚孔后,在固化完成前,应在固化期间禁止扰动。植筋完毕应静置养护,养护的条件和时间应按产品使用说明书的规定执行;养护到期的应进行拉拔试验。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 建筑QC

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
