(全)结算进度汇总.docx

上传人:p** 文档编号:386020 上传时间:2023-08-06 格式:DOCX 页数:3 大小:14.82KB
下载 相关 举报
(全)结算进度汇总.docx_第1页
第1页 / 共3页
(全)结算进度汇总.docx_第2页
第2页 / 共3页
(全)结算进度汇总.docx_第3页
第3页 / 共3页
亲,该文档总共3页,全部预览完了,如果喜欢就下载吧!
资源描述

《(全)结算进度汇总.docx》由会员分享,可在线阅读,更多相关《(全)结算进度汇总.docx(3页珍藏版)》请在第壹文秘上搜索。

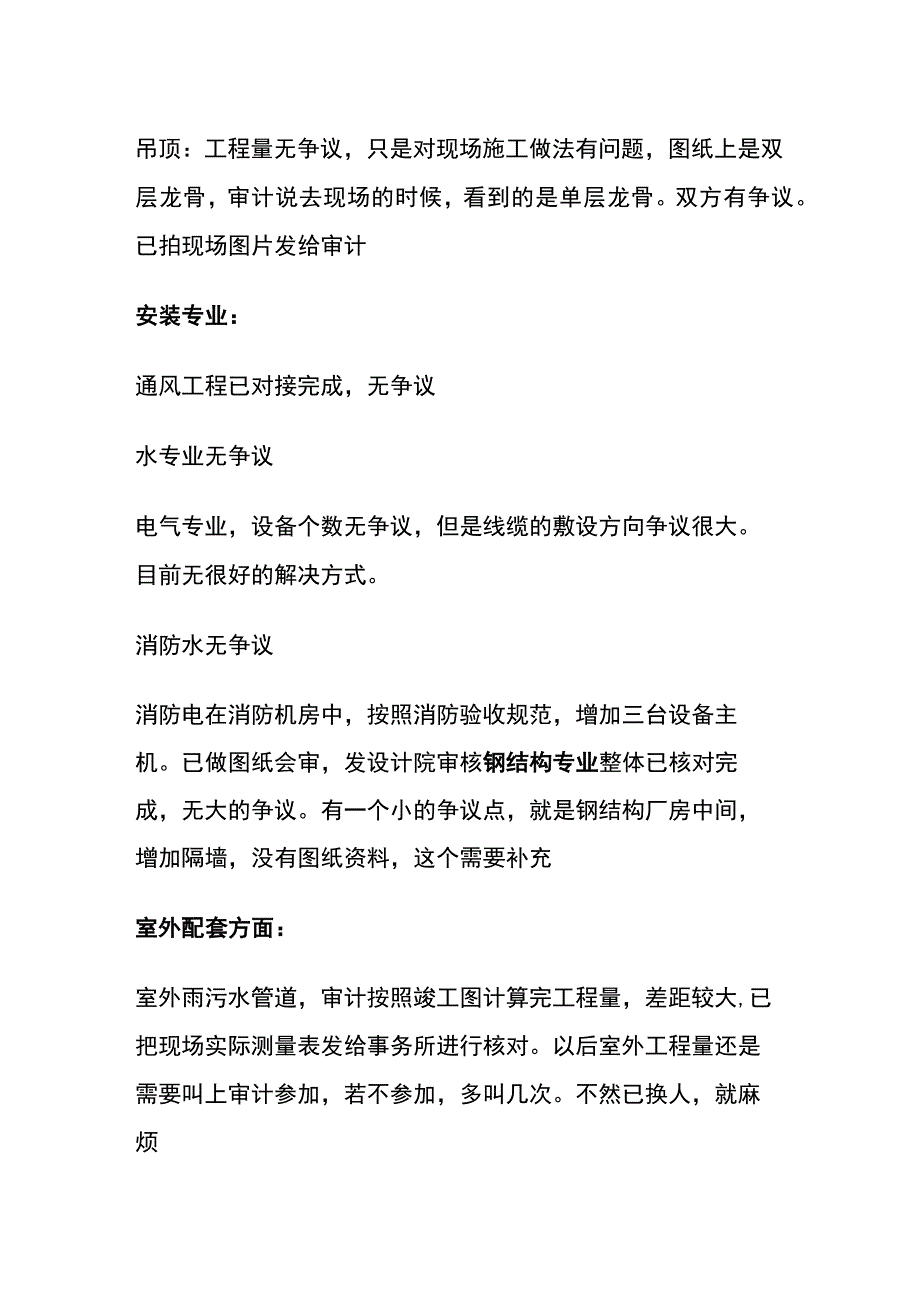

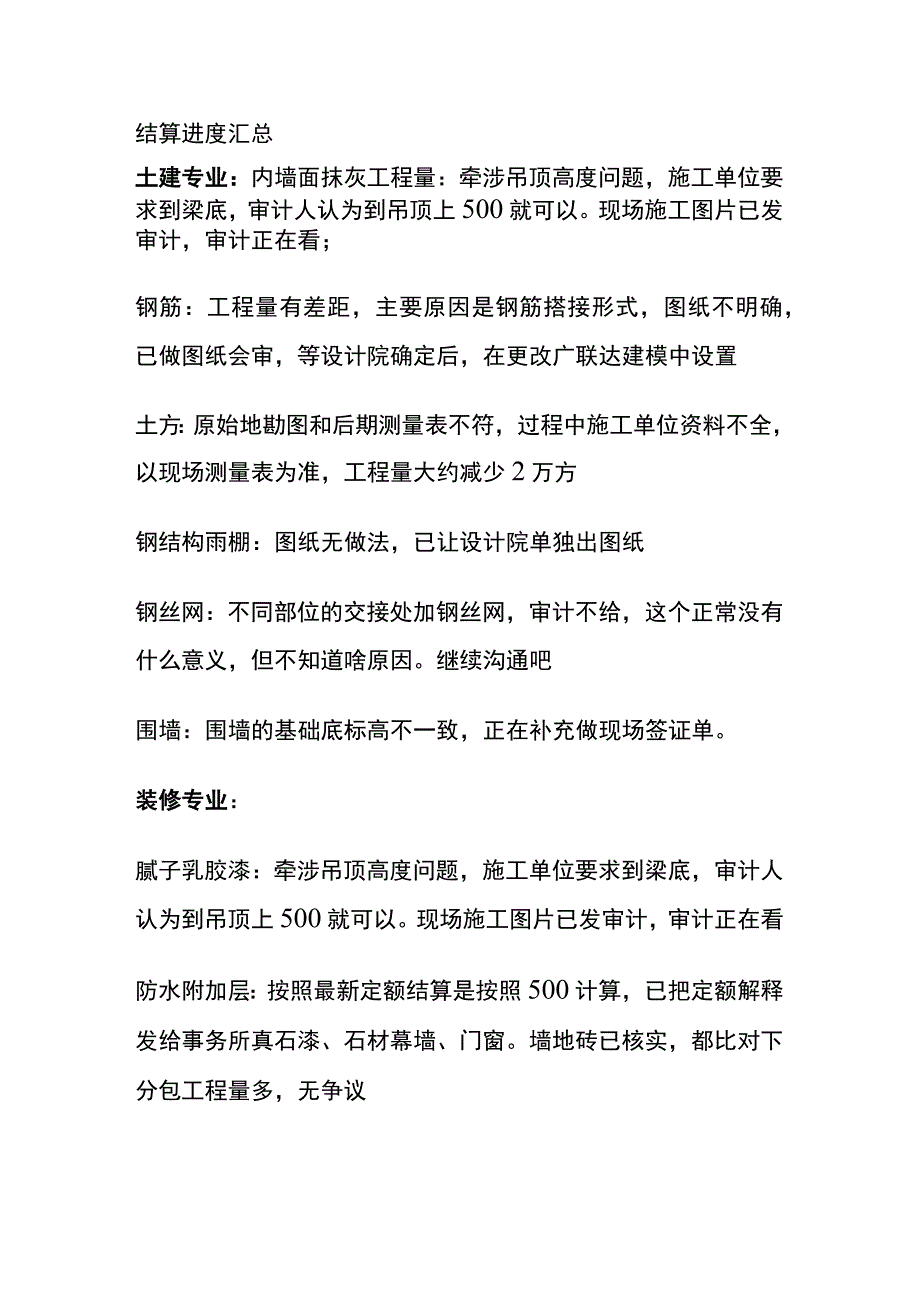

1、结算进度汇总土建专业:内墙面抹灰工程量:牵涉吊顶高度问题,施工单位要求到梁底,审计人认为到吊顶上500就可以。现场施工图片已发审计,审计正在看;钢筋:工程量有差距,主要原因是钢筋搭接形式,图纸不明确,已做图纸会审,等设计院确定后,在更改广联达建模中设置土方:原始地勘图和后期测量表不符,过程中施工单位资料不全,以现场测量表为准,工程量大约减少2万方钢结构雨棚:图纸无做法,已让设计院单独出图纸钢丝网:不同部位的交接处加钢丝网,审计不给,这个正常没有什么意义,但不知道啥原因。继续沟通吧围墙:围墙的基础底标高不一致,正在补充做现场签证单。装修专业:腻子乳胶漆:牵涉吊顶高度问题,施工单位要求到梁底,审计

2、人认为到吊顶上500就可以。现场施工图片已发审计,审计正在看防水附加层:按照最新定额结算是按照500计算,已把定额解释发给事务所真石漆、石材幕墙、门窗。墙地砖已核实,都比对下分包工程量多,无争议吊顶:工程量无争议,只是对现场施工做法有问题,图纸上是双层龙骨,审计说去现场的时候,看到的是单层龙骨。双方有争议。已拍现场图片发给审计安装专业:通风工程已对接完成,无争议水专业无争议电气专业,设备个数无争议,但是线缆的敷设方向争议很大。目前无很好的解决方式。消防水无争议消防电在消防机房中,按照消防验收规范,增加三台设备主机。已做图纸会审,发设计院审核钢结构专业整体已核对完成,无大的争议。有一个小的争议点

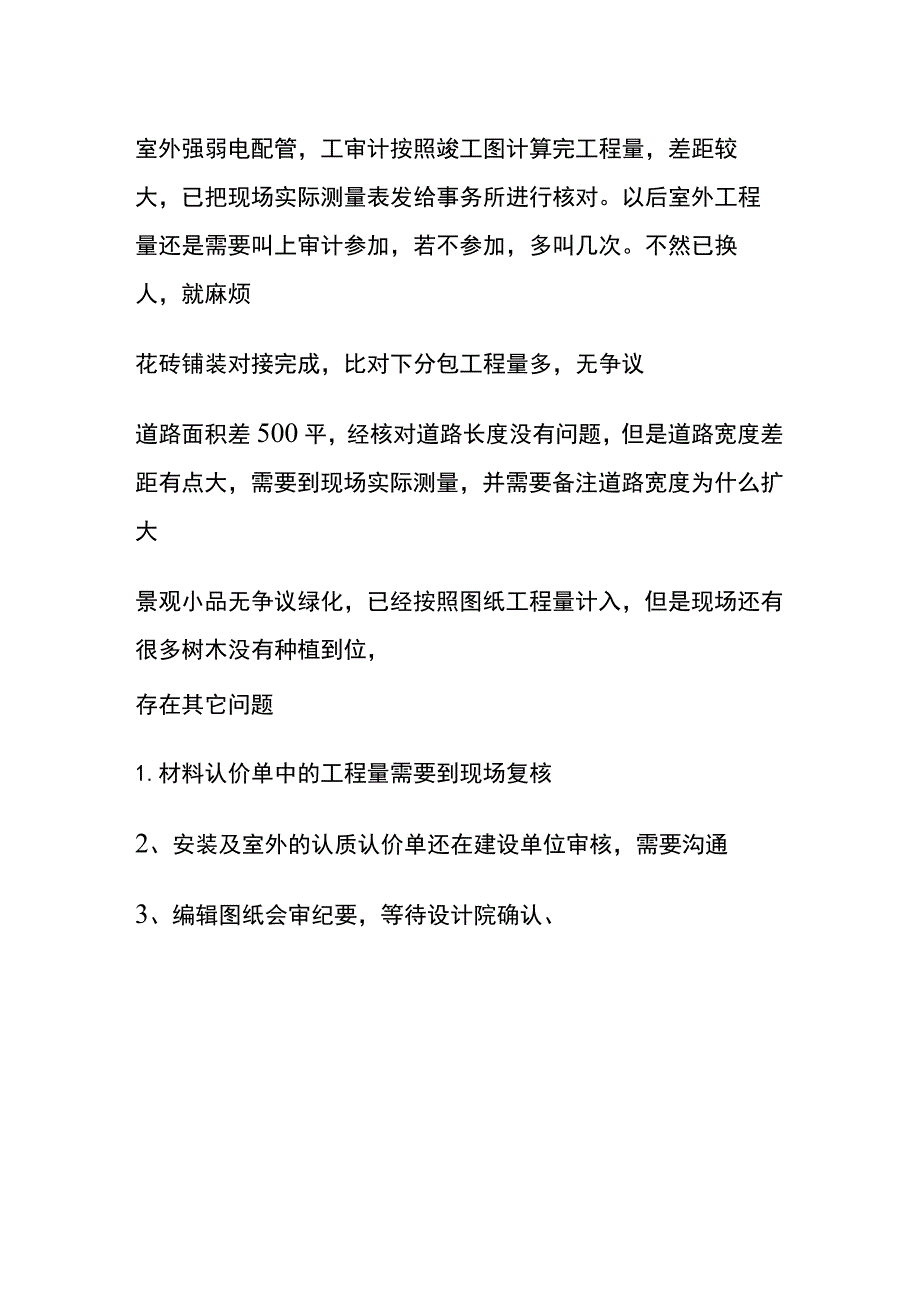

3、,就是钢结构厂房中间,增加隔墙,没有图纸资料,这个需要补充室外配套方面:室外雨污水管道,审计按照竣工图计算完工程量,差距较大,已把现场实际测量表发给事务所进行核对。以后室外工程量还是需要叫上审计参加,若不参加,多叫几次。不然已换人,就麻烦室外强弱电配管,工审计按照竣工图计算完工程量,差距较大,已把现场实际测量表发给事务所进行核对。以后室外工程量还是需要叫上审计参加,若不参加,多叫几次。不然已换人,就麻烦花砖铺装对接完成,比对下分包工程量多,无争议道路面积差500平,经核对道路长度没有问题,但是道路宽度差距有点大,需要到现场实际测量,并需要备注道路宽度为什么扩大景观小品无争议绿化,已经按照图纸工程量计入,但是现场还有很多树木没有种植到位,存在其它问题1.材料认价单中的工程量需要到现场复核2、安装及室外的认质认价单还在建设单位审核,需要沟通3、编辑图纸会审纪要,等待设计院确认、

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 金融/证券 > 期货

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
