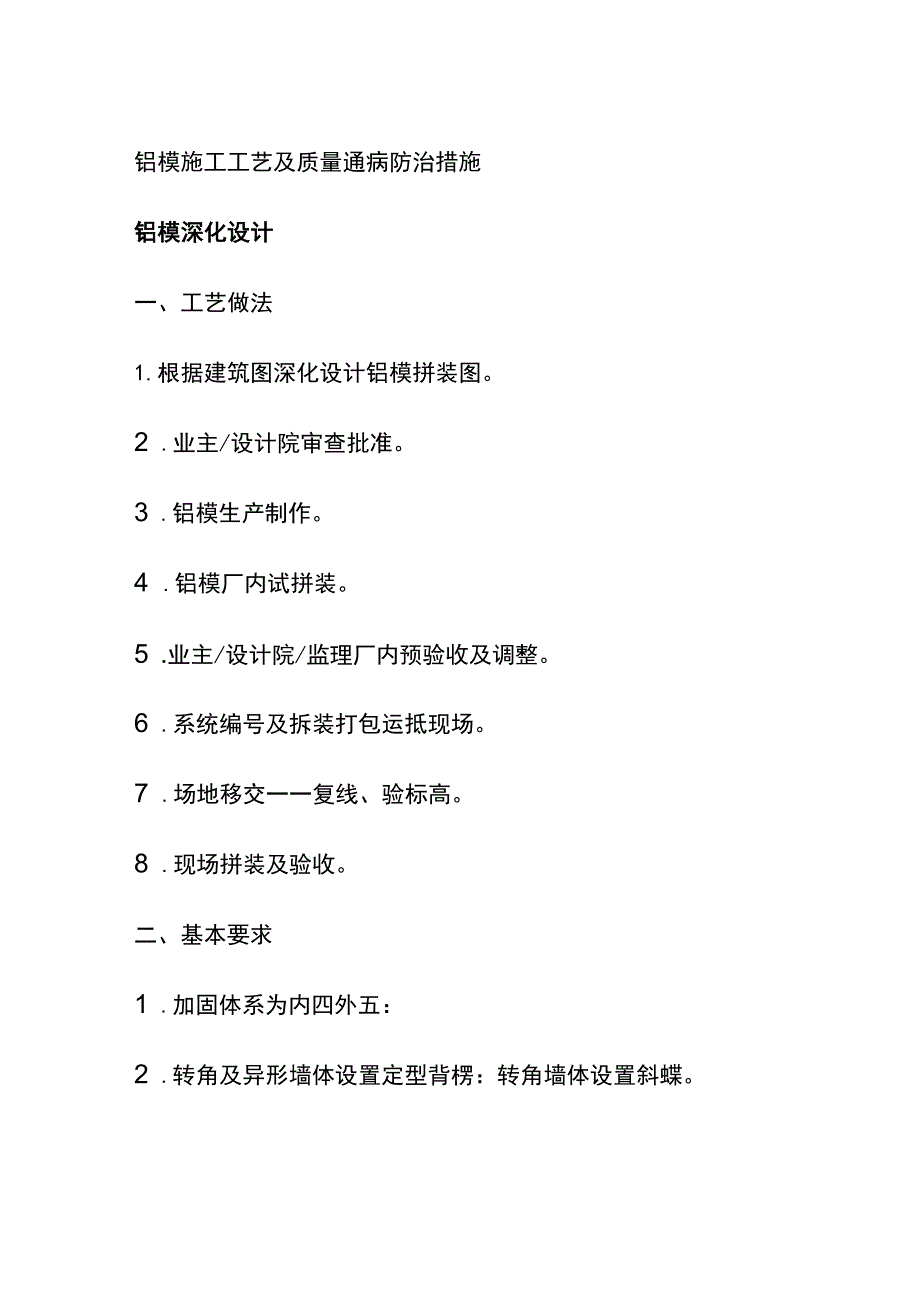

《(全)铝模施工工艺及质量通病防治措施.docx》由会员分享,可在线阅读,更多相关《(全)铝模施工工艺及质量通病防治措施.docx(7页珍藏版)》请在第壹文秘上搜索。
1、铝模施工工艺及质量通病防治措施铝模深化设计一、工艺做法1.根据建筑图深化设计铝模拼装图。2 .业主/设计院审查批准。3 .铝模生产制作。4 .铝模厂内试拼装。5 .业主/设计院/监理厂内预验收及调整。6 .系统编号及拆装打包运抵现场。7 .场地移交一一复线、验标高。8 .现场拼装及验收。二、基本要求1 .加固体系为内四外五:2 .转角及异形墙体设置定型背楞:转角墙体设置斜蝶。3 .墙、板排版图中严禁大于两排小板(不含阴角板)4.宜采用整块板,减少拼缝:优化细部节点,提高拼装效率,节约工期。铝模安装一、施工工艺厂家试拼装,要全结构拼装,试拼装到位后,现场实际操作负责小组,至构件厂家进行查看及接受

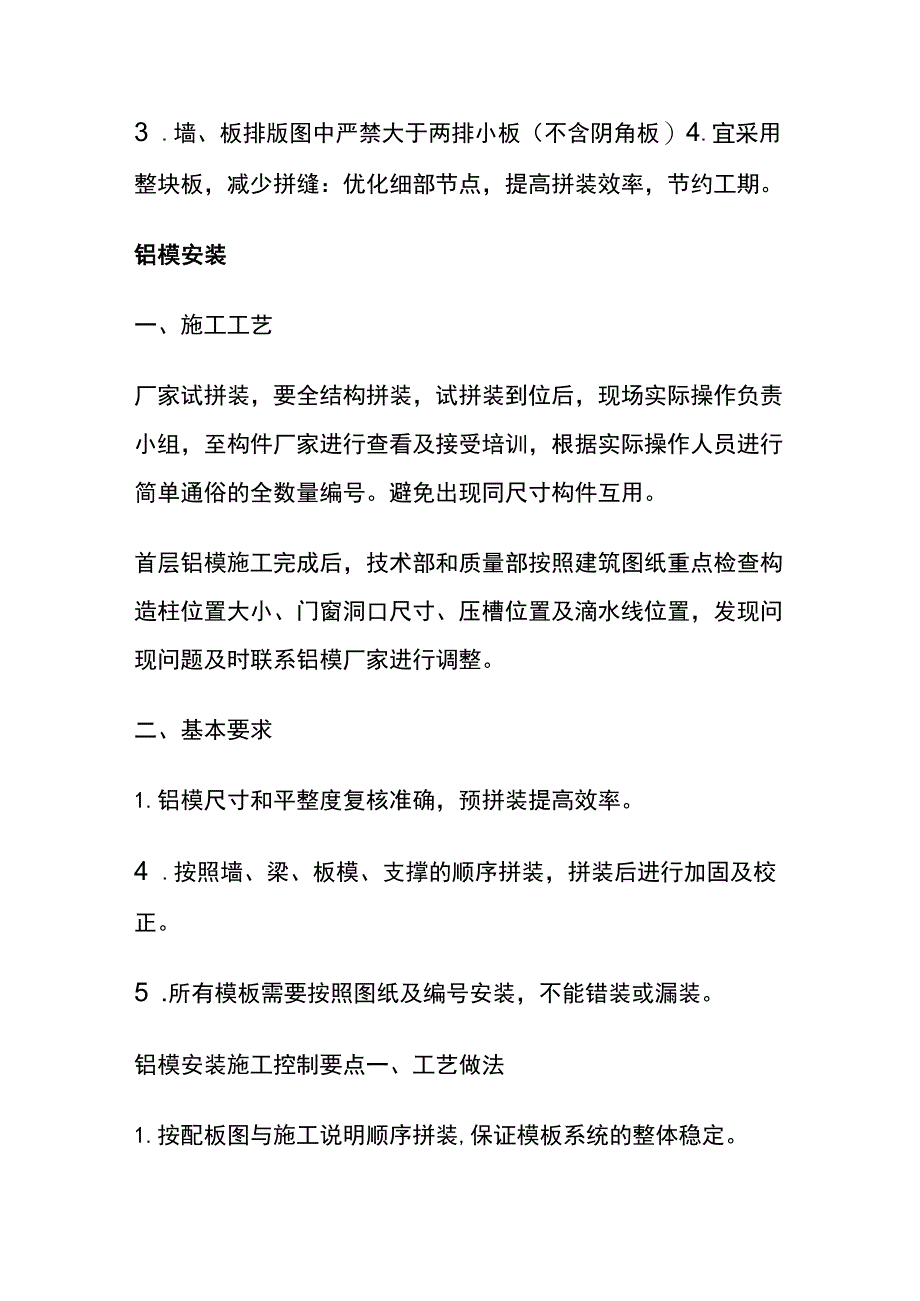

2、培训,根据实际操作人员进行简单通俗的全数量编号。避免出现同尺寸构件互用。首层铝模施工完成后,技术部和质量部按照建筑图纸重点检查构造柱位置大小、门窗洞口尺寸、压槽位置及滴水线位置,发现问现问题及时联系铝模厂家进行调整。二、基本要求1.铝模尺寸和平整度复核准确,预拼装提高效率。4 .按照墙、梁、板模、支撑的顺序拼装,拼装后进行加固及校正。5 .所有模板需要按照图纸及编号安装,不能错装或漏装。铝模安装施工控制要点一、工艺做法1.按配板图与施工说明顺序拼装,保证模板系统的整体稳定。2酒己件必须安装牢固,支柱和斜撑下的支承面应平整垫实,并有足够的受压面积,支撑件应着力于钢背楞。3 .预埋件与预留孔洞必须

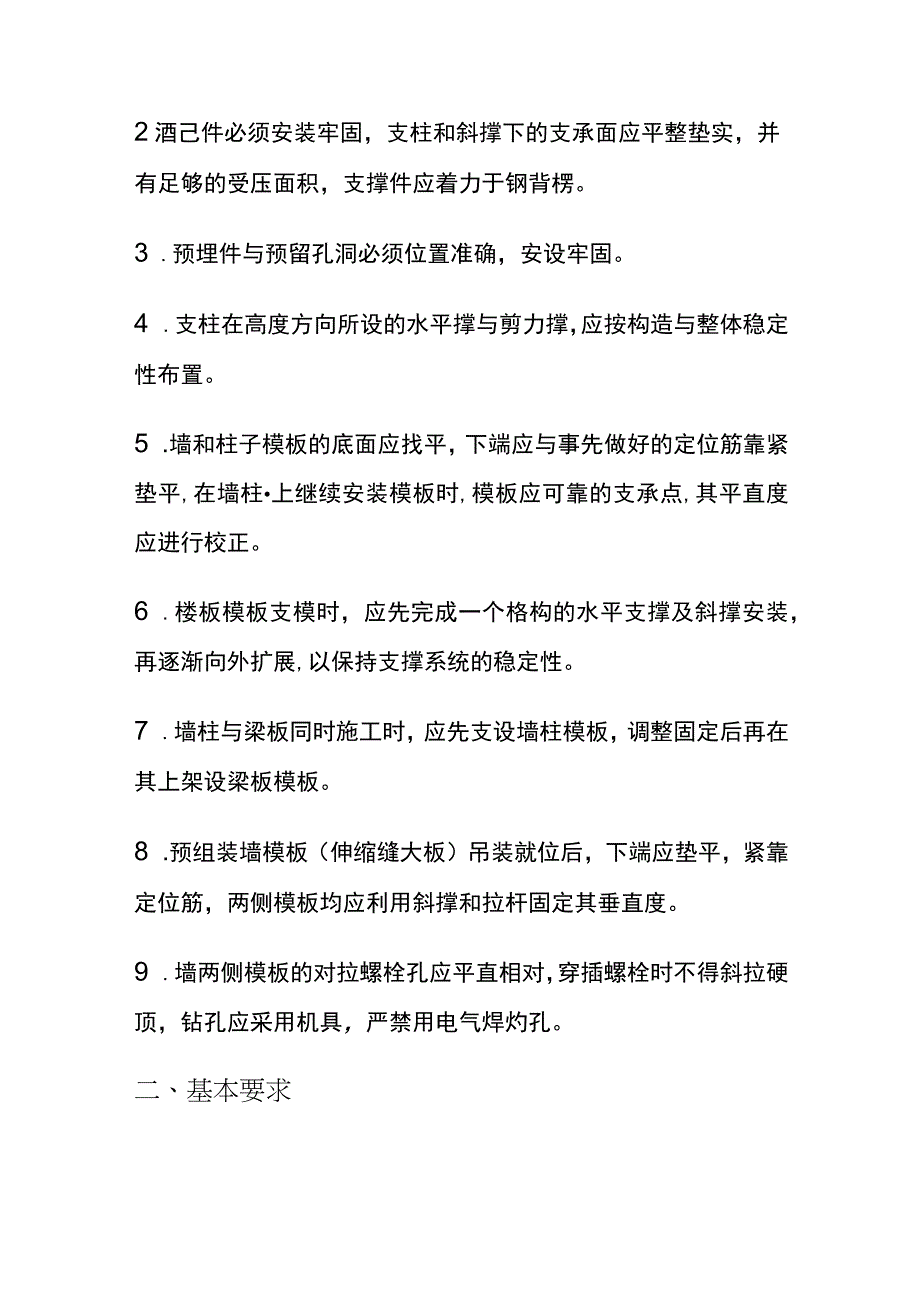

3、位置准确,安设牢固。4 .支柱在高度方向所设的水平撑与剪力撑,应按构造与整体稳定性布置。5 .墙和柱子模板的底面应找平,下端应与事先做好的定位筋靠紧垫平,在墙柱上继续安装模板时,模板应可靠的支承点,其平直度应进行校正。6 .楼板模板支模时,应先完成一个格构的水平支撑及斜撑安装,再逐渐向外扩展,以保持支撑系统的稳定性。7 .墙柱与梁板同时施工时,应先支设墙柱模板,调整固定后再在其上架设梁板模板。8 .预组装墙模板(伸缩缝大板)吊装就位后,下端应垫平,紧靠定位筋,两侧模板均应利用斜撑和拉杆固定其垂直度。9 .墙两侧模板的对拉螺栓孔应平直相对,穿插螺栓时不得斜拉硬顶,钻孔应采用机具,严禁用电气焊灼孔
4、。二、基本要求1.柱、墙板垂直度4mm;平整度4mm02 .平板,平整度4mm03 .现浇墙、柱、梁结构尺寸允许偏差4mm;层高5mmo4 轴线尺寸4mm05 .模板接缝高恪2mm.6 .顶板水平度极差5mmo7 .当设置斜撑时,墙斜撑间距不宜大于2000mmo8 .板底早拆系统支撑间距不宜大于1300X1300o铝模安装与拆除一、工艺做法模板拆除施工顺序及要求:拆除墙、梁侧模一拆除顶模拆除支撑头。先拆非承重构件,后拆承重构件,做到不影响混凝土的结构安全和外观。根据项目的具体情况决定拆模时间,一般情况下(天气正常)浇筑完混凝土大概6-8小时后,需拆除吊模、盒子、传料口及小飘台侧板;24小时后可
5、以拆除墙模(特别注意:过早拆除会造成混凝土粘在铝模板上,影响墙面质量)。根据铝模的早拆体系,当混凝土浇筑完成后强度达到设计强度的50%后方可拆除顶模。拆除楼顶板、梁顶板时,严禁碰动支撑系统的杆件,严禁拆除支撑杆件后再回顶。支撑系统要确保板底三层,梁底三层。单支顶拆除:拆除楼顶板、梁顶板时,严禁碰动支撑系统的杆件,严禁拆除支撑杆件后再回顶。铝模拆除二、基本要求铝模拆除注意事项:1.铝合金模板底模拆除前,混凝土强度应达到列表的要求。2.为保证混凝土质量,混凝浇筑施工时需增加三组同条养护立方体试块,拆除底模前需先进行此试块试压检测,或者现场进行回弹仪检测,强度满足上表要求后报监理工程师批准方可进行拆
6、除。铝模质量通病防治通病一:剪力墙、楼梯间接茬漏浆错台原因:K板位置和爬架导座重叠,松动后二次加固会产生流浆现象。处理措施:接茬处错台、漏浆问题进行打磨。防治措施:1.内外墙墙下口发发泡剂填塞微小缝隙。K板加固采用角铝固定,防偏位及松动。2.深化时爬架导座低于K板位置,二者互不影响。3.导座部位K板独立设置可达到现行拆除,又不扰动周边K板定位。混凝土成型效果通病二:PC构件和现浇结构之间,铝模缝隙容易漏浆。原因:PC构件与现浇结构拼缝不严密。处理:漏浆部位进行打磨处理。防治措施:1.叠合板贴海绵条防漏、板带对称短距离加固;PC墙贴海绵条PC墙与现浇结构加固,细缝对接。2.合理设置铝模与PC构件
7、的螺栓拉结。(非完整且厚度较薄的叠合板、PCF板等构件注意控制生产时间,放置时间不可过长,避免构件本身产生挠度)。铝模与预制剪力墙加固图通病三:混凝土表面气泡多原因:1.模板使用前未做钝化处理,混凝土成型面产生大量气泡空腔。2.混凝土振捣不密实。防治措施:1.在工厂或现场采用1:3的水泥砂浆对铝模接触混凝土面涂刷2-3次,让模板表面充分钝化。2.管理人员全程旁站记录每面墙振捣,加强对混凝土振捣。混凝土成型效果通病四:佐表面起皮、观感差原因:模板表面浮浆没有清理干净,直接影响模板的拼接尺寸和成型观感。防治措施:每次拆模后清理一次,浮浆清理干净,脱模剂涂刷到位,严禁过早拆模。铝膜清理铝膜板作为一种新工艺正在逐渐替代传统木模板,其能组合拼装成不同尺寸的外型尺寸复杂的整体模架,装配化、工业化施工的系统模板,解决了以往传统模板存在的缺陷,大大提高了施工效率和混凝土观感成型效果。
