截水墙、截水沟紧急施工实施方案.docx

上传人:p** 文档编号:387070 上传时间:2023-08-06 格式:DOCX 页数:7 大小:24.80KB
下载 相关 举报
截水墙、截水沟紧急施工实施方案.docx_第1页
第1页 / 共7页
截水墙、截水沟紧急施工实施方案.docx_第2页
第2页 / 共7页
截水墙、截水沟紧急施工实施方案.docx_第3页
第3页 / 共7页
截水墙、截水沟紧急施工实施方案.docx_第4页
第4页 / 共7页
截水墙、截水沟紧急施工实施方案.docx_第5页
第5页 / 共7页
截水墙、截水沟紧急施工实施方案.docx_第6页
第6页 / 共7页
截水墙、截水沟紧急施工实施方案.docx_第7页
第7页 / 共7页
亲,该文档总共7页,全部预览完了,如果喜欢就下载吧!
资源描述

《截水墙、截水沟紧急施工实施方案.docx》由会员分享,可在线阅读,更多相关《截水墙、截水沟紧急施工实施方案.docx(7页珍藏版)》请在第壹文秘上搜索。

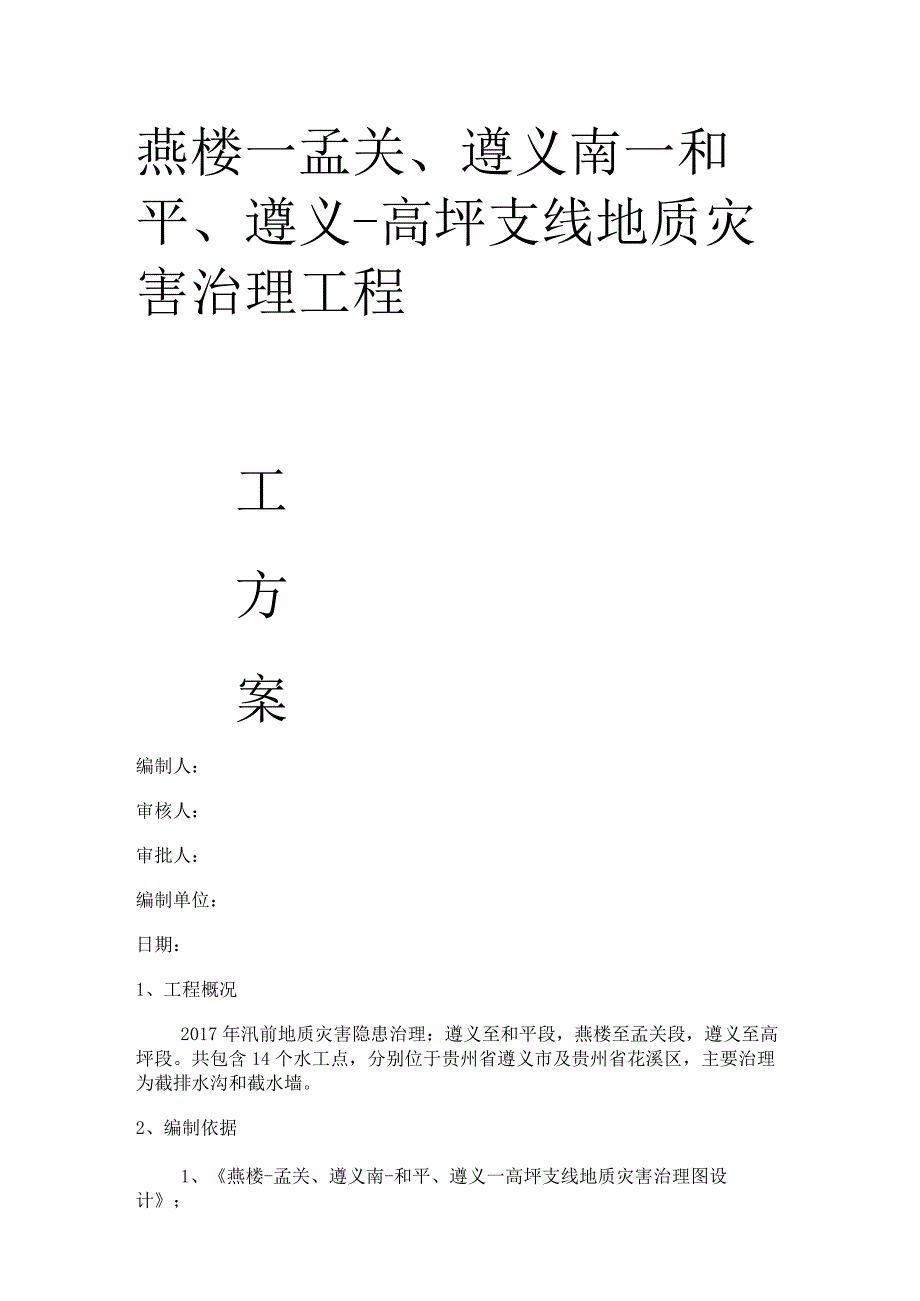

1、燕楼一孟关、遵义南一和平、遵义-高坪支线地质灾害治理工程工方案编制人:审核人:审批人:编制单位:日期:1、工程概况2017年汛前地质灾害隐患治理:遵义至和平段,燕楼至孟关段,遵义至高坪段。共包含14个水工点,分别位于贵州省遵义市及贵州省花溪区,主要治理为截排水沟和截水墙。2、编制依据1、燕楼-孟关、遵义南-和平、遵义一高坪支线地质灾害治理图设计;2、建设工程工程量清单计价规范GB508542013;3、贵州省建筑工程计价定额(2004版)、贵州省装饰装修工程计价定额(2004版)、贵州省市政工程计价定额(2004版)及配套文件;4、黔建建通(20161148号文一关于营改增后计价依据调整实施意

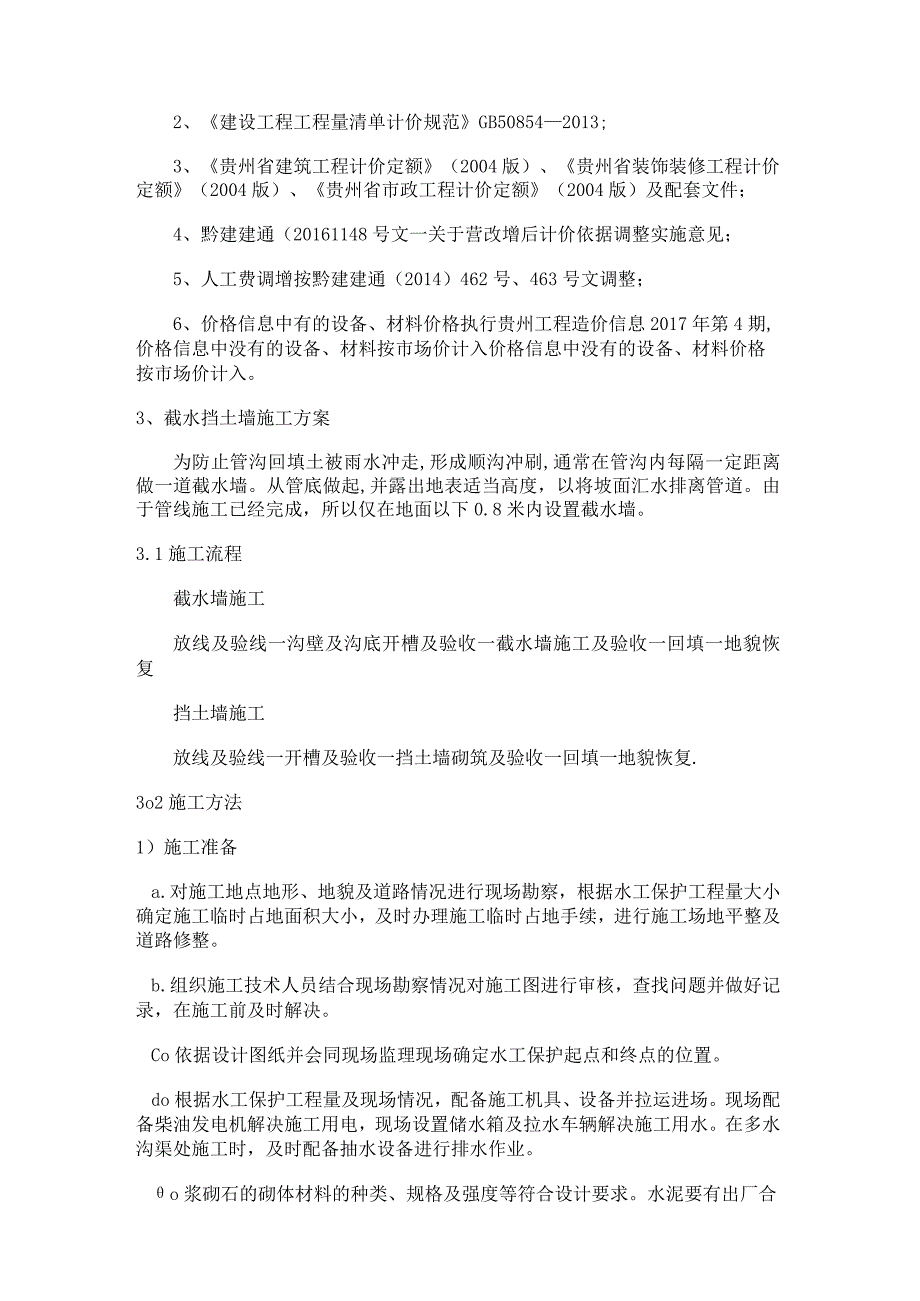

2、见;5、人工费调增按黔建建通(2014)462号、463号文调整;6、价格信息中有的设备、材料价格执行贵州工程造价信息2017年第4期,价格信息中没有的设备、材料按市场价计入价格信息中没有的设备、材料价格按市场价计入。3、截水挡土墙施工方案为防止管沟回填土被雨水冲走,形成顺沟冲刷,通常在管沟内每隔一定距离做一道截水墙。从管底做起,并露出地表适当高度,以将坡面汇水排离管道。由于管线施工已经完成,所以仅在地面以下0.8米内设置截水墙。3.1施工流程截水墙施工放线及验线一沟壁及沟底开槽及验收一截水墙施工及验收一回填一地貌恢复挡土墙施工放线及验线一开槽及验收一挡土墙砌筑及验收一回填一地貌恢复.3o2施

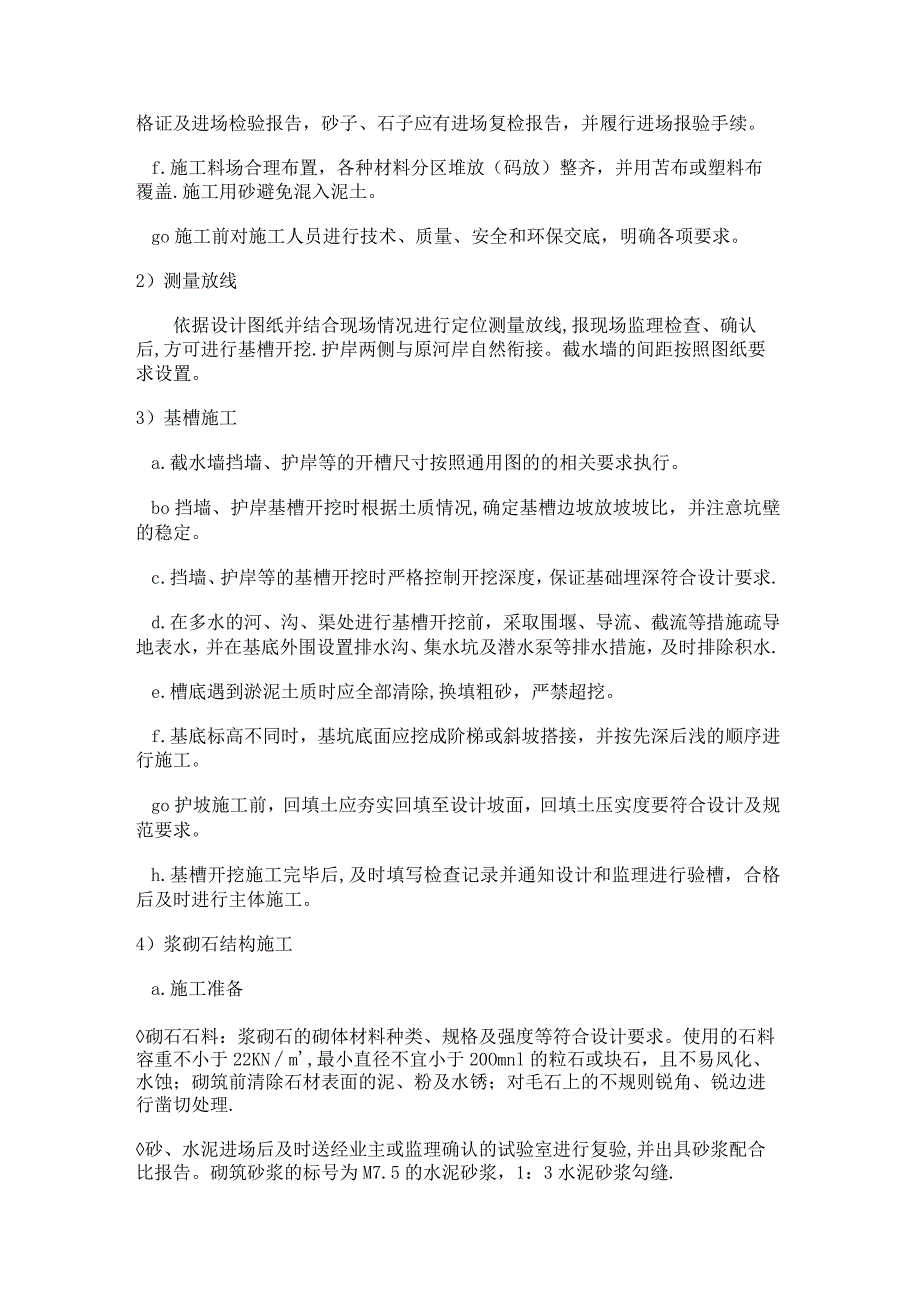

3、工方法1)施工准备a.对施工地点地形、地貌及道路情况进行现场勘察,根据水工保护工程量大小确定施工临时占地面积大小,及时办理施工临时占地手续,进行施工场地平整及道路修整。b.组织施工技术人员结合现场勘察情况对施工图进行审核,查找问题并做好记录,在施工前及时解决。Co依据设计图纸并会同现场监理现场确定水工保护起点和终点的位置。do根据水工保护工程量及现场情况,配备施工机具、设备并拉运进场。现场配备柴油发电机解决施工用电,现场设置储水箱及拉水车辆解决施工用水。在多水沟渠处施工时,及时配备抽水设备进行排水作业。o浆砌石的砌体材料的种类、规格及强度等符合设计要求。水泥要有出厂合格证及进场检验报告,砂子、

4、石子应有进场复检报告,并履行进场报验手续。f.施工料场合理布置,各种材料分区堆放(码放)整齐,并用苫布或塑料布覆盖.施工用砂避免混入泥土。go施工前对施工人员进行技术、质量、安全和环保交底,明确各项要求。2)测量放线依据设计图纸并结合现场情况进行定位测量放线,报现场监理检查、确认后,方可进行基槽开挖.护岸两侧与原河岸自然衔接。截水墙的间距按照图纸要求设置。3)基槽施工a.截水墙挡墙、护岸等的开槽尺寸按照通用图的的相关要求执行。bo挡墙、护岸基槽开挖时根据土质情况,确定基槽边坡放坡坡比,并注意坑壁的稳定。c.挡墙、护岸等的基槽开挖时严格控制开挖深度,保证基础埋深符合设计要求.d.在多水的河、沟、

5、渠处进行基槽开挖前,采取围堰、导流、截流等措施疏导地表水,并在基底外围设置排水沟、集水坑及潜水泵等排水措施,及时排除积水.e.槽底遇到淤泥土质时应全部清除,换填粗砂,严禁超挖。f.基底标高不同时,基坑底面应挖成阶梯或斜坡搭接,并按先深后浅的顺序进行施工。go护坡施工前,回填土应夯实回填至设计坡面,回填土压实度要符合设计及规范要求。h.基槽开挖施工完毕后,及时填写检查记录并通知设计和监理进行验槽,合格后及时进行主体施工。4)浆砌石结构施工a.施工准备砌石石料:浆砌石的砌体材料种类、规格及强度等符合设计要求。使用的石料容重不小于22KNm,最小直径不宜小于20Omnl的粒石或块石,且不易风化、水蚀

6、;砌筑前清除石材表面的泥、粉及水锈;对毛石上的不规则锐角、锐边进行凿切处理.砂、水泥进场后及时送经业主或监理确认的试验室进行复验,并出具砂浆配合比报告。砌筑砂浆的标号为M7.5的水泥砂浆,1:3水泥砂浆勾缝.砌体基槽底按设计要求置于稳定土层中,如基底为岩石层,可将墙身置于岩石上,但必须将表层风化层凿除,如岩石为斜坡,须把岩石打成阶梯形确保墙基稳定;浆砌石施工前、后做好疏、排水工作。砌筑前对基槽进行验槽,检查地基是否符合设计要求,及时填写地基验槽记录,并报现场监理确认。bo砌筑施工石砌体的第一皮及转角、交接和洞口处,用较大的石材砌筑;第一皮石材必须座浆且大面朝下。如基底为石质或混凝土时,其表面清

7、洁、润湿后座浆砌筑。砌体分层砌筑,砌筑时双面挂线.每34皮为一个分层高度,每个分层高度找平一次。各砌层砌筑时先砌外圈定位行列,然后砌筑里层,外层与里层砌块相互搭接、交错连成整体,砌体砂浆饱满度大于80%,不能有瞎缝、空洞现象,禁止采用先堆石再灌缝的做法.层间砌石上下错缝,每2m设拉结石、丁结石且交错设置.砂浆初凝后,如移动已砌筑的石块,须将原砂浆清理干净,重新铺浆砌筑。石砌体的灰缝厚度要求:砌体间灰缝厚度2030mm,外露灰缝厚度不得大于40mmo砌筑上层石块时,应避免振动下层,严禁在已砌筑好的砌体上抛掷、滚动、翻转和敲击石块.砌体截面形状符合设计要求,各部位尺寸偏差要符合砌筑规范要求。砌体每

8、日砌筑高度不宜大于1。2m。施工缝施工时,先将加工好的缝板固定在施工缝处,以保证缝宽及两侧砌面的平整,伸缩缝应竖直并贯通整个断面.墙体砌筑过程中,按设计要求布置泄水孔及过滤层。浆砌石砌体勾缝做到保持砌合的自然缝,外露表面采用凸缝,缝宽30mm、厚度58mm.勾缝与砌体粘结牢固,密实光洁,横、竖缝交接平整,清晰美观.4、排水沟施工方案片石采用MU30,水泥砂浆采用M7。5,Mlo水泥砂浆勾缝,墙顶用MlO水泥砂浆抹面压顶30MM厚;采用铺浆法砌筑,铺浆饱满度不小于90%;排水沟每隔IOIn应设置一道伸缩缝,宽度20mm,从墙顶一直做到墙底,缝用沥青麻筋填塞,深度不小于150mm;管线在设计标高和

9、地形较低处,均有主排水沟,排水沟宽1米,应将水引致最近现有排水沟中。排水沟由植草砖组成,同时有水土保持作用。5、质量保证措施D施工中严格按照已批复的质量手册及质量检测计划进行施工。2)严格按图施工,认真执行施工规范,做好现场技术、质量交底工作,及时到现场检查、指导.3)严格控制砌筑过程中的施工程序和施工质量,必须符合有关施工标准、规范。4)成立由项目总工程师为组长的质量管理网络,组员包括技术员、材料员、施工机组长及施工人员。5本项目线路水工保护工程组严禁利用当地村镇人员包工作业。6)施工中坚持质量自检、互检、专检的“三检制制度,上道工序不合格严禁进入下道工序.施工现场设置专职质检员对工序质量进

10、行自检,项目部设置专职线路土建工程师及质量检查员负责线路水工保护项目施工。7)所有的施工用材料:水泥、钢筋、白灰、块石(片石)、中砂、碎石等必须有出厂质量合格证明书或质量检测报告单,施工前区段监理工程师现场抽取样品后由施工单位进行复验,检验合格后方可用于本工程施工。8)运抵施工现场的材料土建机组质检员、项目土建工程师同时验收合格后,必须通过现场监理工程师检查验收,块石(片石)粒径不小于200mm、强度符合要求(容重不小于20KNm3),中砂含泥量5%,现场水泥离地、覆盖放置,防止雨淋、受潮等。杜绝一切不合格材料进入施工现场。9)施工中使用的各级别水泥砂浆、混凝土配合比必须采用试验配合比,并由检

11、测单位出据试验配合比报告,经监理认可后方可采用。10)对于小型水保项目现场碎、砂浆搅拌可采用人工搅拌方式进行,但必须搅拌均匀,人工搅拌时底部应设置铁板式搅拌槽,防止掺进泥土等杂物。11)现场施工用水必须采用洁净水。12)试验配合比采用重量比,现场采用的计量器具必须准确齐全。13)所有工序施工和施工隐蔽工程都必须经监理检查验收方可继续施工.14)制定线路水工保护工程质量奖惩条例并严格执行。15)对职工进行教育,提高职工的质量意识和责任心。6、HSE保证措施D施工前,与有关主管部门取得联系,征得同意并办理相应手续后方可进行施工。2)施工过程中,严格按照HSE体系文件进行施工.3)基槽开挖尽量减少对

12、河流坡岸地表的破坏,避免造成不必要的水土流失.4)砌筑施工时,工程垃圾、生活垃圾等应集中处理,严禁随便丢弃或者向河渠内倾倒。5)施工现场做好必要的安全警示标牌,基槽开挖区域内应采用警示彩带维护,禁止外人进入施工作业区,以免影响工作和安全。6)现场施工人员应穿戴好劳保用品并佩带上岗证。7)认真执行班前HSE讲话制度并做好记录,现场HSE监督员对当天的HSE隐患进行识别和管理控制.8)特殊工种必须持证上岗,严禁无证操作,确保施工安全.9)施工完成后,及时清理施工现场,作到“工完料净场地清”。7、施工人员配置及主要机械设备7o1施工人员配置施工人员配置表序号工种人数序号工种人数1队长45瓦工302技术员46抹灰83质检员4HSE监督员4;8普工807.2主要施工设备及手段用料主要施工手段用料表序号机具名称规格型号单位数量备注1配电箱台62橡套电缆316+l10mm2米200032mL2In钢板=4mmM22004手推车/105灰槽个156风镐/207磅秤台108警示标牌个1009安全网M2100010安全警戒带M5000U蛙式打夯机HWl20台612草袋子片6000养生13彩条布m3000覆盖14竹跳板块600脚手架15钢管DN50m1800脚手架

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 铁路工程

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
