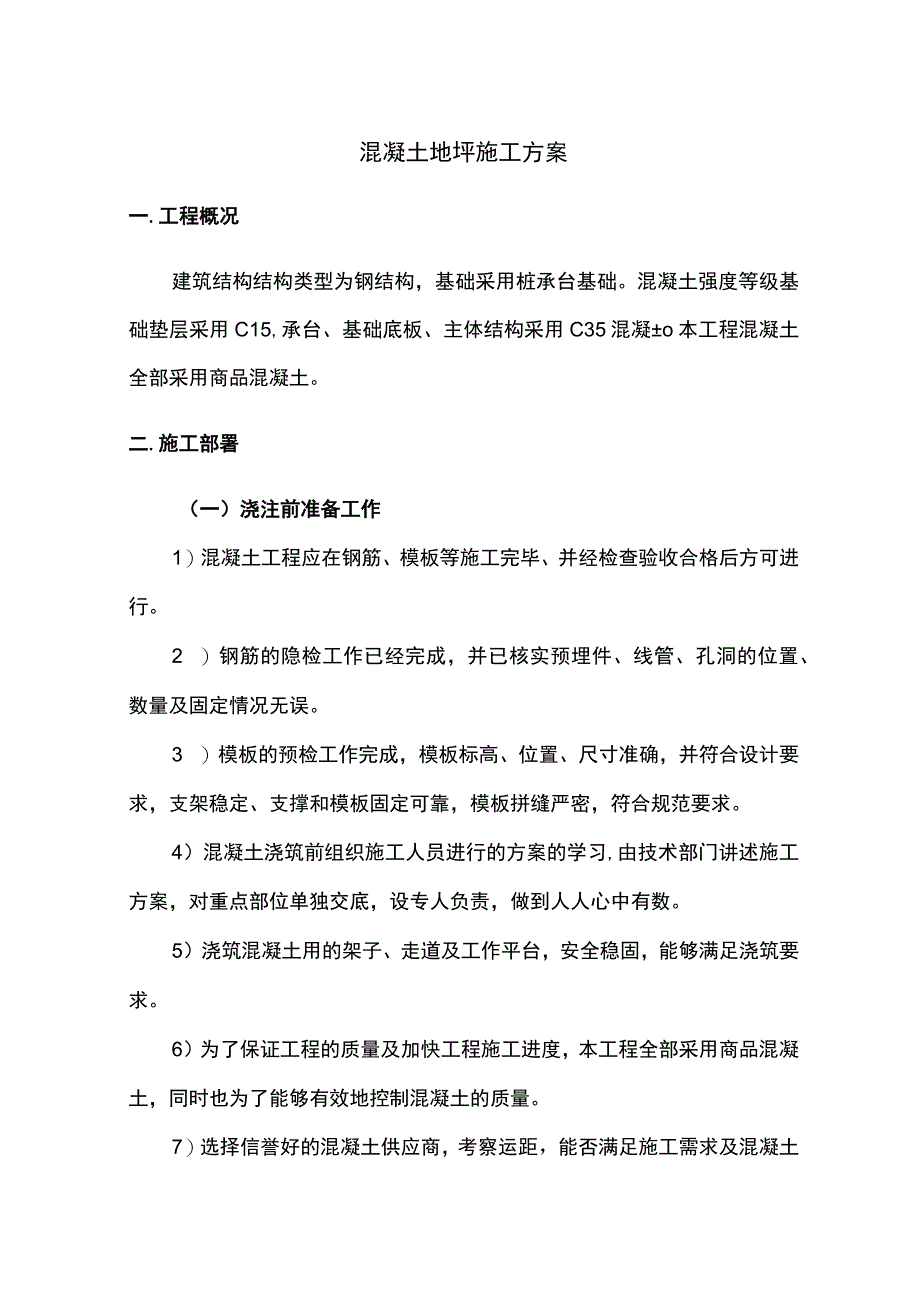

《混凝土地坪施工方案.docx》由会员分享,可在线阅读,更多相关《混凝土地坪施工方案.docx(17页珍藏版)》请在第壹文秘上搜索。

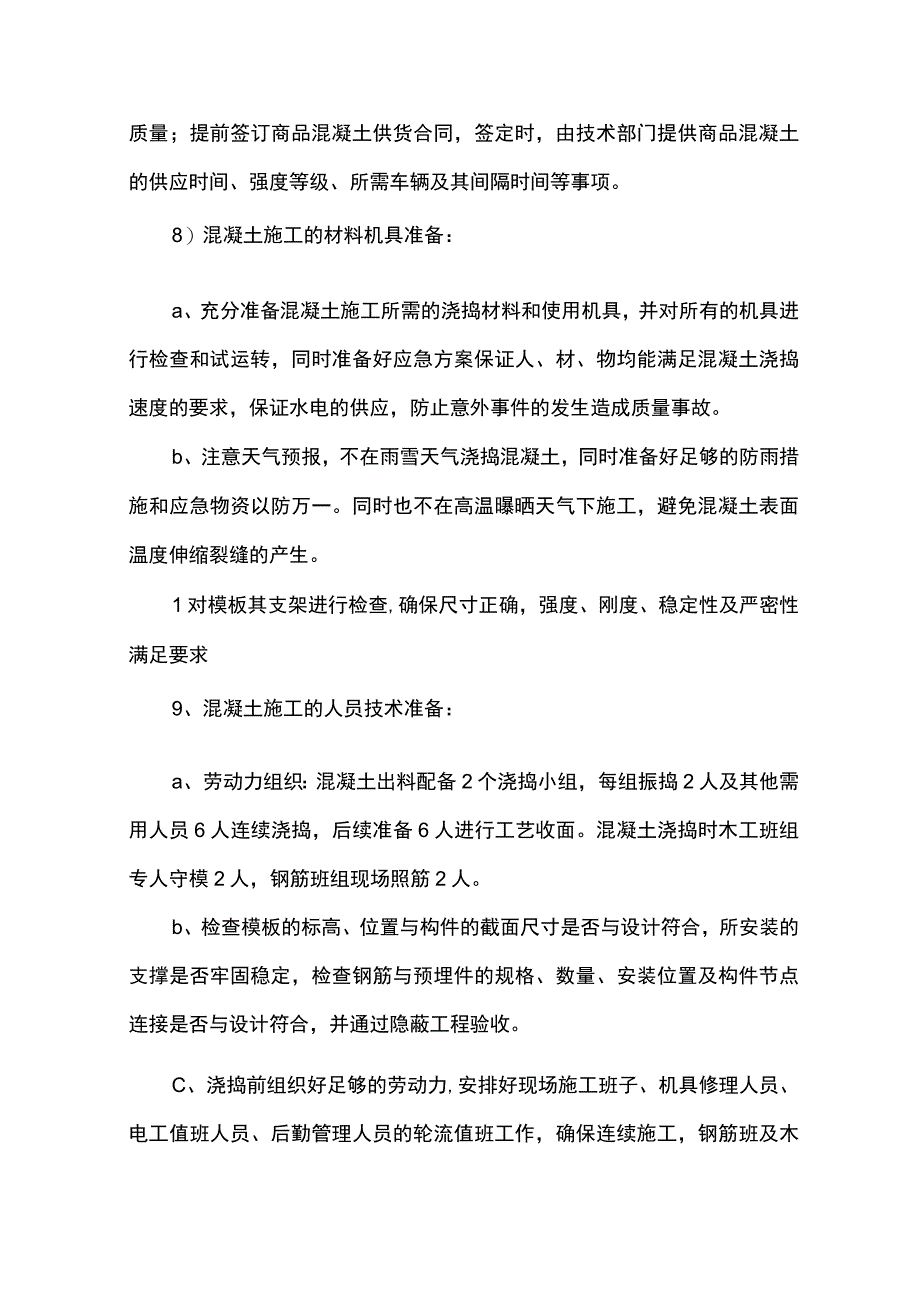

1、混凝土地坪施工方案一.工程概况建筑结构结构类型为钢结构,基础采用桩承台基础。混凝土强度等级基础垫层采用C15,承台、基础底板、主体结构采用C35混凝o本工程混凝土全部采用商品混凝土。二.施工部署(一)浇注前准备工作1)混凝土工程应在钢筋、模板等施工完毕、并经检查验收合格后方可进行。2 )钢筋的隐检工作已经完成,并已核实预埋件、线管、孔洞的位置、数量及固定情况无误。3 )模板的预检工作完成,模板标高、位置、尺寸准确,并符合设计要求,支架稳定、支撑和模板固定可靠,模板拼缝严密,符合规范要求。4)混凝土浇筑前组织施工人员进行的方案的学习,由技术部门讲述施工方案,对重点部位单独交底,设专人负责,做到人

2、人心中有数。5)浇筑混凝土用的架子、走道及工作平台,安全稳固,能够满足浇筑要求。6)为了保证工程的质量及加快工程施工进度,本工程全部采用商品混凝土,同时也为了能够有效地控制混凝土的质量。7)选择信誉好的混凝土供应商,考察运距,能否满足施工需求及混凝土质量;提前签订商品混凝土供货合同,签定时,由技术部门提供商品混凝土的供应时间、强度等级、所需车辆及其间隔时间等事项。8)混凝土施工的材料机具准备:a、充分准备混凝土施工所需的浇捣材料和使用机具,并对所有的机具进行检查和试运转,同时准备好应急方案保证人、材、物均能满足混凝土浇捣速度的要求,保证水电的供应,防止意外事件的发生造成质量事故。b、注意天气预

3、报,不在雨雪天气浇捣混凝土,同时准备好足够的防雨措施和应急物资以防万一。同时也不在高温曝晒天气下施工,避免混凝土表面温度伸缩裂缝的产生。1对模板其支架进行检查,确保尺寸正确,强度、刚度、稳定性及严密性满足要求9、混凝土施工的人员技术准备:a、劳动力组织:混凝土出料配备2个浇捣小组,每组振捣2人及其他需用人员6人连续浇捣,后续准备6人进行工艺收面。混凝土浇捣时木工班组专人守模2人,钢筋班组现场照筋2人。b、检查模板的标高、位置与构件的截面尺寸是否与设计符合,所安装的支撑是否牢固稳定,检查钢筋与预埋件的规格、数量、安装位置及构件节点连接是否与设计符合,并通过隐蔽工程验收。C、浇捣前组织好足够的劳动

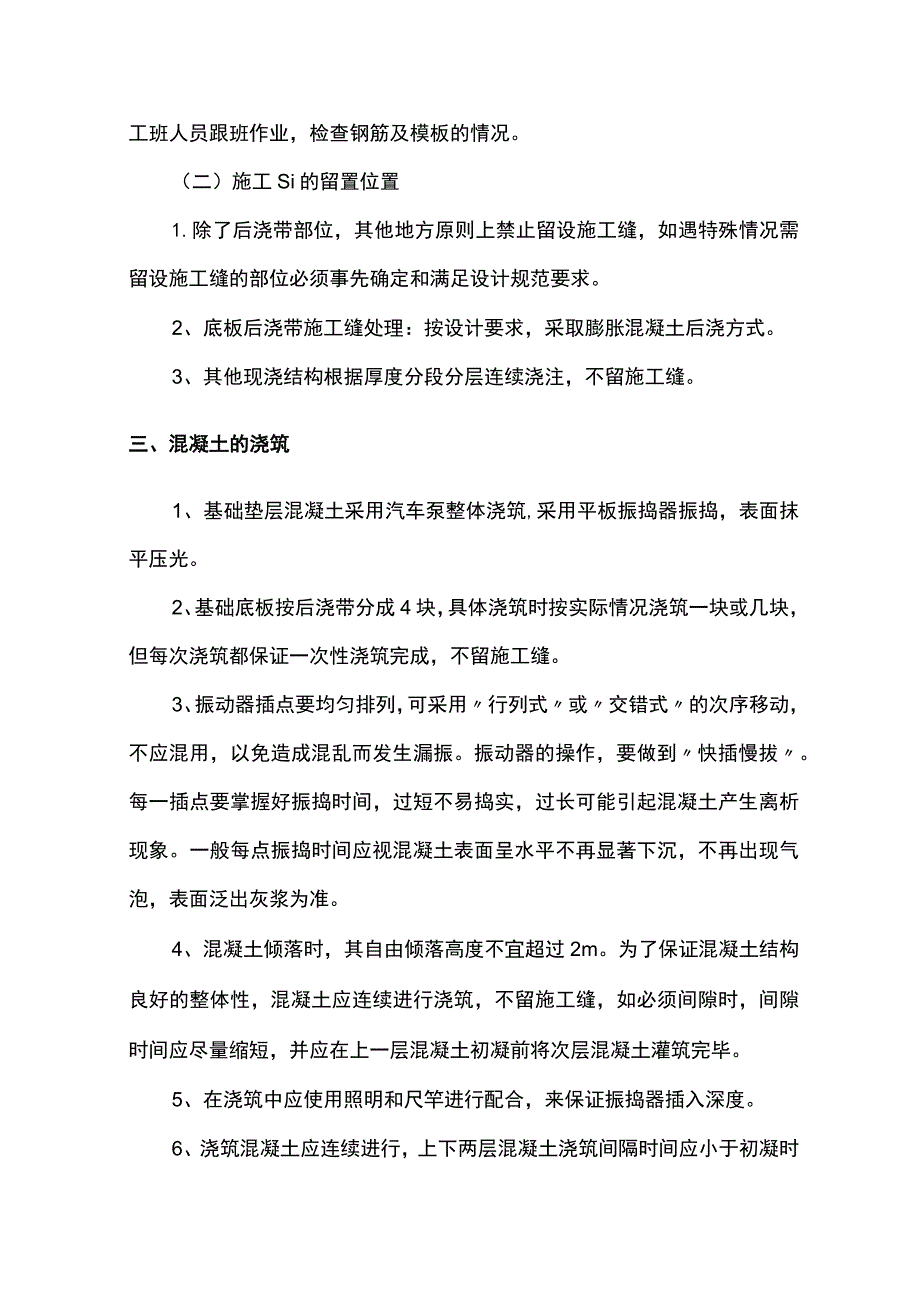

4、力,安排好现场施工班子、机具修理人员、电工值班人员、后勤管理人员的轮流值班工作,确保连续施工,钢筋班及木工班人员跟班作业,检查钢筋及模板的情况。(二)施工Si的留置位置1.除了后浇带部位,其他地方原则上禁止留设施工缝,如遇特殊情况需留设施工缝的部位必须事先确定和满足设计规范要求。2、底板后浇带施工缝处理:按设计要求,采取膨胀混凝土后浇方式。3、其他现浇结构根据厚度分段分层连续浇注,不留施工缝。三、混凝土的浇筑1、基础垫层混凝土采用汽车泵整体浇筑,采用平板振捣器振捣,表面抹平压光。2、基础底板按后浇带分成4块,具体浇筑时按实际情况浇筑一块或几块,但每次浇筑都保证一次性浇筑完成,不留施工缝。3、振

5、动器插点要均匀排列,可采用行列式或交错式的次序移动,不应混用,以免造成混乱而发生漏振。振动器的操作,要做到快插慢拔。每一插点要掌握好振捣时间,过短不易捣实,过长可能引起混凝土产生离析现象。一般每点振捣时间应视混凝土表面呈水平不再显著下沉,不再出现气泡,表面泛出灰浆为准。4、混凝土倾落时,其自由倾落高度不宜超过2m。为了保证混凝土结构良好的整体性,混凝土应连续进行浇筑,不留施工缝,如必须间隙时,间隙时间应尽量缩短,并应在上一层混凝土初凝前将次层混凝土灌筑完毕。5、在浇筑中应使用照明和尺竿进行配合,来保证振捣器插入深度。6、浇筑混凝土应连续进行,上下两层混凝土浇筑间隔时间应小于初凝时间,每浇一层混

6、凝土都要用插入式振捣器插入至表面翻浆不冒气泡为止。5、混凝土浇筑过程中,要保证混凝土保护层厚度及钢筋位置的正确性。不得踩踏钢筋,移动预埋件和预留孔洞的原来位置,如发现偏差和位移,应及时校正。特别要重视竖向结构的保护层和板负弯矩部分钢筋的位置。四混凝土浇筑的难点控制(一)本工程特色主厂房混凝土地坪表面做耐磨面层,地面平整度要求较高,传统的施工方法已无法保证其高质量的要求。这就要求我们必须采取有效的控制方法,并加强工序质量控制,才能达到更高的质量标准。经过公司对多个厂房地坪施工的经验总结,形成了以下工法,对本工程进行指导施工。(二)工艺特点和难点1.特点1)地面为钢筋混凝土地坪,表面无二次装修做法

7、,一次成型杜绝空鼓现象。2)地坪为硬化剂地面,平整度要求非常高,对施工质量的控制有很好的保证作用。3)工艺并不复杂,施工机械化操作程度较高,便于推广应用。2、难点1)标高控制。2)生产车间,质量要求高,必须严密组织施工,保证大面积地面的平整度达到非常高的要求。3)地面磨光、压光的时间控制要得当。(三)工艺原理根据后浇带划分的不同区域将厂房每块区域划分成若干宽度在5米的长条形施工段,采用分段跳打进行流水施工,利用激光混凝土整平机找平。初凝前用水准仪测量硅表面标高,并进行细致找平。然后用机械磨光机提浆、压实,压光机随后压光三至四遍,等混凝土终凝后,在其表面盖上薄膜,并在接下来21天时间内持续浇水养

8、护。(四)工艺流程及操作要点1.工艺流程基层验收合格一测量放样一钢筋绑才1固定混凝土浇筑激光整平机一a找抛洒金刚砂(两次抛撒)一a人工细部找平收光一磨光机压光一浇水养护2、操作要点1)基层处理:地面基层施工需经监理检查合格,满足设计和规范要求,预留足够的地面面层厚度并具备作业条件。2)测量放样:按照施工方案,在钢柱上抄出50线,划分好施工区段及施工顺序。3)钢筋绑扎:根据划分的施工段按设计要求绑扎钢筋。绑扎完毕后进行隐蔽验收,经验收合格后方可进行下道工序。4)标高控制点:控制点由可调节的角钢、螺杆、螺母构成。用水准仪控制其角钢表面高度。标高控制点支设示意图如下:ftt三45)调节角钢标高:如图

9、所示,以角钢上表面作为地面标高,调节螺母来达到标高控制的目的。专职测量员观测,按需要调节螺母,使角钢表面标高为地面标高。6)角钢固定及加固:底板钢筋绑扎完成后,根据角钢模具将螺杆与底板上下层钢筋焊接固定,6m角钢上面固定65根螺杆,间距为100Ommo5胫浇筑根据钢筋绑扎的位置走向安排浇筑顺序浇筑混凝土。混凝土的塌落度根据规范要求及天气情况确定,天气炎热时可适当提高混凝土的塌落度。采用插入式振捣器进行振捣,在纵横向全面振捣,以保证混凝土的密实度。振捣器在每一位置振捣的持续时间,应以拌和物停止下沉不再冒气泡并泛出水泥浆为准,不宜过振。振捣时应辅以人工找平。6)测量调整平整度:静停45小时后(根据

10、气温、混凝土的坍落度等具体情况确定),混凝土初凝时,以脚踩到上面有脚印下沉35mm为宜。测量员检查混凝土的表面平整度是否达到要求,每一方格(3m3m)内不少于五点控制。7)磨光机提浆、打磨:用浮动圆盘的磨光机在混凝土表面上粗抹2遍进行提浆、搓毛、压实。8)压光机压光:直接用压光机开始进行机械压光,从一端向另一端依次纵横向交错进行不得遗漏,严格按照混凝土浇筑顺序进行抹平、压光,边角及局部机械抹不到的地方由人工随机械搓毛、压光。表面有凹坑或石子露出表面,要及时铲毛、剔除补浆修整,边缘采取人工配合收边抹光。磨面压光时随时控制好平整度,采用2m靠尺检查。压光机重复上述操作23遍,直至混凝土表面完全终凝

11、为止。9)混凝土浇水养护:在混凝土表面铺设草袋,采用人工经常洒水进行养护,地面成活12小时内洒水养护。养护要始终保持混凝土表面潮湿,养护期不少于21天。六、劳动组织1.当前的首要工作重点就是地坪浇筑,所以现项目部人员浇筑的人员分工:负责人备注施工前50线超平,施工前角铁标图抄平,施工过程中的平整度跟踪控制。王光付配合施H前期混凝土联系,浇筑中混凝土车辆速度跟踪,浇筑前基坑抽水。JL抽水负责浇筑过程中瓦工的振捣,摊铺质量和浇筑顺序控制。浇筑过程中模板的检木工辅助查浇筑时到混凝土公司实地督促混凝土公司混凝土及时供应浇筑时施工人员安全,防暑降温措施保障浇筑时现场人员PPE检查,和指挥车辆进出入。保安

12、配合指挥车辆浇筑前施工范围内照明灯具安装调试,施工区内临时二级箱安装调试,浇筑时振捣机具的接电和用电突发情况处理。李瑞配合2.施工人员的分配工种负责人工作职责人员-L负责混凝土浇筑,摊平,地坪成品养护24人(因浇筑时间较长,建议两班倒施工,每一班组12人)地坪施工帮组负责整平,铺撒金刚砂16人(因浇筑时间较长,建议两班倒施工,每一班组8人)木工帮组负责模板支设,浇筑时模板看护2人3.后期保障因浇筑过程中会在夜间施工,为保障工人的夜间饮食,所以食堂要夜间要提供夜宵,所以食堂安排人员夜间值班由李瑞安排。七、浇筑时间因浇筑时只屋面板铺好,墙面板还未安装,又是夏天,白天气温较高,对混凝土的浇筑质量不容

13、易把握,故浇筑时间不宜安排在中午气温最高的时候,所以决定在下午4点钟以后开始浇筑,浇筑应连续浇筑,中间不能停止。八、机具设备电焊机、电锤、扳手、铁锹、劳动车、振动棒、激光整平机、刮杠、滚筒、木磨刀、金属磨刀、磨光机、压光机、切割机、水准仪等。机械组织机型名称台数主要功能激光整平机1负责大面积混凝土的找平,高频率振动棒2负责混凝土的振捣,使混凝土密实磨光机2大面积混凝土的面层收光碘铝灯4负责现场照明九、质量控制(一)混凝土的配合比、添加剂、强度等级必须符合设计要求和有关标准的规定。(二)面层表面压光密实,无麻面、裂纹、压痕、起砂的质量缺陷。十、安全措施(一)现场施工人员必须严格遵守安全操作规程。

14、(二)施工人员配备必要的劳动保护用品。(三)电气机械设备和线路必须接地良好,装设漏电保护装置,电线不得与金属绑在一起,电气设备应可靠接零,下班时应将电源切断。五.硬化剂地面施工要点1.第一次撒布耐磨材料及抹平、磨光1)耐磨材料撒布的时机随气候、温度、混凝土配合比等因素而变化。撒布过早会使耐磨材料沉入混凝土中而失去效果;撒布太晚混凝土已凝固,会失去粘结力,使耐磨材料无法与其结合而造成剥离。判别耐磨材料撒布时间的方法是脚踩其上,约下沉5mm时,即可开始第一次撒布施工。2 )墙、柱、门和模板等边线处水分消失较快,宜优先撒布施工,以防因失水而降低效果。3 )第一次撒布量是全部用量的2/3,拌合物应均匀

15、落下,不能用力抛而致分离才散布后即以木抹子抹平。耐磨材料吸收一定的水份后,再用磨光机碾磨分散并与基层混凝土浆结合在一起。2.第二次撒布耐磨材料及抹平.磨光1)第二次撒布时,先用靠尺或平直刮杆衡量水平度,并调整第一次撒布不平处,第二次撒布方向应与第一次垂直。2)第二次撒布量为全部用量的1/3,撒布后立即抹平,收光,并重复磨光机作业至少两次。磨光机作业时应纵横向交错进行,均匀有序,防止材料聚集。边角处用木抹子处理。3)面层材料硬化至指压稍有下陷时,磨光机的转速及角度应视硬化情况调整,磨光机进行时应纵横交错3次以上。4)耐磨地坪的平整度要求为2m见方最大偏差3mm,同标高极高点与极低点的最大偏差不大于20mmo尽量避免龟裂、脱皮或起砂现象。3 .表面修饰及养护1)、磨光机作业后面层仍存在抹纹较凌乱,为消除抹纹最后采用薄钢抹子对面层进行有序、同向的人工压光,完成修饰工序。2耐磨地坪施工5-6小时后喷洒养护剂养护,用量为0.2升/m2。或面覆塑料薄膜防止引起开裂。3)耐磨地坪面层施工完成24小时后即可

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 施工组织

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
