火力建设工程厂用电系统受电前监督检查.docx

上传人:p** 文档编号:387653 上传时间:2023-08-06 格式:DOCX 页数:6 大小:20.51KB
下载 相关 举报
火力建设工程厂用电系统受电前监督检查.docx_第1页
第1页 / 共6页
火力建设工程厂用电系统受电前监督检查.docx_第2页
第2页 / 共6页
火力建设工程厂用电系统受电前监督检查.docx_第3页
第3页 / 共6页
火力建设工程厂用电系统受电前监督检查.docx_第4页
第4页 / 共6页
火力建设工程厂用电系统受电前监督检查.docx_第5页
第5页 / 共6页
火力建设工程厂用电系统受电前监督检查.docx_第6页
第6页 / 共6页
亲,该文档总共6页,全部预览完了,如果喜欢就下载吧!
资源描述

《火力建设工程厂用电系统受电前监督检查.docx》由会员分享,可在线阅读,更多相关《火力建设工程厂用电系统受电前监督检查.docx(6页珍藏版)》请在第壹文秘上搜索。

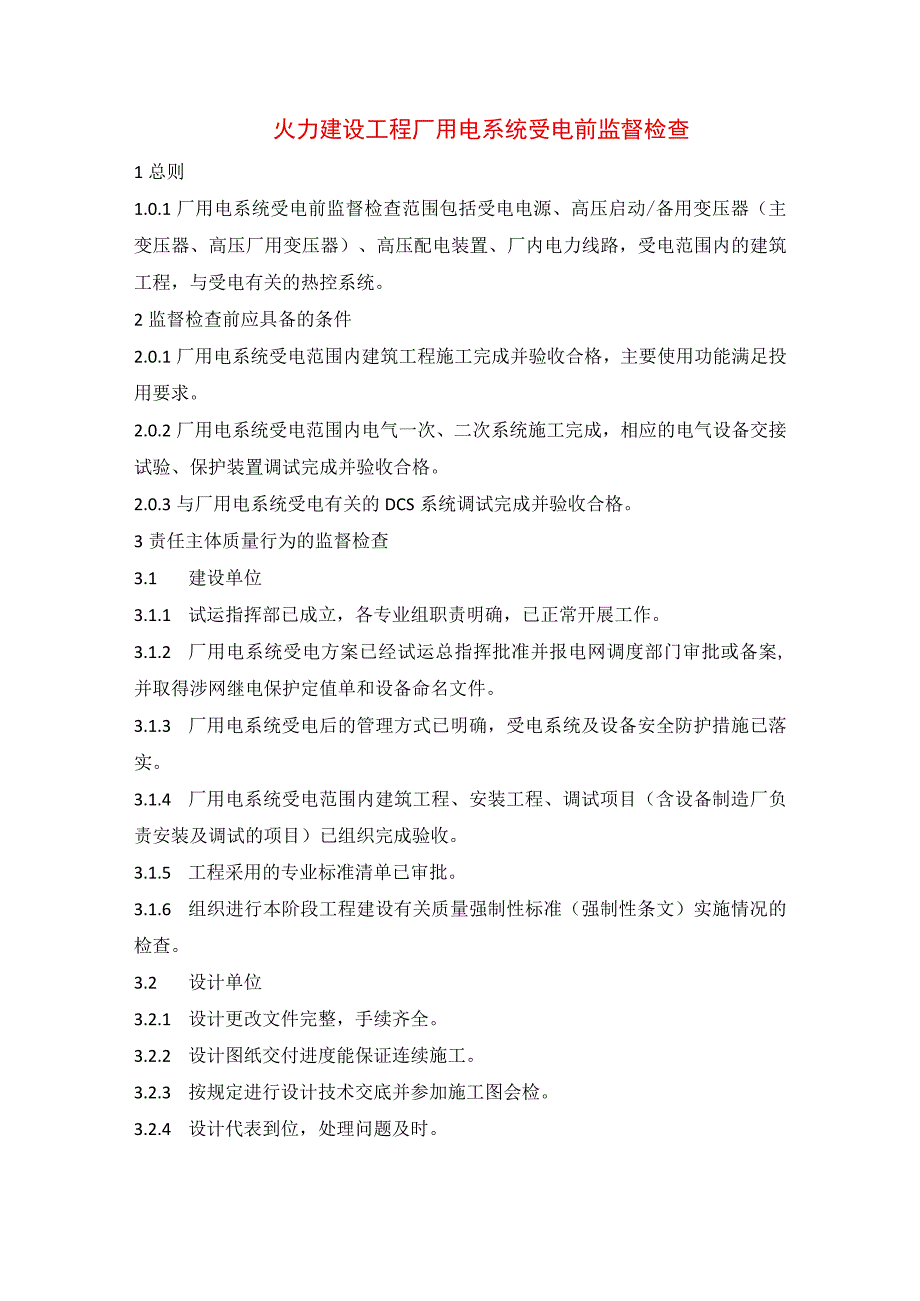

1、火力建设工程厂用电系统受电前监督检查1总则1.0.1厂用电系统受电前监督检查范围包括受电电源、高压启动/备用变压器(主变压器、高压厂用变压器)、高压配电装置、厂内电力线路,受电范围内的建筑工程,与受电有关的热控系统。2监督检查前应具备的条件2.0.1厂用电系统受电范围内建筑工程施工完成并验收合格,主要使用功能满足投用要求。2.0.2厂用电系统受电范围内电气一次、二次系统施工完成,相应的电气设备交接试验、保护装置调试完成并验收合格。2.0.3与厂用电系统受电有关的DCS系统调试完成并验收合格。3责任主体质量行为的监督检查3.1 建设单位3.1.1 试运指挥部已成立,各专业组职责明确,已正常开展工

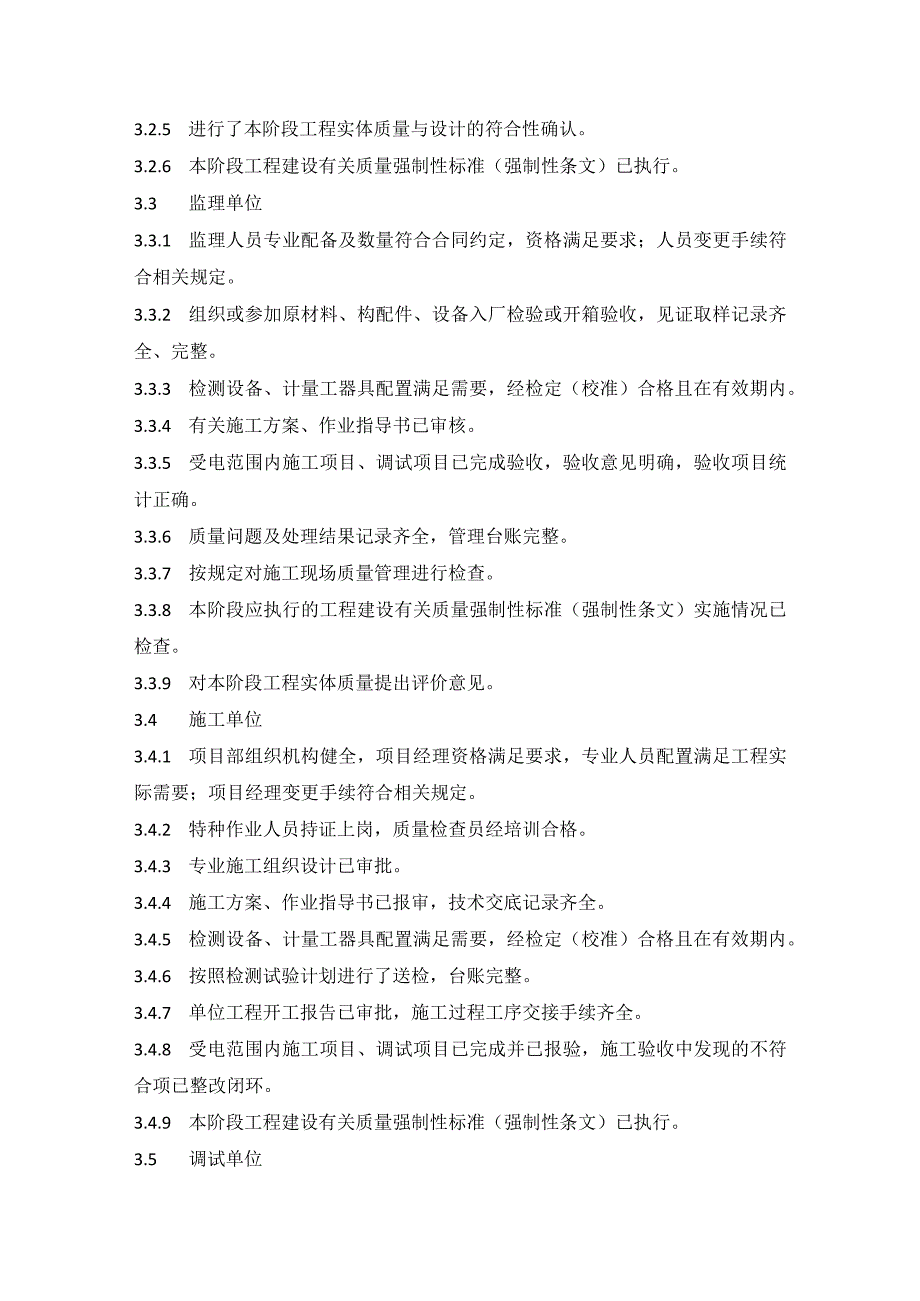

2、作。3.1.2 厂用电系统受电方案已经试运总指挥批准并报电网调度部门审批或备案,并取得涉网继电保护定值单和设备命名文件。3.1.3 厂用电系统受电后的管理方式已明确,受电系统及设备安全防护措施已落实。3.1.4 厂用电系统受电范围内建筑工程、安装工程、调试项目(含设备制造厂负责安装及调试的项目)已组织完成验收。3.1.5 工程采用的专业标准清单已审批。3.1.6 组织进行本阶段工程建设有关质量强制性标准(强制性条文)实施情况的检查。3.2 设计单位3.2.1 设计更改文件完整,手续齐全。3.2.2 设计图纸交付进度能保证连续施工。3.2.3 按规定进行设计技术交底并参加施工图会检。3.2.4

3、设计代表到位,处理问题及时。3.2.5 进行了本阶段工程实体质量与设计的符合性确认。3.2.6 本阶段工程建设有关质量强制性标准(强制性条文)已执行。3.3 监理单位3.3.1 监理人员专业配备及数量符合合同约定,资格满足要求;人员变更手续符合相关规定。3.3.2 组织或参加原材料、构配件、设备入厂检验或开箱验收,见证取样记录齐全、完整。3.3.3 检测设备、计量工器具配置满足需要,经检定(校准)合格且在有效期内。3.3.4 有关施工方案、作业指导书已审核。3.3.5 受电范围内施工项目、调试项目已完成验收,验收意见明确,验收项目统计正确。3.3.6 质量问题及处理结果记录齐全,管理台账完整。

4、3.3.7 按规定对施工现场质量管理进行检查。3.3.8 本阶段应执行的工程建设有关质量强制性标准(强制性条文)实施情况已检查。3.3.9 对本阶段工程实体质量提出评价意见。3.4 施工单位3.4.1 项目部组织机构健全,项目经理资格满足要求,专业人员配置满足工程实际需要;项目经理变更手续符合相关规定。3.4.2 特种作业人员持证上岗,质量检查员经培训合格。3.4.3 专业施工组织设计已审批。3.4.4 施工方案、作业指导书已报审,技术交底记录齐全。3.4.5 检测设备、计量工器具配置满足需要,经检定(校准)合格且在有效期内。3.4.6 按照检测试验计划进行了送检,台账完整。3.4.7 单位工

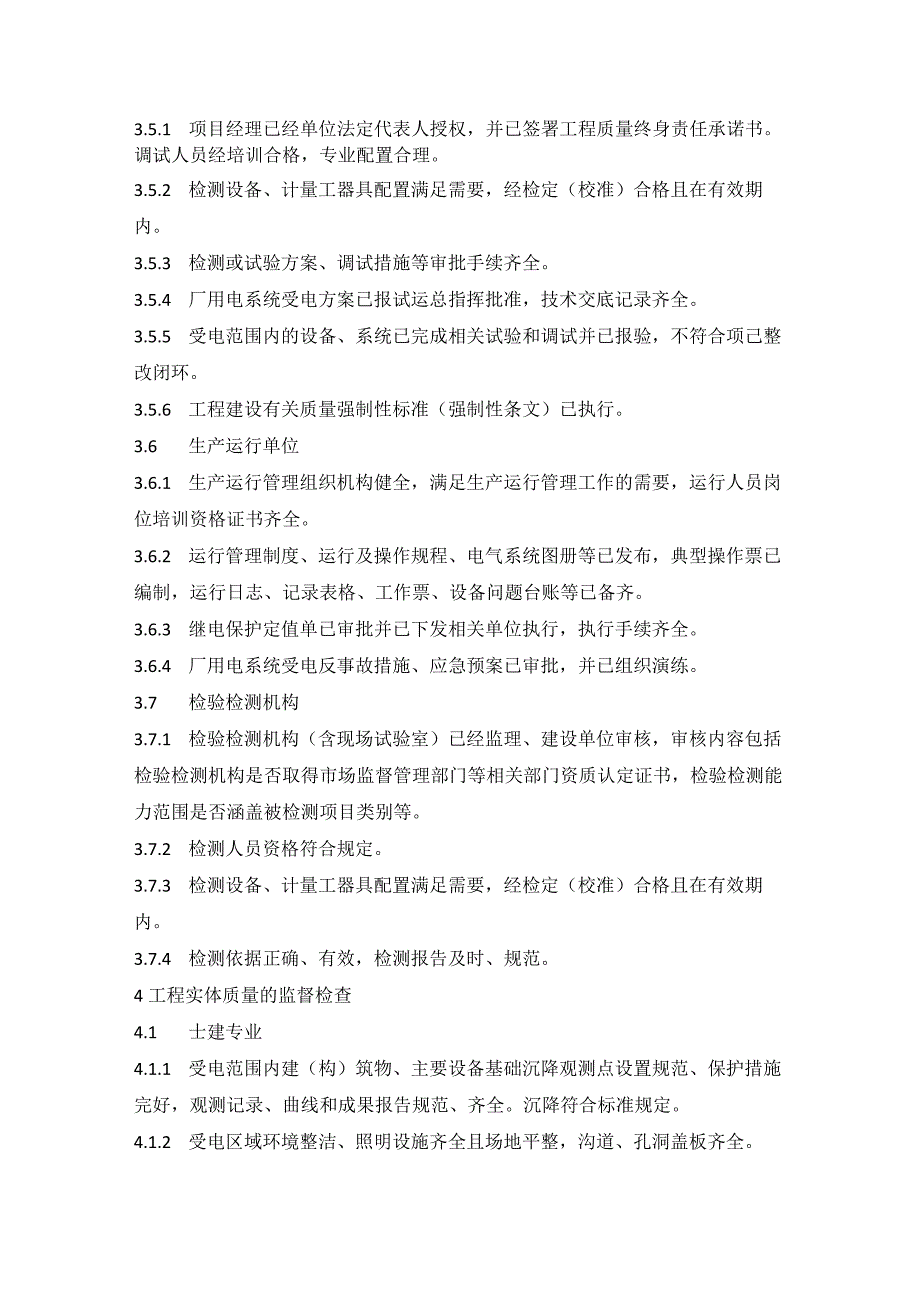

5、程开工报告已审批,施工过程工序交接手续齐全。3.4.8 受电范围内施工项目、调试项目已完成并已报验,施工验收中发现的不符合项已整改闭环。3.4.9 本阶段工程建设有关质量强制性标准(强制性条文)已执行。3.5 调试单位3.5.1 项目经理已经单位法定代表人授权,并已签署工程质量终身责任承诺书。调试人员经培训合格,专业配置合理。3.5.2 检测设备、计量工器具配置满足需要,经检定(校准)合格且在有效期内。3.5.3 检测或试验方案、调试措施等审批手续齐全。3.5.4 厂用电系统受电方案已报试运总指挥批准,技术交底记录齐全。3.5.5 受电范围内的设备、系统已完成相关试验和调试并已报验,不符合项己

6、整改闭环。3.5.6 工程建设有关质量强制性标准(强制性条文)已执行。3.6 生产运行单位3.6.1 生产运行管理组织机构健全,满足生产运行管理工作的需要,运行人员岗位培训资格证书齐全。3.6.2 运行管理制度、运行及操作规程、电气系统图册等已发布,典型操作票已编制,运行日志、记录表格、工作票、设备问题台账等已备齐。3.6.3 继电保护定值单已审批并已下发相关单位执行,执行手续齐全。3.6.4 厂用电系统受电反事故措施、应急预案已审批,并已组织演练。3.7 检验检测机构3.7.1 检验检测机构(含现场试验室)已经监理、建设单位审核,审核内容包括检验检测机构是否取得市场监督管理部门等相关部门资质

7、认定证书,检验检测能力范围是否涵盖被检测项目类别等。3.7.2 检测人员资格符合规定。3.7.3 检测设备、计量工器具配置满足需要,经检定(校准)合格且在有效期内。3.7.4 检测依据正确、有效,检测报告及时、规范。4工程实体质量的监督检查4.1 士建专业4.1.1 受电范围内建(构)筑物、主要设备基础沉降观测点设置规范、保护措施完好,观测记录、曲线和成果报告规范、齐全。沉降符合标准规定。4.1.2 受电区域环境整洁、照明设施齐全且场地平整,沟道、孔洞盖板齐全。4.1.3 配电装置构架及基础施工满足设计要求,混凝土顶面平整度满足设计要求。4.1.4 变压器基础施工满足设计要求,混凝土顶面平整度

8、满足设计要求。4.1.5 事故油池容量、抗渗性能满足设计要求,满水及通水试验合格。格栅施工、卵石铺设符合设计要求及相关规范规定。4.1.6 电缆线路沟道(或隧道)、厂内架空输电线路及电气设备构架的施工质量满足设计要求。4.1.7 蓄电池室的采暖设施、通风设备、照明灯具及开关插座等选型满足设计要求。4.1.8 构架爬梯护笼、防攀爬防护门已安装,接地可靠且符合标准规定。4.1.9 受电范围内各配电室、控制室等屋面淋水、蓄水试验合格,防水地面无渗漏、积水。4.2 电气专业4.2.1 受电系统完整,电气设备之间连接可靠,安全净距离符合规范规定。4.2.2 变压器本体及附件密封良好,绕组及油面温度正常,

9、油位正常,接地符合规范规定。4.2.3 互感器外观完好,油位(或气压)正常,接地方式正确。4.2.4 避雷器外观及安全装置完好,在线监测仪接地可靠且放电计数器三相指示一致。4.2.5 GIS(或HGIS)各分隔气室、六氟化硫断路器等气体压力指示正确,接地符合规范规定。4.2.6 断路器、隔离开关、接地开关及其操动机构联动正常,闭锁功能齐全且可靠,分、合闸指示正确,液压或气动系统无渗漏现象。4.2.7 高压开关柜“五防”功能齐全、可靠,开关推、拉灵活。4.2.8 母线施工质量符合规范规定,检测报告、隐蔽检查验收签证等规范、齐全。4.2.9 架空输电线路、电力电缆线路施工质量符合标准规定,施工记录

10、及验收签证等规范、齐全。4.2.10 保护及控制盘屏、汇控柜、操作箱等固定牢固,二次回路接线正确且牢固,标识齐全。4.2.11 受电区域等电位接地网施工已完成,与主接地网连接方式符合设计要求。4.2.12 受电范围内电缆施工符合设计要求及规范规定,电缆终端、中间接头制作工艺符合产品技术文件要求。4.2.13 蓄电池组充、放电试验合格,引出电缆过渡板、接线端子绝缘防护罩齐全,标识清晰。4.2.14 受电区域防雷设施、接地装置己按设计完成施工,接地标识清晰,隐蔽检查验收签证、测试报告等规范、齐全。4.3 热控专业4.3.1 与受电有关的计算机监控系统(DCS系统)盘柜、操作台等安装质量符合标准规定

11、,回路接线正确、牢固。4.3.2 操作员站、工程师站调试已完成,监控画面正确、清晰,受电系统操作及监控功能完善。4.3.3 DCS系统接地方式满足设计要求,接地线牢固且标识正确、清晰;接地阻抗测试结果合格,测试报告规范、齐全。4.3.4 事故顺序记录系统(SoE)投运正常。4.3.5 ECS系统已投运,受电范围内设备及系统可在ECS系统操作。4.3.6 DCS盘柜(台)内孔洞防火封堵严密。4.3.7 DCS系统电源供电可靠。4.3.8 DCS系统冗余切换正常。4.3.9 控制室和电子间空调已投入运行,温、湿度满足DCS系统运行要求。4.4 调整试验4.4.1 受电范围内的电气设备交接试验(含特

12、殊试验)已完成且符合标准规定,试验报告规范、齐全。4.4.2 绝缘油、六氟化硫气体等绝缘介质质量证明文件齐全,已按规定取样送检,检测报告规范、齐全。4.4.3 气体继电器、测温装置及压力释放装置等已校验合格,密度继电器、压力表等已校验合格,动作值、报警值、闭锁值等符合产品技术文件要求,校验报告规范、齐全。4.4.4 不停电电源输出电压波形、各路电源切换时间符合规程规定,调试报告规范、齐全。4.4.5 计算机监控系统操作及监控功能完善,监控画面正确、清晰。4.4.6 保护装置单体调试、整组传动试验已完成,动作关系及报警信息正确,调试报告及验收签证等规范、齐全。4.4.7 保护装置一次电流及工作电

13、压检验结果合格,电流互感器二次回路负担测试结果合格,二次回路接地方式正确,试验报告规范、齐全。4.4.8 变压器调压装置就地、远方操作试验动作可靠、指示正确;冷却装置启、停试验正常。4.4.9 防电气误操作逻辑“五防”系统已完成调试,调试报告规范、齐全。4.4.10 电测仪表、变送器等已校验合格,校验标识齐全,校验报告规范、齐全。4.4.11 卫星时钟设备和网络授时设备已调试,各系统和设备时钟已校正。4.5 生产运行准备4.5.1 调度通讯系统已形成,与电网调度之间的通信联络通畅。4.5.2 运行操作所需的工器具、仪器、仪表、防护用品等已检验合格,检定(校准)证书齐全。4.5.3 受电区域与非受电区域及运行区域隔离可靠,警示标识齐全、醒目。4.5.4 设备命名和双重编号及盘、柜双面标识准确、齐全;安全警示牌悬挂位置正确、齐全、醒目。5质量监督检测5.0.1开展现场质量监督检查时,应对有关检测试验报告进行查验,必要时可进行验证性抽样检测。对监督检查中发现有突出质量问题、隐患或对工程安全有影响的重要部位、隐蔽工程,以及对检测成果存疑或与现场实际情况不符的,由具备资质的第三方检验检测机构独立进行检验检测,并出具结论性意见。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 智能建筑

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
