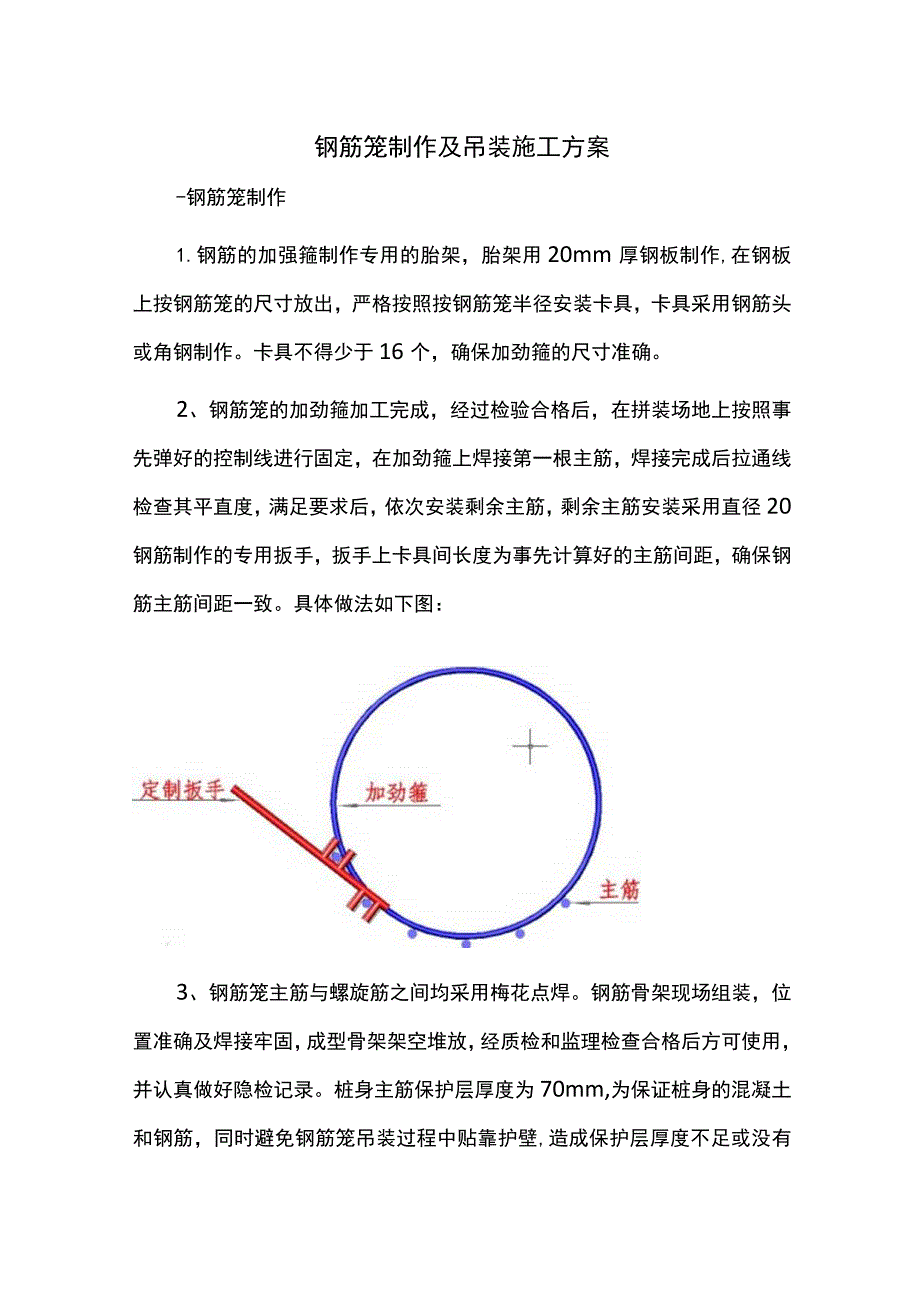

1、钢筋笼制作及吊装施工方案-钢筋笼制作1.钢筋的加强箍制作专用的胎架,胎架用20mm厚钢板制作,在钢板上按钢筋笼的尺寸放出,严格按照按钢筋笼半径安装卡具,卡具采用钢筋头或角钢制作。卡具不得少于16个,确保加劲箍的尺寸准确。2、钢筋笼的加劲箍加工完成,经过检验合格后,在拼装场地上按照事先弹好的控制线进行固定,在加劲箍上焊接第一根主筋,焊接完成后拉通线检查其平直度,满足要求后,依次安装剩余主筋,剩余主筋安装采用直径20钢筋制作的专用扳手,扳手上卡具间长度为事先计算好的主筋间距,确保钢筋主筋间距一致。具体做法如下图:3、钢筋笼主筋与螺旋筋之间均采用梅花点焊。钢筋骨架现场组装,位置准确及焊接牢固,成型骨

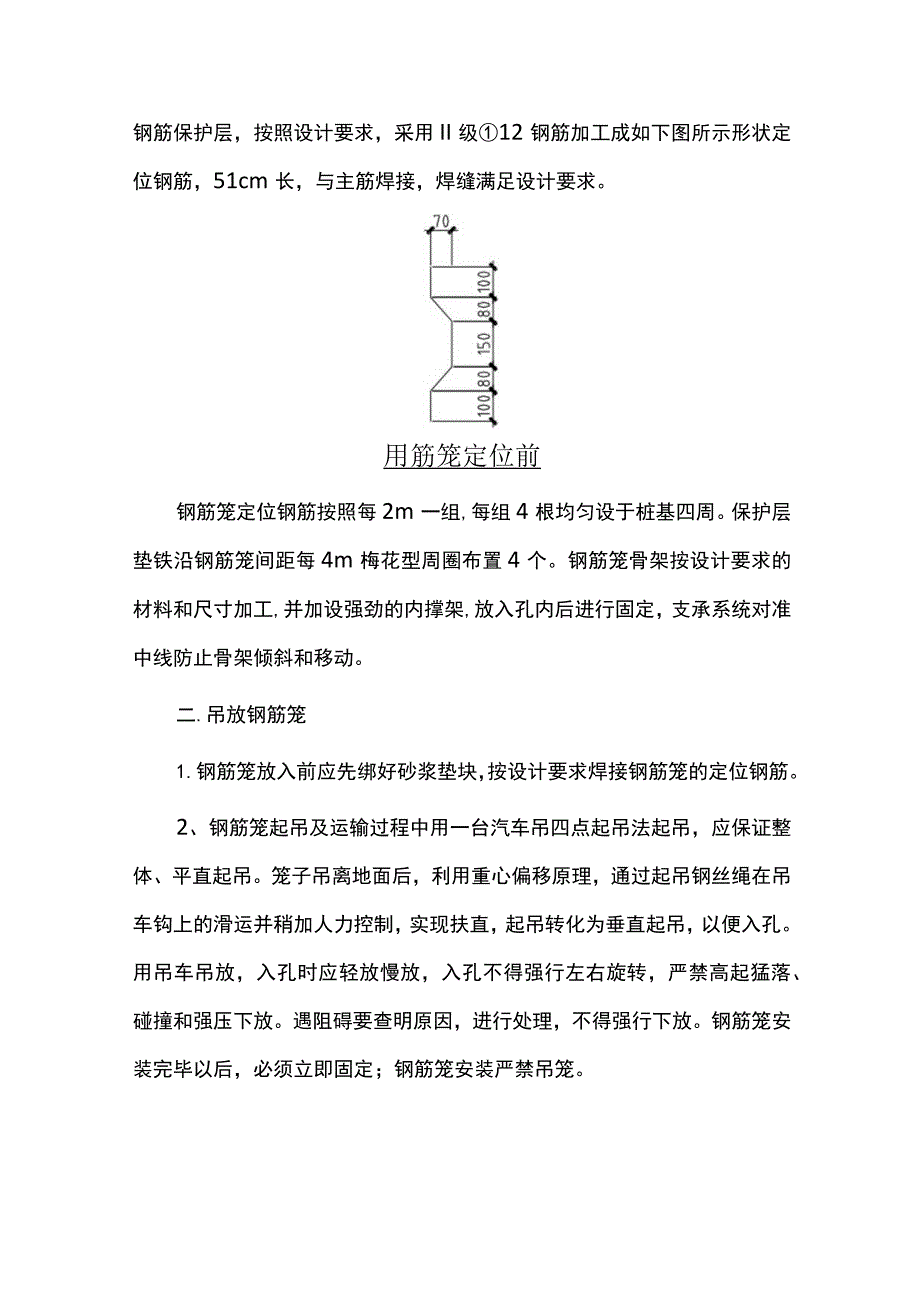

2、架架空堆放,经质检和监理检查合格后方可使用,并认真做好隐检记录。桩身主筋保护层厚度为70mm,为保证桩身的混凝土和钢筋,同时避免钢筋笼吊装过程中贴靠护壁,造成保护层厚度不足或没有钢筋保护层,按照设计要求,采用II级12钢筋加工成如下图所示形状定位钢筋,51cm长,与主筋焊接,焊缝满足设计要求。用筋笼定位前钢筋笼定位钢筋按照每2m一组,每组4根均匀设于桩基四周。保护层垫铁沿钢筋笼间距每4m梅花型周圈布置4个。钢筋笼骨架按设计要求的材料和尺寸加工,并加设强劲的内撑架,放入孔内后进行固定,支承系统对准中线防止骨架倾斜和移动。二.吊放钢筋笼1.钢筋笼放入前应先绑好砂浆垫块,按设计要求焊接钢筋笼的定位钢筋。2、钢筋笼起吊及运输过程中用一台汽车吊四点起吊法起吊,应保证整体、平直起吊。笼子吊离地面后,利用重心偏移原理,通过起吊钢丝绳在吊车钩上的滑运并稍加人力控制,实现扶直,起吊转化为垂直起吊,以便入孔。用吊车吊放,入孔时应轻放慢放,入孔不得强行左右旋转,严禁高起猛落、碰撞和强压下放。遇阻碍要查明原因,进行处理,不得强行下放。钢筋笼安装完毕以后,必须立即固定;钢筋笼安装严禁吊笼。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 钢结构

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
