《风力发电机组启动前监督检查.docx》由会员分享,可在线阅读,更多相关《风力发电机组启动前监督检查.docx(6页珍藏版)》请在第壹文秘上搜索。

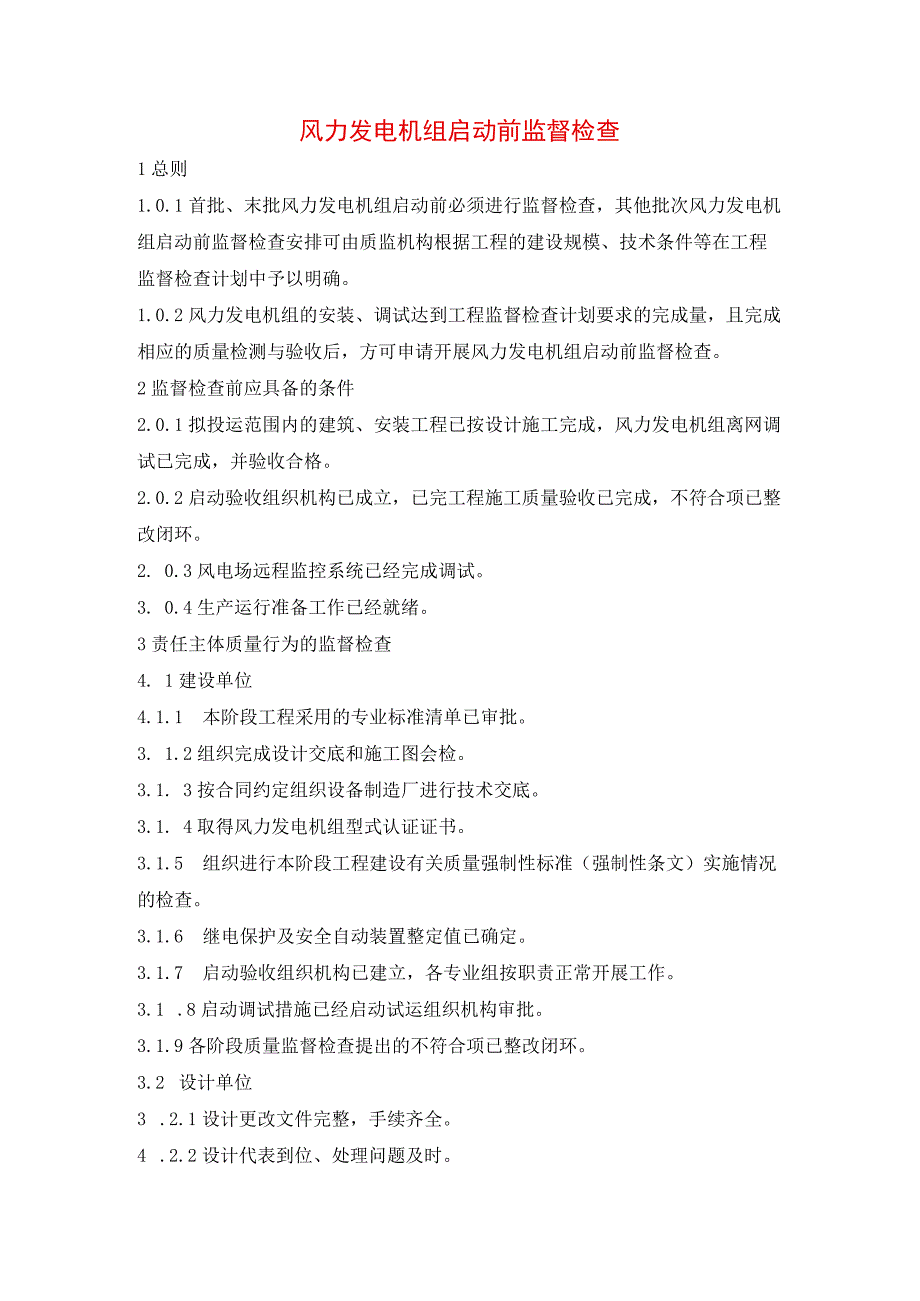

1、风力发电机组启动前监督检查1总则1.0.1首批、末批风力发电机组启动前必须进行监督检查,其他批次风力发电机组启动前监督检查安排可由质监机构根据工程的建设规模、技术条件等在工程监督检查计划中予以明确。1.0.2风力发电机组的安装、调试达到工程监督检查计划要求的完成量,且完成相应的质量检测与验收后,方可申请开展风力发电机组启动前监督检查。2监督检查前应具备的条件2.0.1拟投运范围内的建筑、安装工程已按设计施工完成,风力发电机组离网调试已完成,并验收合格。2.0.2启动验收组织机构已成立,已完工程施工质量验收已完成,不符合项已整改闭环。2. 0.3风电场远程监控系统已经完成调试。3. 0.4生产运
2、行准备工作已经就绪。3责任主体质量行为的监督检查4. 1建设单位4.1.1 本阶段工程采用的专业标准清单已审批。3. 1.2组织完成设计交底和施工图会检。3.1. 3按合同约定组织设备制造厂进行技术交底。3.1. 4取得风力发电机组型式认证证书。3.1.5 组织进行本阶段工程建设有关质量强制性标准(强制性条文)实施情况的检查。3.1.6 继电保护及安全自动装置整定值已确定。3.1.7 启动验收组织机构已建立,各专业组按职责正常开展工作。3.1 .8启动调试措施已经启动试运组织机构审批。3.1.9各阶段质量监督检查提出的不符合项已整改闭环。3.2 设计单位3 .2.1设计更改文件完整,手续齐全。

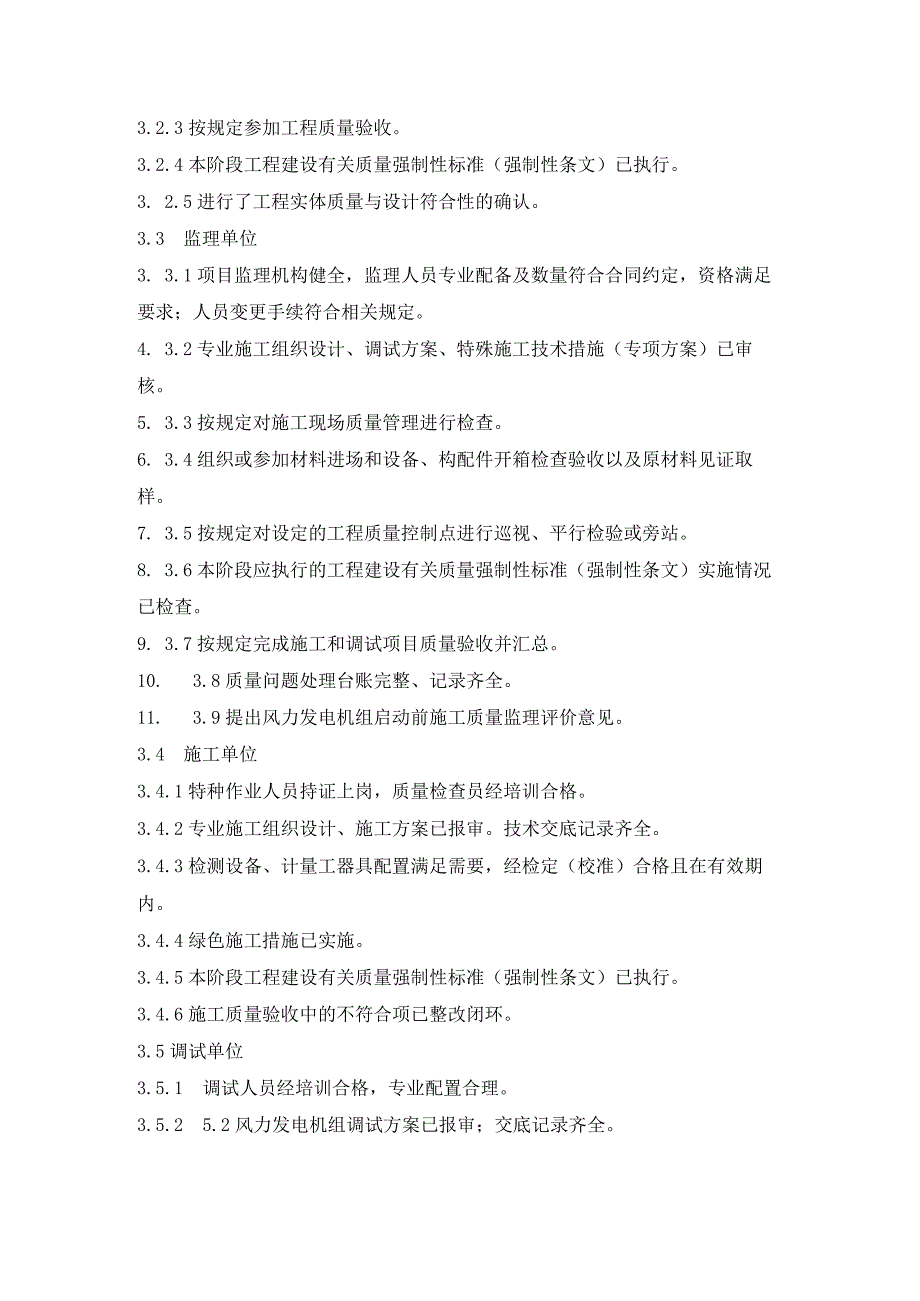

3、4 .2.2设计代表到位、处理问题及时。3.2.3按规定参加工程质量验收。3.2.4本阶段工程建设有关质量强制性标准(强制性条文)已执行。3. 2.5进行了工程实体质量与设计符合性的确认。3.3 监理单位3. 3.1项目监理机构健全,监理人员专业配备及数量符合合同约定,资格满足要求;人员变更手续符合相关规定。4. 3.2专业施工组织设计、调试方案、特殊施工技术措施(专项方案)已审核。5. 3.3按规定对施工现场质量管理进行检查。6. 3.4组织或参加材料进场和设备、构配件开箱检查验收以及原材料见证取样。7. 3.5按规定对设定的工程质量控制点进行巡视、平行检验或旁站。8. 3.6本阶段应执行的
4、工程建设有关质量强制性标准(强制性条文)实施情况已检查。9. 3.7按规定完成施工和调试项目质量验收并汇总。10. 3.8质量问题处理台账完整、记录齐全。11. 3.9提出风力发电机组启动前施工质量监理评价意见。3.4 施工单位3.4.1特种作业人员持证上岗,质量检查员经培训合格。3.4.2专业施工组织设计、施工方案已报审。技术交底记录齐全。3.4.3检测设备、计量工器具配置满足需要,经检定(校准)合格且在有效期内。3.4.4绿色施工措施已实施。3.4.5本阶段工程建设有关质量强制性标准(强制性条文)已执行。3.4.6施工质量验收中的不符合项已整改闭环。3.5调试单位3.5.1 调试人员经培训

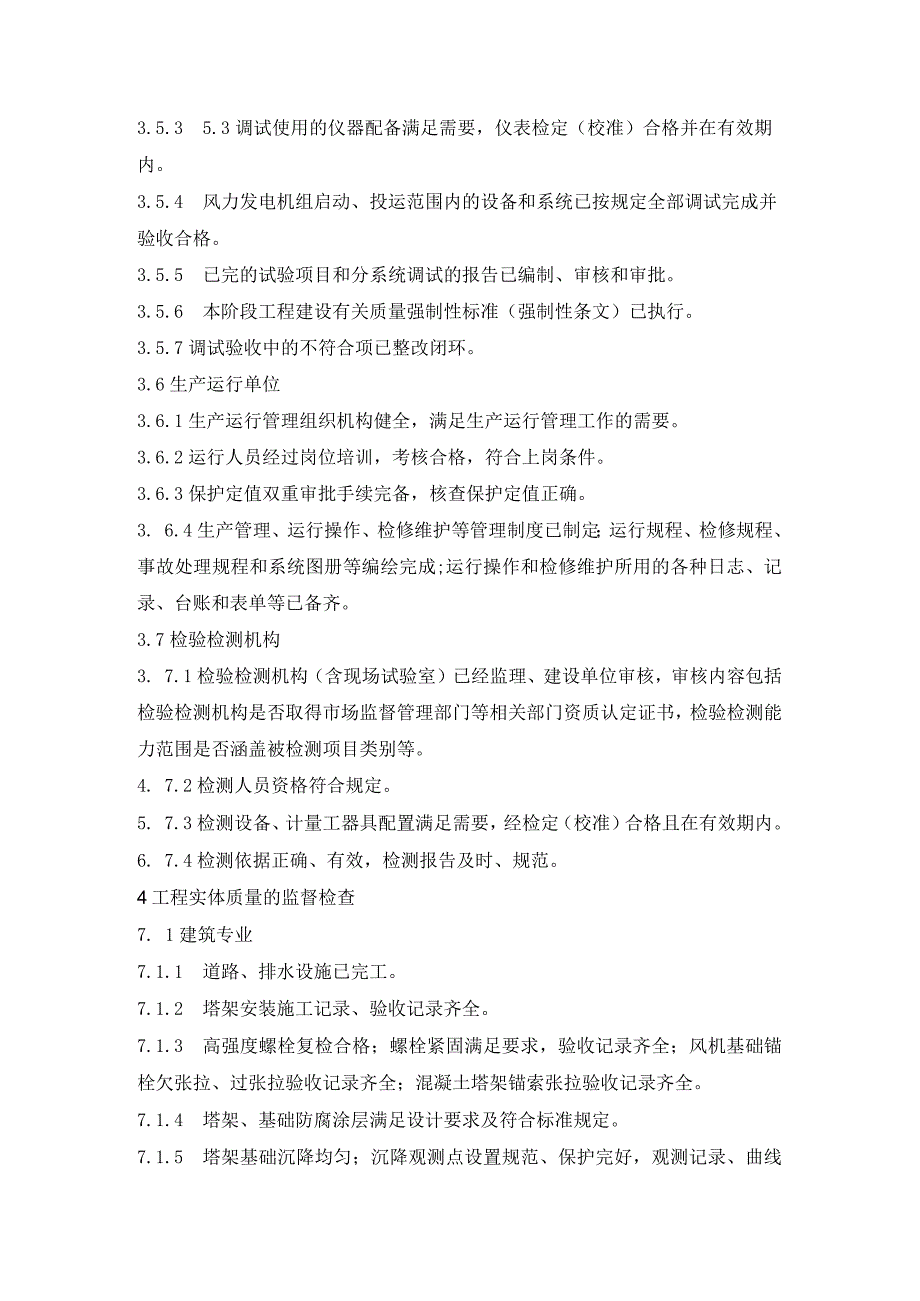

5、合格,专业配置合理。3.5.2 5.2风力发电机组调试方案已报审;交底记录齐全。3.5.3 5.3调试使用的仪器配备满足需要,仪表检定(校准)合格并在有效期内。3.5.4 风力发电机组启动、投运范围内的设备和系统已按规定全部调试完成并验收合格。3.5.5 已完的试验项目和分系统调试的报告已编制、审核和审批。3.5.6 本阶段工程建设有关质量强制性标准(强制性条文)已执行。3.5.7调试验收中的不符合项已整改闭环。3.6生产运行单位3.6.1生产运行管理组织机构健全,满足生产运行管理工作的需要。3.6.2运行人员经过岗位培训,考核合格,符合上岗条件。3.6.3保护定值双重审批手续完备,核查保护定
6、值正确。3. 6.4生产管理、运行操作、检修维护等管理制度已制定;运行规程、检修规程、事故处理规程和系统图册等编绘完成;运行操作和检修维护所用的各种日志、记录、台账和表单等已备齐。3.7检验检测机构3. 7.1检验检测机构(含现场试验室)已经监理、建设单位审核,审核内容包括检验检测机构是否取得市场监督管理部门等相关部门资质认定证书,检验检测能力范围是否涵盖被检测项目类别等。4. 7.2检测人员资格符合规定。5. 7.3检测设备、计量工器具配置满足需要,经检定(校准)合格且在有效期内。6. 7.4检测依据正确、有效,检测报告及时、规范。4工程实体质量的监督检查7. 1建筑专业7.1.1 道路、排
7、水设施已完工。7.1.2 塔架安装施工记录、验收记录齐全。7.1.3 高强度螺栓复检合格;螺栓紧固满足要求,验收记录齐全;风机基础锚栓欠张拉、过张拉验收记录齐全;混凝土塔架锚索张拉验收记录齐全。7.1.4 塔架、基础防腐涂层满足设计要求及符合标准规定。7.1.5 塔架基础沉降均匀;沉降观测点设置规范、保护完好,观测记录、曲线和成果报告完整,沉降观测数据满足设计要求及符合标准规定。7.1.6 启动范围内的配电室、风力发电机组、塔架内照明器材齐全,照明设施投运正常。7.1.7 塔架和机舱已满足防沙尘暴的规定要求,桁架式塔架底部独立安装的电气控制箱已采取防雨、防沙、防尘、防止小动物进入的措施。7.1
8、.8 箱式变压器基础及平台满足设计要求及符合标准规定。7.1.9 质量验收(含影像资料)记录齐全,满足设计要求及符合标准规定。4. 2机务专业4.1.1 塔架、机舱、叶片、轮毂、发电机等部件质量证明文件齐全。4.1.2 风轮叶片安装角的相对偏差不得超过设计规定;发电机轴与齿轮箱输出轴中心线整体偏差满足设计要求;调校验收记录齐全。4. 2.3升降设备安装记录及签证齐全。4. 2.4风力发电机组整体密封门完好,塔架门严密、开启灵活。4.2.5风力发电机组的名称、编号标识规范、齐全。4.2.6润滑油质出厂质量证明文件、入场复检报告齐全。4.2.7制动系统动作可靠、无卡阻,检查记录齐全。4.2.8液压
9、系统、气动系统无泄漏。4.3电气专业4.3.1带电设备的安全净距满足设计要求及符合标准规定,连接可靠。4.3.2风力发电机组升压变压器安装记录齐全,本体外壳、铁芯、夹件及中性点接地可靠;变压器油位、温度符合要求,无渗油现象;绝缘油试验合格,试验报告、验收记录齐全。4.3.3气体继电器、测温装置等校验合格,定值已整定。压力释放装置已校验合格,出厂检验报告齐全。4.3.4发电机出线电缆、管形母线或矩形母线等连接可靠,连接处液压力矩值、连接螺栓紧固力矩值、焊接工艺质量均应符合厂家安装说明书规定,检查记录、检验报告及验收记录齐全。4.3.5电缆终端、电缆中间接头制作工艺满足要求;电缆防火阻燃措施满足设
10、计要求。4.3.6断路器、隔离开关、接地开关分合闸指示正确,操作与联动试验可靠,防电气误操作“五防”功能齐全;SF6密度继电器指示正常;接地部位与接地网连接可靠;校验报告、验收记录齐全。4.3.7互感器外观完好,接地可靠,安装记录、试验报告齐全。4.3.8盘、柜及电缆安装满足设计要求及符合标准规定;盘、柜及电缆管封堵完好;盘、柜照明装置齐全,柜内二次回路接线正确、牢固,绝缘良好。4.3.9风力发电机组接地阻抗测试值满足设计要求,电气设备与接地网的电气导通测试合格;风力发电机组防雷接地、设备接地和标识符合规定,过电压保护设施完好,验收记录齐全。4.3.10通信系统、对时系统安装、调试和验收完成。
11、4.3.11电测仪表校验合格,并粘贴检验合格证。4.4控制专业4.4.1风力发电机组控制系统盘柜设备、电缆、仪表及传感器等安装整齐、牢固,接地满足设计要求及符合标准规定。4.4.2控制执行机构安装稳固,动作可靠,符合标准规定。4.4.3风力发电机组与远程监控设备安装连接满足设计要求,机组监控系统、变压器监控系统等已按设计要求,与通信系统连接、调试完毕,验收合格。4.4.4风力发电机组内部、外部环境监测系统等设备运行正常。4.4.5风力发电机组离网调试(基本功能、安全链保护功能)已完成,参数设定正确,输入输出信号测试准确,调试报告、验收记录齐全。4.4.6加热系统、冷却系统参数设置正确,检查记录
12、齐全。4.4.7风力发电机组辅控系统等其他子系统运行正常。4.4.8不停电电源(UPS)供电可靠。4.4.9机组各齿箱、油箱油位加注至合格量。4.5调整试验4.5.1风力发电机组调试报告齐全,出厂资料齐全。4.5.2风力发电机组升压变压器、断路器(负荷开关)、隔离开关、电缆等电气设备交接试验已完成,试验结果合格,试验报告齐全。4.5.3保护装置、远动、通信、自动化系统等已完成调试,调试项目齐全、定值整定正确,保护装置整组传动试验已完成,调试报告、验收记录齐全。4. 5.4应校验的测量及调试设备已经校验合格。4.6生产运行准备4.6.1操作票已编制完毕。4.6.2通信装置调试完毕具备投用条件。4.6.3电气设备运行操作所需的工器具、仪器、仪表、防护用品以及备品、备件等配置齐全,检验合格。4.6.4塔架内外的风力发电机组编号、警示牌,设备的名称和编号及盘、柜双面标识准确、齐全;电气安全标志牌内容和悬挂位置正确、齐全、醒目。4. 6.5应急预案和防事故措施已编制、审批。5质量监督检测5. 0.1开展现场质量监督检查时,应对有关检测试验报告进行查验,必要时可进行验证性抽样检测。对监督检查中发现有突出质量问题、隐患的部位或对工程安全有影响的重要部位、隐蔽工程,以及对检测成果存疑或与现场实际情况不符的,由具备资质的第三方检验检测机构独立进行检验检测,并出具结论性意见。
