冬期施工方案全.docx

上传人:p** 文档编号:389526 上传时间:2023-08-06 格式:DOCX 页数:12 大小:25.61KB
下载 相关 举报
冬期施工方案全.docx_第1页
第1页 / 共12页
冬期施工方案全.docx_第2页
第2页 / 共12页
冬期施工方案全.docx_第3页
第3页 / 共12页
冬期施工方案全.docx_第4页
第4页 / 共12页
冬期施工方案全.docx_第5页
第5页 / 共12页
冬期施工方案全.docx_第6页
第6页 / 共12页
冬期施工方案全.docx_第7页
第7页 / 共12页
冬期施工方案全.docx_第8页
第8页 / 共12页
冬期施工方案全.docx_第9页
第9页 / 共12页
冬期施工方案全.docx_第10页
第10页 / 共12页
亲,该文档总共12页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《冬期施工方案全.docx》由会员分享,可在线阅读,更多相关《冬期施工方案全.docx(12页珍藏版)》请在第壹文秘上搜索。

1、冬期施工方案第一章编制依据及工程概况根据工程施工进度和总体进度计划,进入冬期施工的分项工程有:主体钢筋工程、主体模板工程、主体混凝土工程,根据工程实际情况,本工程XXXX年冬期不进行防水工程及回填土工程施工;其中柱体混凝土综合蓄热法养护,梁、板混凝土采用下部暖棚法上部覆盖塑料薄膜再铺双层草帘的养护方法,墙体混凝土采用内部暖棚法外部覆盖塑料薄膜再铺双层草帘的养护方法;工人宿舍拟采用暖气集中供暖,项目部办公室拟采用空调供暖。第二章工程施工期限及气象资料建筑工程冬期施工规程(JGJ/T104-2011)规定,当室外日平均气温连续5d稳定低于5。C即进入冬期施工,当室外日平均气温连续5d稳定高于5。C

2、时解除冬期施工。从气象资料及当地质监站历年观测数据可知,X市于11月1日即进入冬期施工。在三月下旬至四月上旬解除冬期施工。现场应根据实际测量温度确定冬期施工的具体日期。第三章施工准备第一节安全防护领导小组安全生产、文明施工是企业生存与发展的前提条件,是达到杜绝死亡、重伤及消防、机械事故安全生产目标的必然保障,为此项目经理部成立以项目经理为组长的安全防护领导小组。领导小组成员名单如下:组长:XX组员:XX、XX、XX、XX、XX、XX、XX、XXo第二节组织准备(1)技术部在入冬前编制冬期施工方案。方案确定后,要组织有关人员学习,并向管理人员进行方案交底。(2)进入冬期施工前,对测温保温人员、锅

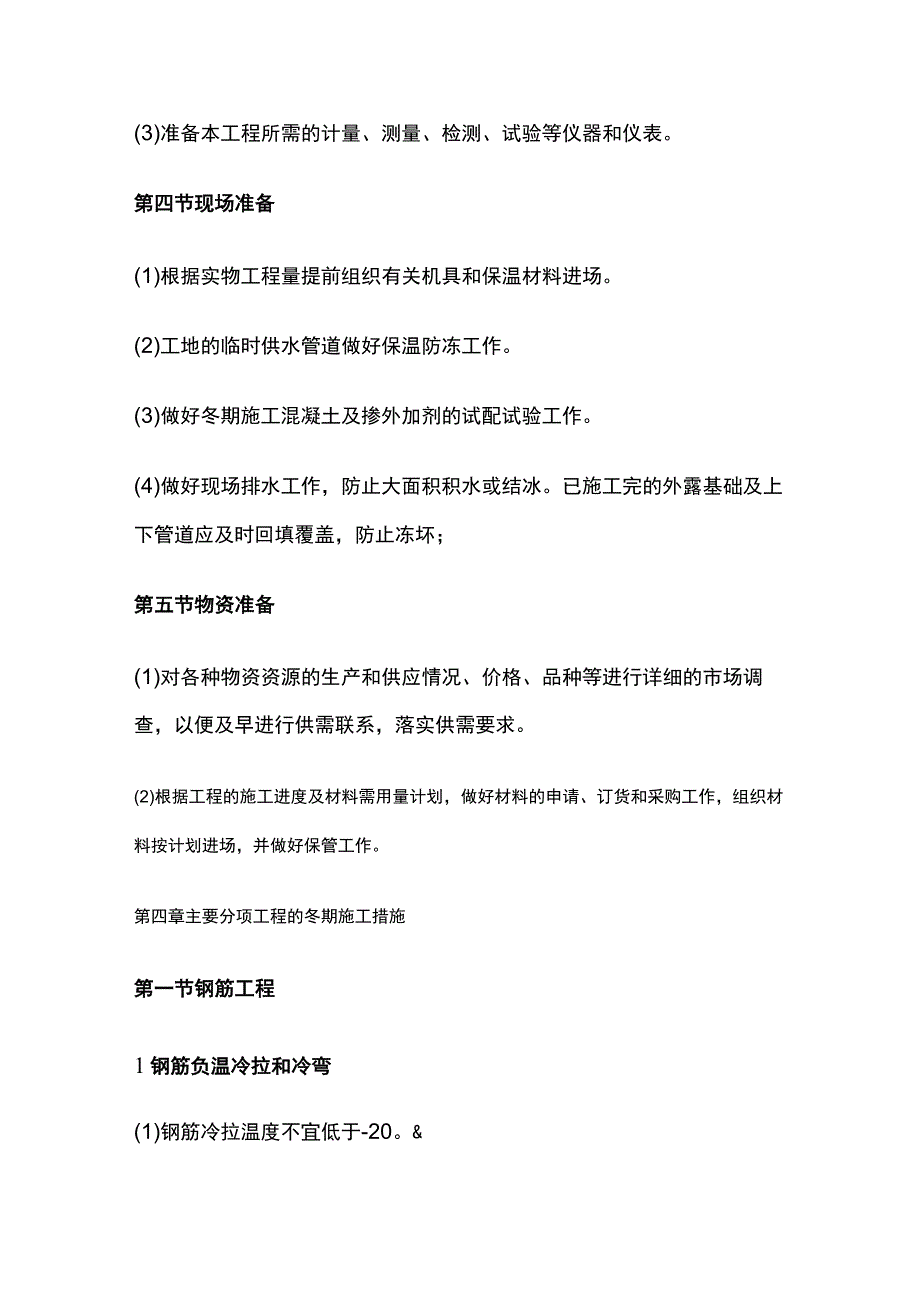

3、炉司炉工和火炉管理人员,应专门组织技术业务培训,学习本工作范围内的有关知识。(3)试验室按时接收天气预报,防止寒流突然袭击。(4)安排专人测量施工期间的室外气温、混凝土的温度并做好记录。第三节技术准备(1)编制冬期施工方案和试验工作计划。(2)准备冬期施工所需要的规范等技术资料。(3)准备本工程所需的计量、测量、检测、试验等仪器和仪表。第四节现场准备(1)根据实物工程量提前组织有关机具和保温材料进场。(2)工地的临时供水管道做好保温防冻工作。(3)做好冬期施工混凝土及掺外加剂的试配试验工作。(4)做好现场排水工作,防止大面积积水或结冰。已施工完的外露基础及上下管道应及时回填覆盖,防止冻坏;第五

4、节物资准备(1)对各种物资资源的生产和供应情况、价格、品种等进行详细的市场调查,以便及早进行供需联系,落实供需要求。(2)根据工程的施工进度及材料需用量计划,做好材料的申请、订货和采购工作,组织材料按计划进场,并做好保管工作。第四章主要分项工程的冬期施工措施第一节钢筋工程1钢筋负温冷拉和冷弯(1)钢筋冷拉温度不宜低于-20。&(2)在负温下冷拉后的钢筋,应逐根进行外观质量检查,其表面不得有裂纹和局部颈缩。(3)钢筋冷拉设备仪表和液压工作系统油液应根据环境温度选用,并应在使用温度条件下进行配套校验。(4)当温度低于-20。C时,严禁对钢筋进行冷弯操作,以避免在钢筋弯点处发生强化,造成钢筋脆断。2

5、钢筋负温焊接本工程不允许进行大面积钢筋焊接施工,局部零星焊接工程要求如下:冬期在负温条件下焊接钢筋,其环境温度不得低于-2(C,风力超过3级时应有挡风措施。应用编织布围护拦风,当遇雨、雪恶劣天气时,应搭设防护棚。焊后未冷却的接头,严禁碰到冰雪。如无法防护时,应停止焊接工作。第二节模板工程(1)在方柱木模板外包双层50mm厚草帘被,采用扁钢箍进行固定。(2)梁、柱模板采用12mm多层木模板,挂草帘保温,顶板随混凝土浇筑随铺一层塑料薄膜,面纤被上盖草帘覆盖保温。(3)严格控制混凝土内部温度与表面温度、表面温度与外部养护温度之差不超过25;如温差超过25。C时,加强保温措施,增加塑料薄膜和面纤被的覆

6、盖厚度,提高表面和外部的温度;柱模板在混凝土温度降至5oCz强度达设计强度30%时可拆除;梁、板模板拆除根据同条件碎试块试压强度,待混凝土强度达到规范要求时拆除;拆模温度与环境温度大于20。C时,拆除模板后混凝土表面应及时覆盖,使其缓慢冷却(4)为防止由于温差应力使混凝土产生温度裂缝,地下室车库剪力墙应延长拆模时间。(5)浇筑混凝土前将模板内杂物、冰雪彻底清理干净。(6)拆模时间控制:施工员根据试验结果填写混凝土拆模申请,报项目技术负责人批准,否则不准拆模,重点部位及有特殊要求的结构还应进行拆模强度推算。第三节混凝土工程本工程冬期施工阶段进行主体结构的混凝土浇筑,部位为梁板、框架柱及剪力墙。全

7、部采用商品混凝土,并采用泵送工艺进行浇筑。柱、墙体混凝土采用综合蓄热法进行养护,即在混凝土中掺加早强型防冻剂(最低有效温度-20。C),利用原材料加热和水泥水化热的热量,通过保温,延缓混凝土冷却,使混凝土降到0。C或外加剂规定的温度以前达到临界强度,-15C及以上时临界强度为4MPa,-30C以上时临界强度为5MPa由于梁、板表面系数较大,所以采用上表面盖塑料膜后铺双层草帘,下部搭设暖棚的方法进行养护。柱模板外包双层5cm草帘,浇筑完毕的混凝土柱上口立即覆盖阻燃草帘。拆模后捆绑塑料薄膜后利用螺杆和扁铁箍将保温草帘夹紧、箍紧在柱体表面。1混凝土的拌制混凝土的搅拌一律由指定的搅拌站进行,本工程控制

8、混凝土入模最低温度5O(Z,对水采用加热的方法,水温控制在5060oCo粗骨料、砂不加热,但采用覆盖措施,同时在料仓口设加温装置,对骨料简单加热,混凝土出搅拌罐温度应15O(Z,以最终保证入模温度符合要求。混凝土搅拌必须符合下列要求:(1)骨料必须清洁,含有冰、雪等冻结物的需用蒸汽化开。(2)严格控制水灰比,由骨料及外加剂带入的水份应从拌合水中扣除。(3)搅拌前,应用蒸汽预热搅拌机,搅拌时间比常温搅拌时间延长50%o(4)当气温低于-15。C时,停止搅拌混凝土。(5)当气温低于0。(:时,骨料需用岩棉被覆盖。(6)混凝土搅拌站技术负责人要求记录每天的大气温度及混凝土的出盘温度。拌制掺外加剂的混

9、凝土时,如外加剂为粉剂,可按要求掺量直接撒在水泥上面和水泥同时投入。如外加剂为液体,使用时应先配制成规定浓度溶液,然后根据使用要求,用规定浓度溶液再配制成施工溶液。各溶液要分别置于有明显标志的容器内,不得混淆。每班使用的外加剂溶液应一次配成。2混凝土的运输(1)混凝土的运输采用罐车,对间断使用的罐车内的混凝土需清洗干净。(2)冬期施工期间罐车应使用定型的保温被覆盖,减少运输过程中混凝土热量的损失。(3)混凝土要充分搅拌后再卸车,每罐搅拌时间不少于180S,发现塌落度过低施工困难时严禁私自加水,应通知商混站对混凝土进行处理。3混凝土浇筑(1)混凝土在浇筑前应清除模板和钢筋上的冰雪和污垢。(2)冬

10、期施工混凝土的浇筑方法与常温相同,但泵管和混凝土泵应采取保温措施,泵管采用阻燃草帘被进行包裹覆盖。(3)混凝土罐车到达现场后必须尽快浇筑,保证在Q5h内浇筑完成。(4胜制好混凝土供应及现场浇筑速度,减少浇筑前混凝土热量损失,混凝土温控要求:出罐温度12c,入模温度5C.(5)浇筑竖向结构混凝土前先检查墙、柱模板的保温是否包裹严密,以防混凝土局部受冻,竖向混凝土施工时采用直接在模板外覆盖草纤被保温。(6)梁板同时浇筑,浇筑方法采用从一端开始向另一端采用赶浆法浇筑。混凝土振捣实后抹平,后跟着覆盖一层塑料薄膜,上盖两层草纤被,保温72H。(7)严格控制板面上料时间及荷载。4混凝土的养护(1)顶板混凝

11、土养护:随浇筑随覆盖,先用一层塑料布覆盖表面,再用阻燃草帘覆盖(双层),两层之间错缝铺设,操作人员由一侧开始向另一侧推进,对于插筋部位应用阻燃草帘遮盖严实,并应将踩出的脚印随手抹平,对已覆盖好的楼板,在能踩出脚印前严禁上人和堆放材料及机具。对棱角、边角部位的保温厚度应增加到面部位的2倍。(2)混凝土在养护期间应防厮口防止混凝土失水。下部暖棚以脚手材料为骨架,用塑料彩条布围护。每个施工流水段范围单独搭设暖棚,既按照每个流水段施工范围四周搭设暖棚。暖棚内用无烟煤加热,加热炉的平面布置及测温点布置图参见附图,热炉横向、纵向间距均为IOm,最外围一排暖炉外皮距维护彩条布不得小于2mo彩条布的搭设必须牢

12、固。暖棚出入口设专人管理,以防封闭不严造成棚内温度下降或混凝土局部受冻。在保证棚内温度的情况下要定时对棚内燃烧产生烟或气体进行排放,注意防火防毒。棚内各点温度均不得低于5oCo(3)柱混凝土养护:柱模板外包双层5cm草帘,浇筑完毕的混凝土柱上口立即覆盖阻燃草帘。拆模后立即覆盖塑料薄膜,利用螺杆和扁铁箍将保温草帘夹紧、箍紧在柱体表面。(4)剪力墙混凝土养护:模板外包双层5cm草帘,注意两层之间错茬铺设,浇筑完毕的混凝土柱上口立即覆盖阻燃草帘。拆模后立即覆盖塑料薄膜,利用螺杆将保温草帘固定在柱体表面。第五章冬季施工技术管理第一节冬期施工方案管理(1)冬期施工方案,按建设程序提前进行审核审批。(2)

13、进入冬季施工前,应按审批的施工方案进行技术交底,并做好检查工作,要有专人分工负责,确保每个工序都能按规程执行。第二节冬期施工测温与保温管理工作(1)施工现场要在入冬建立测温组织,每日对大气温度、混凝土温度进行观测,技术负责人负责本工程测温工作,并指定专人测温。专职测温人员要认真负责,测试数据真实可靠。(2)测温时间和所测温值应根据烟台市建筑质量协会气温查询统计系统(Http221.0.78.46weatherquery.aspx)做好同条件试块测温养护记录,整理归档,每天、每层、每施工段停止测温后,由技术员审阅测温记录签字后交技术负责人审查,技术负责人将定期测温记录归入资料档案,以备检查。(3

14、)测温人员应保持与保温人员的联系,如发现保温措施不当、温度急剧变化或降温过快等情况,应立即向项目部进行报告并进行处理。(4)项目质量检查人员,每天要抽查测温情况,将其纳入质量控制的范围。第三节冬期施工试块管理冬施中混凝土试块为混凝土拆模和确定养护期提供依据,在制作试块时应按混凝土结构施工验收规范(GB502042011)中的有关规定执行,试块组数应比常温多两组,并与施工部位同条件养护,其中一组用于检验混凝土受冻前的临界强度,确定混凝土热养护期限,或用于检验拆模强度,另一组用于检验混凝土同条件养护28天再转入标养28天的强度值。第六章安全保证措施1.认真执行安全操作规程、安全防护标准化和场容管理

15、的有关规定,组织有关人员学习安全的有关文件和冬施方案。入冬前对现场,生活区的临电线路、电气设备进行一次全面检查和维修,发现隐患及时排除。搭设的脚手架必须坚实、牢固可靠,定期检查。2、对特种作业人员等规定穿绝缘鞋、防滑鞋施工。3、进入施工现场必须戴好安全帽,高空作业系好安全带,班前各班组长要进行安全交底,五级以上大风,停止高空作业,夜间施工要有足够的照明。4、风雪后施工时,应先将道路、操作平台等积雪清除干净并对供电线路进行检查,防止断线造成触电事故。5、对特殊工种,如架子工、电焊工等,结合冬施特点进行防火、安全培训教育。确保冬施期间安全施工,根据实际情况逐步落实。6、现场电源开关、控制箱的设施应加锁,并制定专人负责,防止触电、漏电事故发生。7、指定专人负责清理路面、上下马道等,采取防滑措施。现场排水管道、管沟及井等均提前疏通,定期清理。雪后及时将架子上的积雪清扫干净,并检查马道平台,如有松动下沉现象,务必及时处理。8、冬季施工期间加强边坡的监测,安排专人监护边坡,发现异常情况及时采取措施,防止冻融等造成边坡失稳。9、封闭室内采取火炉加温措施,安排专人看火,看火人员严禁睡觉,防止火灾及煤气中毒。10、现场材料码放应距离基坑边3米,严禁超高码放,并定期观测基坑边坡位移情况。第七章消防保证措施1、组织有关人员学习消防方面的文件、规范和冬施方案

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 施工组织

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
